(此文档为Word格式,下载后可以任意编辑修改!)级配砂石换填施工方案工程名称:编制单位:编制人:审核人:批准人:编制日期:年月日施工组织设计(方案)报审表方案名称:JL—A002 施工组织设计(方案)报(复)审表工程名称:编号:注:本表由施工单位填写,一式三份,连同施工组织设计一并送项目监理机构审查。
建设、监理、施工单位各留一份。
目录一、编制依据二、工程概况三、级配砂石换填方案四、换填工艺五、保证项目六、注意事项七、技术措施八、砂石堆放及拌合位置九、级配砂石运输路线十、安全环保措施一、编制依据二、工程概况2.3主要基础结构截面尺寸2.4 地基处理工程概况本工程为河北省张家口市崇礼泰禾酒店项目工程,含酒店主楼一栋及车库,2#~30#楼别墅,位于张家口市崇礼县四台嘴乡转枝莲村附近,距离东马线约100m。
场地现状地坪标高起伏较大为1410m~1432m之间,南面地坪比±0.000(1419m)底9m左右,北侧地坪最高点比±0.000高14m左右。
2.5基坑现目前情况如下:2.5.2为了达到设计要求,决定基底持力层砂石层和黄土层以级配砂石换填1m~2m做持力层,300mm厚一层夯实,用6~10吨震动压路机碾压,压实系数0.97。
地基以上承台和承台、基础梁与基础梁等结构之间空隙回填级配砂石也应分层夯实。
三、级配砂石换填方案3.1材料及主要机具:3.1.1天然级配砂石或人工级配砂石:宜采用质地坚硬(符合建筑用砂标准)的中砂、粗砂、砾砂、碎(卵)石、石屑或其他工业废粒料。
在缺少中、粗砂和砾石的地区,可采用细砂,但宜同时掺入一定数量的碎石或卵石,其掺量应符合设计要求。
颗粒级配应良好。
3.1.2级配砂石材料,不得含有草根、树叶、塑料袋等有机杂物及垃圾。
碎石或卵石最大粒径不得大于垫层或虚铺厚度的2/3,粒径30mm~50mm不少于50%,最大粒径并不宜大于100mm。
级配砂石配合比:3:7。
3.1.3主要机具:根据现场情况采用木夯、平板振动器、平头铁锹、喷水用胶管、2m靠尺、小线或细铅丝、钢尺或木折尺等。
级配砂石换填方案级配砂石换填方案对于工程建设来说是一个非常重要的环节。
级配砂石换填方案是指在土方工程中,将原土及其余土石材料进行合理的再利用,以达到工程填方要求的一种技术方法。
本文将从级配砂石的定义、级配砂石换填方案的意义以及优势等方面来探讨这一话题。
首先,我们来了解一下级配砂石的定义。
级配砂石是指经过筛分分级后的砂石料,具有不同粒径大小,可以根据需要进行调整。
在工程建设中,我们通常使用级配砂石进行填方施工,这样可以充分利用原土和土石材料,提高填方工程的效率和质量。
级配砂石换填方案的意义主要有三个方面。
首先,可以有效利用和合理利用土石资源。
在土方工程中,会产生大量的剩余土石材料,如果不进行合理的利用,不仅造成资源浪费,还会对环境造成一定的影响。
而通过级配砂石换填方案,我们可以将这些剩余土石材料进行再利用,减少了对自然资源的需求,实现了资源的循环利用。
其次,级配砂石换填方案可以提高填土的力学性能。
在填方工程中,土体的力学性能对于工程的稳定性和承载性能起着至关重要的作用。
级配砂石可以根据需要进行合理的筛分分级,使得填土在密实性、稳定性和排水性等方面具有更好的性能。
同时,级配砂石中的粒径较均匀,能够提高填土层的均匀性,减少不均匀沉降和渗流等问题。
最后,级配砂石换填方案具有一定的经济和环境优势。
通过级配砂石换填方案,可以减少对天然砂石的需求,降低原土料的开采量和运输成本。
同时,级配砂石可以替代部分矿渣和废弃物料,减少对环境的污染。
这不仅对于工程建设的可持续发展有着重要的意义,也符合我们推动绿色低碳发展的目标。
实际应用中,我们可以根据具体的工程要求和砂石资源情况,制定出符合实际情况的级配砂石换填方案。
在选择级配砂石的同时,还需要考虑填土的承载力、稳定性、排水性等性能要求。
为了提高填方工程的质量和效益,我们还需要对砂石的来源、质量和性能进行科学的检测和评估。
综上所述,级配砂石换填方案在工程建设中具有重要的意义和优势。
级配砂石换填方案早晨的阳光透过窗帘,洒在我的工作台上,一股清新的气息弥漫在空气中。
我泡了杯咖啡,准备开始今天的方案写作。
这个项目是关于级配砂石换填的,我已经有了十年的经验,这次我要用意识流的方式,把我的思路和想法流畅地表达出来。
一、项目背景及目标这次项目位于我国某大型基础设施建设现场,由于地质条件复杂,需要进行级配砂石换填处理。
我们的目标是确保换填后的地基承载力满足设计要求,同时提高工程质量和施工效率。
二、级配砂石选材1.砂石来源:选择当地优质的砂石资源,保证原材料的质量和供应。
2.级配要求:按照设计要求,确保砂石的级配合理,满足地基承载力的需求。
3.质量控制:对砂石进行严格的质量检测,确保其物理、化学性能符合国家标准。
三、施工方案1.施工准备:对施工现场进行清理,确保施工环境整洁;对施工人员进行技术培训,提高施工技能。
2.施工方法:(1)挖除原土:根据设计要求,将原土挖除,直至达到设计深度。
(2)铺设砂石:按照级配要求,将砂石铺设到指定位置,确保铺设厚度均匀。
(3)压实处理:采用振动压路机对砂石进行压实处理,确保地基承载力满足设计要求。
(4)质量检测:在施工过程中,对砂石的质量进行实时检测,发现问题及时整改。
3.施工工艺:(1)测量放线:根据设计图纸,进行测量放线,确保施工位置准确。
(2)挖除原土:采用挖掘机进行挖除,确保挖除深度符合设计要求。
(3)铺设砂石:采用人工配合机械进行铺设,确保铺设厚度均匀。
(4)压实处理:采用振动压路机进行压实,确保地基承载力满足设计要求。
四、施工质量控制1.原材料质量控制:对砂石原材料进行严格的质量检测,确保其符合国家标准。
2.施工过程控制:对施工过程进行实时监控,发现问题及时整改。
3.质量验收:在施工完成后,对换填后的地基进行质量验收,确保其满足设计要求。
五、施工安全及环保措施1.安全措施:(1)对施工现场进行封闭管理,防止无关人员进入。
(2)为施工人员配备安全帽、安全鞋等防护用品。
XXXXXX工程云南XXXX建筑工程XXXX年XX月XX日审批栏编制人:审核人:审批人:名目一、概况1.1工程名称、地址及参建单位工程名称:XXXXXXX建设地点:XXXXX建设单位:XXXX监理单位:XXXXXX设计单位:XXXXXX公司施工单位:XXXXX公司建筑面积:XXXm2〔约〕1.2工程结构状况:该工程根底形式为:采纳柱下钢筋混凝土十字交叉梁条形根底。
1.2.2基坑开挖面验槽情况如下:基底设计标高处,持力层圆砾层厚度不大。
地基下的③层土为软弱层。
为了到达设计要求,决定基底持力层圆砾层以级配砂石换填上2m做持力层,250mm7,并进行现场静力触探确定地基承载力≥150kpa,根底以上场地内的回填土均应分层夯实。
二、级配砂石换填方案2.1 材料及要紧机具:天然级配砂石或人工级配砂石:宜采纳质地坚硬〔符合建筑用砂标准〕的中砂、粗砂、砾砂、碎〔卵〕石、石屑或其他工业废粒料。
在缺少中、粗砂和砾石的地区,可采纳细砂,但宜同时掺进一定数量的碎石或卵石,其掺量应符合设计要求。
颗粒级配应良好。
级配砂石材料,不得含有草根、树叶、塑料袋等有机杂物及垃圾。
用做排水固结地基时,含泥量不宜超过3%。
碎石或卵石最大粒径不得大于垫层或虚展厚度的2/3,并不宜大于50mm。
要紧机具:依据现场情况采纳木夯、平板振动器、平头铁锹、喷水用胶管、2m靠尺、小线或细铅丝、钢尺或木折尺等。
2.2作业条件设置操纵展筑厚度的标志,如水平标准木桩或标高桩,或在固定的建筑物墙上、槽和沟的边坡上弹上水平标高线或钉上水平标高木橛。
在地下水位高于基坑〔槽〕底面的工程中施工时,应采取排水或落低地下水位的措施,使基坑〔槽〕维持无水状态。
展筑前,应组织有关单位共同验槽,包括轴线尺寸、水平标高、地质情况,如有无孔洞、沟、井、墓穴等。
应在未做地基前处理完毕并办理隐检手续。
检查基槽〔坑〕、管沟的边坡是否稳定,并往除基底上的浮土和积水。
三、换填工艺:检验砂石质量→分层展筑砂石→洒水〔晾晒〕→夯实或振捣〔平板振动器〕→寻平验收3.2 对级配砂石进行技术鉴定,如是人工级配砂石,应将砂石拌合均匀,其质量均应到达设计要求或标准的。

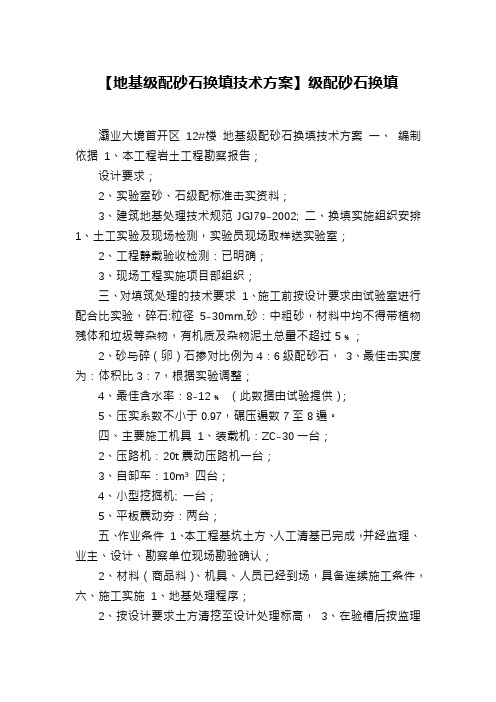

【地基级配砂石换填技术方案】级配砂石换填灞业大境首开区12#楼地基级配砂石换填技术方案一、编制依据1、本工程岩土工程勘察报告;设计要求;2、实验室砂、石级配标准击实资料;3、建筑地基处理技术规范JGJ79-2002; 二、换填实施组织安排1、土工实验及现场检测,实验员现场取样送实验室;2、工程静载验收检测:已明确;3、现场工程实施项目部组织;三、对填筑处理的技术要求1、施工前按设计要求由试验室进行配合比实验,碎石:粒径5-30mm,砂:中粗砂,材料中均不得带植物残体和垃圾等杂物,有机质及杂物泥土总量不超过5﹪;2、砂与碎(卵)石掺对比例为4:6级配砂石,3、最佳击实度为:体积比3:7,根据实验调整;4、最佳含水率:8-12﹪(此数据由试验提供);5、压实系数不小于0.97,碾压遍数7至8遍。
四、主要施工机具1、装载机:ZC-30一台;2、压路机:20t震动压路机一台;3、自卸车:10m³ 四台;4、小型挖掘机; 一台;5、平板震动夯:两台;五、作业条件1、本工程基坑土方、人工清基已完成,并经监理、业主、设计、勘察单位现场勘验确认;2、材料(商品料)、机具、人员已经到场,具备连续施工条件,六、施工实施1、地基处理程序;2、按设计要求土方清挖至设计处理标高,3、在验槽后按监理指令清除,不扰动原基层天然砂石状况,清除后报请监理勘验,经监理勘验后立即组织施工实施;4、换填范围,如原基层不平,应做成缓坡或台阶;缓坡、台阶其坡度为1:1.5(征求监理意见)找平,在分层铺料,5、搭界处要认真细致碾压或夯实,6、级配砂石由:长城商砼站搅拌,由自卸车运至作业现场,7、摊铺:级配砂石料运至施工现场,从起始端开始均匀摊铺,摊铺厚度250mm至300mm,分层施工,摊铺时尽量减小滚淌离析,有顺序地摊铺,不得码小堆、尖堆,防止离析,8、摊平:用人工配合小型挖掘机认真整平,为碾压均匀打下基础;9、碾压:用20t震动压路机从坑角开始,有序的开始碾压,先一遍静压,碾压搭接2/3轮长,静压一遍后轻振碾压两遍,再加振碾压三至四遍,在轻振碾压一遍,做为试验层;10、在上层试验碾压成形后做触探和取样检测密实度,合格后在进行下一道工序,11、槽周边搭接处理,碾压不到的地方用振动夯进行薄层处理;12、密实度测定,检验方法:在同样碾压条件下用环刀取样,试验室检测,13、现场施工管理人员必须跟班指挥,并请监理旁站监督;14、如试验数值与设计要求的0.97的压实系数相差较大,且改进工艺增加碾压遍数,仍无效时则报请设计、勘察单位会商,听取专家们意见;七、施工检验、检测1、每一层均需进行压实度系数检测,2、现场检测合格后方可施工上一层,3、试验员安排、联系数据的采集,4、有受托单位提供正式的检测、检验合格文书,5、并通过试验压实系数检验换填垫层的施工质量,八、劳动组织1、按一套碾压机械一班作业配合人员配合机械摊铺找平7人;边角细部振动夯实3人;细部处理2人;电工1人;测量2人;试验1人;2、管理人员现场该项负责人1人;现场技术1人;工长1人;3、机械操作人员铲车、压路机、小挖掘机司机各1人;运输车辆人员4人,物料人员由物料供应单位配齐;4、每班18人(试验除外),按两班作业安排(如材料可以供上)两班作业36人;九、工期安排1、工程量:基槽按1400㎡计算,总厚度按0.7m 计算换填约1000m³,现按单层碾压推算每天碾压一层,每层虚铺200至300mm厚,每层摊铺250m³左右,4天完成换填(如材料供应及时)十、工程验收1、现场工程实体施工已完成至设计标高,须做做检验的项目已全完成;各种数据能证明换填垫层施工合格;2、在上述情况下需静载试验,则静载受托单位投入静载试验,3、当换填垫层的静载试验证明换填垫层承载力特征性≥设计要求即表示换填垫层合格;4、在第3条的基础上由项目部整理合并单位检测、检验、试验数据作附件向监理申报验收,履行验收程序;5、为加快工程进度进展,在检测报告整理过程成中请监理工程师放行,允许砼垫层施工;十一、安全注意事1、专用机械司机如需持证上岗的必须持证上岗;2、特别注意施工用电线路的用电安全;3、临时机械必须执行三相五线控制;4、实行一机一闸两级保护三级控制,配电箱柜有门有锁;5、接线必须从箱盘线孔中输出,线路符合安全规程,6、阴雨天,电动机械操作手应做好绝缘防护;7、进入施工现场必须带好安全帽;8、振动碾压时注意观测边坡是否安全稳定;加振过程中,土方坡脚不得停留人员;9、夜间施工必须有足够的照明,注意成品保护;10、必须遵守国家现行安全生产操作规范。
级配砂石换填方案级配砂石是一种常用于基础工程和道路建设中的材料,它由多种颗粒大小的石子和砂粒组成,经过合理的配比制成。
级配砂石具有良好的力学性能和稳定性,能够有效支撑和分散荷载,提高工程的承载能力和使用寿命。
然而,在一些特殊情况下,为了解决工程问题或者达到特定的设计要求,需要进行砂石的换填,即用不同级配的砂石替换原有的填料。
本文将探讨级配砂石换填方案的设计与实施。
一、方案设计1. 工程背景分析在确定级配砂石换填方案前,首先需要对工程背景进行充分的分析。
包括工程的地理环境、土地条件、地下水位等因素。
这些因素对砂石的选择和使用都有直接的影响,需要在方案设计中充分考虑。
2. 砂石换填要求根据工程的特定要求,确定砂石换填的目标和指标。
例如,要求填料的强度、密实度、稳定性等。
这些要求将指导砂石的选择和配比。
3. 砂石选择与配比根据工程要求和地质条件,选择适合的砂石种类和级配。
一般情况下,级配应符合设计要求,并满足相应的标准规范。
4. 方案审核与优化设计方案需要进行严格的审核和优化,确保砂石的选择和配比是合理的,并满足工程的实际需要。
在审核过程中,可以考虑使用模型和软件进行计算和模拟,以得到更加准确和可靠的结果。
二、方案实施1. 砂石采购与加工根据设计方案,采购符合要求的砂石材料,并进行必要的加工。
加工过程中需要注意控制材料的颗粒大小和含水率,以确保达到设计要求。
2. 砂石运输与储存将采购的砂石运输到工程现场,并进行合理的储存。
在运输和储存过程中,需要注意避免杂质和污染物的混入,以防止对工程质量造成不利影响。
3. 换填施工按照设计方案进行换填施工。
换填施工包括砂石的铺设、压实和固化等工序。
在施工过程中,需要合理控制施工速度和压实度,以确保填料的质量和稳定性。
4. 工程验收与监测换填施工完成后,需要进行工程验收和监测。
验收包括对填料的强度、密实度和稳定性等进行检测,以确保工程质量符合要求。
监测可以采用传感器等技术手段,对工程进行长期的实时监测和评估。
级配砂石换填方案近年来,随着城市建设的不断发展和完善,各种工程建设也越来越多。
在这些工程建设中,大量的砂石和填方材料是不可或缺的。
而为了提高施工的效率,降低成本,使用合适的级配砂石换填方案显得非常重要。
首先,什么是级配砂石?级配砂石是指在一定颗粒大小范围内,每个颗粒的分布比例占总体比例的一定比例。
简单来说,就是不同大小的石子和砂子按照一定比例混合在一起。
这样的砂石在建筑中有广泛的应用,包括混泥土、砌块、路基填筑等等。
在工程建设中,为了节省填方材料的成本,很多人往往会采用较大的填方石进行填筑。
这种做法虽然看起来省了不少的钱,但实际上会影响工程质量和安全。
特别是在道路和桥梁的建设中,过大的填方石会导致填方体的松散度不够,稳定性差,容易导致塌方。
因此,在选择填方材料的时候,应该根据实际需要来选择合适的级配砂石。
根据不同的建筑需求,我们可以选择不同的级配砂石换填方案。
举个例子,对于道路的修建,我们应该选择适当的级配砂石来填筑路基。
因为在道路的使用过程中,需要经受车辆和人流的冲击和压力,如果选择了不合适的填方材料,就容易出现路面塌陷、裂缝等问题。
而对于灌溉渠道的修建,我们应该选择更细颗粒的砂子,在水流中的渗透和稳定性上更为优越。
当然,选择合适的级配砂石并不是一件简单的事情。
不同的砂石之间有着各自的特性和用途,需要根据工程建设的具体需求来进行选择。
比如,在进行混泥土的制作时,我们需要选用比较圆润的河沙来提高混凝土的强度和稳定性,而在进行路基填筑时,我们需要选用颗粒较大、角度较大的石子来提高填方材料的压实度。
总之,选择合适的级配砂石换填方案有助于提高工程质量,降低工程成本,缩短工程周期。
当然,我们在选择砂石时应该充分考虑实际需求,并结合工程地质条件选择合适的填方材料,这样才能保证工程的稳定性和安全性。
级配砂石换填方案一、级配砂石的介绍级配砂石是指经过筛分和分类后,满足各种不同粒径要求的石料混合物。
级配石材因其颗粒形态合理、颗粒分布均匀、离散度小,具备了优良的力学性能,可以被广泛地应用于膨胀土路基和桥梁填方等工程领域。
而同仁砂石企业的级配砂石换填方案,更是为建筑施工行业带来了更加可靠、高效、安全的建筑材料选择。
二、级配砂石与传统填充材料的差异1. 合理配比:传统的填充材料往往是使用现场可得的土石材料,难以达到理想的颗粒构成。
而级配砂石则可以通过人工拼配准确控制颗粒的尺度与数量,满足工程建设的需求。
2. 满足承载要求:传统的填充材料因缺乏规范性和差异性,难以满足承载力和稳定性要求。
而级配砂石则可以根据施工方案及所处地理环境来进行适当的形状设计和支撑补强,使其达到要求的承载能力和稳定性要求。
3. 降低施工难度:传统的填充材料由于缺乏规范性,需要较高的人力、物力、财力支持,并可为后续的工程维护带来许多麻烦。
而级配砂石可以简化施工流程,缩短工期,同时也可以减少施工工人的数量和劳动强度。
三、同仁砂石企业的级配砂石换填方案同仁砂石企业根据市场需求,针对市民环保、城市规划和工程建设等多方需求,开发出了高质量的级配砂石产品,并提供多种规格的红砂石、黄砂石、白砂石、长石砂石、花岗石,此外,水洗经过再次加工的级配砂石,可以使级配砂石的质量更加精细,能够满足不同的建筑施工要求。
1. 多样性产品:同仁砂石企业的级配砂石产品,可以根据不同的施工要求由专业的技术人员为您量身设计以及提供相关的成本比较,这种专业的可供建议,可降低建筑主办方的想法难点和实践难点,在施工过程的管理和技术选择上可得到很大的帮助。
2. 完整的服务:在施工方案的选取及纷纷切磋等方面,同仁砂石企业的级配砂石产品均会提供完善的服务,针对工程的不同要求,在交通和运输方面也会提供完善的建议,保证提供的服务及时、准确、细致。
3. 安全性保证:同仁砂石企业的级配砂石有完整的生产流程及质量保证体系,经过专业的鉴定、评估和检测,保证其不具有污染物质并能满足各种工程建设和可靠性要求,将会使建筑主办方更加安心、放心。
砂率器基础级配砂石换填施工方案山东义泰建设工程有限公司2013年3月27日目录一、工程概况 (3)二、编制依据 (3)三、地质、设计及现场简介: (3)四、施工准备 (4)五、施工技术方法 (5)六、安全措施 (6)级配砂石垫层换填基础施工方案一、工程概况本工程砂滤器基础工程,位于新建调节池北侧,垫层为C15素砼100厚,基础C35钢筋砼底板长8m,宽5m,500厚。
二、编制依据1、根据甲方提供的地勘报告、设计蓝图、施工现场现状平面布置图。
2、国家颁布的施工规范及验收标准,安全规范及安全操作规程。
三、地质、设计及现场简介:1、地质情况:根据本工程的地质勘察报告。
砂滤器基础底面下有回填土,软弱土层,结构松散,达不到设计的承载力要求,不能作为基础持力层。
根据设计要求需做换填处理。
2、设计要求:根据设计要求,地基承载力特征值为faK=150 Kpa。
应保证距基础底面3m内无软弱下卧层,否则应彻底清除后,级配砂石回填夯实至设计标高,处理后地基承载力特征值为faK=150 Kpa。
回填具体要求如下:砂石配合比:中粗砂:20%,粒径小于20mm的圆砾:30%,粒径20~50mm的碎石50%。
换填时应分层碾压,每层厚度不大于300mm,不小于18t 震动压路机碾压,压实系数大于0.97。
挖出薄弱层时应注意放坡,扰动的软土层应清除掉。
垫层范围应伸出基础边缘不小于1000mm.换填后应按规范进行荷载试验,要求砂石垫层承载力特征值不小于faK=150 Kpa。
四、施工准备1、技术准备:首先熟悉图纸和勘探报告,找出不符合处。
做好技术交底和定位放线。
2、材料准备:砂、碎石,圆砾等,且应在砂石厂按比例搅拌均匀运至现场。
3、施工机械及工具:3.1、反铲挖掘机1台;3.2、大型推土机1台;3.3、自卸汽车2台;3.4、水准仪1套;3.5、经纬仪1套;3.6、振动压路机1台,电动振动夯1台。
3.7、污水泵1台。
4、明确土建队、专业施工队、土方队各自的责任及配合事项。
级配砂石换填方案随着城市建设的不断发展,土地资源的不断减少和规划的变化将填方工程放在了更加重要的位置,作为工程建设的重要组成部分,填方工程的施工质量及其后续稳定性成为影响工程质量和安全的重要因素。
而在填方工程中,级配砂石换填方案则是其中一个至关重要的环节。
一、什么是级配砂石?先来了解一下级配砂石的概念。
级配砂石是指由天然破碎或人工破碎的石料按照特定的级配比例分类而成的骨料,经过加工可以用于道路、桥梁和房屋建筑等方面。
级配砂石的重要特性是具备良好的物理机械性能和化学稳定性,这些特性使得级配砂石在建筑工程中的功效得到了广泛的认可。
二、级配砂石换填方案的作用在填方工程中,级配砂石可以替代传统的填方材料——夯实黄土。
夯实黄土虽然是一种便宜的填方材料,但其机械强度不足,易收缩、缩水、龟裂等问题,导致填方工程的不稳定。
而使用级配砂石换填方材料就可以解决这些问题,同时还能提高填方工程的质量和稳定性。
据统计,级配砂石换填方材料的成本高于夯实黄土,但由于施工便利、效率高等优点,它的实际成本会比夯实黄土低。
三、级配砂石换填方案的可行性从土力学和工程力学的角度考虑,级配砂石的强度、毛细汲水性能、破碎程度等等物理机械性能都是比夯实黄土更优秀的,因此具备更好的填方效果和稳定性。
同时,级配砂石还具备较高的耐水性、耐久性和化学稳定性,不容易受到自然环境的损害,其抗风化能力也比较强,这些特点为工程的持久稳定提供了良好的基础。
四、级配砂石管理的重要性在使用级配砂石换填方材料时,管理也是非常重要的一环。
首先要进行材料的筛选和堆放,以确保不受外界的影响,同时要做好固定和保护措施。
其次,在使用级配砂石进行填方施工时,要尽可能的保证砂石质量稳定,制定合理的方案,并加强对施工过程的监测和管理,及时发现和解决问题。
最后,在施工完成后,要及时进行对施工成果的验收和总结,以便及时调整和完善方案。
五、结语总之,级配砂石换填方材料是现代化施工不可或缺的一部分。
级配砂石换填施工方案
一、工程概况
本项目为洛阳新区人员庇护所项目,位于洛阳新区正和路与广利街交汇处。地基主要
由建筑物3筏基础、建筑物5筏基础、人防车库独立基础和普通车库独立基础组成。本工
程±0.000米为140.85m,基底相对设计标高分别为-5.700m、-6.500m、-6.950m、-
7.050m和-8.000m
二、编制依据
1.根据甲方提供的地质勘察报告、设计蓝图及施工现场现状布置图。
2、国家颁布的施工规范及验收标准,安全规范及安全操作规程。
三、 地质、设计和现场介绍:
1、地质情况:
根据机械部第四设计研究院提供的本项目地质勘察报告。局部地基的设计标高下方有
软弱土层,结构松散,不能满足设计承载力要求,不能作为地基承载层。根据设计要求进
行更换。2.设计要求:
根据勘探报告,其独立基础持力层应为第4层或第4-1层卵石层。地基承载力特征值
为380kpa。应保证距基础底面2m内无软弱下卧层,否则应彻底清除后,级配砂石回填夯
实至设计标高,处理后地基承载力特征值为450kpa。
筏板基础的承重层为第四卵石层,地基承载力的特征值为550kPa。在地基底部5m以
内应保证没有软下层,否则级配砂砾应在完全拆除后回填并压实至设计标高。地基处理后
的地基承载力特征值为500 kPa。回填的具体要求如下:
1、砂石配合比:中粗砂:20%,粒径小于20mm的圆砾:30%,粒径20~50mm的碎石
50%。
2.更换时应分层碾压。每层厚度不大于300mm,不小于18t振动压路机,压实系数大
于0.97。
3、挖出薄弱层时应注意放坡,扰动的卵石层应清除掉。4、若小范围深挖无法使用大
型设备时,局部换填c15混凝土后再回填砂石垫层碾压。(最多至筏板底下300mm处再回
填砂石垫层碾压)
5、垫层应延伸到地基边缘超过不少于0.5米,不小于更换厚度的0.45倍。
6、换填后应按规范进行荷载试验,要求砂石垫层承载力特征值不小于550kpa。
7.更换砂砾垫层及筏板施工前,用不小于18t的振动压路机碾压基层,碾压次数不少
于8次。
四、施工准备
1.技术准备:首先,熟悉图纸和勘探报告,找出不符合项。做好技术交底、定位放线
工作。
2、材料准备:砂、碎石,圆砾等,且应在砂石厂按比例搅拌
均匀运输至现场。3.施工机具:3.1。一台反铲挖掘机;3.2一台大型推土机。3.3.
五辆自卸卡车3.4辆。一套3.5级。一套经纬仪
3.6、18t振动压路机1台(大面压实),电动振动夯(边角部压实)
3.7. 一台污水泵。
4、明确土建队、专业施工队、土方队各自的责任及配合事项。
五、 施工技术与方法
1、开挖土方要求:根据设计要求及开挖方案进行分层开挖,且边坡支护及时跟上。
挖土时应挖至设计标高以上300mm,验槽合格后再用人工清除300mm厚土层。
2.级配要求:整体级配为1:0.3,上部4m土质较好,1:0.2,下部为卵石和砂层,
1:0.4。
3、确定换填部位及换填深度:由于基底标高不同,依次由高到低挖至设计标高,每
挖到一个基底标高都应由勘探部门进行勘探,确定换填部位和换填深度。不需换填的部位
经验槽合格后,直接浇筑基底垫层,以防雨水浸泡基坑。
4.回填准备必须在开挖完成前完成。包括场地、水电
材料、机械、人员,以及防雨措施(如:材料的防雨布)。5、级配材料施工:最好
采用机搅,配以人工协助。含水率要控制在2%,
6.分层压实和分层试验。设置标志控制摊铺厚度,如水平标准木桩或标高桩。分层虚
拟铺筑厚度不得大于300mm。回填采用机械运输至坑底,人工摊铺。采用大夯角振动压实
机,提高压实效率。压实后,应按要求的置换面积进行试验。试验采用充水法或填砂法,
以保证压实系数不小于0.97。
六、安全措施
1.划定安全施工区域;
2、专人负责指挥挖掘机及自卸汽车等机械运作;3、坑内作业必须正确佩戴安全帽;
4.施工人员应有良好的身心健康和休息;5.需要用电时找专业电工,严禁私自拉接;
6、坑四周应用钢管按安全规范要求搭设安全栏杆(除坡道区)。
七、 施工管理人员
施工员1名,测量人员1名,资料员1名,管理人员2名。
机械操作员的辅助人员。
