试论钢筋混凝土下承式桁架拱桥施工技术
【摘要】本文结合工程施工实际,分析了钢筋混凝土下承式桁架拱桥施工中的承载力、拱桥防开裂、预压材料选择等方面问题。
【关键词】临时桩;拱桥开裂;配合比;预压材料;拱轴线;湿接头

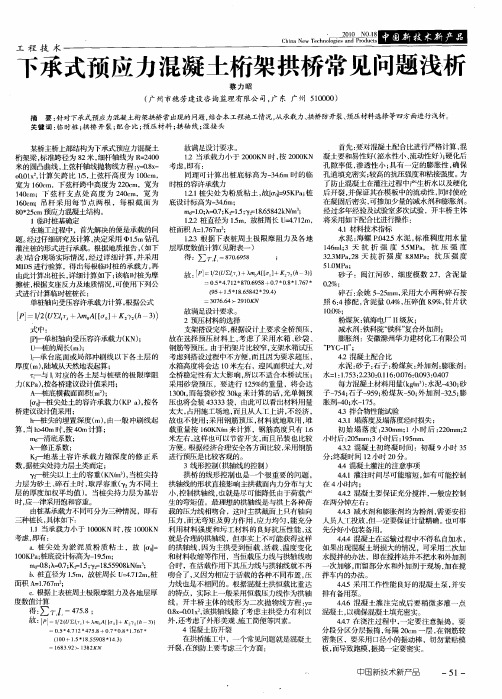

某桥主桥上部结构为下承式预应力混凝土桁架梁,标准跨径为82米,细杆轴线为 r=2400米的圆凸曲线,上弦杆轴线抛物线方程:y=0.8x-0.01x2,计算矢跨比1/5,上弦杆高度为100cm,宽为160cm,下弦杆跨中高度为220cm,宽为140cm;下弦杆支点处高度为240cm,宽为160cm;吊杆采用每节点两根,每根截面为80*25cm预应力混凝土结构。
1.临时桩基
在施工过程中,首先解决的便是承载的问题。
经过仔细研究及计算,决定采用φ1.5m钻孔灌注桩的形式进行承载。
根据地质报告,结合现场实际情况,经过详细计算,并采用mids 进行验算,得出每根临时桩的承载力,再由此计算出桩长,详细计算如下:该临时桩为摩擦桩,根据支座反力及地质情况,可使用下列公式进行计算临时桩桩长:单桩轴向受压容许承载力计算,根据公式
[p]=1/2(uσliτi)+λm0a{[σ0]+k2γ2(h-3)}
式中:[p]—单桩轴向受压容许承载力(kn);u—桩的周长(m);li—承台底面或局部冲刷线以下各土层的厚度(m),陆域从天然地表起算;τi—与li对应的各土层与桩壁的极限摩阻力(kpa),按
各桥建议设计值采用;a—桩底横截面面积(m2);[σ0]—桩尖处土的容许承载力(kpa),按各桥建议设计值采用;h—桩尖的埋置深度(m),由一般冲刷线起算,当h>40m时,按40m计算;m0—清底系数;λ—修正系数;k2—地基土容许承载力随深度的修正系数,据桩尖处持力层土类而定;γ2—桩尖以上土的容重(kn/m3),当桩尖持力层为砂土、碎石土时,取浮容重(γ2为不同土层的厚度加权平均值)。
当桩尖持力层为基岩时,应一律采用饱和容重。
由桩基承载力不同可分两种情况,即有两种桩长,具体如下:(1)当承载力小于1000kn时,按1000kn考虑,即有:
a.桩尖处为淤泥质粉质粘土,故[σ0]=100kpa;桩底设计标高为-19.5m;m0=0.8;λ=0.7;k2=1.5;γ2=18.55908kn/m3。
b.桩直径为1.5m,故桩周长u=4.712m,桩面积a=1.767m2。
c. 根据上表桩周土极限摩阻力及各地层厚度数值计算得:σli τi=475.8
故:[p]=1/2(uσliτi)+λm0a{[σ0]+k2γ2(h-3)}
=0.5*4.712*475.8+0.7*0.8*1.767*(100+1.5*18.55908*14.3)=1683.92>1382kn
故满足设计要求。
(2)当承载力小于2000kn 时,按2000kn考虑,即有:
同理可计算出桩底标高为-34.6m时的临时桩的容许承载力:
1)桩尖处为粉质粘土,故[σ0]=95kpa;桩底设计标高为-34.6m;m0=1.0;λ=0.7;k2=1.5;γ2=18.65842kn/m3。
2)桩直径为1.5m,故桩周长u=4.712m,桩面积a=1.767m2。
3)根据下表桩周土极限摩阻力及各地层厚度数值计算得:σli τi=870.6958
故:[p]=1/2(uσliτi)+λm0a{[σ0]+k2γ2(h-3)}
=0.5*4.712*870.6958+0.7*0.8*1.767*
(95+1.5*18.65842*29.4)
=3076.64>2910kn
故满足设计要求。
2.预压材料的选择
支架搭设完毕,根据设计上要求全桥预压,故在选择预压材料上,考虑了采用水箱、砂袋、钢筋等预压。
由于桁架片比较窄,支架水箱试压考虑到搭设过程中不方便,而且因为要求超压,水箱高度将会达10米左右,迎风面积过大,对全桥稳定性有太大影响,所以不适合本桥试压;采用砂袋预压,要进行125%的重量,将会达1300t,而每袋砂按30kg来计算的话,光单侧预压也将会装43333袋,由此可以看出材料用量太大,占用施工场地,而且从人工上讲,不经济,故也不使用;采用钢筋预压,材料就地取用,堆载重量按160kn/m 来计算,钢筋高度只有1.6米左右,可以节省开支,而且吊装也比较方便。
根据经济合理安全各方面比较,采用钢筋进行预压。
3.拱轴线的控制
拱轴线的形状直接影响主拱截面内力分布与大小,控制拱轴线,也就是尽可能降低由于荷载产生的弯矩值。
最理想的拱轴线是与拱
上各种荷载的压力线相吻合,这时主拱截面上只有轴向压力,而无弯矩及剪力作用,应力均匀,能充分利用材料强度和圬工材料的良好抗压性能,这就是合理的拱轴线,但事实上不可能获得这样的拱轴线,因为主拱受到恒载、活载、温度变化和材料收缩等作用,当恒载压力线与拱轴线吻合时,在活载作用下其压力线与拱轴线就不再吻合了,又因为相应于活载的各种不同布置,压力线也是不相同的。
4.混凝土防开裂
在拱桥施工中,预防混凝土开裂主要考虑三个方面:
首先,要对混凝土配合比进行严格计算,混凝土要和易性好(泌水性小、流动性好);硬化后孔隙率低,渗透性小;具有一定的膨胀性,确保孔道填充密实;较高的抗压强度和粘接强度。
为了防止混凝土在灌注过程中产生析水以及硬化后开裂,并保证其在模板中的流动性,同时使砼在凝固后密实,可掺加少量的减水剂和膨胀剂。
经过多年经验及试验室多次试验,开丰桥主体将采用如下配合比进行操作:
4.1材料技术指标
水泥:海螺 p.042.5水泥,标准稠度用水量146ml;3天抗折强度5.5mpa,抗压强度32.3mpa,28天抗折强度8.8mpa;抗压强度51.0mpa;砂子:闽江河砂,细度模数2.7,含泥量0.2%;碎石:余姚5-25mm,采用大小两种碎石按照6:4掺配,含泥量0.4%,压碎值8.9%,针片状10.0%;粉煤灰:镇海电厂ii级灰;减水剂:
铁科院“铁科”复合外加剂;膨胀剂:安徽滁州华力建材化工有限公司“pyc-ii”。
4.2混凝土配合比
水泥:砂子:石子:粉煤灰:外加剂:膨胀剂:水=1:1.753:2.230:0.116:0.076:0.093:0.407每方混凝土材料用量(kg/m3):水泥-430;砂子-754;石子-959;粉煤灰-50;外加剂-32.5;膨胀剂-40;水-175。
4.3拌合物性能试验
(1)塌落度及塌落度经时损失:
初始塌落度:230mm;1 小时后:220mm;2小时后:205mm;3小时后:195mm。
(2)混凝土初终凝时间:初凝9小时35分;终凝时间12小时20分。
4.4混凝土灌注的注意事项
(1)灌注时间尽可能缩短,如有可能控制在4小时内。
(2)混凝土要保证充分搅拌,一般应控制在两分钟左右。
(3)减水剂和膨胀剂均为粉剂,需要安排人员人工投放,但一定要保证计量精确。
也可事先分好小包装备用。
(4)混凝土在运输过程中不得私自加水,如果出现混凝土坍损大的情况,可采用二次加水搅拌的办法,即在搅拌站并不把水和外加剂一次加够,而留部分水和外加剂于现场,加在搅拌车内的办法。
[科]
