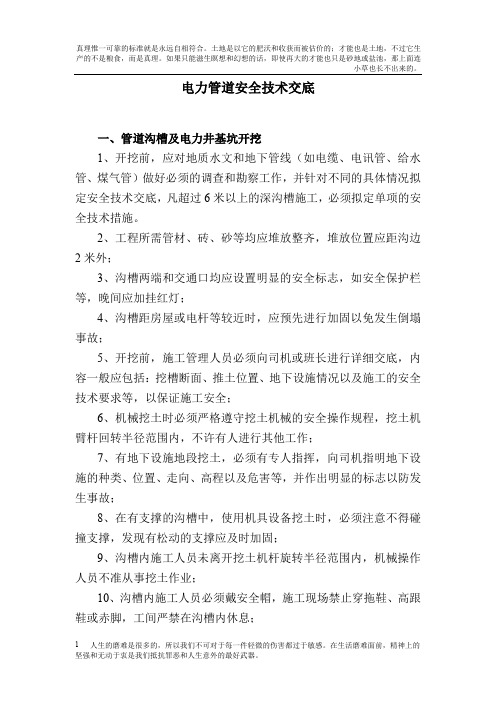

电力管道安全技术交底一、管道沟槽及电力井基坑开挖1、开挖前,应对地质水文和地下管线(如电缆、电讯管、给水管、煤气管)做好必须的调查和勘察工作,并针对不同的具体情况拟定安全技术交底,凡超过6米以上的深沟槽施工,必须拟定单项的安全技术措施。
2、工程所需管材、砖、砂等均应堆放整齐,堆放位置应距沟边2米外;3、沟槽两端和交通口均应设置明显的安全标志,如安全保护栏等,晚间应加挂红灯;4、沟槽距房屋或电杆等较近时,应预先进行加固以免发生倒塌事故;5、开挖前,施工管理人员必须向司机或班长进行详细交底,内容一般应包括:挖槽断面、推土位置、地下设施情况以及施工的安全技术要求等,以保证施工安全;6、机械挖土时必须严格遵守挖土机械的安全操作规程,挖土机臂杆回转半径范围内,不许有人进行其他工作;7、有地下设施地段挖土,必须有专人指挥,向司机指明地下设施的种类、位置、走向、高程以及危害等,并作出明显的标志以防发生事故;8、在有支撑的沟槽中,使用机具设备挖土时,必须注意不得碰撞支撑,发现有松动的支撑应及时加固;9、沟槽内施工人员未离开挖土机杆旋转半径范围内,机械操作人员不准从事挖土作业;10、沟槽内施工人员必须戴安全帽,施工现场禁止穿拖鞋、高跟鞋或赤脚,工间严禁在沟槽内休息;11、上下沟槽必须设置立梯,立梯应牢固,不得缺层,严禁从撑杆或乘吊运机械设备上下沟槽,通过沟槽应走便桥,严禁跨越;12、人工挖土时,二人间距要保持2米以上的安全距离,对所用的工具要经常检查是否完好无损、安全可靠;13、支撑材料应直顺坚实,符合要求,对土质较差或槽边负载较大时,支撑材料应进行计算确定;14、支撑的支设应是先上后下,支撑时必须垂直,不能斜撑,各结合部位应连接牢固;拆除时应先下后上,更换支撑时,应先支设上新的,再拆下旧的;拆除支撑时必须要有技术人员进行指导,严禁私自乱拆;15、土方堆土距沟槽不小于1米,其高度不超过1.5米,堆土顶部要向外侧作流水坡度,还应留出现场便道,以利施工和安全;16、沟槽中作业,应对漏电开关绝缘电缆电气设备等性能必须安全可靠,必须有专人巡回检查;17、夜间施工要有足够的照明,施工电箱安置得当,电箱下引的电缆不得混乱,电缆应安全悬挂,导线接头应有可靠的绝缘,防潮措施,下井到管内作业应使用行灯时,电压必须降到36V以下;18、砼预制管直径较大,搬运危险,机械设备起吊管材时,须派专人负责指挥,并与沟槽边保持一定的安全距离。
管沟回填技术交底管沟回填技术交底是在燃气、通信、排水、电力等工程建设过程中的一项重要阶段之一,也是施工安全、效率和质量的重要保障。
本文将从以下几个方面探讨管沟回填技术交底的重要性、相关工具和流程,以及注意事项。
重要性在工程建设过程中,管沟回填技术交底是非常重要的一环。
一方面,它关系到工程建设的质量和效率,确保了管道安全、稳定地运行;另一方面,也关系到工人的安全和人员流程的有序进行。
具体而言,管沟回填技术交底可以通过以下几个方面来保证重要性:确保管道质量在管道回填过程中,很多问题都需要考虑,如土壤密度、水分、土壤荷载等等。
这些因素都会影响到管道的质量。
通过技术交底,我们可以确保各方都能明确如何正确地回填管道沟槽,从而避免可能导致管道损坏的情况。
降低工程成本正确的管沟回填技术交底可以带来好处,其中一项是为建筑企业降低成本。
所有的企业都想降低成本,这也是管沟回填技术交底的好处之一。
因为交底后,各方明确工程要求,可以避免出现额外的费用,从而降低成本。
保证工人的安全在施工过程中,有很多不同危险可遇见,如高处坠落、火灾等等。
如果不专门培训,或者在交底阶段中没有阐明这些危险,那么工人就会面临很高的风险。
通过技术交底,让工人了解和记住于施工过程中的安全知识,提高对工作任务的重视,保证工人安全。
此外,交底还可以协调各工种,提高工人之间的配合度,从而提高工作效率。
相关工具和流程在管沟回填技术交底中,存在一些常用的工具和流程:交底流程交底的流程可以分为以下环节:准备工作一般来说,交底工作是由相关工人和施工负责人员参与的。
在交底开始之前,需要将与技术交底有关的草图、施工计划、图纸以及相关文件准备好。
会议会议是交底工作最关键的环节之一。
在会议中,施工方负责人向各工种工人逐一说明施工流程、细节和注意事项,对工人的相关工作进行讲解,让工人们明确思路,意识到施工的关键要素。
讲解和答疑会议结束后,需要对工人对施工流程、细节和注意事项进行再次解释,回答工人的问题,并确保工人已经牢记交底内容。
管沟作业安全技术交底
披露内容:
1.进入施工现场必须戴安全帽,穿好个人劳动防护用品。
2.在进入土沟、土坑内作业前,必须仔细检查边坡应无裂纹和落土,边坡角度和堆放距离应符合安全规定,若有不够安全的因素时,应采取加固支撑等措施。
3.沟底部有积水,应认真采取排水措施,防止电线在水中导电。
4.沟内通风不良时,应采取通风措施,如发现有毒气体,应采取相应的安全技术措施。
外派专人监护。
5.施工人员不得在土坑、土沟内休息。
你也不应该在通风不良甚至有毒气体的沟渠里休息,即使有
还应采取通风措施,防止可能的突然停电等。
7.往沟、井内运送工具、材料,应慢慢滑放,沟内人员应注意安全,避免。
8炎热天气施工期间,还应加强防暑降温工作。
电力电缆沟开挖、回填安全技术交底1.前言电力电缆沟开挖、回填安全技术交底是指一个电力工程项目在进行电缆沟开挖、回填作业之前,由施工方向项目管理方和其他相关责任方进行安全技术交底,使得各责任方能够认识到电力电缆沟开挖、回填工作的危险性和风险,并在施工过程中采取相应的措施来保护工人和财产安全。
本文将讨论电力电缆沟开挖、回填安全技术交底的重要性、流程、风险及控制措施等相关问题。
2.电力电缆沟开挖、回填安全技术交底的重要性在电力工程中,电缆通信工程占据着重要的一席之地。
电缆通信工程的顺利进行离不开电力电缆沟开挖、回填的安全施工。
电力电缆沟开挖、回填涉及到地下施工,一旦出现人身伤害、设备损坏等事故,其后果不堪设想。
因此,电力电缆沟开挖、回填安全技术交底显得尤为重要,是确保电力工程项目顺利进行和保障人员和财产安全的基础。
3.电力电缆沟开挖、回填安全技术交底的流程电力电缆沟开挖、回填安全技术交底的流程如下:3.1. 安全评估在进行电力施工前,首先需要进行安全评估,对电力电缆沟开挖、回填过程中可能存在的危险性和风险进行评估,并制定相应的安全保障措施,确保施工过程中的安全性。
3.2. 交底内容安全技术交底需要对电力电缆沟开挖、回填的施工过程进行详细交底,包括开挖方案、回填方案、安全措施、操作规范等内容,并将交底内容记录在安全技术交底记录表中,以备后续检查、验收等。
3.3. 确认签字在交底过程中,承包方需要确定领导、工程经理、安全员、班长等责任方的参与,并对交底内容进行认真阅读,确认无误后在交底记录表上签字。
4.电力电缆沟开挖、回填安全技术交底的风险控制措施电力电缆沟开挖、回填安全技术交底需要采取一系列的控制措施,以确保施工过程中的安全性和可控性。
具体而言,控制措施如下:4.1. 现场管理对施工现场进行严密管理,规范作业流程,确保工人依照交底内容进行施工。
4.2. 特定区域管控针对电缆沟开挖、回填设置特定区域,禁止未经认证工人和不相关人员进入,确保工作区安全。
一、前言为确保管沟沟槽开挖施工过程中的安全,预防安全事故的发生,现将本次施工的安全技术要求交底如下,请全体施工人员认真学习并严格遵守。
二、施工安全注意事项1. 人员配备与培训- 所有参与施工的人员必须经过专业培训,掌握相关安全知识和操作技能。
- 施工前对全体人员进行安全教育,确保每位人员了解并遵守安全规程。
2. 现场安全防护- 沟槽开挖前,沟槽两端及两侧应设置明显标志或围栏,夜间预设照明及红灯警示。
- 沟槽横穿行人过往太多的路口,沟边应设牢固便桥,桥上设栏杆及警示标牌及警示灯。
- 沟槽两侧堆土,土堆距沟边不得小于1m,高度不得大于1.5m。
3. 沟槽支护- 沟槽深度超过2m时,每隔50m左右应设梯子或跳板,供操作人员上下。
- 梯子应坚固不缺档,跳板应钉防滑条。
- 沟槽支撑应经常检查,特别是雨后或泡槽后,一旦发现撑料走动或折断,边坡土方开裂等现象,必须采取加固措施后,方可下槽操作。
4. 卸基础材料- 卸基础材料时,不要碰撑木、撑柱,卸料前要招呼沟槽内操作人员让开。
- 卸大石块或混凝土时,必须使用滑槽卸料,不得从地面直接倒入沟内。
5. 机动车辆与人员- 机动翻斗车、手推车等在沟槽卸料,沟槽边缘要放挡板,防止沟槽边缘潮湿打滑而翻车坠落伤人。
6. 操作安全- 在沟内摊铺找平夯实时,要注意操作,勿被横撑碰伤手、头等。
- 使用震动器应事先检查,震动器是否完好,操作人员必须穿绝缘鞋,戴绝缘手套。
7. 模板拆卸- 模板拆卸后,应先把钉子拔掉或松动,避免模板突然坠落伤人。
三、施工准备1. 施工方案- 根据地质情况和施工现场,制定详细的施工方案,包括开挖顺序、支护方式、施工进度等。
2. 施工机械- 根据施工方案,配备必要的施工机械,如挖掘机、装载机、推土机等。
3. 施工材料- 准备足够的施工材料,如钢筋、水泥、砂石等。
四、施工过程中应特别注意的事项1. 监测与检查- 定期对沟槽边坡进行监测,发现异常情况立即采取加固措施。
一、交底目的为确保线缆管沟施工过程中的安全,提高施工人员的安全意识,防止安全事故的发生,特进行安全技术交底。
二、交底内容1. 施工现场安全注意事项(1)施工人员必须佩戴安全帽,穿防滑鞋,高空作业时必须系好安全带。
(2)施工过程中,注意观察现场环境,发现安全隐患及时上报并采取措施消除。
(3)施工现场禁止吸烟、饮酒,不得在施工现场玩耍、嬉戏。
(4)施工现场不得随意搬动、拆卸安全设施,如发现损坏应及时上报并修复。
2. 线缆管沟施工安全要求(1)施工前,应了解工程概况、施工图纸及施工方案,明确施工范围、施工方法、施工工艺和安全措施。
(2)施工前,应进行施工现场的安全检查,确保施工环境符合安全要求。
(3)挖掘土方时,应按照设计要求进行,不得超挖、超填。
(4)在挖掘过程中,应保持挖掘面稳定,防止坍塌事故发生。
(5)在施工过程中,应随时清理施工垃圾,保持施工现场整洁。
(6)施工过程中,应严格按照电缆敷设国家标准进行敷设,确保电缆敷设质量。
3. 电缆敷设安全要求(1)电缆敷设前,应检查电缆的外观、绝缘性能等,确保电缆质量符合要求。
(2)电缆敷设时,应严格按照电缆敷设国家标准进行,确保电缆敷设质量。
(3)电缆敷设过程中,应注意电缆的弯曲半径,防止电缆损坏。
(4)电缆敷设完成后,应进行电缆绝缘电阻测试,确保电缆绝缘性能良好。
(5)电缆敷设完成后,应及时进行电缆保护,防止电缆受到外界损害。
4. 施工现场应急救援措施(1)施工现场应配备应急救援器材,如急救箱、消防器材等。
(2)施工人员应掌握应急救援知识,如心肺复苏、火灾扑救等。
(3)发生安全事故时,应立即停止施工,启动应急救援预案,组织人员疏散,并及时上报事故情况。
三、交底时间本次安全技术交底时间为XX年XX月XX日,交底人为XX。
四、交底要求1. 施工人员必须认真听取安全技术交底,并做好记录。
2. 施工过程中,必须严格遵守安全技术交底内容,确保施工安全。
3. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全意识和技能。
电力排管施工技术交底一、工程概述本次电力排管施工工程位于_____,旨在为该区域提供稳定可靠的电力供应。
施工范围包括_____,排管总长度为_____米。
二、施工准备1、技术准备熟悉施工图纸,明确设计要求和施工规范。
进行现场勘察,了解施工场地的地形、地貌和地下管线情况。
制定施工方案和技术交底,向施工人员进行详细的技术交底。
2、材料准备电力排管:选用符合设计要求的管材,管径、壁厚等参数应符合标准。
钢筋:根据设计要求准备相应规格的钢筋。
混凝土:采用商品混凝土,确保其强度和质量符合要求。
3、机械设备准备挖掘机:用于管沟开挖。
装载机:用于材料运输和场地平整。
振捣器:用于混凝土振捣。
电焊机:用于钢筋焊接。
4、人员准备成立专业的施工队伍,包括管理人员、技术人员和施工人员。
施工人员应具备相应的施工经验和技能,持证上岗。
三、施工流程1、测量放线根据设计图纸,使用全站仪或水准仪进行测量放线,确定管沟的中心线和开挖边线。
在管沟沿线设置临时水准点和控制桩,以便施工过程中进行测量和检查。
2、管沟开挖采用机械开挖为主,人工开挖为辅的方式进行管沟开挖。
机械开挖时,应预留200mm 左右的土层进行人工清理,防止超挖。
开挖过程中,应注意观察土质情况,如发现异常应及时采取措施。
管沟开挖完成后,应进行验槽,确保基底承载力符合设计要求。
3、基础处理对管沟基底进行平整和夯实,确保基底坚实平整。
如基底土质不符合要求,应采取换填等处理措施。
4、排管铺设将电力排管按照设计要求逐节铺设在管沟内,注意排管的接口应严密,不得有渗漏现象。
排管铺设时,应保持管底平整,管节之间的间距应符合设计要求。
5、钢筋绑扎在排管上方绑扎钢筋网,钢筋的规格、间距应符合设计要求。
钢筋的交叉点应采用铁丝绑扎牢固,确保钢筋的位置准确。
6、模板安装安装模板,模板应牢固可靠,尺寸准确,拼缝严密。
模板安装完成后,应进行检查和验收,确保符合施工要求。
7、混凝土浇筑采用商品混凝土进行浇筑,混凝土的坍落度应符合要求。
电力管道安全技术交底一、动力井管沟及基坑开挖1、开挖前,应对地质水文和地下管线(如电缆、电讯管、给水管、煤气管)做好必须的调查和勘察工作,并根据不同的具体情况制定安全技术交底,凡超过6米以上的深沟槽施工,必须拟定单项的安全技术措施。
2、工程所需管材、砖、砂等应堆放整齐,堆放位置应距沟边2米外;3、沟槽两端和交通口应设置明显的安全标志,如安全保护栏等,晚间应加挂红灯;4、沟槽距房屋或电杆等较近时,应提前进行加固,以避免坍塌事故;5、开挖前,施工管理人员必须向司机或组长进行详细交底,内容一般应包括:挖槽断面、推土位置、地下设施情况以及施工的安全技术要求等,以保证施工安全;6、使用机械挖掘时,必须严格遵守挖掘机械的安全操作规程,挖土机臂杆回转半径范围内,不许有人进行其他工作;7、有地下设施地段挖土,必须有专人指挥,向司机指明地下设施的种类、位置、走向、高程以及危害等,并做好明显标志,防止事故发生;8、在有支撑的沟槽中,使用机具设备挖土时,必须注意不得碰撞支撑,如发现支撑松动,应及时加固;9、沟内施工人员未离开挖掘机杆旋转半径范围内,机械操作人员不准从事挖土作业;10、沟内施工人员必须佩戴安全帽,施工现场禁止穿拖鞋、高跟鞋或赤脚,工间严禁在沟槽内休息;11、上下沟槽必须设置立梯,立梯应牢固,不得缺层,严禁从支架或起吊机械设备上下沟槽,通过沟槽应走便桥,严禁跨越;12、人工挖土时,二人间距要保持2米以上的安全距离,始终检查使用的工具是否完好无损、安全可靠;13、支撑材料应直顺坚实,符合要求,当土壤贫瘠或沟槽边缘上的负载较大时,支撑材料应进行计算确定;14、支撑的支设应是先上后下,支撑时必须垂直,不能斜撑,各结合部位应连接牢固;拆除时应先下后上,更换支撑时,应先支设上新的,再拆下旧的;技师必须指导支架的拆卸,严禁私自乱拆;15、土方堆土距沟槽不小于1米,其高度不超过1.5米,桩顶应向外倾斜,还应留出现场便道,以利施工和安全;16、沟槽中作业,漏电开关、绝缘电缆和电气设备的性能必须安全可靠,必须有专人巡回检查;17、夜间施工要有足够的照明,施工电箱安置得当,电箱下引的电缆不得混乱,电缆应安全悬挂,导线接头应有可靠的绝缘,防潮措施,从油井到管道的操作应使用手提灯,电压必须降到36V以下;18、砼预制管直径较大,搬运危险,机械设备起吊管材时,须派专人负责指挥,并与坡口边缘保持一定的安全距离。
电力方沟开槽技术交底一、背景介绍电力工程建设中,方沟开槽是非常重要的环节之一,其质量直接影响到电力系统的安全运行。
因此,电力方沟开槽技术交底显得尤为重要。
通过交底,可以使相关人员更好地了解方沟开槽技术要求,掌握施工注意事项,提高工程质量和安全水平。
二、技术要求1. 材料要求方沟开槽的材料应为抗压强度和耐腐蚀性能良好的钢材或水泥制品。
钢材应符合国家标准,水泥制品应符合GB/T17671-1999《水泥制品标准》以及GB/T9776-2008《预制混凝土构件标准》等规定。
使用前,应对材料进行检验,确保其符合相关标准及要求。
同时,施工现场应妥善保管材料,防止丢失、损坏。
2. 设备要求方沟开槽设备应符合国家标准及相关规定。
设备的安装、调试、使用及维修保养应原则上按设备使用说明书执行,以保证设备稳定运行。
在施工现场,应注意设备防护,确保操作人员的人身安全。
3. 施工要求方沟开槽的施工要求严格,施工人员应按要求操作,保证施工质量达到预期效果。
以下是具体要求:1.方沟开槽前应进行现场勘测及标志,确认开槽位置、深度和线路方向等。
2.设计师或技术人员应根据电缆、线路类型及负荷要求等因素,确定开槽深度及开槽宽度,以确保电缆安全敷设。
3.施工前应进行大量疏导工作,清理施工现场及附近的铁路、道路等公共设施,确保施工安全。
4.在施工过程中,应遵守相关规定和要求,如安全、环保、文明施工规范等,确保施工过程中不造成不良影响。
5.方沟开槽施工结束后应进行开槽的清理工作,保持施工现场清洁整洁,确保电力系统的正常运行。
三、安全注意事项在方沟开槽施工过程中,安全是首要考虑的问题。
为保证人员和设备的安全,在施工前、施工中、施工后,应注意以下安全事项:1.在施工前,应认真检查设备和工具的使用情况,确保其安全有效。
同时,在施工现场应做好安全警示标志,及时发布安全公告。
2.中断施工时,应根据现场情况设置警戒线,并有专人负责警戒,不得擅自挪动设备或跨过警戒线。
电力管沟技术交底 精品资料 仅供学习与交流,如有侵权请联系网站删除 谢谢2 施 工 技 术 交 底 记 录
施管表12 工程名称 咸阳市上林北路跨咸铜铁路高架桥工程 施工单位 中铁二十局集团第六工程有限公司
分部工程 分项工程
交底部门 交底日期 年 月 日
交底人 交 底 内 容:
一、施工工序 施工准备→放线定位→进行基坑开挖→3:7灰土垫层施工→底板施工→墙身施工→盖板预制吊装→三通井、转角井、人孔井浇筑→聚氨酯防水处理→墙身两侧回填 二、施工准备 2.1按照设计进行基底处理;平整场地,准备钢筋加工场地、模板加工。 2.2精确放样基坑开挖的位置、尺寸,测量高程及管沟两侧原地面标高,确定基坑开挖范围。 三、沟槽土方开挖 3.1沟槽施工采用梯形断面开挖,并按1:0.33进行放坡开挖,以机械为主,人工配合。在开挖时严格控制沟底设计标高,机械开挖应保留10cm用人工清底,以免机械作业超挖扰动沟槽底原状土。 3.2开挖时做好基坑排水工作,施工前和施工过程中考虑雨水的排除,确保混凝土底板在无水环境下施工。基坑开挖期间,基坑附近不堆放弃土和建筑材料,做到文明施工。开挖基坑时,如遇到不良土壤应适当加大放坡,确保槽底作业面。 3.3采用机械开挖时,在距离槽底设计标高时换用人工开挖,并采用
人工平整沟槽底。 精品资料 仅供学习与交流,如有侵权请联系网站删除 谢谢3 3.4沟槽底高程的允许偏差:开挖土方时应为0~-30mm;槽低中
线允许偏位为50mm。 3.5在建筑物、构造物附近开挖沟槽时,采用支撑支护等有效防护措施。 3.6由于现场作业面较小,在开挖沟槽过程中挖出土方做到随挖随运,且预留回填的土方。 四、三通井、转角井、人孔井的施工技术措施 ① 工艺流程 垫层浇筑→井底及模板钢筋制安装→浇筑井底砼→井壁钢筋及模板制安装→浇筑井壁砼→井顶钢筋及模板制安装→浇筑井顶砼→井内构件安装 ② 垫层浇筑完毕后,应进行底板钢筋的绑扎,底板钢筋的配制应在垫层浇筑前完成并分类堆放,钢筋绑扎前先在垫层面上放样,弹出池壁墙的轴线。绑扎时,严格按设计要求绑扎,先底层后上层,钢筋接头采用焊接接头,再安装好池壁墙的基础插筋。在安装绑扎钢筋的同时,也应安装好相应的预埋件,钢筋保护层应严格控制。 ③ 底板钢筋绑扎完成后,然后进行立模。 钢筋接头采用焊接接头,接头应相互错开,同一截面处钢筋接头数量不得大于总数量的25%。遇孔洞时应尽量绕开不得截断,如必须截断时应与孔洞加固环筋焊接锚固。
五、钢筋施工 钢筋绑扎前,提前将各种箍筋预先弯曲成型,人工抬管沟位置进行绑扎,这样可以缩短钢筋加工的工期,从而加快施工进度。 ⑴ 钢筋加工 ① 钢筋必须有出厂合格证明报告。钢筋表面洁净,不得有锈皮、油渍、油漆等污垢。钢筋加工在加工平台上按照设计图纸尺寸放大样加工。 ② 钢筋必须顺直,调直后表面伤痕及锈蚀不使钢筋截面积减少。钢精品资料 仅供学习与交流,如有侵权请联系网站删除 谢谢4 筋弯曲成型后,表面不得有裂纹、鳞落式断裂等现象。
③ 钢筋加工允许偏差: 钢筋加工允许偏差(mm)
序号 项 目 允许偏差 检验频率 检查方法
1 冷拉率 不大于规范规定
每件(每一类型抽查10%且不少于5件)
1 钢尺检
查
2 受力钢筋顺长度 +5,-10
3 弯起钢筋 弯起点位置 ±20 弯起高度 0,-10
4 钢筋总长 +5,-10
5 箍筋尺寸 0,-5 2 (2)主筋焊接 采用电弧焊接钢筋,接头机械性能与允许偏差应附合要求。电弧焊接钢筋接头机械性能与允许偏差见下表。 电弧焊接钢筋接头机械性能与允许偏差(mm)
序号 项 目 允许偏差 检验频率 检验方法 范围 点数
1 抗拉强度 符合原材料力学性能指标 每批抽查3件 1 按照金属拉伸试验方法规定执行
2 帮条沿接头中心线的纵向偏移 0.3d
每批抽查10%且不少于10件
2 焊接工具尺和钢尺检查
3 接头处钢筋轴线的弯折 30 4 接头处钢筋轴线偏移 0.1 5 焊缝厚度 0.05d,0 6 焊缝宽度 +0.1d,0 7 焊缝长度 -0.3d 8 横向咬边深度 0.5 注:表中d为钢筋直径; 钢筋的成型与安装 ① 受力筋同一截面内同一根钢筋上只准有一个接头。同一截面指精品资料 仅供学习与交流,如有侵权请联系网站删除 谢谢5 30d(d为钢筋直径)区域内,且不得小于500mm。 ② 钢筋接头与钢筋弯起处相距不小于10倍主筋直径,也不能位于最大弯矩处。 ③ 钢筋接头设置在钢筋承受应力较小处,并分散布置。配置在“同一截面”内受力钢筋接头的截面面积,占受力钢筋总截面面积的百分率,必须符合下列规定: A电弧焊接的接头可不受限制,但接头必须错开。 B绑扎接头在构件的受拉区,不超过25%;在受压区不超过50%。 C钢筋接头必须避开钢筋弯曲处,距弯曲点不小于10d。 注:两钢筋接头相距在30d以内,或两焊接接头相距在50cm以内,或两绑扎接头的中距在绑扎长度以内,均视为同一截面,并不小于50cm。在同一根钢筋上应少设接头。“同一截面”内同一根钢筋上接头不超过1个。 D 当施工中分不清受拉区或受压区时,接头设置符合受拉区的规定。 ④ 钢筋绑扎应考虑到两次浇筑混凝土,第一次浇筑在基础倒角以上。 ⑤ 安装允许偏差见下表。 钢筋安装允许偏差(mm)
序号 项 目 允许偏差 检查方法
1 受力钢筋间距
两排以上排距 ±5
每构件2个断面、用
尺量 同排梁 ±10
2 箍筋、横向水平钢筋、螺旋筋间距 0,-20 每构件检查5-10个间
距
3 钢筋骨架尺寸 长 ±10
按骨架总数的30%抽查 高、宽或直径 ±5
4 弯起钢筋位置 ±20 每骨架抽查30%
5 保护层厚度 ±5
每构件沿模板周边检
查8处
六、模板安装 (1)模板选择 电缆沟内外壁选用的模板应满足模板高度和槽壁外露部分平精品资料 仅供学习与交流,如有侵权请联系网站删除 谢谢6 顺,且具有一定的刚度。
(2)模板安装 根据测量放线,放出模板定位安装边线,然后安装模板,模板安装必须垂直,模板与模板之间的缝隙必须控制在2mm以内,基底不平整部位在关好模板后用砂浆封堵,防止浇注混凝土时漏浆,模板与模板之间不能有错台。模板安装固定标准开眼,采用PVC管套Φ12对拉丝固定,上下排、横向间距不得超出0.8m,模板每次安装前必须清除板面混凝土块,涂抹脱模剂。模板在搬运过程中必须轻拿轻放,防止模板变形。 七、混凝土浇筑
1、砼的浇筑和振捣 1)钢筋及模板工程验收合格后,即可开始浇捣砼。 2)砼浇捣时,现场技术人员必须在现场监督指导。 3)浇筑砼前,模内的垃圾、泥土和钢筋上的油污等杂质,应清除干净并洒水湿润。 4)底板混凝土施工应注意伸缩缝橡胶止水带的预埋,电力管沟每隔30m设变形缝一道,做法见详图。 5)管沟施工分两次进行,第一次施工完底板,然后进行墙身施工,因为墙身高度2米,施工时,需要在管沟内外搭设高度1.5米脚手架。 6)管沟施工与电缆井施工同步进行。
橡胶止水带砼模块现浇砼
嵌缝材料8Φ12
φ8@200
30×20说明:1、单位:毫米2、伸缩缝从底板至墙身为一个整体。
11 精品资料
仅供学习与交流,如有侵权请联系网站删除 谢谢7 2、过路管 电缆过路保护管选用Φ150和Φ200玻璃钢管,管道敷设深度不小于0.8m,均采用C20混凝土包封处理。管内穿8#铁丝,沥青两端封堵。过路管底部素土要求夯实,密实度达到94%,施工时应在压路机压过后在挖沟埋管。 3、混凝土养护工作 拆模时砼的强度必须超过设计强度等级的70%,砼中心温度与环境温度之差,不得超过25℃,以防砼表面产生裂缝。 混凝土拆模后派专人负责自然养护,浇水次数以能保持混凝土有足够的润湿状态,养护期一般不少于七昼夜。养护强度达到1.2MPa以上方能上人操作。 盖板集中预制,并按照图纸要求预制,盖板用装载机运输,用吊车吊装,吊装位置准确,盖缝严密,用1:2水泥砂浆抹缝,盖板同沟壁的缝隙抹实。安装的盖板平稳牢固,线条顺直。盖板安装完毕后,用1:2水泥砂浆(掺加3%防水粉)将板缝、盖板同沟壁的缝隙抹实,防止雨水流入内。 八、沟槽回填: 在盖板安装完工后,电缆沟、人孔井、转角井等外防水采用聚氨酯防水处理,然后对管沟内双侧打眼埋Φ16膨胀螺丝安装TLHZJ-500A玻璃钢电缆支架,间距1m,每隔10m做角钢支架一组。 1、槽底至管顶范围内,素土回填,不得含有机物和砖、石块等硬块 2、管道回填应分层夯实进行,每30cm一层,用打夯机夯实,压实率不得小于0.97 九、注意事项 1、沟道基坑开挖时,遇坑、墓、穴,按《建筑场地墓地探查与处理暂行规程》(DBJ61-57-2010)进行处理;地板如遇垃圾土,应将垃圾土清理干净,用素土回填至灰土底部,压实系数不小于0.95。 2、电缆沟活动盖板上表面与人行道路面齐平。人井盖口圈、上覆、外盖要与路面基础结合紧密,口圈周边及班缝间采用水泥砂浆进行处理,与路基紧密结合,与路面平齐。 3、预埋电缆保护管必须防止泥沙和杂物进入管孔内,端头的管孔要及时封堵。 4、在电力管沟一侧的雨水、污水等市政预留接线管,应延伸红线外设井,避免与电力管沟重叠。
