电力管沟技术交底大全
- 格式:doc
- 大小:137.50 KB
- 文档页数:8
一、交底对象项目全体施工人员、监理人员、安全管理人员二、交底时间[具体日期]三、交底内容1. 工程概况- 电力管沟迁改工程的名称、地点、规模及施工范围。
- 迁改工程涉及的主要设备、材料及施工工艺。
2. 施工环境分析- 施工区域地质、地形、地貌及地下管线情况。
- 施工现场周边建筑物、道路、交通状况等。
3. 安全风险辨识- 土方坍塌风险:分析沟槽开挖、支护、堆土等方面的风险。
- 高处坠落风险:明确梯子、跳板、脚手架等设施的使用规范。
- 机械伤害风险:对挖掘机、吊车等机械设备的操作规程及安全注意事项进行说明。
- 触电风险:强调电力线路迁改过程中的防触电措施。
- 火灾爆炸风险:分析易燃易爆物品的储存、使用及处理方法。
4. 安全措施- 沟槽开挖、支护:严格按照设计要求进行,确保沟槽稳定。
- 高处作业:使用合格的梯子、跳板、脚手架等设施,并做好个人防护。
- 机械操作:严格遵守操作规程,确保机械设备的正常运行。
- 电力线路迁改:切断电源,设置警示标志,防止误操作。
- 易燃易爆物品:远离火源,妥善储存,及时处理。
- 环境保护:采取有效措施,防止施工过程中对环境造成污染。
5. 应急预案- 土方坍塌:立即撤离现场,上报事故,启动应急预案。
- 高处坠落:做好救援准备,立即进行救援。
- 触电:立即切断电源,进行急救,上报事故,启动应急预案。
- 火灾爆炸:立即报警,切断电源,进行灭火,撤离人员。
6. 安全教育培训- 对施工人员进行安全教育培训,提高安全意识。
- 定期组织安全检查,发现问题及时整改。
四、交底要求1. 施工人员应认真学习本交底内容,确保掌握安全知识和操作技能。
2. 施工过程中,严格遵守安全规程,确保施工安全。
3. 施工负责人应加强现场安全管理,确保施工安全有序进行。
五、交底记录1. 交底人:[姓名]2. 受交底人:[姓名]3. 交底时间:[具体日期]4. 交底地点:[具体地点]六、附件1. 电力管沟迁改施工方案2. 电力管沟迁改安全技术措施3. 电力管沟迁改应急预案[注:本模板仅供参考,具体内容应根据实际工程情况进行调整。
( 安全管理 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改电力管线沟工程安全技术交底(最新版)Safety management is an important part of enterprise production management. It promotes the progress of enterprise work and promotes economic efficiency.电力管线沟工程安全技术交底(最新版)一、沟槽开挖按沟槽大小深度,经测量放线后,采用挖掘机开挖,配合人工修整,其开挖边坡坡比控制在1:0.5,开挖过程中始终保持良好的排水,确保施工现场的干燥。
基坑的开挖土方,视土质情况,能利用的就近利用,不能利用的弃至就近的弃土场。
沟槽开挖成型经监理工程师验收合格后,立即进行下道工序施工,以防天气有变造成基底受水浸泡。
二、基础的现浇基坑内设排水设施,在砼浇注前,基坑底不得有积水,经监理工程师同意后,进行C20砼的浇注。
三、墙身砌筑墙身砖砌体砂浆采用砂浆搅拌机拌和,严格按配合比配料以确保强度。
机制砖应符合《普通烧结砖》(GB/T5101-1998)的规定,常温施工,机制砖应在使用前浇水以保持充分湿润,不得有干心现象。
砖体应上下错缝,内外搭接,沟墙采用五顺一丁砌法,最下一皮和最上一皮砖均采用丁砖砌筑,砌砖时,砂浆应满铺满挤,灰缝不得有竖向通缝,水平灰缝厚度和竖向灰缝宽度一般以10mm为标准,误差不应大于±2mm。
四、抹面砖墙防水抹面,采用五层作法,根据需要水泥浆和水泥砂浆均可掺用一定比例的防水剂。
五、支架支架及接地系统按设计图纸,配合土建施工同时进行,均需刷防腐漆防腐,所有焊接必须牢固,接地电阻符合图纸要求。
电力管沟施工技术交底1.工程概况本工程电力管沟为新建工程,现状无电力管沟设施。
位于项目60米规划线以外的绿化范围内,采用隐蔽式 24 线电缆沟,电缆沟断面形式为1.91m(净宽)*1.37m(净深),砖砌结构,双侧支架,壁厚240mm,C15 素混凝土垫层,M10 水泥砂浆砌筑MU10 砖砌侧墙,C25电力管沟压顶混凝土,C35 钢筋混凝土盖板。
2.工作内容和工作量电力管沟工程自规划七路至顺达路约2.6km,左、右幅约5.2km长,电力管沟每隔 200 米左右设一处横过路管,由于道路桩号 K0+000~K0+100、K0+300~ K0+910、K1+120~K1+320、K1+440~K1+710、K2+530~K3+190、K3+340~K4+010、K4+280~K4+530 与 K4+750~K4+834 路面改造,过路管采用 6 根Ф160 MPP 电力管,分 1 层放置,每层 6 根,在车行道下设 C25 混凝土保护。
其余路段,采用 6 根Ф160MPP 电力拖拉管方式实施。
电缆沟过交叉路口处为Ф160MPP 电力管(阻燃型,管材环刚度要求为:不小于 25KN/㎡,壁厚为 10mm)敷设,具体敷设方式为:采用 4 层放置,每层 6 根。
电缆排管在车行道下设 C25 混凝土保护埋深 1.0 米。
电缆直埋排管在人行道下敷设,埋深 0.7 米。
道路直线段每隔 50 米设置工作井,交叉路口和横过道路排管处设三通井或四通井。
电缆沟内采用复合型支架,沿电缆沟两侧交错放置,支架纵向间距 0.8 米,层间距为 0.23 米,电缆沟通道间距 0.7 米。
电缆沟沟底纵向排水坡度不小于 0.5%,电力沟每隔25 米设Ф300 集水口一个,内填沙。
电缆沟在纵向每 25m 设置一道变形缝,变形缝的宽度、构成及材料应符合《给水排水工程混凝土构筑物伸缩缝设计规程》(CECS 117:2000)的要求。
电缆走廊在人行道上每隔 10m 处设置电缆标志牌。
管沟技术交底交底内容:1、作业条件:管沟定位放线完毕,没有妨碍管沟基础施工的障碍物。
2、施工准备:2.1人员准备:钢筋工10人,木工10人,砼工5人,小工8人2.2机具准备:挖掘机、铁锹、羊镐、打夯机、振捣棒、刮杠、抹子2.3材料准备:螺杆、钢管、方木、木胶板3、施工内容:管沟布置见管沟平面布置图。
管沟为Ⅱ管沟,管沟详图见国标02J331地沟及盖板图集P41,P15页。
3.1管沟开挖:土方施工先根据管沟平面布置图用白灰画出开挖上口线,开挖边从垫层边外扩200mm,基础基坑采用机械开挖,人工修整,基础立面铁铲修平,底面素土用打夯机夯实两遍,压实系数不得小于0.94。
尤其注意底角底边处。
3.2钢筋砼施工每20米为一个施工浇筑段。
钢筋规格及做法按国标02J331地沟及盖板图集P15页进行加工下料,钢筋加工好后,按02J331图集要求进行插筋绑扎。
吊环加工不得采用冷加工钢筋。
砼浇筑分三次完成先垫层,后底板,最后为墙体。
砼标号垫层为C15,其他均为C25,墙体采用现浇方式施工,管沟盖板为C25预制钢筋砼盖板,采用1:2水泥砂浆勾缝。
做法尺寸配筋详见国标02J331地沟及盖板图集P41。
盖板采用方木木胶板定型制作,制作场地85-86#楼东边空地上。
材料到位后立即进行预制。
盖板加工前板底整平夯实,铺设薄膜,进行砼浇注时采用振捣棒平行振捣,后应进行浇水养护,保证砼质量。
管沟盖板必须养护一周后才能使用。
通气孔必须预埋好后在进行浇筑砼,接缝处采用止水带塞缝。
3.3模板施工模板采用15mm厚木胶合板,管沟外墙用钢管和50mm×100mm方木作为龙骨,卡扣进行加固。
两内墙中间用方木作为顶杆撑,上下共四道,横向间距为1米。
螺干竖向间距同方木顶杆撑,横向间距为0.5米。
详见下图:。

电力管沟工程技术交底背景介绍电力管沟是为了方便电缆的敷设,保护电缆并提高电气连接质量而建造的。
它的建设需要配合使用大量的设备,比如挖机、压实机等,还有对电缆的敷设方式和技术要求等等。
其中,技术交底是电力管沟建设的前期准备和必要步骤之一。
技术交底的定义和意义技术交底是指在开始某项工程之前,施工方对工程质量和安全生产等各项技术问题进行梳理和讲解,以达到明确各项工作的要求、明确责任和义务、达成共识、协调合作、提高工程质量和安全生产等目的。
在电力管沟建设中,技术交底的作用主要有以下几个方面:1.明确施工方案:详细阐述施工所需的时间、人力、材料等方面的资源,确定施工流程、施工标准、质量要求等,并对施工方案有具体明确的时间节点。
2.强化安全生产责任:明确责任和义务,划分工作防止冲突与责任,形成对安全生产的高度重视和责任心,确保所有施工人员都能够在安全环境下进行工作。
3.解决技术疑问:,解决各方面的技术难题,以免在施工中出现错误和失误。
4.提高工程质量:在施工过程中,方便监理及相关部门实时了解施工进展情况,监察施工流程及质量控制,提高工程的质量和竣工验收合格率。
技术交底的内容电力管沟建设的技术交底主要涉及以下几个方面:施工方式在施工前需要对电力管沟建设的方式进行全面讲解。
建议在施工前制定详细施工方案,并根据现场情况及时调整计划。
施工要求对于施工要求的内容,建议要讲解的内容包括:电缆敷设要求、埋深要求、填土要求、回填顺序、接地要求等方面,并重点讲解其必要性和安全性。
安全生产施工安全生产和施工质量的关系密不可分。
因此,对于电力管沟的安全生产,应做到有理论讲解,有安全规范,确保施工人员的安全和施工的顺利进行。
这里特别提醒,施工人员需戴好安全帽和安全鞋等防护设备。
现场勘查施工前,一定要进行现场勘查。
在现场勘查时需对实际情况进行细致记录,并对实际情况进行比对。
同时,需要特别注意现场的环境,如土壤条件、地形、气候、环保要求等。

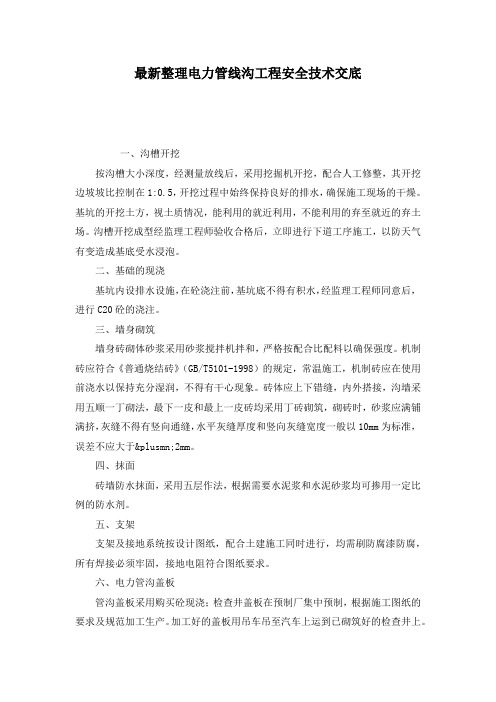

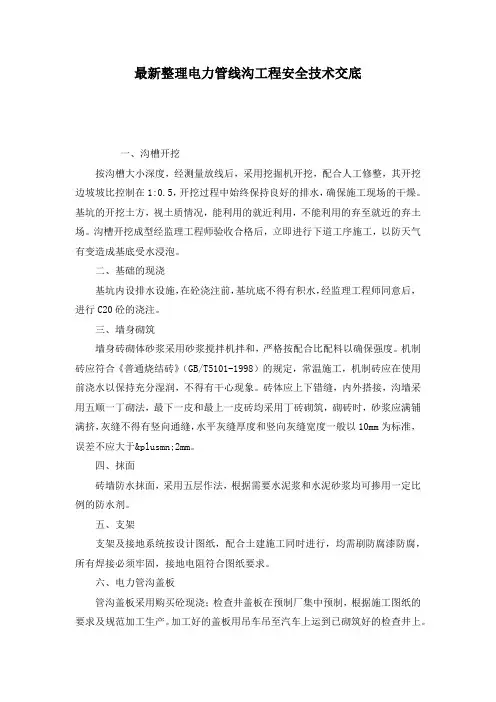

最新整理电力管线沟工程安全技术交底一、沟槽开挖按沟槽大小深度,经测量放线后,采用挖掘机开挖,配合人工修整,其开挖边坡坡比控制在1:0.5,开挖过程中始终保持良好的排水,确保施工现场的干燥。
基坑的开挖土方,视土质情况,能利用的就近利用,不能利用的弃至就近的弃土场。
沟槽开挖成型经监理工程师验收合格后,立即进行下道工序施工,以防天气有变造成基底受水浸泡。
二、基础的现浇基坑内设排水设施,在砼浇注前,基坑底不得有积水,经监理工程师同意后,进行C20砼的浇注。
三、墙身砌筑墙身砖砌体砂浆采用砂浆搅拌机拌和,严格按配合比配料以确保强度。
机制砖应符合《普通烧结砖》(GB/T5101-1998)的规定,常温施工,机制砖应在使用前浇水以保持充分湿润,不得有干心现象。
砖体应上下错缝,内外搭接,沟墙采用五顺一丁砌法,最下一皮和最上一皮砖均采用丁砖砌筑,砌砖时,砂浆应满铺满挤,灰缝不得有竖向通缝,水平灰缝厚度和竖向灰缝宽度一般以10mm为标准,误差不应大于±2mm。
四、抹面砖墙防水抹面,采用五层作法,根据需要水泥浆和水泥砂浆均可掺用一定比例的防水剂。
五、支架支架及接地系统按设计图纸,配合土建施工同时进行,均需刷防腐漆防腐,所有焊接必须牢固,接地电阻符合图纸要求。
六、电力管沟盖板管沟盖板采用购买砼现浇;检查井盖板在预制厂集中预制,根据施工图纸的要求及规范加工生产。
加工好的盖板用吊车吊至汽车上运到已砌筑好的检查井上。
七、严格控制台背回填的填料,先用砂砾回填30cm,再采用透水性较好的填料在管沟两侧对称分层填筑,用符合设计要求的设备如振动打夯机夯实,每层都应压实到设计图纸或监理工程师要求的压实度标准。
施工后应注意排水及清扫,确保沟道干静无污物,干燥无积水。
一、交底对象全体施工人员、监理人员及管理人员。
二、交底时间[具体时间]三、交底地点[具体地点]四、交底内容1. 工程概况(1)工程名称:[工程名称](2)工程地点:[工程地点](3)工程规模:[工程规模]2. 施工环境及条件(1)地形地貌:[地形地貌](2)地质条件:[地质条件](3)气候条件:[气候条件]3. 施工工艺及方法(1)施工流程:[施工流程](2)施工工艺:[施工工艺]4. 安全技术要求(1)人员安全:1)施工人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品。
2)施工人员应接受安全教育培训,熟悉本工程的安全技术要求。
3)施工人员应遵守施工现场的安全规章制度,不得擅自离岗。
(2)设备安全:1)机械设备应定期检查、维护,确保其安全运行。
2)施工过程中,严禁酒后操作机械设备。
3)机械设备操作人员应持证上岗。
(3)施工现场安全:1)施工现场应设置明显的安全警示标志,如:危险、禁止通行、高压危险等。
2)施工现场应保持整洁,不得堆放杂物,以免影响施工安全和通行。
3)施工现场应设置消防设施,如:灭火器、消防栓等。
4)施工现场应设置安全通道,确保人员疏散。
5. 施工注意事项(1)管沟开挖:1)管沟开挖前,应先进行地质勘察,了解地质情况。
2)管沟开挖过程中,应随时检查边坡稳定性,发现异常情况,立即采取措施。
3)管沟开挖过程中,严禁超挖,确保管沟尺寸符合设计要求。
(2)管道安装:1)管道安装前,应检查管道质量,确保符合设计要求。
2)管道安装过程中,应保持管道水平,不得扭曲、变形。
3)管道连接处应牢固,不得松动。
(3)回填土:1)回填土前,应清除管沟内杂物,确保管道畅通。
2)回填土应分层夯实,确保管沟稳定。
3)回填土后,应进行沉降观测,确保管沟稳定性。
五、交底要求1. 施工人员应认真听取安全技术交底,做好记录。
2. 施工过程中,应严格遵守安全技术要求,确保施工安全。
3. 施工人员应主动发现安全隐患,及时上报,并采取有效措施予以消除。
电力管线沟工程安全技术交底概述电力管线沟工程是电力行业中常见的施工工程之一,其安全性对工作人员和周边环境都具有重要意义。
因此,在进行电力管线沟工程之前,必须进行严格的技术交底,确保施工过程中的安全性。
本文将介绍电力管线沟工程安全技术交底的内容和要点。
安全技术交底的目的安全技术交底的目的是确保工作人员了解和掌握电力管线沟工程的安全技术要求和操作规程,从而保证施工过程中的安全性。
安全技术交底的内容应包括施工现场的安全要求、作业步骤的安全措施、潜在风险的预防和应急处理等方面的内容。
安全技术交底的内容1. 施工现场的安全要求施工现场是电力管线沟工程的核心区域,安全要求是确保施工现场的安全性的基础。
在安全技术交底中,需要强调以下几点施工现场的安全要求:•确保施工现场的区域划分清晰,并设立明显的警示标志;•限制施工现场的人员进出,必要时设置出入口,加强出入口的管理;•确保施工现场的通风良好,并采取必要的防护措施,防止有毒有害气体的积聚;•如果施工现场存在高温、高压等特殊环境,要求工作人员佩戴相应的防护装备。
2. 作业步骤的安全措施电力管线沟工程的作业步骤中可能存在一些潜在的安全风险,为了降低事故发生的概率,安全技术交底中需要明确作业步骤的安全措施。
2.1 现场勘察与测量•作业前需进行全面的现场勘察与测量,确定电力管线的走向、深度和位置;•工作人员必须正确使用测量工具,确保测量的准确性;•在进行现场勘察和测量时,要注意地形的起伏、水位和地质情况,预防坍塌和其他风险。
2.2 过程控制•在电力管线沟施工过程中,需要设置合理的过程控制措施,确保施工过程的安全性;•根据施工计划,合理安排施工人员和设备的使用,避免过度拥挤和资源浪费;•设定明确的施工步骤和工艺要求,并向工作人员进行详细说明。
2.3 电力设备安装与检测•电力设备的安装必须符合相关的安全标准和规范,确保安装的质量和可靠性;•在电力设备安装过程中,需要注意防火、防爆等措施,预防潜在的安全风险;•安装完成后,必须进行严格的检测和试运行,确保设备的安全运行。
一、交底对象1. 项目经理2. 施工队长3. 施工班组长4. 施工人员二、交底目的为确保电力沟管开挖施工过程中的安全,预防事故发生,提高施工人员的安全意识,现将电力沟管开挖安全技术交底如下。
三、施工区域及环境1. 施工区域:本工程电力沟管开挖施工区域为(具体位置)。
2. 施工环境:施工区域周边环境复杂,存在地下管线、电缆等设施,需提前进行现场勘查,确保施工安全。
四、施工安全注意事项1. 人员安全:(1)施工人员必须佩戴安全帽、安全带、防护眼镜等个人防护用品。
(2)施工人员应接受安全教育培训,了解施工安全规程和操作规程。
(3)施工人员应遵守施工现场各项规章制度,严禁酒后作业、疲劳作业。
2. 施工设备安全:(1)施工设备必须符合国家相关标准,确保设备性能良好。
(2)施工前应对设备进行检查,确保设备运行正常。
(3)设备操作人员必须经过培训,熟悉设备性能及操作规程。
3. 施工现场安全:(1)施工现场应设置明显的警示标志,如“施工重地”、“禁止通行”等。
(2)施工现场应设置安全通道,确保人员、设备通行畅通。
(3)施工现场应设置消防设施,如灭火器、消防沙等。
4. 沟管开挖安全:(1)沟管开挖前,应进行现场勘查,了解地下管线、电缆等设施情况。
(2)沟管开挖深度超过2m时,应设置防护栏,确保施工人员安全。
(3)沟管开挖过程中,应定期检查边坡稳定性,发现险情及时采取措施。
(4)沟管开挖过程中,严禁施工人员进入沟内作业,必须采取安全措施。
5. 施工材料安全:(1)施工材料应存放整齐,不得堆放过高,以防倾倒。
(2)施工材料应分类存放,易燃、易爆、有毒等危险品应远离生活区。
(3)施工材料运输过程中,应确保安全,防止发生事故。
五、应急措施1. 人员受伤:立即拨打急救电话,并采取紧急救治措施。
2. 设备故障:立即停止设备运行,切断电源,确保人员安全。
3. 火灾事故:立即启动消防设施,组织人员疏散,确保人员安全。
六、交底人及被交底人签名1. 交底人:(姓名)2. 被交底人:(姓名)七、交底时间:(年月日)八、备注1. 施工过程中,如遇特殊情况,应立即向项目负责人报告。
电力管沟施工技术交底1.工程概况本工程电力管沟为新建工程,现状无电力管沟设施。
位于项目60米规划线以外的绿化范围内,采用隐蔽式 24 线电缆沟,电缆沟断面形式为1.91m(净宽)*1.37m(净深),砖砌结构,双侧支架,壁厚240mm,C15 素混凝土垫层,M10 水泥砂浆砌筑MU10 砖砌侧墙,C25电力管沟压顶混凝土,C35 钢筋混凝土盖板。
2.工作内容和工作量电力管沟工程自规划七路至顺达路约2.6km,左、右幅约5.2km长,电力管沟每隔 200 米左右设一处横过路管,由于道路桩号 K0+000~K0+100、K0+300~ K0+910、K1+120~K1+320、K1+440~K1+710、K2+530~K3+190、K3+340~K4+010、K4+280~K4+530 与 K4+750~K4+834 路面改造,过路管采用 6 根Ф160 MPP 电力管,分 1 层放置,每层 6 根,在车行道下设 C25 混凝土保护。
其余路段,采用 6 根Ф160MPP 电力拖拉管方式实施。
电缆沟过交叉路口处为Ф160MPP 电力管(阻燃型,管材环刚度要求为:不小于 25KN/㎡,壁厚为 10mm)敷设,具体敷设方式为:采用 4 层放置,每层 6 根。
电缆排管在车行道下设 C25 混凝土保护埋深 1.0 米。
电缆直埋排管在人行道下敷设,埋深 0.7 米。
道路直线段每隔 50 米设置工作井,交叉路口和横过道路排管处设三通井或四通井。
电缆沟内采用复合型支架,沿电缆沟两侧交错放置,支架纵向间距 0.8 米,层间距为 0.23 米,电缆沟通道间距 0.7 米。
电缆沟沟底纵向排水坡度不小于 0.5%,电力沟每隔25 米设Ф300 集水口一个,内填沙。
电缆沟在纵向每 25m 设置一道变形缝,变形缝的宽度、构成及材料应符合《给水排水工程混凝土构筑物伸缩缝设计规程》(CECS 117:2000)的要求。
电缆走廊在人行道上每隔 10m 处设置电缆标志牌。
