竖井扩大开挖施工工法
- 格式:docx
- 大小:211.98 KB
- 文档页数:12
浅谈反井钻机扩挖大口径竖井施工技术摘要:新八达岭隧道八达岭长城站通风竖井施工中采用了反井钻机施工大口径深竖井,合理利用既有洞室或隧洞开辟空间形成反井钻头安装空间及出渣作业空间及通道,利用反井钻机成孔。
有效利用反井钻反钻孔道作为出渣通道,方便施工的同时缩短作业循环时间。
根据结构物结构尺寸、地理位置等合理配置施工机械,最大限度满足安全、质量、进度、效益、文明施工及环保要求。
关键词:隧道;竖井;反井钻机;扩挖引言竖井是铁路、公路及水电隧道施工中常见的一种辅助坑道,也是地下工程常用的通风井,其施工常采用人工正井法、吊罐法,人工配合机械开挖、出渣。
常规施工方法所需劳动力多,劳动强度高,机械化程度低,尤其在大口径深竖井施工中就显得尤为捉襟见肘。
反井钻机是一种新型竖井施工机械,在实际施工的运用较少,而其在高速铁路隧道大口径深竖井施工中的应用更是少之又少。
新八达岭隧道八达岭长城站通风竖井施工中利用反井钻施工大口径深竖井,本工法是在常规竖井施工方法的基础上采用三步进行:一、在隧道内竖井正投影位置处施做横通道,以保证反井钻机钻头安装空间足够;二、利用反井钻机自上而下钻设导孔,并安装反井钻头进行第一次扩挖;三、人工配合机械采用爆破法进行二次扩挖,形成竖井开挖断面。
施工中利用反井钻第一次扩挖的通道使渣土自然落至井下横通道内,再由出渣车辆运至指定场地。
该工法在本工程通风竖井施工中有效解决了施工效率低、机械化程度低、劳动强度大等问题,与常规的竖井正井法施工相比,具有安全风险低、施工管理成本和直接成本都有降低等优点。
1.工程概况新八达岭隧道:起迄桩号为 DK59+260~DK71+270全长约 12.01公里。
隧道并行一次水关长城及两次穿越八达岭长城,两处浅埋位置为下穿京张铁路和石佛寺村,隧道最小埋深4米,隧道最大埋深432米。
八达岭长城站(地下站):车站里程为 DK67+815~DK68+285,总长470米,分站台层、站厅层、进出站通道。
大断面深竖井小直径溜渣井式快速安全开挖施工工法大断面深竖井小直径溜渣井式快速安全开挖施工工法一、前言大断面深竖井小直径溜渣井式快速安全开挖施工工法是一种高效、安全的地下施工方法。
其特点在于使用大断面竖井的开挖方式,通过小直径溜渣井的设计,能够快速、安全地开挖深度较大的竖井,并且将渣土直接通过溜渣井排放。
二、工法特点1. 采用大断面竖井开挖方式,能够快速开展竖井施工,提高施工效率。
2. 通过小直径溜渣井,将渣土直接排放,不需要再通过人力或机械运输到地面,降低渣土处理成本。
3. 适用于深度较大、空间较窄的地下施工场景,如地下管道施工、地铁车站施工等。
4. 施工过程中的振动、噪音等对周边环境的影响较小,减少了对周边建筑物的影响。
5. 工法成本相对较低,施工周期短,具有较高的经济性。
三、适应范围该施工工法适用于各种复杂的地下施工场景,尤其适用于需要开挖深大断面竖井的场合,如地下管道施工、地铁车站施工、隧道施工等。
四、工艺原理该工法的基本原理是通过大断面竖井进行开挖,将渣土直接排放到地下的小直径溜渣井中。
在施工过程中,采取了一系列的技术措施,如合理设计溜渣井的直径和深度,采用合适的施工设备等,以实现施工工法的效果。
五、施工工艺1. 设计溜渣井:根据施工要求和地下环境条件,合理设计溜渣井的直径和深度。
2. 安装竖井支护结构:根据竖井的深度和土层情况,选择合适的支护结构,并进行安装。
3. 开挖竖井:使用大断面开挖机械,进行竖井的开挖和支护。
4. 安装溜渣井导管:在竖井内安装溜渣井导管,确保渣土能够顺利排放。
5. 渣土排放:通过渣土排放设备,将渣土直接排放到溜渣井中。
六、劳动组织在施工过程中,需要合理组织施工人员的劳动力,根据工时、施工量和工期等要求,进行合理的劳动安排。
七、机具设备1. 大断面开挖机械:用于竖井的开挖和支护。
2. 溜渣井导管安装设备:用于在竖井内安装溜渣井导管。
3. 渣土排放设备:用于将渣土直接排放到溜渣井中。
竖井掘进(shaft sinking)矿山建设由地面垂直向下挖掘竖井(又称立井)的施工过程。
竖井掘进方法分普通施工法和特殊施工法两种。
普通施工法适用于井筒涌水量小,岩层比较稳定的竖井掘进。
特殊施工法适用于不稳定岩层(包括流砂、淤泥、破碎的岩层)的竖井掘进。
此外还有一种全面机械化施工的钻井法。
竖井普通施工法用人工或机械凿岩爆破的方法进行竖井掘进。
掘进程序是先进行锁口施工,然后进行表土施工和基岩施工。
锁口施工由井颈上部的临时井壁和锁口框组成。
锁口框采用木材、钢材、钢木结构;临时井壁段长度一般为1~2m,采用砖、料石、混凝土块砌筑。
如表土层稳定,可采用一次施工永久锁口。
表土施工常用的方法有井圈背板、吊挂井壁、板桩、锚喷临时支护施工法等。
根据井筒涌水量大小,可以采用工作面水窝集水、排水法,超前小井竖井降低水位法和井外疏干孔降低水位法进行涌水处理。
表土施工提升有标准掘进井架提升系统(见井巷施工提升)和简易提升两种。
简易提升方式可以采用:(1)慢动卷扬机、小吊桶和简易井架。
简易井架可用人字架、三角架、双三角架、帐幕式木井架、单龙门架和双龙门架。
(2)汽车起重机、小吊桶。
(3)大抓斗。
表土施工主要包括表土掘进和表土支护。
(1)表土掘进。
在无水而稳定的土层中,可用镐、锹等工具人工进行挖掘或用抓斗直接取土,土层坚硬时可用风镐或风铲松土,或打浅眼、放小炮破土。
施工中,要加强集水、排水工作。
(2)表土支护。
井颈段一般以钢筋混凝土或素混凝土作永久支护。
施工方法有:(1)边下掘边进行临时支护,挖掘至井颈段壁座后,由下而上边拆临时支护边进行永久支护施工。
(2)采用吊挂井壁作临时支护。
当挖掘井颈段壁座后再自下往上浇筑永久井壁。
(3)用板桩进行临时支护。
(4)对易风化、易片帮、遇水易散的土层,采用素喷、锚喷和锚网喷混凝土的方法进行临时支护。
当采用吊挂井壁永久支护时,随掘进分段紧接进行支护。
基岩施工也称凿岩爆破法。
用于井筒涌水小于30m3 /h,稳定、中等稳定的岩层。
竖井开挖安全措施及扩挖堵井处理预案范本竖井开挖是一项涉及到人员安全的工程,在进行开挖作业之前,需要事先制定安全措施并编写扩挖堵井处理预案。
以下是一个____字的竖井开挖安全措施及扩挖堵井处理预案的范本:一、竖井开挖安全措施1. 安全员的配备与责任(1)在开挖现场设立安全员,负责监督施工现场的安全管理,及时纠正存在的安全隐患;(2)对施工人员进行安全教育和培训,确保其具备安全操作意识和技能;(3)定期组织安全演练,提高施工人员的应急处置能力。
2. 安全防护设施的安装与使用(1)建立安全生产责任制,确保安全防护设施的安装和使用;(2)根据竖井开挖的具体情况,设置警示标识和警示线,提醒人员注意安全;(3)保证工地围挡的稳固性和安全性,防止坍塌事故的发生;(4)在竖井进出口处设置防滑设施,保证人员的安全出入。
3. 施工操作的安全规范(1)施工前,对施工人员进行安全技能培训,确保其具备操作所需的技能;(2)严格按照施工方案进行竖井开挖作业,遵守操作规程和操作注意事项;(3)加强对机械设备的检查和维护,确保其正常运行,减少故障和事故的发生;(4)定期进行施工现场安全检查,及时发现和处理存在的安全隐患。
4. 环境监测与处理(1)设置并定期维护环境监测设备,对施工现场的空气质量、温度和湿度等进行监测;(2)对发现的有害气体、粉尘等污染物及时处理,保证施工人员的健康安全;(3)加强施工现场的清洁工作,防止垃圾和废弃物对施工造成影响。
5. 緊急救援和事故处理(1)设立緊急救援队伍,配备必要的急救设备和药品;(2)定期进行緊急救援演练,提高救援人员的应急处置能力;(3)制定与当地消防部门的联络计划,确保在发生火灾等緊急情况时能够及时报警和得到支援;(4)发生事故时,应立即采取应急措施,包括疏散人员、切断电源等,保障人员的生命安全。
二、扩挖堵井处理预案1. 扩挖堵井的原因和目的(1)原因:竖井开挖后,可能由于地下水压力或其他因素导致井壁松动或坍塌,可能造成人员伤亡和财产损失;(2)目的:及时采取措施对竖井进行扩挖堵井处理,加固井壁,确保施工人员的安全。
隧道大直径深竖井快速施工工法隧道大直径深竖井快速施工工法一、前言隧道大直径深竖井是在城市建设或工程中常见的重要结构,其施工难度高、工期紧、安全风险大。
为了解决施工效率低、质量难以保证的问题,开发出了隧道大直径深竖井快速施工工法。
本文将介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施和经济技术分析,并给出一个工程实例。
二、工法特点隧道大直径深竖井快速施工工法具有以下几个特点:1. 施工快速:采用钻孔爆破与顶管法相结合的施工方式,大大提高了施工效率。
可以在短时间内完成深竖井的钻孔、爆破、顶管和土建工程等工序。
2. 施工质量高:通过采用先进的施工工艺和技术措施,保证了施工质量。
采用高强度的钢筋混凝土顶管,确保了竖井的结构稳定和承载能力。
三、适应范围隧道大直径深竖井快速施工工法适用于以下场合:1. 城市地铁、轨道交通等公共交通建设中的竖井施工;2. 下水道、排水沟、蓄水池等基础设施建设中的竖井施工;3. 矿井工程、油气井等地下工程中的竖井施工。
四、工艺原理隧道大直径深竖井快速施工工法的核心是将钻孔爆破与顶管法相结合。
首先进行钻孔,然后通过钻孔进行爆破,将土石松动后进行清理。
接下来,使用机械顶梁将钢筋混凝土顶管放入钻孔中,并进行调整和固定。
最后,进行土建工程,包括竖井墙和底板的施工。
五、施工工艺1. 钻孔阶段:根据设计要求,选择合适的钻孔机进行钻孔,完成竖井的钻孔工作。
2. 爆破阶段:根据设计要求,进行爆破作业,将土石松动后进行清理,准备下一步工作。
3. 顶管阶段:使用机械顶梁将钢筋混凝土顶管放入钻孔中,并进行调整和固定,完成竖井的结构工程。
4. 土建阶段:进行竖井墙和底板的施工,确保竖井的结构稳定和承载能力。
六、劳动组织在隧道大直径深竖井快速施工工法中,涉及多个工种和团队之间的配合和协作,需要合理组织施工人员的工作,确保施工进度和施工质量。
七、机具设备隧道大直径深竖井快速施工工法需要使用的机具设备包括钻孔机、爆破设备、机械顶梁和土建设备等。
竖井开挖安全措施及扩挖堵井处理预案范本竖井开挖是土木工程中常见的施工过程,为了确保施工过程中的安全,需要严格遵守安全措施并制定扩挖堵井处理预案。
本文将介绍竖井开挖的安全措施,并提供一个扩挖堵井处理预案的范本,以指导施工人员进行安全施工。
一、竖井开挖的安全措施1. 施工前的准备工作- 进行现场勘察,了解地质情况,制定合理的施工方案。
- 安排专业人员进行现场风险评估,确定施工过程中存在的安全隐患。
- 制定详细的施工计划,明确每个施工阶段的安全要求和措施。
2. 安全防护设施的设置- 在施工现场设置明显的安全标识,包括警示牌、安全提醒牌等,提醒施工人员注意安全。
- 设置临时围挡和隔离带,确保非施工人员无法靠近施工区域。
- 建立安全通道,确保人员安全进出施工现场。
- 安装临时照明设备,保证施工现场的良好照明。
3. 施工人员的安全培训和监管- 开展必要的安全培训,包括竖井开挖的安全知识、应急预案等内容。
- 对施工人员进行专业技能培训,提高其安全操作技能。
- 设置专人监督施工现场,及时发现和处理安全隐患。
4. 施工过程中的安全要求- 确保所有设备和工具的安全性能符合国家标准,并按规定进行定期检查和维护。
- 严禁未经授权的人员进入施工现场,严禁未经许可的操作和施工行为。
- 安全操作,严禁违规操作和超负荷作业,确保施工操作符合安全规范。
- 做好现场卫生清洁,保持施工现场的整洁,防止杂物等物品堆积引发安全事故。
二、扩挖堵井处理预案范本一、处理原则根据竖井开挖过程中的具体情况,制定扩挖堵井处理预案,确保施工过程中的安全与顺利进行。
处理原则如下:1. 紧急情况下,确保人员安全和生命安全。
2. 根据地质情况和施工进展,选择合适的堵井材料和方法。
3. 与相关部门进行密切配合,确保处理措施的有效性和合理性。
4. 每一步骤都需要有专人负责监督和指导,确保操作规范和安全。
二、堵井处理的步骤1. 确定扩挖堵井的范围和大小,制定详细的施工方案。
竖井施工方法1、施工方法及工艺要点1.1井口段施工依据设计并结合实际地样子况选定井口位置后,人工清理井口施工场地植被,土方承受挖掘机协作自卸车装运,石方承受手持风钻钻孔,浅眼爆破,装载机装运,全部土石方均就地作为场地填料。
井口场地土石方施工完成后,马上施作场地边坡防护,承受 M7.5 浆砌石施作护脚墙和护坡,构造尺寸依据边坡稳定状况确定。
为防场地积水,边坡顶设截水沟,场地四周设排水沟,均承受 M7.5 浆砌石砌筑,断面大小依据排水量确定。
井口开口时承受人工开挖,风镐协作,确有困难时承受人工装碴,在建井过渡期承受简易龙门架或轻型吊车出碴。
井颈衬砌及井座在井口开挖成型后即时施工。
锁口砼加设双层φ12钢筋网,网格15×15cm,井壁插打早强砂浆锚杆,锚杆头伸入衬砌砼内与钢筋焊接。
衬砌砼承受组合钢模配少量木模拼装,桁架支撑。
砼拌制承受jz350 型拌合机设监时拌合场,人力车运输到井口,减速漏斗输送入模。
插入式捣固器振捣。
砼拌制时严格掌握水灰比,防止在输送过程中消灭离析影响构造质量。
坍落度掌握在 8~12cm,并参与早强剂,争取缩短循环时间。
衬砌砼强度到达 4.8Mpa 后,井下才能开挖放爆,并实行掩盖措施。
1.2井身施工1.2.1开挖竖井开挖一般分段作业,开挖与支护交替进展,每段开挖深度依据围岩的稳定状况,支护类型确定。
钻爆承受直眼掏槽,光面爆破,在倾斜岩层中可承受斜眼掏槽,裂隙水格外发育地段为便利作业承受梯台开挖超前掏槽,钻孔承受环形钻架作业,将多台凿岩机悬挂在钻架上,可同时对多个炮孔施钻。
钻孔精度要求与正洞一样,经检查合格后吹孔并用木楔塞紧。
装药承受药串法作业,有水时承受防水药包或胶质炸药。
装药作业时不得在吊盘上进展其它作业。
炮孔承受炮泥堵塞,长度不小于40cm,爆破承受微差毫秋雷管,并用电雷管起爆。
通风依据井下作业人数,井巷深度,排烟时间等综合考虑工作面的风量选定机型,将风机安装在井口,压入式通风。
2023年竖井开挖安全措施及扩挖堵井处理预案竖井开挖是工程建设中常见的施工方法之一,它在地下空间的开发和利用中起到重要的作用。
然而,竖井开挖过程中安全问题的处理始终是工程施工的重点和难点。
一、竖井开挖安全措施1. 前期安全准备工作(1)制定详细的开挖方案,包括挖掘井口的位置、结构强度计算分析、降水方案、疏散逃生通道等。
(2)组织开挖前的地质勘察,在了解地质构造、土质等情况的基础上,采取适当的支护措施和预防措施。
(3)制定工程施工的安全技术措施和操作规程,对工人进行培训,确保施工人员熟悉相关操作流程。
2. 加强施工现场安全管理(1)设置与挖掘深度相适应的支撑结构,通过钢支撑、注浆等方式提高开挖井身的稳定性。
(2)严格落实施工现场安全防护制度,包括佩戴安全帽、穿着防滑鞋、使用安全绳索等。
(3)定期检查施工机械设备的运行情况,保证其正常运转和安全性能。
(4)建立安全考核制度,对施工人员的安全操作行为进行考核和奖惩,提高安全意识和责任意识。
3. 地质灾害防治(1)对可能发生的危险岩层进行强化处理,如喷浆、注浆等,增加其稳定性。
(2)根据地质勘察结果,及时进行地质灾害隐患处理工作,避免突发地质灾害的发生。
(3)按照地质灾害防治法规要求,设置合理的监测设备,及时掌握地质灾害情况,采取相应的防范措施。
二、扩挖堵井处理预案在竖井开挖过程中,如果出现无法继续开挖或发生地质灾害等情况,需要采取相应的扩挖堵井处理措施,保证人员的生命财产安全。
1. 堵井方案制定(1)根据实际情况和现场特点,制定扩挖堵井方案,包括确定堵井位置、选择堵井材料和技术措施等。
(2)确定扩挖堵井前的准备工作,包括清理井底、修复井壁等。
2. 堵井材料和技术措施选择(1)选择适当的堵井材料,如土方、混凝土、水泥等,根据井壁的材质、厚度和井身的尺寸确定使用的堵井材料。
(2)采用适当的技术措施,如注浆、垫层、打钢板等,提高堵井的稳定性和密封性。
3. 实施堵井措施(1)根据堵井方案,组织施工人员按照操作规程进行堵井工作。
竖井开挖安全措施及扩挖堵井处理预案竖井开挖是一项危险性较高的工程活动,为保障工人的安全,必须要采取一系列的安全措施和预案来预防意外事件的发生。
以下是竖井开挖的安全措施以及扩挖堵井处理的预案。
一、竖井开挖的安全措施1.施工现场的准备工作:在进行竖井开挖前,应有足够的施工准备工作。
首先,需要进行现场勘察,确定井筒位置和井斜设计等参数。
其次,对挖掘土层进行分析,了解土壤情况,判断是否存在压力、稳定性等方面的风险。
最后,进行现场标识和围栏设置,以确保无关人员无法进入施工区域。
2.安全防护设施的设置:在工地周围和施工现场内,应设置明显的安全警示标志,并划定安全区域。
施工区域内应设置严格的防护栏杆、安全网和安全网轨道,以保障工人的安全。
同时,在井口和挖土机械周围应设置警示线,禁止非施工人员进入。
3.合理选择开挖方式:竖井开挖时应根据实际情况选择合适的开挖方式。
常用的开挖方式有机械挖掘和人工挖掘。
对于较大井口和较深井深的竖井,应优先考虑采用机械挖掘方式,并且要确保机械设备的安全运行和操作。
4.进行必要的支护工程:开挖过程中,应根据土壤的稳定性和井深情况进行必要的支护工程。
常用的支护方式有注浆、爆破和设置钢梁等。
支护工程必须由专业人员进行,并按照相关规范进行施工,以确保井斜的稳定性和施工人员的安全。
5.监测与检查:在开挖过程中,应加强对竖井的监测与检查,及时发现问题并采取相应的措施。
监测应包括实时测量井斜的变化、土体的下沉、井口的变形等。
检查应包括挖掘面的稳定性、支护结构的安全性等。
二、扩挖堵井处理的预案1.确定堵井的原因:在扩挖竖井的过程中,如果出现堵井的情况,首先需要确定堵井的原因。
可能的原因包括土体塌方、管道堵塞、水源涌入等。
2.采取紧急措施:一旦发现堵井的迹象,应立即采取紧急措施。
首先要切断井口和井壁之间的联系,以防堵井导致井壁破裂。
其次,要进行封堵井口,防止更多的土体或者水源涌入井内。
另外,应立即撤离井口附近的工作人员,确保人员的安全。
竖井扩大开挖施工工法 中国水利水电第一工程局 遇柏成
1.前言 在水利水电建设中,随着社会的进步,施工技术的发展,竖井开挖的 截面积和竖井深度越来越大。深大竖井的施工如何保证施工安全、施工质 量及保证施工进度是施工中的一大难题。 小湾水电站地下厂房,设有地下连通上室圆筒阻抗式调压井两 座,调压井尺寸(直径X高) ①32.0m x 90.0m。1、2#调压井两井轴 线相距99.5m。中国水利水电第一工程局在小湾电站竖井施工中,工程 技术人员科学研究、精心施工,掌握并改进了竖井施工工艺技术,解决 深大竖井开挖施工的问题。为我国大直径竖井开挖施工做出了典范,其 在施工的安全上、开挖质量上、进度上均得到了保障。 2.工法的特点 2.1 开挖采用反井钻机进行导井施工 2.2 采用六部位分层分区扩挖。 2.3 尾水调压井开挖断面大,又有 F27 断层穿过,施工难度大, 施工安全问题突出。 2.4 洞室断面大,开挖需分层分块进行,且一次支护工程量大, 要求及时,施工通道的安排和施工组织协调较为困难。 3.适用范围 大直径、深竖井开挖施工。 4. 工艺原理 4.1反井钻机导孔施工完成后,立即安装大钻头进行反导井施工从而可先期进 彳亍上部开挖施工。 4.2扩挖爆破必须严格控制爆破参数。 4.3由于扩挖分层分区进行,保证了导井出渣的畅通。 4.4随时进行支护,加强施工安全管理。 5. 施工工艺流程及操作要点 5. 1施工工艺流程: 调压井开挖顺序:连通上室上层开挖T调压井球冠开挖T连通上 室下层开挖T
井筒反导井开挖T导井扩挖T井筒扩挖T安全支护。

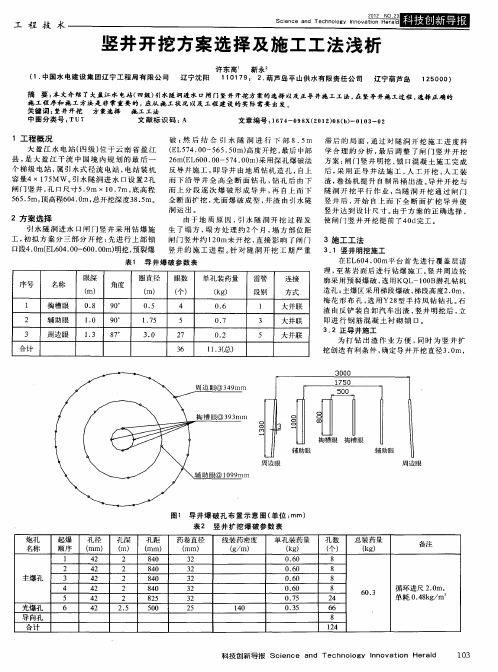

5.2操作要点: 5.2.1调压井开挖 一、导井开挖 连通上室下层开挖结束后,首先用反井钻机在每条尾水调压井中 心钻一①216mm导孔,然后采用 LM-200反井钻机钻取一 © 1.4m反导 井。LM-200反井钻机导孔、导井开挖如下图所示;
LM-200反井钻机导孔、导井开挖方法示意图令制&7I谒孔 导孔 自下廉上扩孔磁莽 二、调压井扩挖 由于尾调井开挖直径大,开挖溜渣量大,为保证导井溜渣顺畅, 对导井进行二次扩挖,扩挖成 © 5.0m,采用人工手风钻由上至下分层 开挖,根据开挖揭露的实际地质情况,对岩层破碎带进行随机锚杆和 挂网喷砼支护,以保证导井扩挖安全,人员及材料用吊笼运输。井筒 每层扩挖分成两半圆、 三个台阶共6个区依次开挖,开挖顺序见下图, 内圈、中圈和外圈呈台阶状扩挖,内圈 ①14.0 m,中圈①26.0 m夕卜 圈①34〜38m由内向外依次超前 1排炮。采用手风钻造孔由上至下 分层开挖,外台阶设计轮廓线实施光面爆破,人工配小型反铲扒渣, 分层进尺 2.5m,人员及材料用吊笼运输。遇断层破碎带视情况采取 超前固结灌浆和超前锚杆等措施。
扩挖分区图 扩挖顺序图
井筒向下扩挖10米后,在EL1012.9 m制作安装一个悬臂平台, 作为人员、材料进入吊笼的通道。人员和材料上下靠布置在连通上 室廊道的卷扬机通过起吊平台起吊吊笼上下。爆渣下落到尾水隧洞 内,然后用3m3装载机配20T自卸车出渣。支护紧跟开挖面,每扩 挖一个进尺后即进行支护
二一 "TTT7
6-1- 「一
T -a
-J
'扩罐分区
4 7 c 工
It』
— 522爆破设计 导井形成后,即进行井筒扩挖、内圈、中圈及外圈的开挖。具 体爆破参数如下: 一、井筒爆破参数:见表 5.2.2-1 井筒爆破参数 表5.2.2-1
部位 孔名 钻孔参数 装药参数 孔径 mm 孔深 cm 孔距 m 炸药单耗
Kg/m3
药 径
mm 单孔药量
kg
总装药
量 kg 井筒 崩落孔 50 300 90 0. 63 35 2.3 713.0
扩挖 周边孔 50 300 60 0. 63 25 0.75 71.25 合计 784.25
、扩挖爆破参数:见表 522-2 扩挖爆破参数 表522-2
部位 孔名 钻孔参数 装药参数
孔径 mm 孔深 cm 孔距 m 炸药单耗 Kg/m3
药 径 mm 单孔药 量 kg 总装药
量 kg 内圈
扩挖 崩落孔 50 300 120-126 0.66 35 2.2 103.4
中圈 扩挖 崩落孔 50 300 119-123 0.67 35 2.2 314.6
井筒 崩落孔 50 300 121-122 0.57 35 2.2 270.6 扩挖 周边孔 50 300 55 0.57 25 0.75 78.0 合计 780.6 5.3劳动力组织(见表5.3) 表5.3劳动力组织情况表 序号 单项工程 所需人数 备注 1 管理人员 16 2 开挖工 40 3 司机 14 4 起重工 6 5 电工 4 6 炮工 8 7 测量工 6 8 空压机工 6 9 其他工种 12 合计 112
6. 材料与设备 本工法无需特别说明材料,采用的机具设备见表 6.1 表6.1机具设备表 序号 设备名称 规格及型号 生产能力 数量
\工 序\ 部位 时间单位 测 量 放 线 超前支护 钻 孔 装 药 爆 破 通 风 散 烟 安全处理 围
岩支护
扒 渣 其 它
循 环 时 间
扩挖 H 2 0 5 2 0.5 1 4 5 0.5 20 备注 1、 排炮循环进尺 2.5m,每层共分6个区开挖。 2、 月进尺估算:根据作业循环时间,并考虑断层处理、 支护影响及时间利用系数等,估计月进尺为 50m/月。
O 尾水调压井井筒扩挖循环作业时间表 表5.2.3
6、开挖工艺:开挖工艺详见第十三章相关部分 523井筒扩挖循环
井筒扩挖循环作业时间见表 5.2.3 1
手风钻 YT-28 35m/班 40
2 反井钻机 LM-200 5 m/班 1 3 空压机
英格索兰25.5 3 25.5m/min 1
4 空压机 4L-20/8 20m/mi n 3 5 装载机 WA-380 /ZL-40 3.0m3/2.0m3 2/1 6 反铲/推土机 CAT320 /TY220 1.2m3 2/1
7 装载机 ZC-3 0.5m3 1 8 自卸车/汽车 解放/东风 12t/5t 8/2
9 轴流风机 2X 37KW 3 10 变压器 6 11 自制平台 8t 2 12 龙门起重机/卷扬机 40t/10t 2/8
13 水泵 2-4寸 12
7. 质量控制 7.1竖井的开挖施工测量控制,在竖井上井口安设2台激光投点仪,开挖工作面 放样根据2台仪器投的点位,禾U用卷尺确定竖井开挖边线,用红色铅油画出设计开 挖中心点和开挖边线。 7.2下平开挖施工测量挖制,利用全站仪将洞外给定的测量坐标点, 导 入到洞中,经反复校核作点,并利用导入作标点进行洞挖放样。 7.3在开挖爆破施工中,精心测量放点,保证断面尺寸。严格按技术要求施工。 控制光爆孔位、孑L距、孔向、孑L深及单孑L装药量。 7.4竖井施工必须做好支护。在锚喷支护施工检查过程中,及时纠 正施工偏差,控制锚杆孔位、孔向、孔深、注浆饱满度、砂浆及喷砼配合 比等。对不符合图纸及规范要求的坚决整改。 7.5竖井施工必须按隐蔽工程作好施工记录。 8.安全措施 8.1 认真贯彻执行“安全第一,预防为主” 的方针,根据国家规定、 条例,结合施工单位的实际情况和工程的具体特点,组成专职安全员、班 组兼职位安全员、工地安全用电负责人参加的安全生产管理网络,执行安 全生产责任制,明确各级人员的职责,抓好工地的安全生产。 8.2 施工现场按附合防火、防风、防雷、防触电等安全规定及安全施 工要求进行布置,并完善布置各种安全标识。 8.3 严格按照法律、法规控制爆炸物品的运输、储存和使用。 8.4 锚喷支护随开挖面及时进行 , 工作面上施工人员必须佩带安全 帽、系好安全带,工作现场要有专人协调统一指挥。 8.4 施工现场的临时用电严格按照《施工现场临时用电安全技术规 范》的有关规定执行。 8.6 电缆线路应采用“三相五线” 接线方式,电气设备和电气线路必 须绝缘良好, 场内架设的电力线路其悬挂高度和线间距除按安全规定要求 进行外,将其布置在专用电杆上。 8.7 施工现场的手持照明灯使用 36V 的安全电压。 8.9 建立完善的施工安全保证体系, 加强施工作业中的安全检查, 确 保作业标准化、安全化。 9.环保措施 9.1 成立对应施工环境卫生管理机构, 在工程施工过程中严格遵守国 家和地方政府下发的有关环境保护的法律、 法规和规章。加强对施工燃油、 工程材料、设备、废水、生产生活垃圾、弃渣的控制和治理,遵守有防火 和废弃物处理的规章制度,随时接受相关单位的监督检查。
