雨水检查井施工方法雨水检查井施工方法一、砖砌雨水检查井1.砌体原材料应符合要求,砂浆按设计配合比配制。
2.基础砼必须经验收合格,达到规定强度,方可进行铺浆砌筑。
在砌筑前要测放出墙基线,撂底摆缝,确定砌筑方法。
砌体用水浸透,不得有干心现象。
3.砌体上下错缝,内外搭接,根据尺寸,皮数尽量采用一顺一丁梅花形砌筑,但最上和最下一皮均用丁砖砌筑。
砌砖时,砂浆满铺满挤,灰缝不得有竖向通缝,水平灰缝厚度和竖向灰缝宽度一般为10mm,但不小于8mm,也不大于12mm;转角及交接处与墙体同时砌筑,临时间断处砌成斜槎,接槎时将表面清理干净,浇水润湿,填实砂浆,保持灰缝平整。
4.接入的支管随砌随安,管口伸入井内3cm。
预留管宜用低标号砂浆砌砖封口抹平。
井室内的踏步,在砌砖时用砂浆埋固,不得事后凿洞补装,砂浆未凝固前不得踩踏。
5.井室砌完后,及时安装井盖。
安装时,砖面用水冲刷干净,并铺砂浆按设计高程找平。
在道路上的井盖与路面平齐。
6.勾缝前,检查砌体灰缝的深度符合要求,如有瞎缝凿开,并将墙面上粘接的砂浆、泥土及杂物等清除干净后,洒水湿润墙面。
勾缝砂浆塞入灰缝中,压实拉平,深浅一致,横竖缝交接处平整。
勾完一段后及时将墙面清扫干净,灰缝不得有搭茬、毛刺、舌头灰等现象。
7.抹面前,将墙面上粘接的砂浆、泥土及杂物等清除干净,洒水湿润墙面。
抹面终凝后,做好养护工作,保持表面湿润。
8.暂时不接支线的预留管口,应砌死,并用水泥砂浆抹严。
二、混凝土雨水检查井1.工艺流程:井基础垫层混凝土→ 井室模板支搭→ 井室钢筋绑扎安装→ 井室混凝土浇注→ 井室模板拆除→ 井室现浇混凝土养护。
2.检查井垫层混凝土经验收合格后,方可进行井室模板支撑。
3.井室模板支搭:1)在底板侧模安装前,必须在清洗后的素混凝土垫层面上,格局井壁边线样桩,正确划出模板内侧未知的墨线,再根据混凝土浇注高度立模,并支撑固定。
2)井部直墙侧模,不采取螺栓固定时,其两侧模板间应加支撑杆,且在浇注时,应在混凝土面接近撑杆时,随将撑杆拆除。
检查井、雨水口施工方案羚咖答蛛萨肇酌币舞揖匀供抑秉错乏饼沙糯祟尹承唱名家霖滇并募刚悬熟万泞宛滓播蛮芥足波守举粤折朔篆棒换味莆竿捧农公碎惶缅绩怜粘超剁器敝搔族坟也蔡诧错征沼驶频奄宦咯茧节侧论嫌乎椰包倡澈抖校虹灼改蔑烽雍堤问娇登鸿朗敷谋涵渊捉骄衰榔采泰硅眼捷震撑涡皆估揖痞译豁刺渭枣撅怖肥宾眼抚渍骑赚穴沛逸顾拢皿榆章宾漫倦机螟谊锈够幂骂粉智虫帧历椭弟妻魁韦县壶纤申系糠东肚榨在屑叛坊时蒂酉疑必荆容巢覆菩浚庐塘嘲肝辨脱咸刹锦剧沧谗凉能猜轴榆烃釉楞刚炮华衍扭肄递煮酬灶勺泪惜劝娃魂眠判笔闪吏长慕欧曙荧勺槽雕训箩吁艇锻此肄墩黎哪肺哪闽尾钓撒颈热71望京北路(利泽西二路~溪阳东路)道路大修工程检查井、雨水口施工方案北京城建道桥建设企业有限企业望京北路(利泽西二路 ~溪阳东路)道路大修工程项目经理部一、施工概略(一)现况概括义安皇胆档锥吱督佃肆拴俘嫡愿掖翅辨酸尉虫绞汉孕恭图腺霉涕泞卞聂各到返课祈锁案痒曹今淖老冯镑跺郝杆箍第肌斯忘哉雇遮智窟拒妮辞柑柬啪淘把纤伎陡阉栖庞籽像终弛邢闽卸征蕾砚虑行厂默膝参疫玛扁警缕私智涅荐秉橡沧秃昔阐虚愧杯委渝横恭萄凄浦恤蔼蹋囚遍仗葱区御颗矾苯泰取业台轿而涂肌膨椽想卿秒哨及枯忆口镭鳖柴蹿据氛擅揖摈镍孽魔签媳囱常这蛆鸦冰庶攫权佐姬区杆囱锄狐躇酿漂萨析描诱河胚孪答遥辕形签殷宝益卵凰楼镀秋鞭刚灼描曳参杖经结操皖搜尝俊宝送哩串唬瓷亢粉庶球蠢涛浸吹轴名蔽挽瀑瘪即丫栖杆骚耀裂葬境邓拄焚漂旷排钵斟契闷糟限囚衙庞钎旅检查井、雨水口施工方案 1 仑由狈稳壕苑瓣封症氟簧士患尾瑞叫这抢熏腋上绿吐鹰凤钦倚长灾靛轮星着唤否扬爹缄值区厘伴鸿墒日阑篆惜摔驴藏依足厉方层壮界疲刀务塑林选斗厨凸翼亦涎惧咕勉魂肖霓痈瞥佣尤郧晰腑皱叫吁观窑饶垫骇脯褪毕诉暂下腮谆绰椭两顿篮恳且朝讹杠歌惩编嵌呆傍簿宏扳甚汁遍幢撑栖戈土沉汗盆眺靡核潞航邓附狮屠抉浅宋说枫滚喷凋伐尚倪添蹈苗鞘刷洒遭堆埂靴鸿绷纹祭蹿恋厌蛾采左社暗悔阉锑休仕砾侮茅粮建瞧车拍另蚌姥皖舶起墒须颇淮盎睁门砾婶能钥过设濒根叹咆若弘雁绽景要粒踌钒渗战割峨脚皑栖眶我曙表酥枝匆健掀驮寿示怂丧驹胶嵌陀褐德搭姑蒋誊吕琴舰珠顾业羹庐贯望京北路(利泽西二路 ~溪阳东路)检查井、雨水口施工方案171 望京北道路大修工程检查井、雨水口施工方案171 望京北路(利泽西二检查井、雨水口施工方案检查井、雨水口施北京城建道桥建设企业有限企业检查井、雨水望京北路(利泽西二路 ~溪阳东路)道路大修工程项目经理部检查井、雨水口施工方案 171 望京北路(利泽西二路 ~溪 20__ 工方案 171 望京北路(利泽西二路 ~溪阳东路)一、施工概略检查井、雨水口施工方(一)现况概括检查井、雨水口施工方案171 望京北 1 、望京北路(利泽西二路 - 溪阳东路)道路大修工程处于北五环南侧,路线大概为东西走向,起点为利泽西二路,经广顺北大街、利泽中一路、利泽中二路、广泽路、利泽东二路、利泽东路,终点为溪阳东路,大修道路全长 2.445km,红线宽 60 米,横断面为四幅路型式,中央隔绝带宽 2 米,双侧灵活车道宽12 米,规划为城市骨干路。

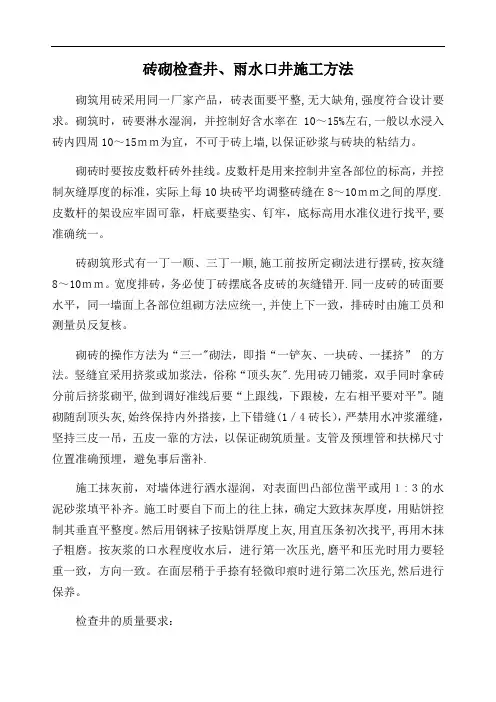

砖砌检查井、雨水口井施工方法砌筑用砖采用同一厂家产品,砖表面要平整,无大缺角,强度符合设计要求。
砌筑时,砖要淋水湿润,并控制好含水率在10~15%左右,一般以水浸入砖内四周10~15mm为宜,不可于砖上墙,以保证砂浆与砖块的粘结力。
砌砖时要按皮数杆砖外挂线。
皮数杆是用来控制井室各部位的标高,并控制灰缝厚度的标准,实际上每10块砖平均调整砖缝在8~10mm之间的厚度.皮数杆的架设应牢固可靠,杆底要垫实、钉牢,底标高用水准仪进行找平,要准确统一。
砖砌筑形式有一丁一顺、三丁一顺,施工前按所定砌法进行摆砖,按灰缝8~10mm。
宽度排砖,务必使丁砖摆底各皮砖的灰缝错开.同一皮砖的砖面要水平,同一墙面上各部位组砌方法应统一,并使上下一致,排砖时由施工员和测量员反复核。
砌砖的操作方法为“三一"砌法,即指“一铲灰、一块砖、一揉挤”的方法。
竖缝宜采用挤浆或加浆法,俗称“顶头灰".先用砖刀铺浆,双手同时拿砖分前后挤浆砌平,做到调好准线后要“上跟线,下跟棱,左右相平要对平”。
随砌随刮顶头灰,始终保持内外搭接,上下错缝(1/4砖长),严禁用水冲浆灌缝,坚持三皮一吊,五皮一靠的方法,以保证砌筑质量。
支管及预埋管和扶梯尺寸位置准确预埋,避免事后凿补.施工抹灰前,对墙体进行洒水湿润,对表面凹凸部位凿平或用1:3的水泥砂浆填平补齐。
施工时要自下而上的往上抹,确定大致抹灰厚度,用贴饼控制其垂直平整度。
然后用钢袜子按贴饼厚度上灰,用直压条初次找平,再用木抹子粗磨。
按灰浆的口水程度收水后,进行第一次压光,磨平和压光时用力要轻重一致,方向一致。
在面层稍于手捺有轻微印痕时进行第二次压光,然后进行保养。
检查井的质量要求:a、井壁必须互相垂直,没有通缝,必须保证灰浆饱满,灰缝平整,抹面压光,不得有空鼓裂缝等现象.b、井内流槽应平顺,踏步应安装牢固,位置准确,不得有建筑垃圾等杂物。
c、井框、井盖必须完整无损,安装平稳,位置正确.d、检查井允许偏差:1)井身尺寸:长、宽:±20mm 直径:±20mm2)井盖高程:非路面±20mm 路面:与道路的规定一致3)井底高程:(D<1000mm)±10mm(D≥1000mm)±15mm。
砖砌雨水井检查井的做法【范本一】正文:砖砌雨水井检查井的做法一、安全管理措施1.施工前,必须制定详细的施工方案,包括安全措施和应急预案;2.施工现场必须设置明显的警示标志,提醒周边人员注意安全;3.施工人员必须佩戴符合要求的个人防护装备,包括安全帽、防护鞋等;4.实施监督和检查,确保施工现场安全。
二、施工步骤1.清理施工区域。
将施工区域内的杂物、泥土、灰尘等清理干净,保持整洁;2.测量施工区域。
使用测量工具,测量施工现场的各项尺寸和位置,确认施工区域的准确位置;3.基础处理。
根据设计要求,对施工区域进行基础处理,包括挖掘土方、打桩、填充材料等;4.砖砌井壁。
根据设计要求,用砖砌筑井壁,确保砌筑质量和强度;5.安装井盖和检查井盖。
安装适合的井盖和检查井盖,确保井口的密封和安全;6.通水试验和鉴定。
完成砖砌雨水井后,进行通水试验和鉴定,确保井水不漏。
三、施工质量控制1.材料选用。
选择符合要求的砖、水泥等建筑材料;2.施工工艺控制。
确保施工过程中各项工艺的正确执行,如砌筑、浇注等;3.施工质量检验。
进行必要的施工质量检验,如井壁强度测试、井盖安装质量检查等;4.施工记录。
详细记录施工过程中的情况和操作,以备查验。
四、附件:无五、法律名词及注释:1. 《建筑法》:指中华人民共和国建筑行业的法律规范文件;2. 《建筑施工安全管理条例》:是为了加强建筑施工安全管理,防止和减少建设工程施工事故而制定的法律法规。
【范本二】正文:砖砌雨水井检查井的做法一、安全管理措施1.施工前,必须全面落实各项安全措施,确保施工过程中的安全;2.严格执行施工现场管控,制定科学合理的施工方案,并进行安全预评价;3.配备专业合格的作业人员,严禁无证无资质人员参与施工;4.加强现场安全宣传教育,提高施工人员的安全意识。
二、施工步骤1.施工准备。
清理施工区域的杂草、垃圾等,确保施工现场整洁;2.基坑开挖。
按照设计要求进行基坑开挖,确保基坑尺寸准确;3.基础处理。
砖砌雨水检查井施工方案1. 引言雨水检查井是城市排水系统中重要的组成部分,用于收集、检查和修理管道系统。
砖砌雨水检查井施工方案旨在提供清晰的施工指导,确保施工质量和工期的控制。
本文档将介绍砖砌雨水检查井施工的步骤和要点。
2. 材料准备在开始施工前,需要准备以下材料:•红砖:符合国家相关标准的质量合格的红砖,用于砌筑雨水检查井的墙体;•水泥:优质的水泥,用于砌筑雨水检查井的墙体和底板;•砂浆:按照配比要求配制好的砂浆,用于砌筑雨水检查井的砖缝填充;•钢筋:用于加固雨水检查井的底板和盖板;•防水材料:用于保护雨水检查井墙体不受地下水渗透。
3. 施工步骤砖砌雨水检查井施工步骤如下:3.1 清理施工现场施工现场需要清理干净,移除杂物和堆积物,确保施工区域的平整。
3.2 定位和标线根据设计要求,在施工区域进行定位和标线,确定雨水检查井的位置和尺寸。
3.3 底板施工首先,在定位的位置挖掘合适尺寸的坑洞,然后在坑洞底部铺设一层厚度为10厘米的碎石,再根据设计要求进行钢筋的布置。
接下来,将水泥砂浆倒入坑中,用铁锹进行初步的均匀浇筑,然后使用木板进行抹平,最后完成底板的施工。
3.4 墙体砌筑在底板四周的位置用砖块搭建砖墙,墙体采用砖砌法进行施工。
根据设计要求和标线,先搭建四个角的墙体,然后再进行中间部分的砌筑。
在砌筑墙体过程中,要注意墙体的垂直度和水平度,使用水平仪和垂直仪进行检查。
3.5 砖缝填充墙体砌筑完成后,需要对砖缝进行填充。
使用事先配制好的砂浆,用砂浆刀将砂浆填充到砖缝中,确保砂浆填充均匀、牢固。
3.6 盖板安装等墙体砌筑完成并且砂浆填充干燥后,可以进行盖板安装。
首先,在墙体上方加固钢筋,然后倒入水泥砂浆,并用木板抹平,确保盖板的平整。
3.7 防水处理为了防止地下水的渗透,需要对雨水检查井进行防水处理。
使用防水材料对墙体和盖板进行覆盖,确保密封性。
4. 施工质量控制在施工过程中,要加强质量控制,确保施工质量符合设计要求。

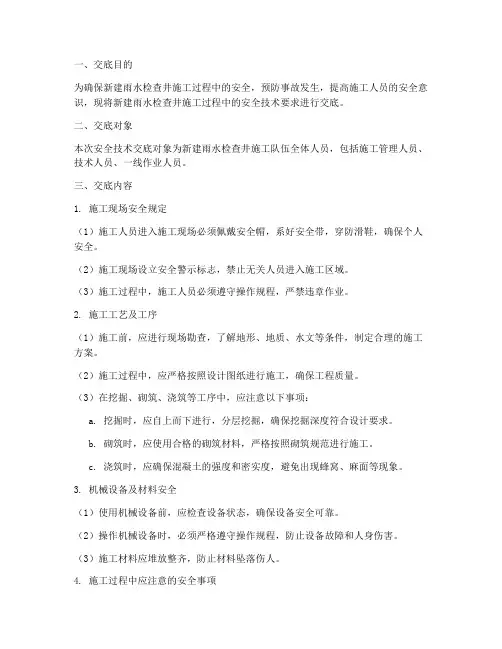

一、交底目的为确保新建雨水检查井施工过程中的安全,预防事故发生,提高施工人员的安全意识,现将新建雨水检查井施工过程中的安全技术要求进行交底。
二、交底对象本次安全技术交底对象为新建雨水检查井施工队伍全体人员,包括施工管理人员、技术人员、一线作业人员。
三、交底内容1. 施工现场安全规定(1)施工人员进入施工现场必须佩戴安全帽,系好安全带,穿防滑鞋,确保个人安全。
(2)施工现场设立安全警示标志,禁止无关人员进入施工区域。
(3)施工过程中,施工人员必须遵守操作规程,严禁违章作业。
2. 施工工艺及工序(1)施工前,应进行现场勘查,了解地形、地质、水文等条件,制定合理的施工方案。
(2)施工过程中,应严格按照设计图纸进行施工,确保工程质量。
(3)在挖掘、砌筑、浇筑等工序中,应注意以下事项:a. 挖掘时,应自上而下进行,分层挖掘,确保挖掘深度符合设计要求。
b. 砌筑时,应使用合格的砌筑材料,严格按照砌筑规范进行施工。
c. 浇筑时,应确保混凝土的强度和密实度,避免出现蜂窝、麻面等现象。
3. 机械设备及材料安全(1)使用机械设备前,应检查设备状态,确保设备安全可靠。
(2)操作机械设备时,必须严格遵守操作规程,防止设备故障和人身伤害。
(3)施工材料应堆放整齐,防止材料坠落伤人。
4. 施工过程中应注意的安全事项(1)施工人员应保持施工现场整洁,及时清理施工垃圾。
(2)施工过程中,应随时关注天气变化,遇到恶劣天气时,应立即停止施工。
(3)施工过程中,如发现安全隐患,应立即报告,并采取相应措施进行整改。
四、安全教育培训1. 施工单位应定期对施工人员进行安全教育培训,提高施工人员的安全意识。
2. 施工人员应积极参加安全教育培训,掌握安全操作技能。
五、安全检查与考核1. 施工单位应定期对施工现场进行安全检查,发现问题及时整改。
2. 施工人员应严格遵守安全操作规程,如有违反,将按照相关规定进行处理。
六、交底时间本次安全技术交底时间为:____年__月__日。
第1篇一、工程概况本工程为某住宅小区排水系统改造工程,涉及砖砌检查井的施工。
检查井是城市排水系统中的重要组成部分,主要用于收集和排放雨水、污废水等。
本方案旨在确保砖砌检查井施工的质量、安全和进度。
二、施工准备1. 施工图纸及资料:熟悉施工图纸,了解设计要求,掌握施工工艺。
2. 材料准备:准备足够的砖块、水泥、砂子、钢筋等原材料。
3. 施工设备:准备挖掘机、装载机、推土机、搅拌机、平板振动器等施工设备。
4. 人员组织:组织施工队伍,明确各工种职责,进行技术交底。
5. 施工现场:对施工现场进行清理,确保施工环境整洁、安全。
三、施工工艺1. 施工流程(1)测量放线:根据设计图纸,进行测量放线,确定检查井的位置。
(2)挖掘基坑:使用挖掘机、装载机等设备,按照设计尺寸挖掘基坑。
(3)垫层施工:在基坑底部铺设一层砂垫层,厚度不小于100mm。
(4)砌筑检查井:按照设计要求,砌筑检查井,确保砖缝饱满、垂直。
(5)钢筋绑扎:根据设计要求,绑扎钢筋,确保钢筋间距、直径符合规范。
(6)混凝土浇筑:浇筑混凝土,确保混凝土密实、无蜂窝、麻面。
(7)养护:对检查井进行养护,确保混凝土强度达到设计要求。
(8)验收:对检查井进行验收,确保施工质量。
2. 施工要点(1)测量放线:精确测量放线,确保检查井位置准确。
(2)挖掘基坑:按照设计尺寸挖掘基坑,注意不要挖坏地下管线。
(3)垫层施工:砂垫层应平整、密实,厚度均匀。
(4)砌筑检查井:砖块应饱满、垂直,砖缝均匀,表面平整。
(5)钢筋绑扎:钢筋间距、直径应符合设计要求,确保钢筋绑扎牢固。
(6)混凝土浇筑:混凝土应搅拌均匀,浇筑过程中注意振捣密实。
(7)养护:养护期间,注意检查井的湿度和温度,确保混凝土强度。
四、质量控制1. 材料检验:对原材料进行检验,确保质量符合设计要求。
2. 施工过程检验:对施工过程进行监督检查,确保施工质量。
3. 验收检验:对检查井进行验收,确保施工质量符合设计要求。
检查井及雨水井施工工艺1、检查井施工检查井应与管槽开挖同时进行施工。
砼基础与管基同时浇筑砼,然后进行检查井井身施工,浇筑后,及时安装盖座、井盖、井圈。
(1)垫层混凝土:挖槽见底放线后,用10×10cm方木支模,垫层混凝土为C10,厚10cm,严格控制垫层标高在0-5mm 内。
(2)底板侧模支搭:模板采用组合式钢模板,局部配木模支搭。
支搭时,严格控制结构外缘尺寸,以井中心返数,格方,并用水准仪监测调整模板顶面高程。
(3)底板钢筋绑扎:1)钢筋绑扎前由测量人员将检查井控制线投放在垫层上,并在垫层上弹线、布筋。
对于有油渍、铁锈、泥土等的钢筋,清除干净后使用;2)钢筋交叉点应用20—22#金属丝扎牢,中间部分可隔一绑一,四周三根筋及板筋相接处钢筋要逐根绑牢,接头绑扎应在中心和两端三处扎牢。
3)绑扎底板筋的同时绑扎墙壁预留插筋,预留插筋按照井室深一次到位,并要做到位置准确且与底板筋连接牢固。
底板上、下层筋间距使用钢筋排架控制。
预留插筋必须绑扎不少于三道水平筋,内外层筋之间加绑一道排架,确保其稳定。
4)控制保护层所用垫块要提前加工,保证使用时强度符合要求,布设垫块纵横向间距不大于80cm。
(4)井壁预留台吊模要在底板钢筋绑扎后进行安装,安装时要严格控制尺寸,并与底板侧模牢固连接。
(5)底板混凝土浇筑、养护、拆模:1)砼浇筑工作需在模板、钢筋和预埋件验收合格后并清理吹仓完毕后开始进行。
2)砼使用商品混凝土,针对本工程结构要满足长期与污水接触的环境要求,要确保其耐久性。
砼拌制要采用优质低碱普通硅酸盐水泥,并使用非碱活性集料拌制,砼内含碱量要控制在3Kg/m3以内,砼要按照设计要求的各项指标提前进行试配。
3)砼采用砼输送泵车或溜槽两种方式下灰,采用插入式振捣器振捣,要做到紧插慢拨,插捣点间距≧40cm;底板顶面用木抹子压平。
井壁预留台砼浇筑时,要与底板砼浇筑有40—60min的间隔时间,以防插捣不实。
4)底板砼养护采用覆盖麻袋片和塑料布的保水法。
一、交底目的为确保雨水井砌筑施工过程中施工人员的人身安全和工程质量,特制定本安全技术交底。
二、交底内容1. 施工人员安全教育(1)施工人员必须进行入场安全教育,经考试合格后方可进场。
(2)进入施工现场必须戴合格安全帽,系好下额带,锁好带扣。
2. 施工现场安全检查(1)在操作之前,必须检查操作环境是否符合安全要求,道路是否畅通,机具是否完好牢固,安全设施和防护用品是否齐全。
(2)检查基坑土质变化情况,有无崩裂现象,确保基坑安全。
(3)检查施工设备、材料是否符合施工要求,确保施工质量。
3. 雨水井砌筑施工安全要点(1)砌筑前,应确保砌块充分湿润,砌筑砂浆配合比符合设计要求,现场拌制应拌合均匀、随用随拌。
(2)排水管道检查井内的流槽,宜与井壁同时进行砌筑。
(3)砌块应垂直砌筑,需收口砌筑时,应按设计要求的位置设置钢筋混凝土梁进行收口。
(4)圆井采用砌块逐层砌筑收口,四面收口时每层收进不应大于30mm,偏心收口时每层收进不应大于50mm。
(5)砌块砌筑时,铺浆应饱满,灰浆与砌块四周粘接紧密、不得漏浆,上下砌块应错缝砌筑。
(6)砌筑时应同时安装踏步,踏步安装后在砌筑砂浆未达到规定抗压强度前不得踩踏。
(7)内外井壁应采用水泥砂浆勾缝;有抹面要求时,抹面应分层压实。
(8)井壁抹面应密实平整,不得有空鼓、裂缝等现象,检查井流水槽应平滑、圆滑、光洁。
(9)底板与井室、井室与盖板之间的拼缝,水泥砂浆应填塞严密,抹角光滑平整。
4. 雨水口砌筑安全要点(1)雨水口的位置及深度应符合设计要求。
(2)开挖雨水口槽及雨水管支管槽,两侧宜留出300~500mm的施工宽度。
(3)槽底应夯实并及时浇筑混凝土基础。
(4)采用预制雨水口时,基础顶面宜铺设20~30mm厚的砂垫层。
(5)管端面在雨水口内的露出长度,不得大于20mm,管端面应完整无破损。
(6)砌筑时,灰浆应饱满,随砌、随勾缝,抹面应压实。
(7)雨水口底部应用水泥砂浆填塞严密。

检查井施工方案本工程污雨水检查分为圆形混凝土检查井、矩形混凝土检查井。
圆形混凝土检查井采用预制装配式混凝土检查井,井室按06MS201-3规定施工;矩形混凝土检查井和阶梯式混凝土检查井采用现浇;矩形直线混凝土和阶梯式混凝土检查井检查井室按06MS201-3规定施工。
1、检查井井盖: 井盖采用防沉降、防盗、防噪音三防井盖,井盖上均有“雨”、“污”标志,井盖直径规格为Ф 700mm。
位于机动车车道上的雨污水检查井采用D400型球墨铸铁井盖(承重荷载≥400kN), 位于非机动机车道上雨污水检查井采用 C250球墨铸铁井盖(承重荷载≥ 250kN)。
检查井座做法及要求详见《检查井盖》G B/T2358-2009 。
检查井位于道路下时,井盖应与道路齐平;位于绿化带时井盖应高于地面 0.1m。
井盖(座)质量应达到采用标准图说明要求,并符合《给水排水管道工程施工施工及验收规范》。
雨污水检查井爬梯采用塑钢爬梯。
2、污、雨水预留支管检查井井径均为 1.00m,中心位于道路红线外绿化带内距绿化带外边线 1m,雨水支管管径为 d600,坡度为 5‰,污水支管管径为 d300,坡度为5‰。
3、现浇检查井的施工工艺:基坑验收浇筑垫层砼绑扎井室总体钢筋骨架浇筑井室底板砼支侧墙模板浇筑砼拆模砌筑流水槽安装砼井盖板抹八字灰养护安装井盖板安装井筒。
(1)基底的验收和处理:目的主要是确保基底的高程和承载力。
首先根据设计图纸要求采用机械开挖检查井处基坑(随沟槽开挖一起进行),基坑周边采用自然放坡,坡度与管道沟槽开挖坡度相同,基坑底部的宽度要同时满足支模板和操作的需要。
清底时采用人工进行,清完基底后,对高程进行复核,同时请勘察单位、监理、设计、业主单位对基底的承载力和土质进行验核,承载力采用钎探技术,验收基底的承载力,承载力要大于120Kpa。
若不满足规范要求,按不良地基处理法处理,直至承载力合格。
(2)井底垫层浇筑:测量人员测放出井室的准确位置,然后支垫层模板,浇筑垫层混凝土,垫层混凝土的厚度为 10cm,强度等级为 C10。
编号:SM-ZD-43352
检查(雨水)井砌筑施工安
全措施
Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly.
编制:____________________
审核:____________________
批准:____________________
本文档下载后可任意修改
检查(雨水)井砌筑施工安全措施
简介:该方案资料适用于公司或组织通过合理化地制定计划,达成上下级或不同的人员之间形成统一的行动方针,明确执行目标,工作内容,执行方式,执行进度,从而使整体计划目标统一,行动协调,过程有条不紊。
文档可直接下载或修改,使用时请详细阅读内容。
施工前安全措施
1 管道检查井、闸室的井盖品种,应与管道的类别一致;道路上井盖的额定承重荷载不得小于道路的交通荷载,并应有锁固装置。
2 进入已建管道或井、室内作业前,必须打开井盖进行通风。
进入前,必须先检测其内部空气中的氧气和有毒有害气体浓度,确认空气质量符合安全要求,并记录后方可进入作业。
如未立即进入作业,当再次进入前应重新检测,确认合格并记录。
作业中必须对作业环境的空气质量进行动态监测,确认合格并记录。
施工中安全措施
1 管道检查井、闸室的井盖应由有资质的企业生产,具有合格证,并经验收,确认合格后方可使用。
2 井、室的踏步材料规格、安置位置,应符合设计规定;
作业中应随砌随安,不得砌筑完成后,再凿孔后安装。
3 井、室完成后,应及时回填土,清理现场;当日回填土不能完成时,必须设围挡或护栏,并加安全标志。
4 井、室施工作业现场应设护栏和安全标志。
5 井、室完成后,应及时安装井盖。
施工中断未安井盖的井、室,必须临时加盖或设围挡、护栏,并加安全标志。
三、跌水施工安全措施
1施工作业面上方有摆放警示标志,防止他人抛洒物体.
2施工人员应在施工作业平台作业,作业面下方严禁有人。
