中国联通河南省分公司2008年本地传输网工程平顶山地区微波及配套设备安装竣工技术文件施工单位: 中国通信建设第四工程局有限公司二O O 八年七月文件目录工程说明一、工程概述:本工程为中国联通河南2008年本地传输网微波及配套工程,该工程根据2008年中国联通河南分公司G网及其它业务需要,河南联通拟进行本地传输网及省内干线传输系统建设,涉及郑州、洛阳、周口、南阳、信阳、驻马店、漯河、许昌、新乡、鹤壁、安阳、濮阳、开封、焦作、商丘、平顶山、三门峡等17个地市的基站传输设备、中心机房传输设备的新建及扩容,以及相关配套设备的安装等工作。
根据联通公司的会议纪要,我单位负责施工的主要工程量为郑州、开封、洛阳、三门峡、周口、平顶山等六个地区的微波、DDF、ODF等部分配套设备的施工安装。
平顶山地区共安装21跳设备,涉及42个机房,工程量查看已安装工程量总表。
二、施工依据:依据施工合同,严格按照部颁电信网无线网工程施工及验收规范进行组织施工。
三、施工情况本工程于2008年6月8日开工至2008年7月 15日完工。
截止目前,依据本工程设计要求,经施工单位自检,工程督导机构检查后,认为本工程施工质量符合规范要求,达到交工条件。
中国通信建设第四工程局有限公司2008年7月工程开工报告单建设项目名称:中国联通河南2008年本地传输网工程单项工程名称:微波及配套设备安装工程建设单位名称:中国联通河南省分公司施工单位名称:中国通信建设第四工程局有限公司设备供应商单位:上海杰盛无线通讯设备股份有限公司编制日期:2008年06月07日已安装工程量总表建设项目名称:中国联通河南2008年本地传输网工程单项工程名称:微波及配套设备安装工程建设单位名称:中国联通河南省分公司施工单位名称:中国通信建设第四工程局有限公司建设单位工程代表:____________ 建设单位工程负责人:____________ 设备供应商代表: _________ 设备供应商负责人: __________ 施工单位代表: _________ 施工单位负责人: _________日期: _____________已安装的设备,主材明细表建设项目名称:中国联通河南2008年本地传输网工程单项工程名称:微波及配套设备安装工程建设单位名称:中国联通河南省分公司施工单位名称:中国通信建设第四工程局有限公司设备供应商:上海杰盛无线通讯设备股份有限公司编制日期:2008年08月20日建设单位工程代表:____________ 设备供应商代表: _____________ 日期:____________ 日期: _____________ 施工单位负责人: _____________日期: ____________工程设计/工程量变更单工程名称:编号;1工程设计/工程量变更单工程名称:平顶山微波及配套设备安装工程编号;2设备主材余料、备件交接单建设项目名称:中国联通河南2008年本地传输网工程单项工程名称:微波及配套设备安装工程建设单位名称:中国联通河南省分公司设备供应商名称:上海杰盛无线通讯设备股份有限公司交接地点:河南省平顶山市编制日期:2008年08月20日建设单位工程点验代表:____________ 设备供应商点验代表:__________建设单位工程负责人:____________ 设备供应商负责人:____________ 日期:____________ 日期: ____________建设单位运维点验代表:___________建设单位运维负责人:____________日期:____________停(复)工通知建设项目名称:中国联通河南2008年本地传输网工程单项工程名称:微波及配套设备安装工程建设单位名称:中国联通河南省分公司施工单位名称:中国通信建设第四工程局有限公司设备名称型号:上海杰盛JS-2000数字微波重大工程质量事故报告单建设项目名称:中国联通河南2008年本地传输网工程单项工程名称:微波及配套设备安装工程建设单位名称:中国联通河南省分公司施工单位名称:中国通信建设第四工程局有限公司设备名称型号:上海杰盛JS-2000数字微波交工验收申报书建设项目名称:中国联通河南省2008年本地传输网工程单项工程名称:微波及配套设备安装工程建设单位名称:中国联通河南省分公司施工单位名称:中国通信建设第四工程局有限公司设备名称型号:上海杰盛JS-2000数字微波初验证明备忘录建设项目名称:中国联通河南2008年本地传输网工程单项工程名称:微波及配套设备安装工程建设单位名称:中国联通河南省分公司施工单位名称:中国通信建设第四工程局有限公司设备名称型号:上海杰盛JS-2000数字微波交接书随工签证记录随工签证记录随工签证记录随工签证记录随工签证记录随工签证记录随工签证记录随工签证记录随工签证记录随工签证记录随工签证记录随工签证记录随工签证记录随工签证记录随工签证记录随工签证记录随工签证记录随工签证记录随工签证记录随工签证记录随工签证记录随工签证记录随工签证记录图纸资料及施工记录(含随工测试记录)包括微波网络结构图、微波通路组织图、微波频率规划图(*)、网管公务图(*)、机房设备平面图、设备机架连接图、天馈线安装图、接地点分布图、微波参数计算表,其他图纸由各分公司建议补充。

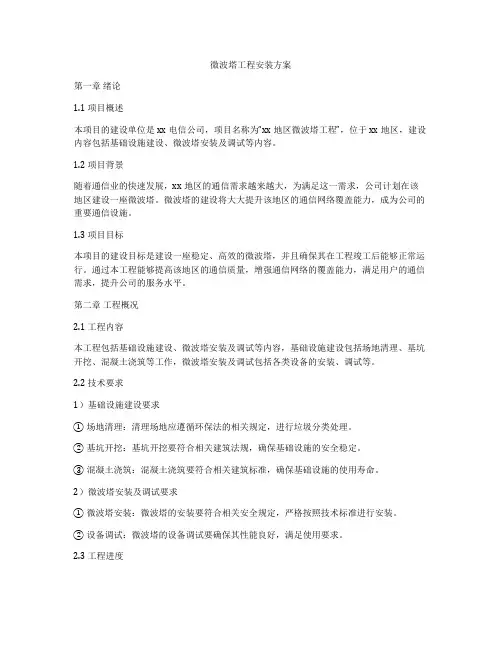

微波塔工程安装方案第一章绪论1.1 项目概述本项目的建设单位是xx电信公司,项目名称为“xx地区微波塔工程”,位于xx地区,建设内容包括基础设施建设、微波塔安装及调试等内容。
1.2 项目背景随着通信业的快速发展,xx地区的通信需求越来越大,为满足这一需求,公司计划在该地区建设一座微波塔。
微波塔的建设将大大提升该地区的通信网络覆盖能力,成为公司的重要通信设施。
1.3 项目目标本项目的建设目标是建设一座稳定、高效的微波塔,并且确保其在工程竣工后能够正常运行。
通过本工程能够提高该地区的通信质量,增强通信网络的覆盖能力,满足用户的通信需求,提升公司的服务水平。
第二章工程概况2.1 工程内容本工程包括基础设施建设、微波塔安装及调试等内容,基础设施建设包括场地清理、基坑开挖、混凝土浇筑等工作,微波塔安装及调试包括各类设备的安装、调试等。
2.2 技术要求1)基础设施建设要求① 场地清理:清理场地应遵循环保法的相关规定,进行垃圾分类处理。
② 基坑开挖:基坑开挖要符合相关建筑法规,确保基础设施的安全稳定。
③ 混凝土浇筑:混凝土浇筑要符合相关建筑标准,确保基础设施的使用寿命。
2)微波塔安装及调试要求① 微波塔安装:微波塔的安装要符合相关安全规定,严格按照技术标准进行安装。
② 设备调试:微波塔的设备调试要确保其性能良好,满足使用要求。
2.3 工程进度本工程预计工期为60天,按计划分为基础设施建设和微波塔安装及调试两个阶段进行。
基础设施建设阶段工期为30天,微波塔安装及调试阶段工期为30天。
第三章安装方案3.1 基础设施建设阶段1)场地清理目标:清理场地内的垃圾、杂草等,为基础设施建设做准备。
方案:拟聘请专业环保公司进行现场清理,确保符合相关环保规定。
2)基坑开挖目标:开挖基础设施所需的基坑。
方案:拟聘请专业施工队伍进行基坑开挖工作,确保开挖质量。
3)混凝土浇筑目标:确保混凝土浇筑质量,为微波塔的安装提供坚实的基础支撑。

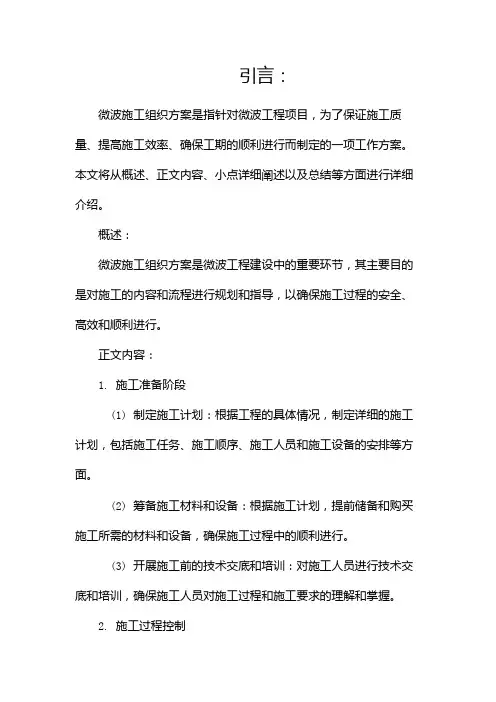

引言:微波施工组织方案是指针对微波工程项目,为了保证施工质量、提高施工效率、确保工期的顺利进行而制定的一项工作方案。
本文将从概述、正文内容、小点详细阐述以及总结等方面进行详细介绍。
概述:微波施工组织方案是微波工程建设中的重要环节,其主要目的是对施工的内容和流程进行规划和指导,以确保施工过程的安全、高效和顺利进行。
正文内容:1. 施工准备阶段(1) 制定施工计划:根据工程的具体情况,制定详细的施工计划,包括施工任务、施工顺序、施工人员和施工设备的安排等方面。
(2) 筹备施工材料和设备:根据施工计划,提前储备和购买施工所需的材料和设备,确保施工过程中的顺利进行。
(3) 开展施工前的技术交底和培训:对施工人员进行技术交底和培训,确保施工人员对施工过程和施工要求的理解和掌握。
2. 施工过程控制(1) 资源管理:对施工所需的人力、物力、财力进行合理的管理,确保施工过程中资源的合理利用和控制。
(2) 施工现场管理:建立施工现场管理机制,对施工现场进行严格的管理,包括设立安全警示标志、实施安全防护措施等。
(3) 施工工艺管理:对施工工艺进行控制和管理,保证施工工艺的正确和安全运行。
(4) 质量管理:建立质量管理体系,执行质量控制措施,确保施工质量符合工程规范和要求。
(5) 进度管理:建立施工进度管理机制,监控施工进度,及时处理和解决施工中的进度延误问题。
3. 施工质量保障(1) 施工前的准备工作:在施工前进行充分的准备工作,包括现场清理、测量定位、土建工程准备等。
(2) 施工工艺和技术要求:对施工工艺和技术要求进行规范和约束,确保施工过程中的质量要求得到满足。
(3) 施工人员素质和技能培养:注重施工人员的素质和技能培养,提高施工人员的专业水平和技术能力。
(4) 质量检查和验收:定期进行质量检查和验收,及时发现和纠正施工中存在的问题,保证施工质量符合要求。
4. 安全管理(1) 安全教育和培训:开展安全教育和培训,提高施工人员的安全意识和安全技能。

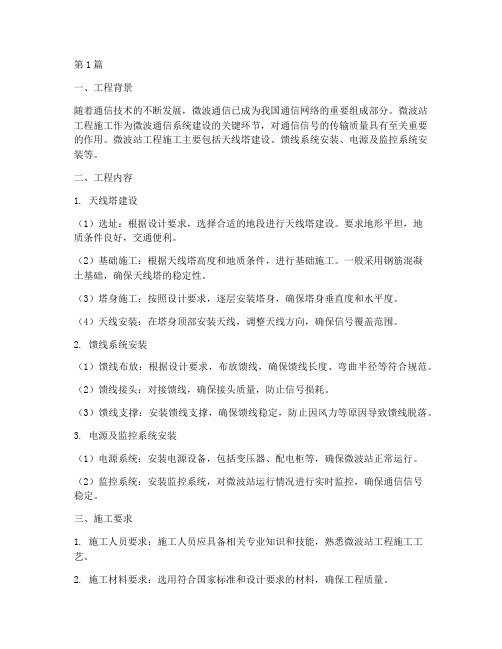

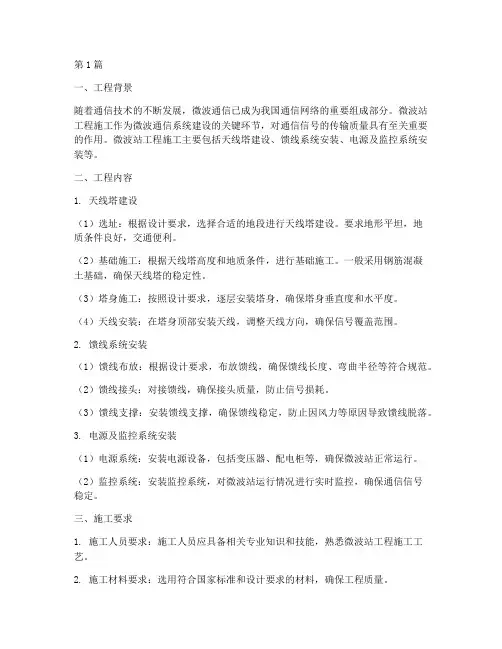

第1篇一、工程背景随着通信技术的不断发展,微波通信已成为我国通信网络的重要组成部分。
微波站工程施工作为微波通信系统建设的关键环节,对通信信号的传输质量具有至关重要的作用。
微波站工程施工主要包括天线塔建设、馈线系统安装、电源及监控系统安装等。
二、工程内容1. 天线塔建设(1)选址:根据设计要求,选择合适的地段进行天线塔建设。
要求地形平坦,地质条件良好,交通便利。
(2)基础施工:根据天线塔高度和地质条件,进行基础施工。
一般采用钢筋混凝土基础,确保天线塔的稳定性。
(3)塔身施工:按照设计要求,逐层安装塔身,确保塔身垂直度和水平度。
(4)天线安装:在塔身顶部安装天线,调整天线方向,确保信号覆盖范围。
2. 馈线系统安装(1)馈线布放:根据设计要求,布放馈线,确保馈线长度、弯曲半径等符合规范。
(2)馈线接头:对接馈线,确保接头质量,防止信号损耗。
(3)馈线支撑:安装馈线支撑,确保馈线稳定,防止因风力等原因导致馈线脱落。
3. 电源及监控系统安装(1)电源系统:安装电源设备,包括变压器、配电柜等,确保微波站正常运行。
(2)监控系统:安装监控系统,对微波站运行情况进行实时监控,确保通信信号稳定。
三、施工要求1. 施工人员要求:施工人员应具备相关专业知识和技能,熟悉微波站工程施工工艺。
2. 施工材料要求:选用符合国家标准和设计要求的材料,确保工程质量。
3. 施工工艺要求:严格按照设计要求和技术规范进行施工,确保施工质量。
4. 施工进度要求:按照工程进度计划,合理安排施工工序,确保工程按时完成。
5. 施工安全要求:加强施工现场安全管理,确保施工人员生命财产安全。
四、施工注意事项1. 施工过程中,要密切关注天气变化,确保施工安全。
2. 遇到地质条件复杂、施工难度较大的地段,要及时调整施工方案,确保工程顺利进行。
3. 加强施工过程中的质量控制,确保工程质量符合设计要求。
4. 加强施工过程中的协调沟通,确保各部门、各工序之间协同配合。
微波系统工程方案一、项目概述微波系统工程是指利用微波技术进行通信、雷达、导航、遥感等方面的在系统集成、设计和应用。
本方案将针对微波系统工程的设计和建设展开详细的描述和规划。
二、项目背景随着科技的不断进步和社会的快速发展,微波技术在通信、雷达、导航、遥感等领域的应用变得越来越广泛。
而微波系统作为微波技术的集成和应用,对于解决系统的高频通信、高精度定位、高分辨率探测等问题起着至关重要的作用。
因此,微波系统工程的建设和发展对于实现科技创新、提升生产效率、改善人民生活等方面都具有重要意义。
三、项目目标本项目旨在建设和完善微波系统工程,实现对于微波技术的有效集成和应用,提高通信、雷达、导航、遥感等领域的技术水平和应用价值。
具体目标如下:1.设计和建设一套完整的微波系统工程,涵盖通信、雷达、导航、遥感等多个领域的应用需求。
2.提高微波系统的集成度和系统性能,实现多功能、高效率、经济性的设计和应用。
3.加强对于微波技术的研发和创新,推动微波工程技术的向前发展。
4.提升微波系统工程的科技含量和工程质量,实现对于实际应用需求的有效支持和服务。
四、项目内容1. 微波系统设计:包括对于微波器件、射频电路、天线系统、微波集成电路等方面的设计和优化。
2. 微波系统集成:对于微波系统各个模块进行集成和优化,实现系统的整体性能和稳定性。
3. 微波系统应用:将设计和集成的微波系统应用到通信、雷达、导航、遥感等多个领域的实际应用中。
4. 微波系统测试:对设计和集成的微波系统进行性能测试和验证,确保系统能够满足实际需求。
五、工程方案1. 微波系统设计在微波系统设计过程中,需要对器件、电路、系统等多个方面进行设计和优化。
具体工作如下:(1) 微波器件设计:对微波放大器、微波滤波器、微波混频器等器件进行设计和优化,提高器件的性能和可靠性。
(2) 微波电路设计:对微波功率放大器、微波频率合成器、微波混频器、微波调制器等电路进行设计和优化,实现高效、稳定和低损耗的电路设计。

第1篇一、项目概况项目名称:XX通信工程项目项目地点:XX省XX市XX区项目业主:XX通信有限公司施工单位:XX通信工程有限责任公司设计单位:XX通信工程设计研究院监理单位:XX通信工程监理公司施工周期:2023年3月1日至2023年10月31日二、施工准备1. 人员准备- 成立施工项目组,明确项目经理、技术负责人、施工负责人等关键岗位。
- 对施工人员进行技术培训和安全教育,确保施工人员具备相应的专业技能和安全意识。
2. 材料准备- 根据设计图纸和施工方案,提前采购所需材料,如光纤、电缆、设备等。
- 材料需符合国家相关标准和规范,并确保质量合格。
3. 设备准备- 检查施工设备,确保其处于良好的工作状态。
- 准备必要的辅助设备,如升降机、吊车、测量仪器等。
4. 施工方案- 根据设计图纸和现场实际情况,制定详细的施工方案。
- 施工方案应包括施工工艺、施工流程、质量控制措施等。
三、施工流程1. 现场勘察- 对施工现场进行详细勘察,了解地形地貌、地下管线情况等。
- 根据勘察结果,对施工方案进行调整。
2. 施工放样- 根据设计图纸,进行施工放样,确定施工位置和尺寸。
3. 基础施工- 按照设计要求,进行基础施工,包括基坑开挖、基础垫层、基础浇筑等。
4. 线路施工- 进行光纤、电缆的敷设,确保线路的稳定性、安全性和可靠性。
- 线路施工过程中,注意保护周边环境,避免对其他设施造成影响。
5. 设备安装- 根据设计要求,进行通信设备的安装,包括交换机、传输设备、天线等。
- 安装过程中,注意设备的调试和测试,确保设备正常运行。
6. 调试与验收- 对施工完成的工程进行调试,确保各项指标符合设计要求。
- 邀请业主、监理等相关单位进行验收,合格后交付使用。
四、质量控制1. 材料质量- 严格把关材料采购,确保材料质量符合国家标准。
- 对进场材料进行检验,不合格材料不得使用。
2. 施工质量- 严格按照施工方案和工艺要求进行施工。
