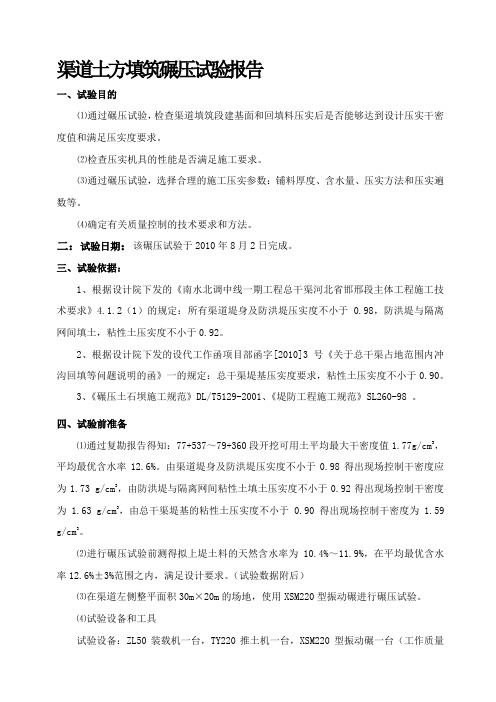

渠道土方填筑碾压试验报告一、试验目的⑴通过碾压试验,检查渠道填筑段建基面和回填料压实后是否能够达到设计压实干密度值和满足压实度要求。
⑵检查压实机具的性能是否满足施工要求。
⑶通过碾压试验,选择合理的施工压实参数:铺料厚度、含水量、压实方法和压实遍数等。
⑷确定有关质量控制的技术要求和方法。
二:试验日期:该碾压试验于2010年8月2日完成。
三、试验依据:1、根据设计院下发的《南水北调中线一期工程总干渠河北省邯邢段主体工程施工技术要求》4.1.2(1)的规定:所有渠道堤身及防洪堤压实度不小于0.98,防洪堤与隔离网间填土,粘性土压实度不小于0.92。
2、根据设计院下发的设代工作函项目部函字[2010]3号《关于总干渠占地范围内冲沟回填等问题说明的函》一的规定:总干渠堤基压实度要求,粘性土压实度不小于0.90。
3、《碾压土石坝施工规范》DL/T5129-2001、《堤防工程施工规范》SL260-98 。
四、试验前准备⑴通过复勘报告得知:77+537~79+360段开挖可用土平均最大干密度值1.77g/cm3,平均最优含水率12.6%。
由渠道堤身及防洪堤压实度不小于0.98得出现场控制干密度应为1.73 g/cm3,由防洪堤与隔离网间粘性土填土压实度不小于0.92得出现场控制干密度为 1.63 g/cm3,由总干渠堤基的粘性土压实度不小于0.90得出现场控制干密度为 1.59 g/cm3。
⑵进行碾压试验前测得拟上堤土料的天然含水率为10.4%~11.9%,在平均最优含水率12.6%±3%范围之内,满足设计要求。
(试验数据附后)⑶在渠道左侧整平面积30m×20m的场地,使用XSM220型振动碾进行碾压试验。
⑷试验设备和工具试验设备:ZL50装载机一台,TY220推土机一台,XSM220型振动碾一台(工作质量20t 、激振力350/200KN ),刨毛机一辆,自卸汽车6辆。
试验工具:环刀10个、水准仪1台、全站仪1台。
碾压混凝土施工作业指导书碾压混凝土是基础工程、地坪工程和道路工程中常用的一种施工方式,其优点是工作效率高、施工质量好,能够达到地根深固和表面平整、硬实的效果。
下面是碾压混凝土施工作业的指导书。
一、施工前准备(一)材料准备1.水泥:选用优质水泥,符合国家标准。
2.砂:选用细砂,砂质细腻均匀、无杂质。
3.石子:选用质量好、大小均匀的碎石。
4.水:选用清洁无杂质的自来水。
5.助剂:可以添加一些助剂,如减水剂,加速剂等,以提高混凝土的强度和耐久性。
(二)设备准备1.混凝土搅拌站:搅拌站应符合设备安全措施,每天检查设备是否运转正常,检查油路是否畅通、轴承是否灌满润滑油等。
2.碾压机:选用品质优良、结构合理的碾压机,进行日常维护保养,如及时更换润滑油、清洁作业表面等。
3.平板夯:用于处理较小的不平整地面,平板夯的选择应根据不同工程的实际情况选择适宜的大小、型号。
4.水洒车:用于在混凝土施工过程中保持混凝土的湿润状态,提高混凝土的硬度和强度。
5.其他器具:如振动器、喷浆机、再生机等,也应根据实际情况酌情使用。
(三)施工方案确定1.确定施工面积、厚度以及构造形式等技术要求,混凝土浇筑时应遵循工程设计机构的要求。
2.采用适当的施工方法,采用摊铺式施工时需要保证摊铺层均匀、平整、密实。
采用回填式施工时应遵循规定顺序逐层逐块回填,避免出现积水等问题。
二、施工操作(一)混凝土浇注1.混凝土浇注前应先将施工场地清理干净,清除杂物、无用的石料等,确保施工场地净化。
2.将已经按规定比例调配好的水泥、砂、石子、水等材料投入混凝土搅拌站,进行均匀搅拌,在水泥与砂石的比例上应尽量符合标准要求。
3.将均匀搅拌好的混凝土倒入倾斜的卡车直接运送至工作面。
在混凝土浇筑过程中避免出现任何杂质、空鼓、缺口等状况。
(二)初期处理1.在混凝土浇注完毕后,应在尽可能短的时间内进行初期处理,包括使用平板夯或其他工具将未能压实的混凝土进行修整,确保混凝土表面平整,避免出现任何突起或沟槽等状况。
目录1、概述 02、试验目的 03、试验依据 04、碾压试验的设备配置 (1)5、碾压试验的人员配置 (1)6、质量要求 (1)7、试验回填料的选取试验 (2)8、回填料施工 (2)9、碾压试验 (4)1、概述拉洛水利枢纽及配套灌区工程位于西藏自治区日喀则市西部、雅鲁藏布江以南萨迦县,是雅鲁藏布江右岸一级支流夏布曲干流上的控制性工程该工程包括枢纽工程和配套灌区工程。
配套灌区由申格孜、扯休、曲美、聂日雄四大灌区组成。
申格孜灌区一分干全长8.018km。
本合同的工作主要内容:渠道、分水闸、退水闸、农桥、渠下涵、节制闸、泄水闸、排水渡槽、过水渡槽、1#隧洞、金属结构、交通等工程。
本合同工程砂卵石回填总量为3.84万m³。
2、试验目的(1)通过室内试验确定回填料的性质,用以指导施工;(2)核查回填料压实后是否能够达到设计压实干密度值;(3)检查压实机具的性能是否满足施工要求;(4)通过碾压试验取得合理的碾压遍数、铺土厚度、土块限制直径、干密度及回填料含水率等参数,以达到核实回填料设计填筑标准的合理性,确定达到设计填筑标准的压实方法;(5)确定有关质量控制的技术要求和检测方法,为施工提供依据。
3、试验依据(1)拉洛工程申格孜灌区一分干施工图纸;(2)《土工试验规程》(SL237-1999);(3)《土工试验方法标准》(GB/T50123-1999);(4)《堤防工程施工规范》SL260-98;(5)《水利水电工程施工组织设计规范》SL303-2004。
4、碾压试验的设备配置设备配置见下表5、碾压试验的人员配置本项目部将在此区间设立由项目经理尼玛任施工管理负责人,并配备技术负责人及若干技术施工人员,物资、设备均配有专人负责。
人员配备情况详见“主要管理人员一览表”。
主要管理人员一览表6、质量要求6.1、碾压质量标准根据本标段图纸要求,填筑料采用碎块石、砂砾石料,粒径不大于25mm,回填压实相对密度不小于0.6。
晋城市白马寺人工湖工程土方填筑生产性碾压试验报告(补充试验)山西省水利建筑工程局晋城白马寺人工湖工程项目部报告日期:二零一一年六月十二日晋城市白马寺人工湖工程土方填筑生产性碾压试验报告1.目的1.1核实填筑设计标准的合理性。
1.2通过试验为大坝及湖区土方填筑选择满足设计要求的、合理的碾压技术参数(铺土厚度、碾压遍数);适宜的土料含水率范围值;取土、卸料、平整、碾压等施工方法,以指导大坝及湖区全线施工。
2.试验依据2.1《碾压式土石坝施工技术规范》SDJ213-83;2.2《土工试验规程》SL237-1999;2.3相关《设计文件》。
3.试验用料3.1试验用料为业主指定的位于人工湖北侧1#土场的土料。
3.2试验用料的击实试验按SL237-1999方法进行击实试验,采用标准击实仪,25击次,锤重2.5kg,落距30.5cm,单位体积功能为592.2KJ/m3,试样制备采用干法。
3.3试验用料做击实试验一组,人工湖北侧1#土场取土料,最大干密度和最优含水率分别为ρdmax=1.72g/cm3、ωop=18.3%(见土击实报告),以此数据做为本次碾压试验的压实度控制指标。
4.碾压试验的机械组合及碾压机械的技术指标4.1机械组合见下表表14.2自行式振动平碾主要性能指标表25.场地布置及要求碾压试验场地规划在湖区东侧进水口附近。
为确保试验场地基础的平整和坚实,在规划的场地范围内对原基础清表50㎝后,碾压6遍,经取样检测干容重大于设计干容重1.60g/cm3,在其上铺土厚20㎝~30cm 找平,采用自行式振动平碾静压两遍,振压6遍后,经测量填土不再下沉,经取样检测干容重均大于设计干容重1.60g/cm3。
6.碾压试验6.1碾压试验的工艺流程如下图6.2试验方法6.2.1在压实、找平的基础上,按碾压试验场地平面布置图(见图1)的要求,用白灰线放出试验场地。
测量人员在试验场地内取样点上测量高程,并将不同碾压遍数的取样断面引出试验场地以外进行标识。
冲击碾压施工作业指导书
一.施工工艺
冲击碾压施工工艺(见下图)
二.施工要点
⒈施工准备:场地测量放样,场地清理,场地周边做好排水防护。
场地长度不小于100m。
压前测试:对碾压前地面20、70、90、120cm深度处的密实度、地表高程进行测试以便与碾压后的测试密度进行比较和计算下沉量,通过试验取得施工工艺参数,再指导全面施工。
⒉含水量检测:碾压前,先检测待压实土体的含水量,如小于最佳碾压含水量的2%,用洒水车适量洒水闷料一次。
如有积水或过湿时,经排水翻晒晾至含水量合适后再进行碾压。
⒊静压:采用洒水车洒水、平地机刮平地面,光轮压路机进行静压。
⒋冲击碾压:25kJ冲击式压路机以每12~15km/h的速度进行冲击碾压。
由外侧向内侧碾压,轮缘重叠30~40cm。
施工中配备平地机,地面起伏过大时,进行整平然后继续冲压。
冲压完成后,用光轮压路机进行整平压实。
⒌测试检验:测试地面20、70、90、120cm深度处的密实度、地表高程。
⒍循环作业:再洒水、刮平、静压、冲击碾压5~8遍,再检测密实度、高程。
直至冲击碾压遍数累计达到设计值再检测密实度、高程,绘制压实和下沉量曲线进行比较。
当密实度满足设计要求即可进入下一道工序,若密实度不满足设计要求则增加碾压遍数来提高压实度。
目录1、概述 (1)2、试验目的 (1)3、试验依据 (1)4、碾压试验的设备配置 (1)5、碾压试验的人员配置 (2)6、质量要求 (2)7、试验回填料的选取试验 (3)8、回填料施工 (3)9、碾压试验 (6)1、概述拉洛水利枢纽及配套灌区工程位于西藏自治区日喀则市西部、雅鲁藏布江以南萨迦县,是雅鲁藏布江右岸一级支流夏布曲干流上的控制性工程该工程包括枢纽工程和配套灌区工程。
配套灌区由申格孜、扯休、曲美、聂日雄四大灌区组成。
申格孜灌区一分干全长8.018km。
本合同的工作主要内容:渠道、分水闸、退水闸、农桥、渠下涵、节制闸、泄水闸、排水渡槽、过水渡槽、1#隧洞、金属结构、交通等工程。
本合同工程砂卵石回填总量为3.84万m³。
2、试验目的(1)通过室内试验确定回填料的性质,用以指导施工;(2)核查回填料压实后是否能够达到设计压实干密度值;(3)检查压实机具的性能是否满足施工要求;(4)通过碾压试验取得合理的碾压遍数、铺土厚度、土块限制直径、干密度及回填料含水率等参数,以达到核实回填料设计填筑标准的合理性,确定达到设计填筑标准的压实方法;(5)确定有关质量控制的技术要求和检测方法,为施工提供依据。
3、试验依据(1)拉洛工程申格孜灌区一分干施工图纸;(2)《土工试验规程》(SL237-1999);(3)《土工试验方法标准》(GB/T50123-1999);(4)《堤防工程施工规范》SL260-98;(5)《水利水电工程施工组织设计规范》SL303-2004。
4、碾压试验的设备配置设备配置见下表5、碾压试验的人员配置本项目部将在此区间设立由项目经理尼玛任施工管理负责人,并配备技术负责人及若干技术施工人员,物资、设备均配有专人负责。
人员配备情况详见“主要管理人员一览表”。
主要管理人员一览表6、质量要求6.1、碾压质量标准根据本标段图纸要求,填筑料采用碎块石、砂砾石料,粒径不大于25mm,回填压实相对密度不小于0.6。
路基碾压作业指导书1.工程概况起讫里程为,其路基基床由基床表层和底层双层结构组成。
动车所内线路路基基床表层采用改良土,基床底层及基床以下路堤采用普通土;其为整体道床,其路基基床表层采用0.4m级配碎石+5%的水泥,基床底层及基床以下路堤采用普通土。
2.机械及劳动力配臵项目队在本管段设立由项目副队长刘敉密任施工管理负责人,并配备技术负责人及技术施工人员,物资、设备均配有专人负责,主要施工人员见表3-1。
路基主要施工人员一览表表2-1和机、旋耕机等设备如下表所示,机械参数,作业方法等由现场试验确定,并已报监理确认,石灰改良土按路基试验段工艺试验确定的标准厚度摊铺均匀。
主要施工机械一览表表2-23.主要施工工艺3.1.石灰改良土3.1.1、石灰的选择采用石灰改良粉质黏土,石灰品质不应低于3级石灰,石灰掺入量应按有效钙、氧化镁的含量换算,改良土的强度指标应满足浸水无侧限强度标准和现场压实度、力学指标的检测标准。
3.1.2、主要工艺流程本管段采用集中预拌路拌法先在取土场取土面按施工掺灰比均匀布灰,用挖掘机集中预拌,再将混合料运输摊铺到路基填筑面,用路拌机拌制均匀。
拌和时,应避免造成环境污染,当风力大于5级时应停止洒灰和搅拌作业。
NO(1)施工准备集中预拌场地按照施工互不干扰的原则,划分作业区,然后进行基面平整,做好临时排水系统,在施工的过程中,随时保持临时排水系统的畅通,根据取土场的面积,将取土场按照井字形状分为几块,并且沿着井字形采用挖掘机挖取土场排水沟,人工清理沟底成型;每30亩地设臵一个集水井,将排水沟的水引入集水井中,采用抽水机进行抽水并降低地下水。
排水沟沟底宽为1m ,纵坡为4‰,排水沟的边坡为1:1.5。
为了便于地下水的汇集,排水沟沟底比取土深度低0.5m ,集水井的深度比排水沟低于0.5m 。
平整使用推土机进行初平,然后用压路机进行静压或弱振一遍,以暴露出潜在的不平整,再用平地机进行精平,确保作业面无局部凹凸。
目录一、概况 (1)二、编制依据 (1)三、施工程序及碾压参数的选定 (2)3.1施工程序 (2)3.2碾压参数的选定 (2)四、施工方法 (2)4.1基础准备 (2)4.2土料选定及含水率的调整 (3)4.3测量放线 (4)4.4摊铺、平整 (4)4.5碾压 (5)4.6边坡休整 (6)4.7结合面处理 (6)五、冬雨季施工保证措施 (7)六、资源配置 (7)6.1机械设备配置表 (7)6.2人力资源配置 (8)七、渠堤及防护堤填筑施工进度计划 (8)八、安全保证措施 (9)8.1安全保证措施 (9)8.2运输车辆安全规定 (9)8.3蛙式夯安全规定 (10)8.4推土机作业安全规定 (11)8.5压路机安全操作规定 (12)九、质量保证措施 (13)9.1施工过程中的质量检查和检验: (13)9.2质量控制措施 (13)十、现场文明施工措施 (13)十一、环境保护措施 (14)渠堤及防护堤填筑碾压施工方案一、工程概况1.1 工程说明标段内共有各类建筑物20座,其中河渠交叉1座、节制闸1座、左岸排水4座、分水闸1座、公路桥10座、生产桥2座、铁路桥1座(公路桥、生产桥和铁路桥不包括在本标段内)。
主要工程量包括:土石方开挖512 万m3、土石方填筑162 万m3、混凝土及钢筋混凝土13.8万m3、砌石6.34 万m3、钢筋制安4907t、机电设备安装、金属结构设备安装、临时工程、水土保持工程及施工期环境保护工程等。
1.2 本标段主体建筑物包括标段内共有各类建筑物20座,其中河渠交叉1座、节制闸1座、左岸排水4座、分水闸1座、公路桥10座、生产桥2座、铁路桥1座建筑物排序详见表 1-1。
1.3 水文气象和工程地质1.3.1 水文气象本渠段属温带季风气候区,多年平均降雨量为675mm,多年平均降水日数84.8d,降水年际变幅大;降水年内分配不均,60%~70%集中在汛期,多以暴雨型式出现。
段内多年平均气温14.4℃,全年1月份温度最低,平均气温0.6℃;月平均最低气温-3.9℃,极端最低气温-18.8℃;7月份气温最高,月平均气温26.9℃;月平均最高气温31.8℃,极端最高气温42.9℃。
堤防工程作业要求、堤防工程碾压试验堤防工程作业要求一、堤基清理的要求1、筑堤工作开始前,必须按设计要求对堤基进行清理。
2、堤基清理范围包括堤身、铺盖和压载的基面。
堤基清理边线应比设计基面边线宽出30~50cm。
老堤加高培厚,其清理范围包括堤顶和堤坡。
3、堤基清理时,应将堤基范围内的淤泥、腐殖土、泥炭、不合格土及杂草、树根等清理干净。
4、堤基内的井窖、树坑、坑塘等应按堤身要求进行分层回填处理。
5、堤基清理后,应在第一层铺填前进行平整压实,压实后土体干密度应符合设计要求。
6、堤基冻结后有明显冰夹层、冻胀现象时未经处理,不得在其上施工。
二、填筑作业面的要求1、地面起伏不平时,应按水平分层由低处开始逐层填筑,不得顺坡铺填;堤防横断面上的地面坡度陡于1:5时,应将地面坡度削至缓于1:5。
2、分段作业面长度,机械施工时段长不应小于100m,人工施工时段长可适当减短。
3、作业面应分层统一铺土、统一碾压,严禁出现界沟,上、下层的分段接缝应错开。
4、在软土堤基上筑堤时,如堤身两侧设有压载平台,两者应按设计断面同步分层填筑,严禁先筑堤身后压载。
5.、相邻施工段的作业面宜均衡上升,段间出现高差,应以斜坡面相接,结合坡度为1:3~1:5。
6、已铺土料表面在压实前被晒干时,应洒水润湿。
7、光面碾压的黏性土填料层,在新层铺料前,应作刨毛处理。
8、出现“弹簧土”、层间光面、层间中空、松土层等质量问题应及时处理。
9、施工过程中应保证观测设备的埋设安装和测量工作的正常进行;并保护观测设备和测量标志完好。
10、在软土地基上筑堤,或用较高含水量土料填筑堤身时,应严格控制施工速度,必要时应在地基、坡面设置沉降和位移观测点,根据观测资料分析结果,指导安全施工。
11、对占压堤身断面的上堤临时坡道作补缺口处理,应将已板结老土刨松,与新铺土料统一按填筑要求分层压实。
12、堤身全段面填筑完成后,应作整坡压实及削坡处理,并对堤防两侧护堤地面的坑洼处进行铺填平整。
碾压混凝土配合比设计试验作业指导书1.1混凝土配合比设计试验步骤混凝土配合比设计试验步骤详见图19-1“混凝土配合比设计试验流程框图”。
图19-1 混凝土配合比设计试验流程框图1.2 原材料试验1.2.1 水泥试验选用中热酸盐425水泥和普通硅酸盐42.5水泥,各项指标应符合《中热硅酸盐水泥、低热硅酸盐水泥、低热矿渣硅酸盐水泥》(GB200-2003)、《通用硅酸盐水泥》(GB175-2007)中质量标准;试验项目:水泥标号、凝结时间、体积安定性、稠度、细度、比重、水化热、水泥胶砂强度(7d、28d的抗压)等。
1.2.2 粉煤灰试验选用Ⅰ级粉煤灰,各项指标应符合表19-3中Ⅰ级灰的质量标准;试验项目:细度、需水量比、烧失量、含水量、三氧化硫、强度比等。
1.2.3 缓凝高效减水剂试验选用缓凝高效减水剂,以满足混凝土的缓凝性、减水性以及其它特殊要求;各项指标应符合《水工混凝土外加剂技术规程》(DL/T5100-1999)中的缓凝高效减水剂的质量标准;其匀质性检验项目:含固量、密度、水泥净浆或砂浆流动度、PH值、对于粉状物补充细度试验。
1.2.4 引气剂不同的引气剂品种对混凝土性能的影响是不一样的,优质引气剂的条件是能在混凝土中引入直径小,分布均匀的密闭的独立的气泡,而且气泡在混凝土施工中有一定稳定性,不会在施工过程中有太大变化,也不会在混凝土凝结硬化过程中产生大的变化,因而能保证混凝土质量。
因此引气剂的各项质量指标应符合《水工混凝土外加剂技术规程》(DL/T5100-1999)中引气剂的质量标准;其匀质性检验项目:含固量、密度、水泥净浆或砂浆流动度、PH值、对于粉状物补充细度试验。
1.2.5 细骨料试验选用采用坝址下游的嘉陵江河床天然砂砾石料加工而成;各项指标应符合《水工混凝土施工规范》(DL/T5144-2001)及《水工碾压混凝土施工规范》(DL/T5112-2000)中的天然砂质量标准;试验项目:颗粒级配试验、表观密度、吸水率、含水率、堆积密度、空隙率、石粉含量、云母含量。
南水北调中线一期工程总干渠沙河南~黄河
南(委托建管项目)禹州长葛段第二施工标段
合同编号:HNJ-2010/YC/SG-003
葛洲坝【2010】指导书003号
渠道填筑试验作业指导书
中国葛洲坝集团股份有限公司
南水北调中线工程总干渠禹州长葛段第二标项目部
二零一零年十二月
审批
审核
编制
1
总干渠禹州长葛段工程二标
渠道填筑试验技术指导书
为了保证渠道填筑碾压试验的施工质量及效果,使现场作业
人员规范施工,特编制《渠道填筑试验作业指导书》,现场作业人
员应严格按照国家,行业的相关技术标准和规范及指导手册进行
现场施工,确保该项工程顺利完成
一、概况
南水北调中线总干渠禹州长葛段第二标工程位于河南省禹州
市境内。干渠桩号:SH(3)66+000~SH(3)75+600,自禹州灰
河村东起至禹州市陈口村西,全长为9.6km。标段内共有各类建筑
物17座,其中左岸排水6座,分水闸1座,事故控制闸1座,公
路桥7座、生产桥2座(公路桥和生产桥不包括在本标段内)。
根据招标文件第13.3章节的要求,土石方填筑工程施工开始
前,需按设计图纸要求进行与实际施工条件相似的现场工艺试验,
以确定填筑施工参数。
(1) 工程地质
干渠开挖部位主要地质结构包含:黄土状中、重粉质壤土、
重粉质壤土、粘性土、粘土岩。
(2) 水文气象
干渠段属温带季风气候区,多年平均降雨量为675mm,多年平均
降水日数84.8d,降水年际变幅大;降水年内分配不均,60%~70%
集中在汛期,多以暴雨型式出现。
段内多年平均气温14.4℃,全年1月份温度最低,平均气温
0.6℃;月平均最低气温-3.9℃,极端最低气温-18.8℃;7月份气
温最高,月平均气温26.9℃,月平均最高气温31.8℃,极端最高
气温42.9℃。霜冻期最早初日为10月10日,最晚终日为4月15
日;多年平均风速2m/s,最大风速21 m/s
。
二、编制依据
(1)南水北调中线一期工程总干渠沙河南~黄河南(委托建
管项目)禹州长葛段第二施工标段招、投标文件。
(2)南水北调中线一期工程总干渠综合工程地质图图例。
(3)后续相关设计通知及图纸。
(4)国家、行业颁发的相关规程、规范、技术要求
。
三、试验要求
2
3.1 试验参数 根据相关规范要求及我部以往的施工经验,在本次渠堤填筑碾压试验施工过程中拟进行以下试验参数的施工: (1)碾压机械(YZ18T凸块振动碾):这是一种震动和碾压相结合的压实机械。它是由柴油机带动与机身相连的附有偏心块的轴旋转,迫使碾滚产生高频震动。震动功能以压实波的形式传到土体内。在震动作用下,土粒间的内摩擦力迅速降低,同时由于颗粒大小不均匀,质量有差异,导致惯性力存在差异,从而产生相对位移,使细颗粒填入粗颗粒间的空隙而达到密实。 (2)行进速度:2km/h。 (3)铺层厚度:35cm、45cm、50cm。 (4)震动碾压遍数:4遍、6遍、8遍。 根据试验设计参数,共需在一块试验场地内做9组试验,若填土在试验碾压遍数情况下压实度等指标达不到设计要求,可在监理的指导下增加碾压遍数。 拟在渠道填筑区100m范围内先铺筑35cm厚回填土,再分别进行4、6、8遍碾压,完成试验取样后再在其上按上述步骤铺筑45cm、50cm厚回填土分别进行碾压试验的施工。 3.2 试验内容
我部根据填筑碾压试验所获得的试验成果确定填筑施工参
数。土料碾压试验内容如下:
(1)用于填筑的土料,应进行开采、装料、运输、卸料和碾
压试验,并进行含水量调整试验。
(2)土料碾压试验应进行铺土方式、铺土厚度、土块直径的
限制尺寸、碾压机械类型及重量、碾压遍数、碾压含水量、压实
土的干密度等试验。
3.3 土的压实标准
填筑土料的压实度不小于98℅,干密度不小于1.72g/cm3,
垫层料的相对密度不小于0.7。
3.4 试验资料整理
试验成果完成后,应将试验资料进行系统整理分析,绘制成
果图表,编写试验报告。
(1)绘制不同铺土厚度时的干密度(ρd)与碾压遍数(N)
关系曲线,绘制不同铺土厚度、不同碾压遍数时的干密度(ρd)
与含水率(ω)关系曲线。
(2)绘制最优参数(包括复核试验结果)情况下的干密度(ρ
d)、压实度(Rc)、孔隙率(n)的频率分配曲线与累计频率曲线。
3
(3)未尽事项按3.2节试验内容的要求去整理相关资料。 四、试验区选择 4.1 试验区选择 试验区拟选择在渠道填筑区SH(3)67+060~SH(3)67+260范围内,现场实际选择试验区域时,可在该范围内选择较平坦、开阔的100m区段进行填筑碾压试验。 4.2 料源选择 填筑材料应是经过工程地质勘探且合格的土料,填筑材料不应含有冰、树根、表土、杂质以及任何其它由监理工程师确定为不合适的材料。 填筑土料的含水量与最优含水量的允许偏差为—2℅~+3℅,最优含水量由碾压试验确定;渠堤填筑土料粘粒含量宜为10℅~30℅,塑性指数宜为7~17,有机质含量不大于5℅,水溶盐含量不大于3℅。 本渠道开挖土料中满足以上质量要求的土类包括:黄土状重粉质壤土、黄土状中粉质壤土、以及部分不具备膨胀性的重粉质壤土。 垫层料应材质新鲜,抗风化能力强,含泥量不大于5℅,应满足设计级配要求,级配范围如表1所示: 表一 垫层料设计级配范围
粒径
mm
累计筛余百分比(℅)
上包线 下包线
5.0 100 97
2.5 78 63
1.0 55 38
0.5 36 20
0.25 20 10
0.075 3 0
根据《南水北调中线一期工程总干渠综合工程地质图图例》
及我部早期地质土况复测的结果,本次试验区段的填筑料源范围
为渠道中心开挖区SH(3)67+060~SH(3)67+300,区长度为240m。
料源距离试验场地以距离较近为宜。
五、施工方法
(1)碾压试验程序
土方填筑试验施工程序详见图一。
测基层高程
铺填试验料、测量铺层厚度
试验区清基及基础处理
料源土质检测
合格
4
(2)基础清理:根据测量结果采用机械清除地表植被,所有填筑基面或接触面的腐植土、草皮、树根、废渣、垃圾等应清除,并将地基清理的弃土、杂物、废渣等运送至指定的场地堆放。 清理范围为堤身设计基面边线外50cm。堤基范围内的坑、沟、槽等应按堤身填筑要求进行回填。 (3)在渠堤填筑之前,应对堤基进行碾压,用不小于10t的震动碾,碾压遍数不小于5遍。 (4)渠堤填筑试验土料开采应经常检查土料的土质情况,土块大小,土料含水量等是否符合填筑要求。若不满足,应采取相应措施使之达到设计及施工要求。 (5)当地面起伏不平时,应按水平分层由低处开始逐层填筑,不得顺坡铺填;为使填土和地面良好结合,横向(垂直总干渠方向)填方部位地面削坡坡度不应陡于1:1.5,纵向(顺总干渠方向)地面削坡坡度不应陡于1:2。 (6)渠堤填筑区铺料至堤边时,应在设计边线外侧各超填一定余量:人工铺料宜为10cm,机械铺料宜为30cm。 (7)铺料填筑碾压试验时,采用凸块震动碾,铺料与碾压工序宜连续进行,填筑层检验合格后因故未继续施工,因搁置较久或经过雨淋干湿交替使表面产生疏松土层时,复工前应进行复压处理。
(9)若发现局部“弹簧土”、层间光面、层间中空、松土层
5
或剪切破坏等质量问题时,应及时进行处理,并经检验合格后,方准铺填新土。 (10)填筑碾压试验过程中,应保证观测设备的埋设安装和测量工作的正常进行,并保护观测设备和测量标志完好。 (11)对占压堤身断面的上堤临时坡道做补缺口处理,应将已板结老土刨松,与新铺土料统一按填筑要求分层压实。 (12)试验区在进行碾压试验时,要设立标志,以防漏压欠压和过压。 (13)压实时机械应按照平行渠道轴线方向进行,相邻碾压轨迹及相邻材料连接处的碾压至少应有0.5m的搭接,不允许出现漏压。垂直渠轴线的堤身接缝碾压时,应跨缝搭接碾压,其搭接宽度不小于3.0m。 六、冬雨季施工保证措施 (1)雨天应及时压实作业面,并做成中央凸起向两边倾斜。日降雨量大于50mm时,应停止填筑施工。 (2)填筑面在下雨时行人不宜践踏,并应严禁车辆通行。雨后恢复施工,填筑面应经晾晒、复压处理,必要时应对表层再次进行清理,并待质检合格后及时复工。 (3)尽量不在负温下施工,如具备保温措施时,可在气温不低于-10℃的情况下施工。
(4)负温施工时应取正温土料;装土、铺土、碾压、取样等
工序,都应采取快速连续作业,土料压实时的气温必须在-1℃以
上。
七、资源配置
7.1 机械设备配置表
表二
施工机械设备统计表
序号 机械设 备名称 型号 单位 数量 备注
推土机 TY180 台 2 土方填筑
2 反铲挖掘机 PC400 台
2 土方填筑
装载机 ZL50D 辆 1 土方开挖
自卸汽车 15T 辆 6 土方运输
1 洒水车 BP-100K 台
1 土方填筑
6 振动凸块碾 YZ18T 台
1 土方填筑
7
蛙式夯 HW-60 台 2 土方填筑
8
平地机 台 2
9
柴油发电机 75KW 台 2 备用电源
6
7.2 劳动力资源配置表
根据本碾压试验规定,拟配备人员如下所示:管理人员:15
人;机械操作手:12;司机8人;技术工种:16人;普通工种:
20人。
