施工组织设计第一部分项目部主要技术人员、劳动力配置及保障措施 1、总体概述1.1、坚决按照新版国际质量管理认证体系ISO9001要求及圣邦建设集团制订的《质量手册》、《质量控制程序》和《作业指导书》的要求组建项目经理部,并严格按照程序文件实施项目管理。
1.2、强化质量预控、质量监测、质量评审和质量验收体系,确保本工程各项工作自始至终处于受控状态,推行标准化管理。
强化过程精品意识,实施有“质量设计方案、监督上工序、保证本工序、服务下工序”的管理措施。
1.3、本工程质量目标:合格。
1.4、合理组织优化施工,在270日历天保质保量地完成所有合同约定容,并按此进行施工进度计划编制。
1.5、严格按照职业健康安全管理认证体系标准,确保安全事故的发生概率为零,轻伤率低于1.5‰。
1.6、坚决执行建筑施工安全检查标准及建筑文明施工现场考核标准,将本工程现场建设成安全文明双标化施工现场。
1.7、推行国际管理体系标准,建立HSE管理体系,切实保证施工安全、人员健康、环境保护,切实履行环境管理体系ISO14001标准。
2、编制说明2.1综合说明我公司经过认真阅读本工程招标文件、答疑会议纪要和实际踏勘现场,经过项目经理部的研究分析,对整个工程的施工进行了策划部署,在综合考虑了各方面因素的基础上,选择优化施工方案,编制了本工程的施工组织设计,以使本工程的施工组织设计具有科学的针对性、实施的指导性和可操作性,以保证按期、优质、高效、安全地完成本工程的建设任务。
2.2编制原则本工程施工组织设计编制遵循以下基本原则:1、保证重点,统筹安排,遵守承诺和招标文件规定与相关招标会议纪要。
2、依据工程项目的容,本着“适用、安全、经济、合理、先进的原则,科学地安排施工程序,合理组织施工,确保各项施工活动相互促进,紧密衔接,加快施工进度,缩短工期。
3、采用先进的施工技术,合理选择施工方案,保持公司质量体系并使之有效运行,确保安全生产和提高工程质量。

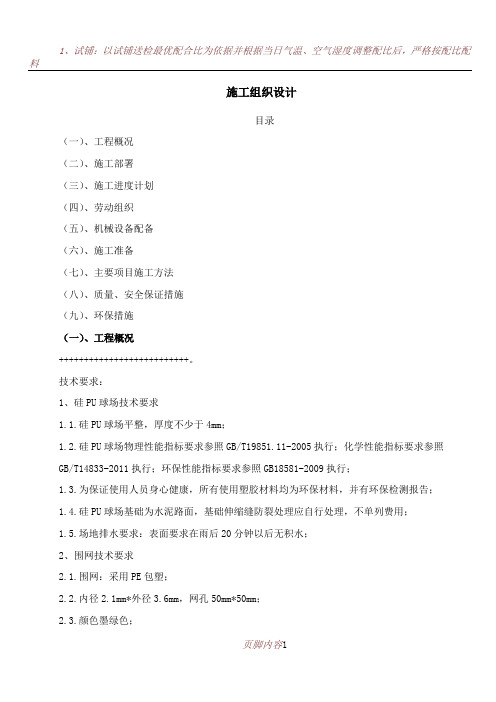

施工组织设计目录(一)、工程概况(二)、施工部署(三)、施工进度计划(四)、劳动组织(五)、机械设备配备(六)、施工准备(七)、主要项目施工方法(八)、质量、安全保证措施(九)、环保措施(一)、工程概况++++++++++++++++++++++++++。
技术要求:1、硅PU球场技术要求1.1.硅PU球场平整,厚度不少于4mm;1.2.硅PU球场物理性能指标要求参照GB/T19851.11-2005执行;化学性能指标要求参照GB/T14833-2011执行;环保性能指标要求参照GB18581-2009执行;1.3.为保证使用人员身心健康,所有使用塑胶材料均为环保材料,并有环保检测报告;1.4.硅PU球场基础为水泥路面,基础伸缩缝防裂处理应自行处理,不单列费用;1.5.场地排水要求:表面要求在雨后20分钟以后无积水;2、围网技术要求2.1.围网:采用PE包塑;2.2.内径2.1mm*外径3.6mm,网孔50mm*50mm;2.3.颜色墨绿色;2.4.立柱采用直径为76mm圆管,焊接而成;(二)、施工部署2.1主要目标按照我公司一体化管理体系要求,将我公司在质量、安全、环境和文明施工方面的管理目标进行分解形成本工程的主要目标。
质量目标:合格。
工期目标:签定合同接到业主通知后40天。
安全目标:死亡、重伤、负伤事故发生率:控制值为0。
文明施工目标:达到文明工地标准2.2施工顺序定位放线——场坪土石方开挖——场地平整碾压——排水沟砌筑——稳定层铺设碾压——结构层混凝土浇筑——围栏安装——看台砌筑——篮球场PU面层涂装——灯具、记分牌安装——竣工验收2.3施工总平面布置图由于本工程使用商品混凝土,而且使用模板量少,所以现场不设混凝土相关的设备及专门的材料堆场,钢筋在本公司钢筋车间加工运到现场绑扎,施工现场不设钢筋加工设备,其它施工用机械均为使用后即离场,整个现场布置简单。
(三)、施工进度计划本工期为40天(四)、劳动组织4.1劳动力配备劳动力配备表(五)、机械设备配备主要机械设备一览表(六)、施工准备6.1技术准备合同签订后,立即组织技术人员、工长勘查现场和熟悉施工图纸,编制切实可行的施工组织设计文件,向工程师提交《施工组织设计报审表》、《建筑材料使用审批及验收》、《工程停工待检点清单》等技术文件,申请开工令。
编号:____土地勘测定界技术报告书
用地单位:昌江县土地储备整理交易中心
建设项目名称:昌江棋子湾旅游度假区B-11号地块用地勘测单位: 海南崇智勘测有限公司
资料复审人:邢亮
资料审核人:张帆
项目负责人:王碧平
海南崇智勘测有限公司
2010年5月12日
目录
1、土地勘测定界技术说明 (1)
2、勘测定界表 (2)
3、勘测面积表 (3)
4、土地分类面积表(征收、划拔、代征使用) (4)
5、用地范围略图 (5)
6、界址点坐标成果表 (6)
7、界址点点之记 (7)
1.土地勘测定界技术说明
为核定昌江棋子湾旅游度假区B-11号地块项目用地面积和使用土地的界址,由海南崇智勘测有限公司2010年5月12日进行勘测定界,面积为1.0276公顷=10276平方米(15.41亩),埋设界址桩4个。
施测方法是全站仪极坐标解析法,此成果属54北京坐标系,各种内外业资料均进行自检,符合《规程》要求。
项目负责人:王碧平
2010年5月12日
2.勘测定界表
表一
3.勘测面积表
单位:平方米表二
4.土地分类面积表(征收、划拔、代征使用)
昌江县
单位:公顷表三
5、用地范围略图
54北京坐标系
1985国家高程基准,等高距为1米. 1996年版图式.绘图员:张帆
检查员:王碧平
昌江棋子湾旅游度假区B-11号地块用地勘测定界图
6、界址点坐标成果表
昌江棋子湾旅游度假区B-11号地块用地勘测定界界桩成果
填表:王碧平日期2010年05月12日
7.界址点点之记
图号。
前锋区前锋镇11人制足球场建设项目施工组织设计四川众新建筑工程有限公司目录第一章综合说明 (1)第二章施工部署 (2)第三章主要分项工程施工方案和技术措施 (9)第四章施工总体进度计划及保障措施 (15)第五章工程质量保证措施 (22)第六章工程安全保证措施 (24)第七章文明施工的保证措施 (27)第八章消防措施及突发事件的处理措施 (32)第九章环境保护及扬尘治理措施 (33)第十章回返保修服务措施 (36)附表: (37)第一章综合说明1.1 工程概况1.1.1 工程名称:前锋区前锋镇11人制足球场建设项目1.1.2 建设地点:前锋区1.1.3 建设规模:总建筑面积17000平方米1.1.4 计划工期:390日历天1.1.5 现场条件:已具备施工条件1.2 编制说明在认真、全面、系统地阅读招标文件的基础上,深刻领会和贯彻业主对投标者的各项要求而编写。
根据编制标书的指导思想,在中标后的施工中,将积极地推广和动用新设备、新材料、新技术、新工艺、新成果;统筹兼顾,科学管理,自始至终坚持“科学管理,创建精品兴企业;客户至上,优质服务树形象”的质量方针;本投标者全体员工一如既往以勤劳、朴实、科学、积极的工作姿态,保质保量如期完成合同各项工程的工作内容。
以达到快速、优质、高效、安全的管理目标。
确保工程优质高效的完成。
1.3 编制依据1.3.1甲方所提供体育场地条件、招标文件及设计图纸等。
1.3.2 ISO9001、ISO14001、ISO18001国际质量环境职业健康安全管理体系认证及本公司质量环境职业健康安全管理手册。
1.3.3国家体育总局相关标准1.3.4国家现行的安全生产、文明施工、环保及消防等有关规定1.3.5 GBJ50026-93工程测量规范1.3.6 GB50209-2002 建筑地面工程施工质量验收规范1.3.7 GB50300-2001建筑工程施工质量验收统一标准1.3.8建设工程项目管理规范第二章施工部署一.工程总目标若我公司中标,我公司将运用现代化的管理手段和方法,配备先进的设备,组织一支精干、经验丰富的施工队伍,按项目法组织施工,充分发挥我公司地理位置的优势,严格参照ISO9001质量保证体系组织施工,按图施工,严格执行相关施工、验收规范,满足设计、规范的要求,保证一次验收合格,并争创优质工程。
广场网球场施工方案报价书博士通环境工程2013年3月18日标准软地网球场工程(一)基础建造一片网球场质量高低极大程度取决于基础土建工程的好坏。
因此,基础土建施工一定选择基础建设专业施工队伍,根据场地基础的要求,严格按照施工标准,严格把关,符合网球场场地基础要求。
沥青基础应根据当地的环境情况,从地面向下挖相应的深度,并依次填铺不同材质,逐层辗压密度不低于2.35吨/立方米,其表面沥青应无麻面,无蜂蜂窝,无油类污染,并保证高温下不返油。
钢筋混凝土基础,即水泥基础,要求混凝土一次倒浇成功,加入钢筋是为了增加场地整体性,防止基础开裂,一般每片场地中间球网的正下方,都应留一条伸缩缝。
另外,在基础施工时,一定要提前准备好一些附属设施固定件的预埋,以免漏做,否则将来重做时会破坏基础的完整性。
(二)场地四周围网,灯光系统等附属设施建设在基础建设完工以后,根据先前一些预埋设施,安装网球场四周的围网及灯柱。
(三)场地面层铺设场地基础保养完毕后,附属设施安装妥当后,应要涉及网球最关键的面层铺设。
针对不同的基础,有不同的处理方法,但总体来说,面层铺设主要有以下几个步骤:1、清理和修补基础场地对一些坑洼、凹陷处进行3次修补,然后清洗整个场地,需要注意的是,修补后的场地一定要干燥(一般24小时)方可继续施工。
2、铺粘接层(沥青基础省略)在水泥基础表层需铺设一层粘接剂,它能紧密地粘接在水泥表面上,同时和面层的塑胶材质紧密结合。
3、铺基层为了增加场地的强度、平整度和使用寿命,将原料丙烯酸和石英砂、水按一定比例搅拌混合一种乳液,均匀地铺设于场地上。
4、底油铺设由丙烯酸色层材料加入适当的石英砂搅拌混合铺成。
加入石英砂的作用不仅是耐磨,而且也可根据用量的多少来调节控制球速的快慢。
5、面层铺设由丙烯酸色材料与一定的比例的水混合,均匀铺在底层,它的色料鲜艳,抗紫外线褪色,并且一定的耐磨性。
(四)画线、挂网在面层铺设之后,就要进行塑胶面层的最后工序画线。
球场施工组织技术指导文件一、工程概况二、工程总量建设标准篮球场个,网球场个,足球场个。
三、篮球场、网球场施工技术技术指导文件(一)施工流程图Array(二)具体施工工艺,土方施工挖土方的深度和方量,机施工.在开始施工前,线。
工程机械使用时,,所以要注意经常洒水,,住宅楼很近,应多注意防尘,土方开挖时,础造成了不必要扰动,()整个场地进行定位,,此()平整,压实场地:施工测量人员,测出中线高程及横向坡度,用刮平机整平到规定高程,然后进行碾压。
压路机辗压吨重宜采用,方向沿纵向路中辗压,行车速度,重叠辗压平整坚实为止,一般碾压至遍。
压路机碾压路基时按下列程序进行:、碾压前对填土层的松铺厚度、平整度和含水量进行检查,符合要求后方可进行碾压。
、根据现场压实试验提供的松铺厚度和控制压实遍数进行压实控制。
、路基填土压实时,采用光轮压路机或振动压路进行碾压。
采用振动压路机碾压时,第一遍不振动静压,然后先慢,后快,由弱振至强振。
、各种压路机的碾压行驶速度开始时用慢速,最大时速不超过。
碾压时直线段由两边向中间,小半径曲线段由内侧向外侧,纵向进退式进行。
横向接头对振动压路机重迭,对三轮压路机重迭后轮宽的,前后相联两区段纵向重迭米。
做到无漏压、无死角,确保碾压均匀。
使用夯锤压实时,首遍各夯位应紧靠,如有间隙应不大于。
次遍夯位应压在首遍夯位的缝隙上。
如此连续夯实,直到达到规定的压实度(≥)。
、三七灰土稳定土施工方法及措施()施工准备工作充分做好施工前的准备工作,是路面底基层顺利进展的重要条件。
主要进行原材料检验、设备调试、技术准备等项工作。
()灰土施工的工序如下:拌合→铺筑→找平→碾压)清理下承层并放样。
)在取土区根据配合比计算灰的用量划格配灰。
)用旋耕机、铧犁、稳定土拌和机配合拌和混合料。
并检查拌和深度、和灰剂量和含水量。
测得含灰量均匀后进行人工过筛并用推土机将混合料堆放集中。
)挖掘机、装载机配合装车,运灰土上路。
)测量、挂线,用推土机初平。
标准足球场施工组织设计标准足球场的施工方案工程概况:本足球场是新建的自然草足球场,建筑面积约为7500平方米,采用美国草种植。
基础设计包括:开挖土方、原土夯实、设立方格网、调整坡度、开挖盲沟、安装喷淋系统、铺级配碎石层、黄土掺50%的粗砂层、植物土掺30%的粗砂层、种植‘结缕草’天然草。
具体施工方案:1、开挖土方及原土夯实:采用挖土机开挖土方,运出后采用6-8吨碾压机分层碾压,边湿水边碾压,达到密实度大于90%,含水率8-12%的要求。
2、设立方格网:足球场区域以标高图中等高线间距为边长建立矩形方格网,每隔15度设一个放射形方格网,每个角上钉上小木桩,并标明所处位置之标高。
调整坡度,根据方格网拉线检查并调整场地坡度,用碾压机或人工进行夯实,直到符合坡度要求。
3、开挖盲沟及安装喷淋系统:在进行盲沟施工时,沟底原土必须夯实(密实度90%),且应保障排水坡度为0.4%的设计要求,碎石滤水层的粒径Φ30-50,不得过小,以免堵塞Φ150波纹滤水盲管小孔。
安装半自动喷淋系统时,应注意预埋管道放坡,严格控制喷头标高,太高将影响使用,亦不美观,太低将不利于喷出水雾。
4、铺级配碎石层:按设计厚度及放坡坡度平铺,既要保证坡度又要保证平整度,根据方格网进行调整。
草坪施工种植,应狠抓几个方面:1、草种选择:该运动场地处南方亚热带,因此选用暧季型、耐践踏的美国草种。
2、种植土掺入中沙与5%的泥炭土,以保证草坪的生长年限,同时也保证雨后能尽可能早些活动,使种植土不板结并保持一定的透气率。
3、掺入石灰粉消毒(每100平方米6-7kg),并与中沙、泥炭土、耕植土一起破碎、过筛,除去小石杂物及杂草根,再喷洒一定量的除草剂后翻晒,待播种,以减少草坪的病虫害、杂草,保证草坪的健康成长。
4、草坪播种时,采用机械喷播,以保证整场的平整度与均匀度。
5、在整场施工种植过程中,务必把握好密实度与透气率,密实度与自然沉降,保水渗水的矛盾辩证关系。
技术投标文件(正本)目录一、工程概况及编制依据 (6)(一)编制依据 (6)(二)编制说明 (6)(三)工程概况 (6)(四)工程特点 (7)二、项目机构配备情况及其他主要人员 (8)(一)项目组织机构 (8)(二)组织机构岗位职责 (9)(三)施工组织机构的启动与高效 (11)(四)施工组织机构高效运作保障措施 (12)三、施工方案及技术措施 (14)(一)施工准备工作 (14)(二)施工方案及主要施工措施 (15)四、施工总进度计划及保证措施 (23)(一)施工总体进度计划 (23)(二)施工进度安排 (23)五、质量管理体系与措施 (27)(一)主要内容 (27)(二)质量保证体系 (27)(三)质量控制措施 (27)六、施工安全措施计划 (30)(二)安全管理目标、安全保证措施 (31)(三)安全管理制度 (33)(四)安全检查制度 (34)(五)设备验收制度 (34)(六)安全工作奖罚制度 (34)(七)安全施工管理措施 (35)(八)用电安全措施 (35)(九)施工中消防措施 (35)(十)安全防护保证措施 (36)(十一)建立健全安全生产保障体系 (39)七、文明施工措施计划 (43)(一)文明施工目标 (43)(二)场容场貌管理措施 (43)(三)文明建设措施 (45)(四)文明施工及环境保护管理体系 (46)(五)施工围挡与交通疏导 (47)(六)工地卫生管理 (48)八、施工场地治安保卫管理计划 (50)(一)治安联防方案 (50)(二)重大节假日安全保卫方案 (50)(三)治安保卫制度 (51)(五)民工住宿安全管理制度 (52)(六)民工住宿卫生安全管理措施 (52)(七)施工现场责任制度管理 (53)九、节能、环保、防治污染措施计划 (57)(一)环境管理目标 (57)(二)环境管理因素分析 (59)(三)水污染防治措施 (59)(四)大气污染防治措施 (60)(五)噪声污染防治措施 (61)(六)固体废物污染防治措施 (61)(七)油料、化学品的控制 (62)(八)建立保护环境教育制度 (63)(九)建立保护环境检查制度 (63)(十)环境监视和测量 (63)(十一)环境保护应急准备和响应 (64)(十二)现场维护管理措施 (64)(十三)解决扰民专项措施 (66)十、施工难点及治理措施 (67)(一)对本工程项目实施的重点、难点分析 (67)(二)针对本工程项目实施重点、难点的解决方案 (67)十一、施工现场总平面布置 (69)(二)布置依据 (69)(三)施工平面布置 (69)(四)施工现场临时水、临电布置 (70)(五)施工现场管理原则 (72)十二、资源配置计划 (73)一、工程概况及编制依据(一)编制依据1、招标文件、施工合同及相关技术文件资料。
大盐池业主营地足球场改造方案(重编)由于大盐池业主营地足球场在建设时,地基土方全部采用虚土回填没有进行碾压夯实等措施,且在足球场四周未设置排水设施,使足球场无法进行正常的体育活动。
现结合业主营地内足球场的实际情况,我公司针对足球场人工草坪改造工程进行了方案的重新编制。
改造方案的具体内容如下:一、基础处理根据国际田联对运动场地的相关规定,基础的施工必须具有一定的强度和稳定性,并且不能出现裂缝和由于冰冻等引起的不均匀冻胀。
结合业主营地现场的实际情况,五人制足球场可采用水泥混凝土基础。
施工步骤为:1、将原五人制足球场土方进行开挖,其开挖深度为60cm,在开挖后检查地基是否符合要求,如地基土局部出现松软时必须进行换填处理,然后用机械进行夯实,其压实系数不得小于95%,然后回填30cm素土并进行夯实,在夯实完成后,检查平整度,可将场地中间略高于四周,以方便雨水及时排除。
2、基础混凝土采用强度为C20,厚度为20cm左右,混凝土浇筑后要求表面平整、并及时收光。
由于场地面积较大,受温度影响较为敏感,在浇筑混凝土时每间隔5m左右设置伸缩缝一道,缝宽为2cm,在混凝土浇筑完成后用沥青麻丝对伸缩缝进行灌缝处理。
在混凝土与排水边沟的连接缝处用沥青麻丝进行封填,以防止雨水进入地基内,使地基出现不均匀沉降。
二、排水设施在球场内排水形式可采用龟背式排水,场地中心线至四周边线的坡度小于5‰,以方便场内雨水顺利排除。
由于国际标准五人制足球场尺寸为:长度38m~42m,宽度18m~22m,根据业主营地足球场现场尺寸可将足球场设计为39m×20m,这样可在足球场围墙内增加排水边沟一道,以方便场内积水的顺利排除。
排水边沟要求沿围墙四周进行设置,沟内净宽为30cm,最高处深度不小于30cm,沟内坡度为2%。
排水边沟每隔10m左右设置沉淀池,沉淀池尺寸可根据实际情况确定。
排水边沟采用MU10红砖砌筑,砂浆强度为M10,沟底浇筑C20混凝土垫层,厚度为10cm,排水沟内需进行水泥砂浆抹灰,两遍成活。
目录1.0编制依据 (4)2.0自然状况 (5)2.1风向 (5)2.2气温 (5)2.3潮汐 (5)2.4海冰 (5)2.5冲刷 (6)2.6土壤数据 (6)2.7地震 (6)3.0工程内容 (6)3.1工程概况 (6)3.1.1人工岛部分 (6)3.1.2岛上土建部分 (6)3.1.3岛上安装部分 (6)3.2工程量 (6)3.2.1岛体工程量 (6)3.2.2岛上土建工程量 (7)3.2.3岛上安装工程量 (7)4.0技术经济指标 (8)4.1质量目标 (8)4.2HSE目标 (8)4.3工期目标 (8)4.3.1总工期 (8)4.3.2工期关键控制点 (8)4.4经济效益目标 (8)5.0施工组织机构及队伍安排 (8)5.1施工组织机构 (8)5.1.2项目主要管理人员情况表 (9)5.1.3项目部各部室的职责 (9)5.1.4施工部署: (10)5.1.5施工队伍安排 (10)5.1.6各施工机组人员构成 (10)5.2工程投入的主要物资和机械设备 (11)6.0三通一平 (12)6.1施工暂设 (12)6.1.1岛上施工 (12)6.1.2海南三施工 (13)6.2施工、生活用水 (13)6.2.1岛上施工 (13)6.2.2海南三施工用水 (13)6.3施工用电 (13)6.3.1岛上施工 (13)6.3.2海南三施工 (14)6.5岛上材料拉运 (14)6.5.1砂子倒运 (14)6.5.2碎石倒运 (14)6.5.3水泥倒运 (14)6.5.4钢筋倒运 (14)6.5.5模板倒运 (14)6.5.6架杆倒运 (14)6.5.7红砖倒运 (15)6.5.8设备倒运 (15)6.5.9其它机具倒运 (15)7.0施工方案 (15)7.1岛体施工方案 (15)7.1.1施工顺序 (15)7.1.2测量放线 (15)7.1.3基本参数确定 (15)7.2毛石抛填 (16)7.3码头施工 (17)7.3.1海上桩施工方案 (17)7.3.2重力式码头施工 (18)7.3.3渗透层 (30)7.3.4碎石层 (30)7.3.5防浪胸墙 (30)7.3.6直升飞机场施工 (34)7.4岛上土建工程的施工方案 (35)7.4.1办公楼施工方案 (35)7.4.2生产用房施工方案 (38)7.4.3基础工程施工方案 (38)7.5岛上安装工程施工方案 (39)7.5.1登岛管线安装 (39)7.5.2设备、材料海上运输 (39)7.5.3设备安装 (39)7.5.4架空管道施工程序 (39)7.5.5地面管网的施工程序 (39)7.6电气工程的施工 (39)7.6.1接地装置安装施工程序 (39)7.6.2盘、柜及二次结线施工程序 (39)7.7管线、设备防腐及保温 (39)8.0工期计划 (39)8.1施工前期准备 (39)8.2陆上运输 (40)8.3施工关键时间控制点 (40)8.4横道图 (41)9.0质量保证措施 (43)9.2组织机构 (43)9.2.1质量责任 (43)9.3质量管理主要制度措施 (44)9.3.1工程质量控制措施 (44)9.3.2控制方法 (48)9.3.3关键工序控制 (48)9.4质量通病防治措施 (49)9.4.1模板工程 (49)9.4.2钢筋工程: (49)9.4.3混凝土工程 (49)10.0文明施工措施 (50)11.0HSE措施 (51)11.1成立HSE组织机构 (51)11.1.1HSE组织机构5111.1.2组长职责 (51)11.1.3组员职责 (51)11.2HSE保证措施 (51)11.2.1规章制度 (51)11.2.2HSE控制目的 (51)11.2.3安全领导小组应急值班 (52)11.2.4HSE预防措施 (52)11.2.5HSE应急救援预案 (54)11.3健康安全环境 (57)11.3.1基本要求 (57)11.3.2生活卫生预防措施 (57)11.3.3工业卫生预防措施 (58)11.4安全防护装备 (58)11.5疾病预防与急救措施 (58)11.5.1休克 (58)11.5.2软组织损伤 (58)11.5.3骨折 (58)11.5.4烧伤 (58)11.5.5触电 (59)11.6环保因素控制措施 (59)11.7油污泄漏 (59)11.8清洁生产技术方案 (59)11.9定期对工人进行培训、考核 (59)海南8人工岛施工组织设计1.0编制依据1.工程施工合同。
海南雨润地华旅游发展有限公司棋子湾一期A球场施工组织设计江苏翔森建设工程有限公司2009年11月1日雨润•棋子湾一期A球场建造工程施工组织设计第一章工程概况一、球场概况棋子湾旅游度假区位于海南岛西部,昌江县北部,西接昌化江入海口,东倚昌化岭风景区,海湾呈现 S 形状,湾长 20 多公里。
是海南唯一保留着原始、天然景观的区域。
棋子湾旅游度假区北距海口市约 240 公里;南距三亚约 210 公里;东距昌江县城约 60 公里。
目前交通便捷程度一般,主要以公路为主。
高尔夫球场位于棋子湾旅游度假区东部,北临北部湾,西侧紧邻未来棋子湾旅游度假区区内道路,南侧及东南侧为原生态林地。
海南雨润旅游度假区棋子湾一期A球场高尔夫球场占地1855.3亩。
该球场由国内著名的高尔夫球场设计公司担纲设计。
球场设计中充分利用了原始的地形地貌及天然植被等自然元素,充分体现了高尔夫运动源于大自然又亲近并呵护大自然的密切和谐的相互关系。
海南雨润旅游度假区棋子湾球场地理自然环境非常优越。
拟建的该球场将会是广大高球爱好者沐浴蓝天、阳光、氧气、海洋、绿色的理想挥杆和休闲之地。
二、气候、地质条件棋子湾球场项目的所在地棋子湾位于海南昌江黎族自治县,属于典型的热带海洋季风气候,年均气温24.3℃,日平均气温大于10℃,全年无冬,光照充足,年均日照2000至6000小时,生态环境好,土地肥沃,水源充足。
年平均降水量为900至1200毫米,降雨量多集中在夏天,春、冬两季降雨量较少。
每年5月至10月为雨季和台风季节,平均每年在本省登陆或受台风影响八、九次。
拟建场地原始地貌主要为沙滩、沙堤、砂垅和沙丘,微地貌形状有:沙滩木麻黄林地,沙堤、砂垅、沙丘林地,采砂坑等,地形开阔,呈波状起伏。
地面标高约为25米—58米,高差为33米左右。
根据勘探资料,在场地的8米以内地质岩层仅为第四系全新沉积层,具体为1层中砂和二层中砂,没有地下水现象。
三、工程施工特点场地沙化严重,一般运输车辆很难正常行走;喷灌湖、景观湖等水系的防渗工程技术要求高;因场地距城市较远,材料采购很不便利。
各施工工序的安排要充分考虑到当地雨旱分明的气候。
雨水季节对土方施工、造形施工及铺砂植草施工都有很严重的不良影响。
尤其是造形、细修坪床和植草工程可能会因为暴雨冲毁后而不得不多次修复从而必然会导致工期的延长和施工成本的增加。
项目所在地的天然原始植被虽然茂密,自然环境优良,但是因沙化严重导致整个植被系统非常脆弱;所以要尽量保护好球场用地范围内原有的地形、地貌、植被等原生态的元素,使其成为球场中的有机组成部分,并最终形成高尔夫球场的差异性、唯一性,而且对降低球场的建造成本及后续绿化和养护费起着至关重要的作用。
四、工程量基本参数序号工程部位单位数量备注1 果岭m2167452 发球台m2176083 球道m21676454 半长草区及长草区m23560275 沙坑m2454106 人工湖m2796607 练习场m278039五、主要工序工期安排计划2009年11月17日~2010年01月31日进场开工、放线2009年12月20日~2010年4月19日清场工程2010年03月01日~2010年8月30日土方工程2010年04月20日~ 2010年11月31日粗造形工程2010年06月01日~ 2011年01月30日排水工程2010年06月20日~2011年04月10日细造型工程2010年07月01日~ 2011年05月15日喷灌工程2010年08月10日~2011年05月09日果岭、发球台、砂坑建造工程2010年06月01日~2010年11月30日人工湖建造工程2010年08月01日~2011年03月31日泵房建造及泵站安装2010年06月20日~2011年05月31日球车道建造工程2010年09月10日~2010年11月30日桥梁建造工程2011年06月15日~ 2012年04月30日植草工程2011年10月01日~2012年03月31日绿化工程第二章编制依据一、根据兰星高尔夫工程有限公司设计的海南雨润地华高尔夫球场A场(18洞)的施工图及《设计说明》;二、USGA制定的高尔夫球场建造技术规范;三、国家现行有关土方工程、给排水工程、灌溉工程、道路工程及园林等工程施工技术规范和验收标准;四、集团总部对球场建造的有关指示精神;五、对施工现场地形地貌的实地考察以及对棋子湾水文地质、气候情况的了解;第三章施工组织一、高尔夫球场建造的分项工程棋子湾球场为18洞标准高尔夫球场,分项工程内容主要如下:1、测量工程2、清场工程3、土方工程4、粗造型工程5、深排水工程6、浅排水工程7、喷灌和泵站安装工程8、细造型工程9、果岭、沙坑、发球台建造工程10、球车道、桥梁、石驳、中途亭和泵房等建造工程11、坪床处理工程12、草坪建植及养护成坪工程13、围栏工程14、球场绿化工程从以上项目建设内容来分析,结合各单项工程所需设备的投入情况、施工工艺特点、各单项工程之间协接的紧密度和最大化降低建造成本等要素,我项目部建议各单项工程均由我项目部组织技术人员施工完成。
二、项目部组织架构为了保证工程在工期、成本、质量、安全等方面的管理目标能够顺利达成,项目部人员组织架构如下:三、项目部人员配置 (14人)部门 岗位 用工方式 人数 备注 项目总负责人 合同 1 项目经理 合同 1 造型工程 主造型师 合同 1 测量工程 测量主管 合同 1 土方、排水工程土方、排水主管合同 1 喷灌工程 喷灌主管 合同 1 GBT 工程 GBT 主管 合同 1 植草与养护工程草坪工程主管 合同 1 土建工程 土建工程主管 合同 1 绿化工程 园林工程师 合同 1 机修 机修主管 合同 1 采购 采购主管 合同 1 成本 预算主管 合同 1 办公室主任合同1项目经理 测量主管土方 排水主管喷灌主管 草坪主管G T B 主管土建主管办公 室采购 成本 主管项目总负责人造型主管机修主管文员劳务 1仓管劳务 1保安劳务若干根据现场情况定四、棋子湾球场项目部主要管理岗位及职责4.1项目总负责(1)负责协助并参与项目前期土地征用的相关事项。
(2)负责协助并参与高尔夫球场地勘和设计工作。
(3)负责项目工程的招标事项。
(4)负责整个项目工程的资金管理和人事管理。
(5)负责整个项目的工程施工管理。
4.2项目经理(1)对公司项目总负责人负责,负责球场建设工程的全面工作。
(2)负责制定并执行项目部有关规章制度,负责制定各主管工程师岗位职责。
(3)负责主持每周的工程例会;协调各施工工序的施工;协调各承包单位的关系,处理好有争议的事务。
(4)负责管理项目部的施工、监理等事务的工作。
(5)负责审核球场建设工程的工程量、进度、材料、付款。
(6)负责审核各主管工程师的报告、设计变更、施工技术方案及施工进度计划。
(7)负责球场建设的工程质量管理工作。
(8)负责球场建设的安全管理工作。
(9)负责球场建设工程项目发包合同的谈判和签定工作。
(10)负责作好工程日志、工作周报、工作月报,及时向项目总负责人反映工程有关事项,并完成项目总负责人安排的其它工作。
(11)负责做好球场建设工程的施工质量、进度与造价的“三控”目标的管理。
(12)负责做好合同文件、设计资料和信息资料的管理与归档工作。
(13)负责球场建设预(决)算和施工计划工作。
(14)负责球场建设设备的管理工作。
(15)负责球场建设项目的竣工验收工作。
(16)协助项目总负责人管理资金和人事。
4.3主造型师(1)对项目经理负责,服从项目经理的领导和安排。
(2)负责土石方施工的技术指导。
(3)负责球场粗细造型工作。
(4)负责球场GTB建造工作。
(5)负责相关工程施工期间的安全工作。
4.4测量主管(1)对项目经理负责,服从项目经理的领导和安排。
(2)负责测量工程的管理和监理工作。
(3)负责土方工程施工管理和监理工作。
(4)负责作好其它工序施工测量,做到积极主动的为其它工序施工服务。
(5)负责土方、造型等工程项目工作量的审核确认工作。
(6)负责竣工验收测量工作和竣工图制作工作。
(7)做好工程日志、工作周报和工作月报,及时向项目经理报告有关工程事务。
4.5排水工程主管(1)向项目经理负责,服从项目经理的领导和安排。
(2)负责排水工程的施工管理和监理工作,对排水工程质量负责。
(3)负责排水工程材料的计划和验收取证工作。
(4)协助采购做好相关材料的申购询价工作。
(5)负责排水工程各工序隐蔽及资料登记工作。
(6)负责排水工程施工安全管理工作。
(7)做好工程日志、工作周报和工作月报,及时向项目经理报告有关工程事务。
(8)负责排水工程预(决)算和施工计划工作。
4.6 GBT主管⑴根据GBT设计纸做出GBT工程的造价预算;⑵根据GBT的施工图进行现场放样;⑶合理组织人工及/或机械进行沟槽开挖、管道安装及填埋等作业;⑷按照设计要求制好沟槽的坡度以利达到排水功能;⑸果岭建造必须符合USGA推荐的果岭建造规范;⑹做好隐蔽工程的现场施工纪录及竣工资料。
4.7喷灌主管(1)向项目经理负责,服从项目经理的领导和安排。
(2)负责喷灌工程施工管理和监理工作,对喷灌工程质量负责。
(3)负责喷灌工程材料的计划和验收取证工作。
(4)协助采购做好相关材料的申购询价工作。
(5)负责喷灌工程各工序隐蔽验收、签证工作。
(6)负责协助泵房的选址、设计、施工和验收工作。
(7)负责喷灌工程施工安全管理工作。
(8)做好工程日志、工作周报和工作月报,及时向项目经理报告有关工程事务。
(9)负责喷灌工程预(决)算和施工计划工作。
4.8草坪主管(1)向项目经理负责,服从项目经理的领导和安排。
(2)负责坪床处理和草坪建植施工管理与监理工作,对其工程质量负责。
(3)负责坪床处理、草坪建植和草坪养护所需材料的计划和验收取证工作。
(4)负责草坪机械设备计划、询价、申购和验收工作。
(5)协助采购做好相关材料的申购询价工作。
(6)负责机械设备的操作培训、使用、保养、维修的管理。
(7)负责坪床处理、和草坪建植的隐蔽验收、签证工作。
(8)负责坪床处理和草坪建植施工的安全管理工作。
(9)做好工程日志、工作周报和工作月报,及时向项目经理报告有关工程事务。
(10)负责坪床处理、草坪建植和机械设备的预(决)算、施工计划、购进计划。
4.9土建主管(1)向项目经理负责,服从项目经理的领导和安排。
(2)负责球场内土建项目的设计跟进、施工管理和监理工作,对球场内土建项目工程质量负责。
(3)负责球场内土建项目的预(决)算和施工计划工作。
(4)负责球场内土建项目工程施工的安全管理工作。
(5)负责球场内土建项目材料计划和验收取证工作。
(6)协助采购做好相关材料的申购询价工作。
(7)负责球场内土建项目竣工验收工作。
