铝合金模板施工工艺PPT[新版].ppt
- 格式:ppt
- 大小:1.28 MB
- 文档页数:21

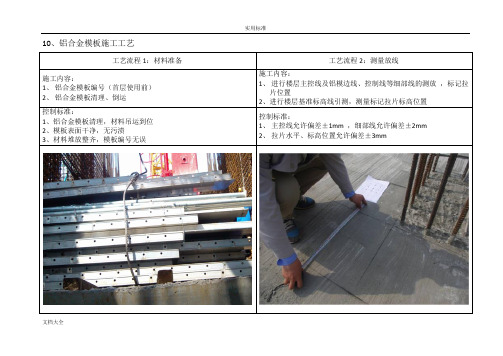

10、铝合金模板施工工艺工艺流程1:材料准备工艺流程2:测量放线施工内容:1、铝合金模板编号(首层使用前)2、铝合金模板清理、倒运施工内容:1、进行楼层主控线及铝模边线、控制线等细部线的测放,标记拉片位置2、进行楼层基准标高线引测,测量标记拉片标高位置控制标准:1、铝合金模板清理,材料吊运到位2、模板表面干净,无污渍3、材料堆放整齐,模板编号无误控制标准:1、主控线允许偏差±1mm ,细部线允许偏差±2mm2、拉片水平、标高位置允许偏差±3mm文档大全工艺流程3:安装墙角模工艺流程4:安装墙面板施工内容:1、涂刷铝模专用脱模剂2、安装墙角膜施工内容:1、从角模开始安装铝模墙面板控制标准:1、铝模脱模剂用量应严格控制,使其全部涂刷且不流淌为宜2、根据控制线调整角模位置,允许偏差±2mm3、根据标高控制点检查墙位置楼板标高是否符合要求,控制在±5mm内。
控制标准:1、根据铝模细部控制线安装铝模墙面板,允许偏差±3mm2、靠插销的松紧控制墙面板板缝,板缝允许偏差±1mm文档大全工艺流程5:安装墙对拉拉片工艺流程6:安装另一侧墙铝模施工内容:1、安装墙体对拉拉片施工内容:1、安装另一侧墙体铝模并用插销与拉片固定、模板校正控制标准:1、墙体拉片可隔一拉一,50%对拉2、在拉片位置必须进行插销固定,利用插销松紧来控制墙拼缝控制标准:1、根据铝模细部控制线安装另一侧墙体铝模,允许偏差±3mm2、靠插销的松紧控制墙面板板缝,板缝允许偏差±1mm3、校正墙体铝模,垂直度允许偏差±2mm文档大全工艺流程7:安装墙、梁板转承件工艺流程8:安装梁底模及支撑施工内容:1、安装固定墙、梁板转承件施工内容:1、安装梁底模及梁底支撑控制标准:1、安装转承件,靠插销的松紧控制拼缝,板缝允许偏差±1mm 控制标准:1、先安装梁边模,然后支撑底模2、支撑立杆应垂直无松动,与梁托连接可靠3、用支撑杆调节梁底标高,以便模板间的连接,梁底的支撑杆应垂直,无松动4、梁底模与底模间的连接采用螺栓连接文档大全工艺流程9:安装梁角模及侧模工艺流程10:安装楼板支撑施工内容:1、安装梁角模及侧模并用销钉、螺栓连接固定施工内容:1、安装支撑立杆、楼板龙骨控制标准:1、用支撑杆调节梁底标高,以便模板间的连接,梁底的支撑杆应垂直,无松动。
