水电工程建设征地移民安置规划大纲编制暂行规定
- 格式:pdf
- 大小:130.07 KB
- 文档页数:18
重庆市水利局关于大中型水利水电工程建设征地移民安置规划报告编制有关事项的通知文章属性•【制定机关】重庆市水利局•【公布日期】2020.04.16•【字号】渝水安置〔2020〕4号•【施行日期】2020.04.16•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】水利水电正文重庆市水利局关于大中型水利水电工程建设征地移民安置规划报告编制有关事项的通知各区县(自治县)、两江新区、重庆高新区、万盛经开区水行政主管部门:根据《重庆市水利局关于贯彻落实大中型水利水电工程移民安置前期工作行政审批制度改革的通知》(渝水安置〔2019〕15号)精神,市级审批的大中型水利水电工程取消编制建设征地移民安置规划大纲,直接编制建设征地移民安置规划报告。
现就有关事项通知如下:一、编制依据项目法人(未成立项目法人的项目主管部门,下同)按照《水利水电工程建设征地移民安置规划设计规范》(SL290-2009)规定,编制《大中型水利水电工程建设征地移民安置规划报告》(以下简称规划报告)。
根据市发展改革委《关于强化重大工程建设领域风险防范的通知》(渝发改投资〔2020〕214号)有关精神,并结合实际管理工作需要,在规划报告编制提纲的基础上,增加“公众参与”和“移民安置风险评估”章节。
二、编制要求(一)规划报告中涉及重大迁(复)建项目城(集)镇、交通设施和学校等迁(复)建项目总投资1000万元(含)以上的,项目法人应按相应专业技术规范要求编制可行性研究报告,征求区县相应行业主管部门意见,提前报市水利局进行专项技术审核。
专项技术审核通过后,项目法人应同步修改规划报告有关内容,并按程序提出规划报告审核申请。
(二)规划报告中不涉及重大迁(复)建项目项目法人编制完成规划报告后,在满足规划报告审核报件(详见附件)条件下,由区县水行政主管部门向市水利局提出规划报告审核申请,其中大型水利水电工程的规划报告可由项目法人向市水利局提出审核申请。
大中型水利水电工程建设征地补偿和移民安置条例文章属性•【制定机关】国务院•【公布日期】1991.02.15•【文号】国务院令第74号•【施行日期】1991.05.01•【效力等级】行政法规•【时效性】失效•【主题分类】水利移民与对口扶贫正文中华人民共和国国务院令第74号《大中型水利水电工程建设征地补偿和移民安置条例》已经一九九一年一月二十五日国务院第七十七次常务会议通过,现予发布,自一九九一年五月一日起施行。
总理李鹏一九九一年二月十五日大中型水利水电工程建设征地补偿和移民安置条例第一章总则第一条为加强大中型水利水电工程建设征地和移民的管理,合理征用土地,妥善安置移民,根据《中华人民共和国土地管理法》和《中华人民共和国水法》的有关规定,制定本条例。
第二条国家兴建大中型水利水电工程(以下简称水利水电工程)的征地补偿和移民安置,适用本条例。
第三条国家提倡和支持开发性移民,采取前期补偿、补助与后期生产扶持的办法。
第四条水利水电工程建设征地补偿和移民安置应当实行下列原则:(一)正确处理国家、集体、个人之间的关系,移民区和移民安置区应当服从国家整体利益安排;(二)移民安置与库区建设、资源开发、水土保持、经济发展相结合,逐步使移民生活达到或者超过原有水平;(三)移民安置应当因地制宜、全面规划、合理利用库区资源,就地后靠安置;没有后靠安置条件的,可以采取开发荒地滩涂、调剂土地、外迁等形式安置,但应当遵守国家法律、法规的有关规定。
第二章征地补偿第五条大型水利水电工程建设征用的土地,由建设单位按下列标准支付土地补偿费和安置补助费:(一)征用耕地的补偿费,为该耕地被征用前三年平均年产值的三至四倍;每一个需要安置的农业人口的安置补助费标准,为该耕地被征用前三年平均每亩年产值的二至三倍。
大型防洪、灌溉及排水工程建设征用的土地,其土地补偿费标准可以低于上述土地补偿费标准,具体标准由水利部会同有关部门制定。
(二)征用其他土地的补偿费和安置补助费标准,由省、自治区、直辖市人民政府参照本条第(一)项的标准规定。
重庆市人民政府关于印发重庆市大中型水利水电工程建设征地和移民安置暂行规定的通知文章属性•【制定机关】重庆市人民政府•【公布日期】2001.05.22•【字号】渝府发[2001]28号•【施行日期】2001.05.22•【效力等级】地方规范性文件•【时效性】失效•【主题分类】城乡建设综合规定正文重庆市人民政府关于印发重庆市大中型水利水电工程建设征地和移民安置暂行规定的通知(渝府发[2001]28号)各区县(自治县、市)人民政府,市政府有关部门:《重庆市大中型水利水电工程建设征地和移民安置暂行规定》已经市政府第81次常务会议审议通过,现印发给你们,请遵照执行。
二00一年五月二十二日重庆市大中型水利水电工程建设征地和移民安置暂行规定第一条为加强对大中型水利水电工程建设征地和移民安置的管理,合理征占用土地,妥善安置移民,根据国家有关规定,制定本规定。
第二条本市行政区域内兴建大中型水利水电工程(以下简称水利水电工程)的建设征地和移民安置适用本规定。
本规定所指大中型水利水电工程是指按国家有关规定标准划分的大中型防洪、除涝、灌溉、灌溉排水、供水、河道整治、水力发电及综合利用水利枢纽等工程。
小型水利水电工程的征地补偿和移民安置可参照本规定执行。
第三条水利水电工程建设项目进行可行性研究论证时,由土地行政主管部门对建设项目用地有关事项进行审查,提出建设项目用地预审报告;可行性研究报批时,必须附县级以上土地行政主管部门出具的建设项目用地预审报告。
具体建设项目需要使用土地的,建设单位应当根据建设项目的总体设计一次申请,办理建设用地审批手续;分期建设的项目,可以根据可行性研究报告确定的方案分期申请建设用地,分期办理建设用地手续。
对于工期紧的防洪工程,应按土地管理审批权限,经市计划主管部门商市土地行政主管部门或报国务院土地行政主管部门批准后,可以先行施工用地。
第四条水利水电工程建设征用的土地,由征地单位按照被征用土地的原用途给予补偿。

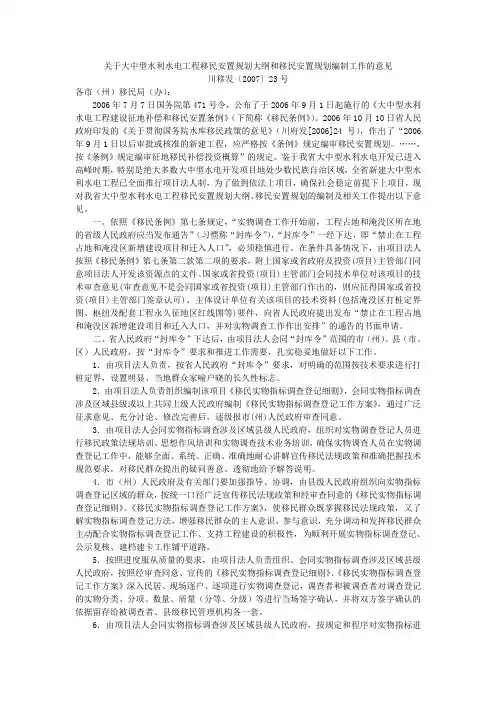

关于大中型水利水电工程移民安置规划大纲和移民安置规划编制工作的意见川移发〔2007〕23号各市(州)移民局(办):2006年7月7日国务院第471号令,公布了于2006年9月1日起施行的《大中型水利水电工程建设征地补偿和移民安置条例》(下简称《移民条例》)。
2006年10月10日省人民政府印发的《关于贯彻国务院水库移民政策的意见》(川府发[2006]24号),作出了“2006年9月1日以后审批或核准的新建工程,应严格按《条例》规定编审移民安置规划。
……,按《条例》规定编审征地移民补偿投资概算”的规定。
鉴于我省大中型水利水电开发已进入高峰时期,特别是绝大多数大中型水电开发项目地处少数民族自治区域,全省新建大中型水利水电工程已全面推行项目法人制,为了做到依法上项目,确保社会稳定前提下上项目,现对我省大中型水利水电工程移民安置规划大纲、移民安置规划的编制及相关工作提出以下意见。
一、依照《移民条例》第七条规定,“实物调查工作开始前,工程占地和淹没区所在地的省级人民政府应当发布通告”(习惯称“封库令”),“封库令”一经下达,即“禁止在工程占地和淹没区新增建设项目和迁入人口”,必须稳慎进行。
在条件具备情况下,由项目法人按照《移民条例》第七条第二款第二项的要求,附上国家或省政府及投资(项目)主管部门同意项目法人开发该资源点的文件、国家或省投资(项目)主管部门会同技术单位对该项目的技术审查意见(审查意见不是会同国家或省投资(项目)主管部门作出的,则应征得国家或省投资(项目)主管部门签章认可)、主体设计单位有关该项目的技术资料(包括淹没区打桩定界图、枢纽及配套工程永久征地区红线图等)要件,向省人民政府提出发布“禁止在工程占地和淹没区新增建设项目和迁入人口,并对实物调查工作作出安排”的通告的书面申请。
二、省人民政府“封库令”下达后,由项目法人会同“封库令”范围的市(州)、县(市、区)人民政府,按“封库令”要求和推进工作需要,扎实稳妥地做好以下工作。

《四川省大中型水利水电工程移民工作条例》全文为了规范大中型水利水电工程移民工作,维护移民合法权益,制定了《四川省大中型水利水电工程移民工作条例》并于9月1日实施,下面是详细内容。
《四川省大中型水利水电工程移民工作条例》(20xx年7月23日四川省第十二届人民代表大会常务委员会第二十七次会议通过)第一章总则第一条为了规范大中型水利水电工程移民工作,维护移民合法权益,保障工程建设的顺利进行,根据国务院《大中型水利水电工程建设征地补偿和移民安置条例》及相关法律、法规,结合四川省实际,制定本条例。
第二条四川省行政区域内大中型水利水电工程移民的规划编制、安置实施、后期扶持、监督管理等工作,适用本条例。
第三条大中型水利水电工程移民工作遵循开发性移民方针,坚持以人为本、科学合理、规范有序的原则,实行政府领导、分级负责、县为基础、项目法人和移民参与、规划设计单位技术负责、监督评估单位跟踪监督的机制。
第四条省、市(州)、县(市、区)人民政府负责本行政区域内大中型水利水电工程移民工作的组织和领导,建立移民工作协调机制,组织协调本行政区域内移民工作中的重大问题。
县(市、区)人民政府负责实施大中型水利水电工程移民安置、移民资金管理和使用、移民政策宣传、社会稳定维护等工作。
乡(镇)人民政府、街道办事处应当积极配合上级政府及有关部门履行移民工作职责,并指导村民委员会、居民委员会等基层群众自治组织开展移民工作。
第五条省人民政府移民管理机构负责监督管理大中型水利水电工程移民工作,审核移民安置规划,指导、协调和监督移民安置,监督管理移民资金,组织开展移民安置验收。
市(州)人民政府移民管理机构负责监督管理本行政区域内的大中型水利水电工程移民工作,指导、协调和监督移民安置实施,监督管理移民资金。
县(市、区)人民政府移民管理机构负责本行政区域内的移民具体工作。
第六条县级以上地方人民政府发展改革、民政、财政、审计、国土资源、住房城乡建设、交通运输、水利、农业、林业、环境保护等部门负责在各自职责范围内做好移民相关工作。
大中型水利水电工程移民安置前期工作管理暂行办法正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 大中型水利水电工程移民安置前期工作管理暂行办法(水利部2010年1月28日水规计[2010]33号)第一章总则第一条为切实做好大中型水利水电工程移民安置前期工作,提高移民安置规划工作质量,根据《大中型水利水电工程建设征地补偿和移民安置条例》(以下简称《条例》)及相关法律、法规,制定本办法。
第二条大中型水利水电工程移民安置规划大纲、移民安置规划的编制、申报、审核、审批工作,适用本办法。
第三条大中型水利水电工程移民安置前期工作要遵循开发性移民方针,坚持以有土大农业安置为主、节约用地和控制移民规模的原则,通过现场调查、座谈、问卷、听证等方式,广泛听取移民意愿和安置区居民的意见,科学编制移民安置方案,妥善安置移民的生产、生活,采取前期补偿、补助与后期扶持相结合的办法,使移民生活达到或者超过原有水平,并为其搬迁后的发展创造条件。
对于少数民族移民,应当尊重其生产、生活方式和风俗习惯。
第四条移民安置规划大纲和移民安置规划的具体编制工作,应由具有大中型水利水电工程设计相应等级资质的单位承担。
第五条移民安置规划大纲应在工程项目建议书批准后,在工程建设征地范围基本确定和实物调查完成的基础上编制。
移民安置规划应根据批准的移民安置规划大纲,在工程可行性研究报告阶段编制。
第六条移民安置规划大纲和移民安置规划应与工程建设方案的比选和论证工作相协调,以便确定技术可行、经济合理、社会和谐、生态保护的工程建设方案。
移民安置规划大纲、移民安置规划的编制内容应与工程可行性研究报告推荐的方案相一致。

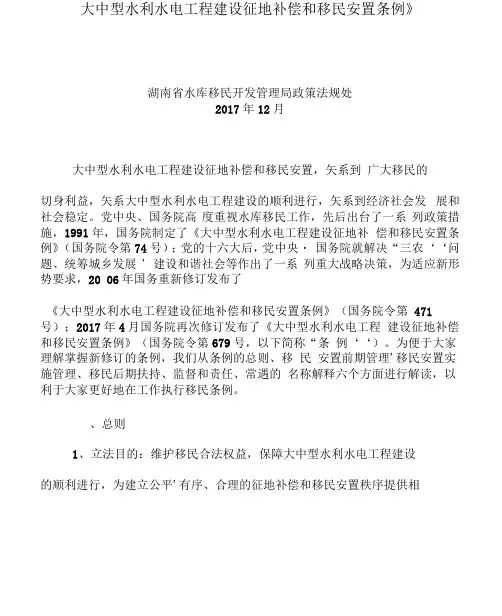

大中型水利水电工程建设征地补偿和移民安置条例中华人民共和国国务院令 第471号《大中型水利水电工程建设征地补偿和移民安置条例》已经2006年3月29日国务院第130次常务会议通过,现予公布,自2006年9月1日起施行。
总理 温家宝二00六年七月七日大中型水利水电工程建设征地补偿和移民安置条例第一章 总则第一条 为了做好大中型水利水电工程建设征地补偿和移民安置工作,维护移民合法权益,保障工程建设的顺利进行,根据《中华人民共和国土地管理法》和《中华人民共和国水法》,制定本条例。
第二条 大中型水利水电工程的征地补偿和移民安置,适用本条例。
第三条 国家实行开发性移民方针,采取前期补偿、补助与后期扶持相结合的办法,使移民生活达到或者超过原有水平。
第四条 大中型水利水电工程建设征地补偿和移民安置应当遵循下列原则:(一)以人为本,保障移民的合法权益,满足移民生存与发展的需求;(二)顾全大局,服从国家整体安排,兼顾国家、集体、个人利益;(三)节约利用土地,合理规划工程占地,控制移民规模;(四)可持续发展,与资源综合开发利用、生态环境保护相协调;(五)因地制宜,统筹规划。
第五条 移民安置工作实行政府领导、分级负责、县为基础、项目法人参与的管理体制。
国务院水利水电工程移民行政管理机构(以下简称国务院移民管理机构)负责全国大中型水利水电工程移民安置工作的管理和监督。
县级以上地方人民政府负责本行政区域内大中型水利水电工程移民安置工作的组织和领导;省、自治区、直辖市人民政府规定的移民管理机构,负责本行政区域内大中型水利水电工程移民安置工作的管理和监督。
第二章 移民安置规划第六条 已经成立项目法人的大中型水利水电工程,由项目法人编制移民安置规划大纲,按照审批权限报省、自治区、直辖市人民政府或者国务院移民管理机构审批;省、自治区、直辖市人民政府或者国务院移民管理机构在审批前应当征求移民区和移民安置区县级以上地方人民政府的意见。
大中型水利水电工程建立征地补偿和移民安置条例(国务院471号令)《大中型水利水电工程建立征地补偿和移民安置条例》已经2023年3月29日国务院第130次常务会议通过,现予公布,自2023年9月1日起施行。
总理二○○六年七月七日第一章总那么第一条为了做好大中型水利水电工程建立征地补偿和移民安置工作,维护移民合法权益,保障工程建立的顺利进展,根据《中华人民共和国土地管理法》和《中华人民共和国水法》,制定本条例。
第二条大中型水利水电工程的征地补偿和移民安置,适用本条例。
第三条国家实行开发性移民方针,采取前期补偿、补助与后期扶持相结合的方法,使移民生活到达或者超过原有程度。
第四条大中型水利水电工程建立征地补偿和移民安置应当遵循以下原那么:〔一〕以人为本,保障移民的合法权益,满足移民生存与开展的需求;〔二〕顾全大局,服从国家整体安排,兼顾国家、集体、个人利益;〔三〕节约利用土地,合理规划工程占地,控制移民规模;〔四〕可持续开展,与资综合开发利用、生态环境保护相协调;〔五〕因地制宜,统筹规划。
第五条移民安置工作实行政府领导、分级负责、县为根底、工程法人参与的管理体制。
国务院水利水电工程移民行政管理机构〔以下简称国务院移民管理机构〕负责全国大中型水利水电工程移民安置工作的管理和监视。
县级以上地方人民政府负责本行政区域内大中型水利水电工程移民安置工作的组织和领导;省、自治区、直辖市人民政府规定的移民管理机构,负责本行政区域内大中型水利水电工程移民安置工作的管理和监视。
第二章移民安置规划第六条已经成立工程法人的大中型水利水电工程,由工程法人编制移民安置规划大纲,按照审批权限报省、自治区、直辖市人民政府或者国务院移民管理机构审批;省、自治区、直辖市人民政府或者国务院移民管理机构在审批前应当征求移民区和移民安置区县级以上地方人民政府的意见。
没有成立工程法人的大中型水利水电工程,工程主管部门应当会同移民区和移民安置区县级以上地方人民政府编制移民安置规划大纲,按照审批权限报省、自治区、直辖市人民政府或者国务院移民管理机构审批。
目次1 总则 (1)2 术语 (2)3 基本规定 (3)4 移民安置实施计划 (4)4.1 一般规定 (4)4.2 移民安置实施总体控制性计划 (4)4.3 移民安置实施阶段性计划 (5)4.4 移民安置完工计划 (5)4.5 移民安置年度计划 (6)4.6 移民安置项目实施计划 (6)5 移民安置规划符合性 (7)5.1 一般规定 (7)5.2 补偿补助项目 (7)5.3 工程建设项目 (7)6 阶段性蓄水 (8)7 补偿费用 (9)8 设计变更 (10)9 现场技术服务 (11)10 综合设计成果 (12)本规范用词说明 (13)附:条文说明 (14)Contents1 General Provisions (1)2 Terms (2)3 Basic Requirements (3)4 Resettlement Implementation Plans (4)4.1 General Requirements (4)4.2 Overall Control Plan for Resettlement Implementation (4)4.3 Staged Plan for Resettlement Implementation (5)4.4 Resettlement Completion Plan (5)4.5 Resettlement Annual Plan (6)4.6 Implementation Plan for Resettlement Items (6)5 Resettlement Planning Conformity (7)5.1 General Requirements (7)5.2 Compensation and Subsidy Items (7)5.3 Construction Items (7)6 Staged Impoundment (8)7 Compensation Cost (9)8 Design Alterations (10)9 Site Technical Services (11)10 Integrated Design Outcomes (12)Explanation of Wording in This Code (13)Addition: Explanation of Provisions (14)1 总则1.0.1 为规范水电工程建设征地移民安置综合设计工作,制定本规范。
水电水利工程建设技术标准
水电工程移民安置规划大纲编制暂行规定
(送审稿)
水电水利规划设计总院
2006年12月

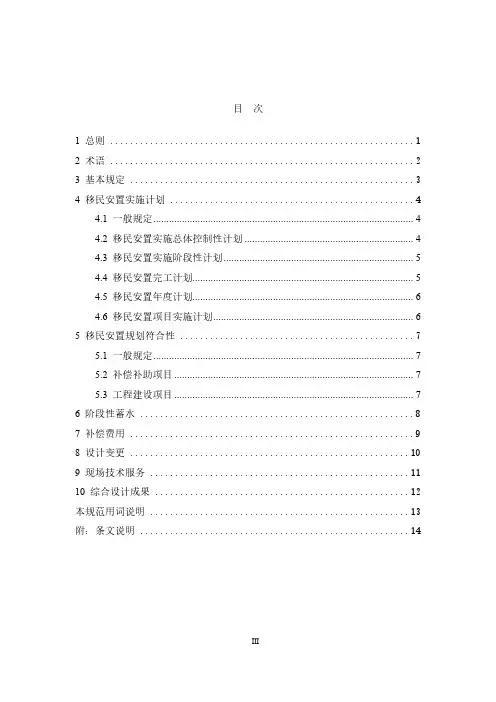

目次
1 范围 (1)
2 规范性引用文件 (2)
3 总则 (3)
4 概述 (4)
5 建设征地处理范围 (5)
6 实物指标调查成果 (6)
7 规划依据和原则 (7)
8 安置任务 (8)
9 安置标准 (9)
10 移民环境容量 (10)
11 规划方案 (11)
12 后期扶持方案 (12)
13 移民生产生活水平预测评价 (13)
14 补偿费用 (14)
15 组织分工与工作计划 (15)
16 附件 (16)
1 范围
本标准规定了水电工程移民安置规划大纲应遵循的原则、工作程序、工作内容、工作深度以及大纲编写要求。
本标准适用于新建、扩建的大中型水电工程移民安置规划大纲的编制。
抽水蓄能电站和小型水电工程可参照执行。
2 规范性引用文件
下列文件中的条款通过本标准的引用而成为本标准的条款。
凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于本标准,然而,鼓励根据本标准达成协议的各方研究可否使用这些文件的最新版本。
凡是不注日期的引用文件,其最新版本适用于本标准。
《中华人民共和国土地管理法》
《中华人民共和国农村土地承包法》
《大中型水利水电工程建设征地补偿和移民安置条例》(中华人民共和国国务院令第471号)
《国务院关于完善大中型水库移民后期扶持政策的意见》(国发[2006]17号)
《水电工程建设征地移民安置规划设计规范》
3 总则
3.1为贯彻落实《大中型水利水电工程建设征地补偿和移民安置条例》(以下简称《条例》),规范水电工程移民安置规划大纲编制的依据、内容和要求,制定本暂行规定。
3.2在移民安置规划大纲编制前,应按照《条例》和有关规程规范的要求,完成工程建设征地范围的认定和实物指标调查工作,并根据移民区、移民安置区经济、社会情况和资源环境承载能力,编制完成移民安置总体规划。
3.3移民安置规划大纲应包括需要提请政府有关部门审批的阶段性成果和移民安置规划依据、原则、任务、标准、内容、方法,以及移民安置规划编制的组织实施等要求。
3.4已经成立项目法人的大中型水电工程,由项目法人编制移民安置规划大纲;没有成立项目法人的大中型水电工程,项目主管部门应当会同移民区和移民安置区县级以上地方人民政府编制移民安置规划大纲。
3.5编制移民安置规划大纲应当广泛听取移民和移民安置区居民的意见:必要时,应当采取听证的方式,经批准的移民安置规划大纲是编制移民安置规划的基本依据,应当严格执行,不得随意调整或者修改;确需调整或者修改的,应当报原批准机关批准。
3.6编制移民安置规划大纲,除执行本标准外,还应符合国家法规和有关技术标准的要求。
3.7移民安置规划大纲应按照本标准第4章~第16章进行编制,将“概述”列为第一章,依次编排。
4 概述
4.1 简述水电站概况及主要工程特性。
4.2 简述建设征地移民安置总体规划工作过程;反映编制移民安置规划大纲时,听取移民和移民安置区居民意见的方式、方法和结果。
5 建设征地处理范围
5.1简述水库淹没处理范围的确定方法和结果。
5.2简述滑坡、塌岸等影响区范围的确定方法和结果。
5.3简述枢纽工程建设区永久占地和临时用地范围的确定方法和结果。
5.4简述城集镇新址占地范围的确定方法和结果。
5.5提出扩迁、远迁移民的征地范围外的个人财产处理原则,明确相应的处理范围。
6 实物指标调查成果
6.1简述实物指标调查的依据、方法、过程、公示和确认程序。
6.2提出经公示确认的实物指标汇总成果,并分别反映水库淹没影响区、枢纽工程建设区、城集镇新址占地区各部分实物指标统计成果。
6.3简述扩迁、远迁移民的征地范围外实物指标的分析计算方法和结果。
7 规划依据和原则
7.1提出移民安置规划的主要依据,包括国家,行业主管部门、征地涉及的省级人民政府颁布或制定的有关水电工程建设征地移民安置规划的法律、法规、政策、规程、规范,移民安置总体规划以及其他与本工程相关的设计成果和审查意见等。
7.2明确移民安置规划的原则。
8 安置任务
8.1简述移民安置规划基准年和规划水平年的确定方法与结果。
8.2简述确定人口自然增长率和机械增长率的方法与结果。
8.3简述移民生产安置人口和搬迁人口的分析计算原则、方法和结果。
8.4简述需处理的淹没影响城集镇情况。
8.5简述需处理的淹没影响专业项目(包含铁路、公路、水运、电力、电信、广播电视、水利水电、企业事业单位、文物古迹、防护工程以及其他专用设施)情况。
9 安置标准
9.1 简述农村移民安置目标和标准的确定方法和结果。
9.2 明确城集镇迁建规划设计应执行的技术标准和采用的技术指标。
9.3 明确各类专业项目复(改)建工程设计应执行的技术标准和采用的技术指标。
10 移民环境容量
10.1简述移民安置环境容量分析范围的确定方法和结果。
10.2简述采用的移民安置环境容量分析方法及其理由。
10.3简述移民环境容量分析成果。
10.4论述所选移民安置区的移民安置环境容量对本工程移民安置需要的满足程度。
11 规划方案
11.1简述形成移民安置总体规划方案的方法、过程和结果,必要时提出下一步进行移民安置总体规划方案复核、补充论证和比选的内容和方法。
11.2简述形成农村移民安置规划方案的方法、过程和结果,并提出下一步农村移民安置规划的依据、内容、方法与深度要求等,内容包括移民生产安置规划设计、搬迁安置规划设计、占补平衡和临时用地恢复规划设计等。
11.3简述确定农村大规模集中居民点规划方案的方法、过程和结果,并提出下一步集中居民点规划设计的依据、内容、方法与深度要求等。
11.4简述确定城集镇处理方案的方法、过程和结果,并提出下一步城集镇迁建规划设计的依据、内容、方法与深度要求等。
11.5简述确定专业项目处理方案的方法,过程和结果,并提出下一步专业项目复(改)建规划设计的原则、依据、内容、方法与深度要求等。
11.6简述水库水域开发利用规划的原则、依据、内容、方法与深度要求等。
12 后期扶持方案
12.1简述应执行的水库移民后期扶持政策。
12.2简达移民后期扶持规划的依据、内容、方法与深度要求等。
13 移民生产生活水平预测评价
13.1简述移民生产生活水平预测评价的内容和方法。
13.2说明移民生产生活水平预测评价采用方法的来源、合理性与可靠性。
13.3说明移民生产生活水平预测评价采用的资料和参数取值。
13.4提出生产生活水平预测评价成果,并通过与移民区和移民安置区的现状分析比较,提出评价结论。
14 补偿费用
14.1明确补偿费用概算编制的依据、原则和方法。
14.2明确补偿费用概算项目划分与费用构成。
14.3明确补偿补助项目概算中主要补偿实物量的计算方法,补偿补助项目单价和专业项目工程概算编制方法。
14.4提出各项独立费和预备费的取费标准。
14.5提出分年费用计划编制原则和方法。
15 组织分工与工作计划
15.1明确确定移民安置规划方案的方法和程序,以及编制移民安置规划时听取移民和移民安置区居民意见的方法和程序。
15.2提出移民安置进度计划编制依据、原则和方法,明确开展移民安置规划的工作计划。
15.3提出开展移民安置规划工作的组织分工计划,明确地方各级人民政府、项目法人等各参与方的职责和工作内容,明确各方开展工作的具体时间安排。
16 附件
移民安置规划大纲可以根据需要,将下列资料作为附件,
1、移民安置总体规划报告。
2、相关设计审查意见(包括预可性研究审查、正常蓄水位选择审查、工程建设征地范围审查、实物指标成果审查、移民安置总体规划审查等)。
3、省级人民政府发布的禁止在工程占地和淹没区新增建设项目和迁入人口,并对实物调查工作作出安排的通告,以及县级以上人民政府对移民安置规划阶段成果签署的相关意见等。
