拉西瓦工程概况
- 格式:doc
- 大小:143.50 KB
- 文档页数:7

对拉西瓦水电站高压引水管道设计的意见和建议- 水利施工1引水管道工程概况拉西瓦水电站高压引水管道按单管单机布置,共有6条,采用隧洞和地下埋管,设计管径9.5m,单机引用流量380m3/s,管内流速5.36m/s。
设计静水头234.7m,最大水头257.63m。
引水管道分为上平段、上弯段、竖井段、下弯段、下水平段。
其中上平段、上弯段和竖井段按隧洞设计,下弯段和下水平段按地下埋管设计。
隧洞段钢筋混凝土衬砌厚度1.0m,地下埋管段钢板衬砌厚度为30~40mm。
2#~6#管上平段包含水平转弯段,转弯半径30m,转角24.8°。
上平段轴线高程分别为:1#和2#管2344.75m;3#和4#管2364.75m;5#和5#管2384.75m。
下水平段轴线高程为2222.30m。
1#管上弯段弯曲半径26m,转角90°,2#~6#上弯段弯曲半径30m,转角90°;下弯段弯曲半径26m,转角90°。
1#管下水平段包含水平转弯段,转弯半径26m,转角25°。
引水管道长度见表1-1。
表1-1 引水管道轴线长度管号刚衬钢筋混凝土衬砌段(m)刚衬段(m)管道长度总计(m)渐变段上平段上弯段竖井段合计下弯段下平段合计1 20 0 40.84 70.45 111.29 40.84 44.83 85.67 216.962 20 38.41 47.12 66.45 151.98 40.84 24.80 65.64 237.623 20 53.37 47.12 86.45 186.94 40.84 26.19 67.03 273.974 20 68.33 47.12 86.45 201.90 40.84 27.58 68.42 290.325 20 83.29 47.12 106.45 236.86 40.84 28.96 69.80 326.666 20 98.25 47.12 106.45 251.82 40.84 30.35 71.19 343.01合计120.0 341.65 276.44 522.70 1140.79 245.04 182.71 427.75 1688.54引水管道垂直埋深130~440m,岩性均为花岗岩。
1、工程概况牌拉西瓦灌溉工程是青海省黄河谷地四大灌区之一,总控制灌溉面积为20.35万亩,其中现状灌溉面积为12万亩,规划新增灌溉面积8.35万亩。
新建干渠总长52.295km,设计流量9.43 m3/s,加大流量11.6 m3/s;其中:明(暗)渠长11.997km;隧洞15座,长30.6km;渡槽25座,长8.33km;倒虹吸3座,长1.34km;其他渠系建筑物169座;干渠沿线布置20条自流支渠,8座提灌泵站等。
工程总投资144671万元,建设总工期48个月。
本工程为七标段,主要施工内容简述如下:11#-1隧洞出口段共1326.57m;11#-2隧洞共2472.22m;12#暗渠共105m;8#渡槽共223m(包括渐变段)。
2、安全生产牌一、进入施工现场,必须遵守安全生产规章制度。
二、进入施工区,必须佩戴安全帽、扣好帽带,机械操作工必须佩戴防护帽。
三、在建工程中的"四口"和"五临边"必须有防护设施。
四、现场内不准赤脚,不准穿硬底鞋、高跟鞋,严禁酒后作业。
五、高空作业必须系好安全带,安全带高挂低用,高空作业严禁皮鞋或带钉的易滑鞋。
六、非操作人员不得进入施工危险区域内。
七、未经施工负责人批准,不得任意拆除架子设施及安全防护装置。
八、严禁从高空抛扔材料、工具、砖、石、建筑垃圾等一切物品。
九、架设电线必须符合《规范》规定,电气设备必须有保护接零装置。
十、施工现场的危险区域应有警示标志,夜间有照明示警。
3、文明施工牌一、施工现场各级管理人员必须遵守各项管理制度,做到场内整齐、卫生、安全、防火道路畅通。
二、按施工组织设计平面布置图布置材料和机具设备,设置建筑垃圾堆场,不得乱扔材料及杂物,及时清理零散物料及建筑垃圾。
三、临时占用道路必须到有关部门办理有关手续。
四、施工现场要做到道路平整、排水渠畅通,按施工组织设计平面布置图布置电路、给排水线路,做到水管不漏水,电线不漏电。
青海省贵德县拉西瓦灌溉工程监理工作年终总结青海光宇水电工程咨询有限公司贵德县拉西瓦灌溉工程监理部二0一一年十二月二十六日批准:审核:编写:目录一.工程概况 (1)二.监理工作综述 (2)(一)监理项目部组织机构 (2)(二)监理工作内容、程序、方法 (2)三.监理规划执行情况的总结评价 (4)(一)监理范围、目标 (4)(二)监理依据 (5)(三)监理规划执行情况 (5)四.监理合同履行情况和监理过程情况简述 (6)五.工程质量控制 (7)六.工程进度控制 (9)七.工程投资控制 (10)八.合同与信息管理、争议的协调 (11)九.安全生产控制 (11)十.环境保护 (12)十一.监理工作成效 (12)(一)质量控制成效 (13)(二)投资控制成效 (14)(三)进度控制成效 (14)(四)安全控制成效 (15)十二.明年工作安排 (15)一、工程概况青海省贵德县拉西瓦灌溉工程位于黄河上游拉西瓦电站大坝和李家峡电站水库库尾之间的黄河南岸,地处黄土高原与青藏高原的过渡地带,东依尖扎县,西邻共和县,北连湟中县、湟源县,南通贵南县、同仁县,地理坐标东经100。
58,08″~101。
47,50″,北纬35。
29,45″~36。
23,35″之间,灌区中心位置(贵德县县城河阴镇)距省会西宁114km,距州政府恰不恰158km。
拉西瓦灌溉工程水源为拉西瓦电站水库。
拉西瓦电站水库死水位2440m。
正常水位2452m,设计洪水位2452m,校核洪水2457m,总库容10.79亿m3 ,调节库容1.5亿m3,具有日调节能力,电站额定水头205m。
1.5亿m3调节库容中3000万m3为水库日调节库容,1.2亿m3为事故备用库容,水库消落深度2.2m。
根据《拉西瓦灌溉工程项目建议书》,拉西瓦灌溉工程规划灌溉面积20.35万亩,输水干渠总长53.2km,引水高程为2440m。
设计引水流量9.67m3/s,加大引水流量12m3/s,设计纵坡为i=1/5000,总长12.4km,均为无压自流隧洞。

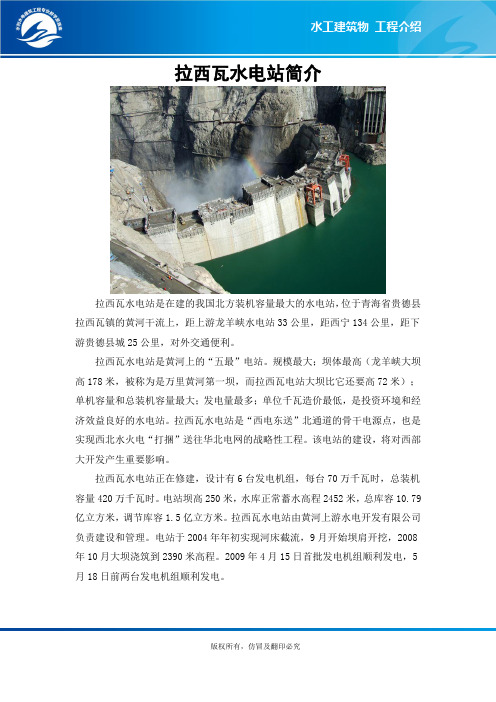

拉西瓦水电站简介
拉西瓦水电站是在建的我国北方装机容量最大的水电站,位于青海省贵德县拉西瓦镇的黄河干流上,距上游龙羊峡水电站33公里,距西宁134公里,距下游贵德县城25公里,对外交通便利。
拉西瓦水电站是黄河上的“五最”电站。
规模最大;坝体最高(龙羊峡大坝高178米,被称为是万里黄河第一坝,而拉西瓦电站大坝比它还要高72米);单机容量和总装机容量最大;发电量最多;单位千瓦造价最低,是投资环境和经济效益良好的水电站。
拉西瓦水电站是“西电东送”北通道的骨干电源点,也是实现西北水火电“打捆”送往华北电网的战略性工程。
该电站的建设,将对西部大开发产生重要影响。
拉西瓦水电站正在修建,设计有6台发电机组,每台70万千瓦时,总装机容量420万千瓦时。
电站坝高250米,水库正常蓄水高程2452米,总库容10.79亿立方米,调节库容1.5亿立方米。
拉西瓦水电站由黄河上游水电开发有限公司负责建设和管理。
电站于2004年年初实现河床截流,9月开始坝肩开挖,2008年10月大坝浇筑到2390米高程。
2009年4月15日首批发电机组顺利发电,5月18日前两台发电机组顺利发电。
版权所有,仿冒及翻印必究。
拉西瓦水电站双曲拱坝体型工程测量程序1. 工程简介拉西瓦水电站位于青海省贵德县与贵南县交界的黄河干流上,是黄河上游龙羊峡至青铜峡河段规划的大中型水电站中紧接龙羊峡水电站的第二个梯级电站。
拉西瓦水电站是黄河流域装机容量最大、发电量最多、单位千瓦造价最低、经济效益良好的水电站,其主要任务是发电。
电站建成后主要承担西北电网的调峰和事故备用,对即将实施的西北电网750KV网架起重要的支撑作用,是“西电东送”北通道的骨干电源点,也是实现西北水火电“打捆”送往华北电网的战略性工程。
电站总装机容量4200MW (6×700MW)。
工程为一等大(I)型工程。
拉西瓦水电站拱坝平面拱圈形式为对数螺旋线混凝土双曲拱坝,最大坝高250m,坝顶中心长度459.64m。
坝底厚49m,坝顶厚10m。
设计混凝土258万方。
从右岸至左岸共分为22个坝段。
2. 程序编制2.1 原始计算资料由于设计单位没有提供对数螺旋线混凝土双曲拱坝参数方程,而在各个坝段每米整数高程坝体上、下游面各给出11个点的体型设计坐标值,以此来做为大坝混凝土体型控制的依据。
见表1、表2。
因此这22个体型点是大坝测量放样,模板检查以及砼方量计算的原始资料。
表112坝段上游坝面基本体形坐标表表212坝段下游坝面基本体形坐标表2.2编程思路根据蓝图提供的资料进行大坝体型工程测量,首先是大坝体型如何控制?在这个问题上主要倾向于两种方法:一种是三点园心法,即求出相临三点所在园的园心、半径,其上下游面各需求五个园心,计算非整数高程面体型时,还需求出其相邻整数高程对应园心、半径,然后内插计算出非整数高程点所对应园心、半径。
第二种方法为以直代曲法,顾名思意,就是用相邻的两点做为直线,即上、下游面各由10个折线组成一条曲线,在计算非整数高程面体型时,和三点园心法一样需进行内插计算。
三点园心法最大优点就是从理论上更接近设计对数螺旋曲线。
因为大坝体型模板基本以3×3.2直面悬臂模板为主,而且所提供的设计坐标相临点间距3米左右,以直代曲法更适用于实际施工现场。
工程项目责任书企业法人:中国葛洲坝集团有限公司项目经理部:葛洲坝集团有限公司拉西瓦水电站工程施工项目部为全面履行拉西瓦水电站厂房主变开关站土建及埋件工程施工承包合同(合同编号:LXW-(2003)第12号),根据《内部联营协议书》、《内部联营方案(试行)》、集团公司《工程项目管理办法》及补充规定和集团公司相关文件精神,经双方协商,签订本责任书,以资双方共同遵守。
第一条工程概况(一)工程名称:拉西瓦水电站厂房主变开关站土建及埋件工程(二)工程地点:青海省贵德县与贵南县交界(三)承包范围:地下厂房、主变开关室、母线洞、主变运输洞、交通洞、通风系统、排水廊道、尾水管及其延伸段的土建项目以及水机一期预埋件、给排水、建筑装修等项目。
(四)主要工程量:石方洞挖:114.35万m3石方井挖:4.44万m3锚杆:55163根锚索:2989根砼(含喷砼):24.54万m3 钢筋制安:1.83万吨回填灌浆:5018 m2 固结灌浆:10.24万m排水孔:8.6万m 各种钢结构:2279吨(五)总工期及控制性工期:总工期: 2003年10月18日至2009年12月30日,共74个月。
控制性工期:(1)2003年10月18日,工程开工;(2)2005年12月30日前, 1#~6#机组开挖完毕具备浇筑条件;(3)2006年6月30日,主变开关室土建完工具备安装条件;(4)2006年12月31日,副厂房、副安装间土建完工;(5)2007年5月30日, 1#机组具备水轮发电机组安装条件;(6)2007年12月31日, 2#机组具备水轮发电机组安装条件;(7)2009年12月30日前, 3#~6#机组具备水轮机安装条件,并完成本合同范围内的全部工程。
(六)合同总价40569.82万元第二条主要责任指标(一)工程项目费用指标分解(见下表)1、本项目实行一级核算,项目经理部是成本控制主体,应严格成本管理。
2、项目经理部管理费是指项目经理部履行项目管理职能所需的各项费用,项目经理部应统筹安排,严格控制使用。
拉西瓦水电站工程是黄河上游龙羊峡至青铜峡河段规划的大型梯级电站,主要任务是发电。
工程由砼双曲拱坝、坝后水垫塘及二道坝、坝身泄洪表孔深孔底孔及右岸地下厂房主变开关室等主要建筑物组成。
电站总装机容量420万千瓦,单台装机容量70万千瓦,是黄河流域装机容量最大、发电量最多、单位千瓦造价最低、经济效益良好的水电站。
在施工过程中,拉西瓦水电站工程面临着诸多挑战。
首先,工程地处青藏高原,地形复杂,地质条件恶劣。
施工过程中,地质勘察、地基处理、大坝浇筑等环节均需克服种种困难。
其次,工程规模庞大,施工难度大,工期紧。
为满足工期要求,施工单位采取了多种措施,如分段施工、流水作业、交叉作业等,确保工程按期完成。
以下是拉西瓦水电站工程施工过程中的一些亮点:1. 技术创新:在施工过程中,我国水电建设者攻克了一系列技术难题,如大坝施工、地下厂房施工、高等级出线等。
其中,大坝施工采用砼双曲拱坝技术,地下厂房施工采用全断面开挖技术,高等级出线采用750千伏气体绝缘管道母线技术,均达到了世界先进水平。
2. 环保施工:在施工过程中,拉西瓦水电站工程高度重视环保工作,采取了多项措施减少对环境的影响。
如合理规划施工场地,加强水土保持,严格控制扬尘和噪声等。
3. 安全管理:拉西瓦水电站工程始终坚持“安全第一、预防为主、综合治理”的方针,建立健全了安全生产责任制,加强施工现场安全管理,确保了施工过程中人员生命财产的安全。
4. 水土保持:拉西瓦水电站工程建设过程中,高度重视水土保持工作。
通过实施水土保持方案,对建设区水土流失进行了综合防治,使项目建设区扰动土地整治率、水土流失总治理度、拦渣率等指标均达到了预期目标。
5. 质量控制:拉西瓦水电站工程严格遵循国家有关质量标准,加强质量监督,确保工程质量。
在施工过程中,对单位工程、分部工程质量进行了严格检查,合格率达到了100%。
总之,拉西瓦水电站工程施工过程中,我国水电建设者克服了重重困难,取得了显著成果。
1工程概述拉西瓦水电站位于青海省贵德县与贵南县交界的黄河干流上,是黄河上游龙羊峡至青铜峡河段规划的大中型水电站中紧接龙羊峡水电站的第二个梯级电站。
电站距上游龙羊峡水电站32.8km(河道距离),距下游李家峡水电站73km,距青海省西宁市公路里程为134km,距下游贵德县城25km,对外交通便利。
拉西瓦水电站工程属大(1)型一等工程,永久性主要水工建筑物为一级建筑物。
工程的主要任务是发电。
水库具有日调节能力。
该工程由砼双曲拱坝(坝高250m)、坝后水垫塘及二道坝、坝身泄洪表孔深孔底孔及右岸地下厂房主变开关室组成。
大坝建成后将形成10.79亿m3的水库,电站装机容量4200MW(6×700MW)。
1.1施工条件A、水文气象条件拉西瓦坝址区地处中纬度内陆高原,属典型的大陆性气候,冬季漫长,夏季凉爽,气候日差较大,无霜期短。
多年平均气温7.2℃,多年平均降雨量259mm,蒸发能力2004mm,一年中寒潮出现频繁,多年平均10.2次,年冻融循环次数最大117次,日温差大于15℃的天数全年平均190天。
气温、水温和地温分别见表1-1、表1-2。
拉西瓦设计洪峰流量见表1-3,表中1000年一遇洪水入库流量为4250m3/s,5000年一遇洪水入库流量为6310m3/s。
气温表水温、地温表9拉西瓦坝址受上游水库调蓄后的设计洪峰流量表(流量单位:m3/s)表1-3B、工程地质条件大坝位于石门坝址,该坝址河谷狭窄,河道平直,两岸山体雄厚,对称,无深切冲沟。
坝址处基岩为均质中、粗粒花岗岩、完整性较好,岩性单一,力学强度高,风化不严重。
坝址基岩中发育的断裂以高倾角为主,多近于垂直河流向展布,顺河构造不发育,且断层规模小,多属Ⅱ、Ⅲ级结构面。
坝址处谷深680m~700m,两岸山坡陡峻,2400m高程以下两岸平均坡度60~65°,2400m高程以上为40~45°,峡谷内平均水面坡降6.7‰,平水期水面宽45~55m,坝顶高程处天然谷宽365~385m,河谷宽高比1.5左右,河谷中两岸岩石裸露,河床覆盖层深一般5~12m,最深15m。
1工程概述
拉西瓦水电站位于青海省贵德县与贵南县交界的黄河干流上,是黄河上游龙羊峡至青铜峡河段规划的大中型水电站中紧接龙羊峡水电站的第二个梯级电站。
电站距上游龙羊峡水电站32.8km(河道距离),距下游李家峡水电站73km,距青海省西宁市公路里程为134km,距下游贵德县城25km,对外交通便利。
拉西瓦水电站工程属大(1)型一等工程,永久性主要水工建筑物为一级建筑物。
工程的主要任务是发电。
水库具有日调节能力。
该工程由砼双曲拱坝(坝高250m)、坝后水垫塘及二道坝、坝身泄洪表孔深孔底孔及右岸地下厂房主变开关室组成。
大坝建成后将形成10.79亿m3的水库,电站装机容量4200MW(6×700MW)。
1.1施工条件
A、水文气象条件
拉西瓦坝址区地处中纬度内陆高原,属典型的大陆性气候,冬季漫长,夏季凉爽,气候日差较大,无霜期短。
多年平均气温7.2℃,多年平均降雨量259mm,蒸发能力2004mm,一年中寒潮出现频繁,多年平均10.2次,年冻融循环次数最大117次,日温差大于15℃的天数全年平均190天。
气温、水温和地温分别见表1-1、表1-2。
拉西瓦设计洪峰流量见表1-3,表中1000年一遇洪水入库流量为4250m3/s,5000年一遇洪水入库流量为6310m3/s。
气温表
水温、地温表
9
拉西瓦坝址受上游水库调蓄后的设计洪峰流量表(流量单位:m3/s)
表1-3
B、工程地质条件
大坝位于石门坝址,该坝址河谷狭窄,河道平直,两岸山体雄厚,对称,无深切冲沟。
坝址处基岩为均质中、粗粒花岗岩、完整性较好,岩性单一,力学强度高,风化不严重。
坝址基岩中发育的断裂以高倾角为主,多近于垂直河流向展布,顺河构造不发育,且断层规模小,多属Ⅱ、Ⅲ级结构面。
坝址处谷深680m~700m,两岸山坡陡峻,2400m高程以下两岸平均坡度60~65°,2400m高程以上为40~45°,峡谷内平均水面坡降6.7‰,平水期水面宽45~55m,坝顶高程处天然谷宽365~385m,河谷宽高比1.5左右,河谷中两岸岩石裸露,河床覆盖层深一般5~12m,最深15m。
坝址区岩体中发育着NNW、NNE和NE向三组陡倾中小断裂和相应裂隙,发育有一组缓倾裂隙。
其中NNW、NNE组断裂规模相对较大,且分属压扭和张扭性断裂,该两组断裂约占陡倾断裂总数的40%。
缓倾断裂系原生节理经后期构造作用演变所成,一般延伸长度较大,属压扭性断裂。
坝址区岩体中裂隙发育规律与断层基本一致,陡倾为主,缓倾次之。
其中陡倾裂隙约占裂隙总数的92%~95%,相对而言,左岸裂隙较右岸略为发育。
其平均密度0.64~1.2条/m,且以NWW为主;右岸裂隙平均密度0.57m~0.85条/m,且以NNE和NE为主。
近岸坡岩体内节理属中等发育,深部岩体中节理属不发育程度。
规模较大断层(Ⅰ、Ⅱ级结构面)岸边80m范围内ω值0.14~0.29,80m 以外ω仅0.05~0.065;裂隙岩体河谷底部埋深80m内ω为0.04~0.08,80m 以下ω<0.01,左岸浅于80m时ω为0.03~0.09,深于80m时ω<0.01,右岸
亦基本相同;花岗岩块的渗透系数则为1.7×10-7m/d~4×10-8m/d。
1.2工程特点
㈠、拉西瓦水电站坝体结构型式为双曲拱坝,坝体建基面高程为2210.0m,坝顶高程2460.0m,其坝顶宽10m,拱冠处最大底宽49.0m,是黄河上游大坝最高的水电站,是我国高寒地区最高的薄拱坝。
坝体从右至左共设22个坝段,其中10#-13#坝段为泄洪坝段,设有3个表孔,两个深孔,两个底孔,在9#、14#分设两电梯塔。
因此坝身结构相对比较简单。
㈡、砼拌和楼系统的运行和辐射式缆机的运行均含在本工程工作范围内,有利于大坝砼浇筑的组织管理。
㈢、拉西瓦水电站坝址区河谷狭窄,岸坡陡峭,临建设施布置较为困难。
㈣、拉西瓦水电站地处我国西北高寒地区,由于大坝为高寒地区修建的高薄拱坝,其坝体稳定温度要求达到7℃(仅为二滩、小湾、三峡的一半),而大坝不分纵缝,仓号最大边长49~55m,加之坝址区岩石弹模很大、约束大,高薄拱坝砼标号高,单方水泥用量较高,这些均对大坝砼在浇筑过程中温控措施提出了严格要求。
㈤、根据工期安排,大坝需要全年不间断施工,坝址区冬季较长,极端最低气温-23.8℃,一年中寒潮出现频繁,多年平均10多次,年冻融循环次数最大117次,温差大,这些都对大坝冬季施工及砼表面养护及保温提出高标准要求。
㈥、拉西大坝砼工程量大,施工强度高,并处于拉西瓦水电站工程施工总进度的关键线路上,为加快施工进度,实现早日发电,应加强施工现场的组织管理工作。
1.3合同主要工程量和工作范围
1.3.1合同项目
⑴坝体砼及砼温控保温工程。
⑵坝基表部断层处理工程。
⑶坝基固结灌浆、接触灌浆及坝体接缝灌浆工程。
⑷坝身泄水建筑物砼工程。
⑸金属结构及启闭机械安装调试(含施工期闸门及启闭机的临时动用)工程。
⑹表孔、深孔、底孔(临时底孔)钢结构件(含钢衬)制造安装及临时启闭机钢排架设计、制造安装工程。
⑺左、右岸过坝交通洞及地勘洞封堵工程。
⑻导流洞下闸与封堵工程。
⑼临时底孔封堵工程。
⑽左岸拌和系统、缆机系统、砼水平运输等的运行、维护、管理。
⑾大坝制冷系统和供热系统设计、土建、设备采购、安装及运行管理工程。
⑿砼运输线运行维护。
⒀大坝泄洪系统电气一次设备安装、坝区接地网的安装、大坝消防管路埋设、竣工前的临时供电等。
⒁按规程规范要求的施工期临时监测。
⒂大坝主体安全监测工程(仪器的埋设及合同工期内的监测)。
⒃坝顶结构及建筑工程。
⒄施工期临时渡汛工程。
⒅施工道路、照明、排水、施工厂区等生产辅助设施。
⒆按发包人或监理人指示接收并完成由其它承包人施工且与本标段密切相关的其它标段遗留工作。
⒇招标文件和图纸包含的其他工程项目。
1.3.2合同主要工程量。
