冲孔桩工程量计算表(改5月27日)
- 格式:xlsx
- 大小:89.01 KB
- 文档页数:20
第1篇一、计算公式冲孔桩施工工程量主要包括桩身断面积、桩长(含桩尖)和桩顶标高三个参数。
计算公式如下:1. 桩身断面积(A):A = π × (d/2)^2,其中d为设计桩径。
2. 桩长(L):L = h + e,其中h为平均桩长,e为桩尖进入岩层的深度。
3. 桩顶标高(H):H = h - h1,其中h1为施工场地标高。
二、计算案例以一个工程为例,设计桩径为60cm,设计桩长平均为25m,按设计要求需进入岩0.5m,桩顶标高为-2.5m,施工场地标高为-0.5m。
计算该部分钻孔桩的成孔施工工程量和桩身实体工程量。
1. 成孔施工工程量:A = π × (0.6/2)^2 = 0.2827m^2L = 25m + 0.5m = 25.5m成孔施工工程量= A × L × 100 = 0.2827m^2 × 25.5m × 100 = 713.035m^32. 桩身实体工程量:A = π × (0.6/2)^2 = 0.2827m^2L = 25m桩身实体工程量= A × L × 100 = 0.2827m^2 × 25m × 100 = 706.5m^3三、工程量计算注意事项1. 在计算工程量时,要严格按照设计图纸和规范要求进行,确保计算结果的准确性。
2. 对于不同地质条件的工程,要考虑地质勘察报告,合理确定桩长、桩径等参数。
3. 在计算工程量时,要充分考虑施工过程中可能出现的损耗,适当增加材料、设备的备用量。
4. 对于一次冲孔、二次冲孔等特殊情况,要分别独立计算工程量,并详细记录相关数据。
5. 在施工过程中,要及时记录工程量数据,为工程预算、进度控制、成本管理提供依据。
总之,冲孔桩施工工程量是工程管理的重要环节。
通过对工程量的准确计算,可以更好地进行工程预算、进度控制和成本管理,确保工程顺利进行。
工程冲孔桩工程量确认及签证单分析表

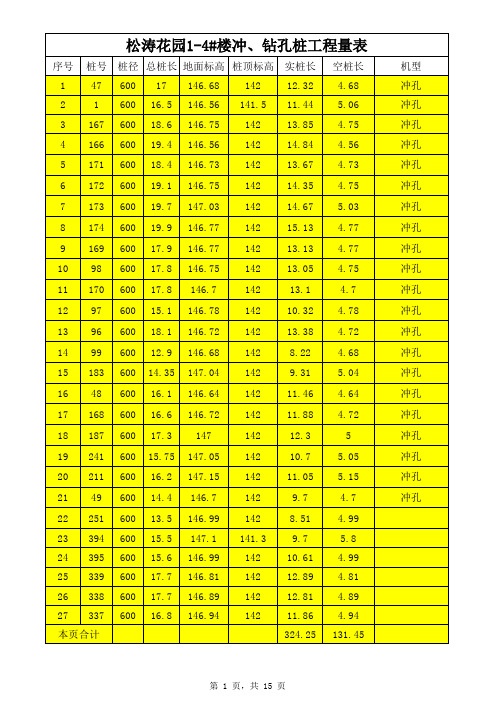

填表说明:1、顶部标题栏框为黑体字的数字需输入,非黑体字的数字自动生成;2、所有高程均采用黄海高程;4、各种数据计算公式:理论桩方量=桩截面积*(设计桩顶高程-设计终孔高程)理论浇筑砼总量=桩截面积*(设计桩顶高程-设计终孔高程+0.5)*1.2;冲岩增加方量=桩截面积*(岩面高程-持力层高程-累加溶洞厚度-1);实际实方量=桩截面积*(设计桩顶高程-设计终孔高程)实际终孔高程=护筒高程-终孔高程,实桩=总深度-空桩长,空桩方量=桩截面积*(自然高程-设计桩顶标高),重新造孔方量=桩截面积*重新造孔深度;。
