2019新版PFMEA标准表格 - 过程失效模式及影响分析(过程FMEA)
- 格式:xlsx
- 大小:13.60 KB
- 文档页数:5

XXX汽车技术股份有限公司潜在失效模式及影响分析 PFMEA螺纹孔内无铝屑,机加工面边缘毛刺清理干净;螺纹孔内有铝屑,机加工面边缘未清理干净影响客户装配,客户抱怨61.丝锥损坏2.夹具松动3.切削液未正确喷淋,铝屑未吹掉31.首检记录表2.巡检记录表354None5XΦ0.341±0.01深0.55(英制)尺寸超差 1.毛坯不合格或尺寸变化大4XΦ0.232±0.01深0.5(英制)尺寸超差 2.夹具松动;3.程序错误2XΦ0.232±0.01深0.5(英制)尺寸超差 4.装夹失误2X4.34±0.02(英制)尺寸超差 1.毛坯不合格或尺寸变化大27.19±0.02(英制)尺寸超差 2.夹具松动;3.程序错误2X7.05±0.02(英制)尺寸超差 4.装夹失误2X11.72±0.02(英制)尺寸超差1.毛坯不合格或尺寸变化大1.25±0.02(英制)尺寸超差2.夹具松动;3.程序错误2.38±0.02(英制)尺寸超差 4.装夹失误1.56±0.02(英制)尺寸超差 1.毛坯不合格或尺寸变化大2.44±0.02(英制)尺寸超差 2.夹具松动;3.程序错误8XΦ0.118±0.01(英制)尺寸超差 4.装夹失误尺寸超差1.毛坯不合格或尺寸变化大2X45°±0.5°尺寸超差2.夹具松动;None3影响装配和功能7631.首检记录表2.巡检记录表3★3影响装配和功能7★31.首检记录表2.巡检记录表363NoneNone63影响装配和功能7★31.首检记录表2.巡检记录表3影响装配和功能7★31.首检记录表2.巡检记录表None影响装配和功能7★31.首检记录表2.巡检记录表36363None。

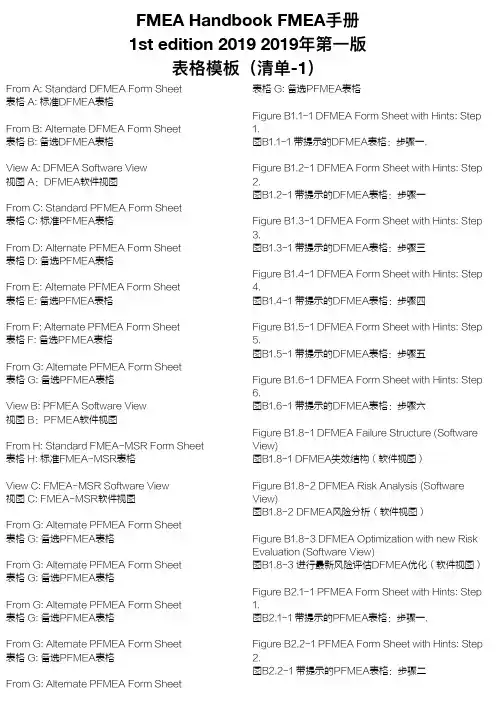

From A: Standard DFMEA Form Sheet表格 A: 标准DFMEA表格From B: Alternate DFMEA Form Sheet表格 B: 备选DFMEA表格View A: DFMEA Software View视图 A:DFMEA软件视图From C: Standard PFMEA Form Sheet表格 C: 标准PFMEA表格From D: Alternate PFMEA Form Sheet表格 D: 备选PFMEA表格From E: Alternate PFMEA Form Sheet表格 E: 备选PFMEA表格From F: Alternate PFMEA Form Sheet表格 F: 备选PFMEA表格From G: Alternate PFMEA Form Sheet表格 G: 备选PFMEA表格View B: PFMEA Software View视图 B:PFMEA软件视图From H: Standard FMEA-MSR Form Sheet 表格 H: 标准FMEA-MSR表格View C: FMEA-MSR Software View视图 C: FMEA-MSR软件视图From G: Alternate PFMEA Form Sheet表格 G: 备选PFMEA表格From G: Alternate PFMEA Form Sheet表格 G: 备选PFMEA表格From G: Alternate PFMEA Form Sheet表格 G: 备选PFMEA表格From G: Alternate PFMEA Form Sheet表格 G: 备选PFMEA表格From G: Alternate PFMEA Form Sheet 表格 G: 备选PFMEA表格Figure B1.1-1 DFMEA Form Sheet with Hints: Step 1.图B1.1-1 带提示的DFMEA表格:步骤一.Figure B1.2-1 DFMEA Form Sheet with Hints: Step 2.图B1.2-1 带提示的DFMEA表格:步骤一Figure B1.3-1 DFMEA Form Sheet with Hints: Step 3.图B1.3-1 带提示的DFMEA表格:步骤三Figure B1.4-1 DFMEA Form Sheet with Hints: Step 4.图B1.4-1 带提示的DFMEA表格:步骤四Figure B1.5-1 DFMEA Form Sheet with Hints: Step 5.图B1.5-1 带提示的DFMEA表格:步骤五Figure B1.6-1 DFMEA Form Sheet with Hints: Step 6.图B1.6-1 带提示的DFMEA表格:步骤六Figure B1.8-1 DFMEA Failure Structure (Software View)图B1.8-1 DFMEA失效结构(软件视图)Figure B1.8-2 DFMEA Risk Analysis (Software View)图B1.8-2 DFMEA风险分析(软件视图)Figure B1.8-3 DFMEA Optimization with new Risk Evaluation (Software View)图B1.8-3 进行最新风险评估DFMEA优化(软件视图) Figure B2.1-1 PFMEA Form Sheet with Hints: Step 1.图B2.1-1 带提示的PFMEA表格:步骤一.Figure B2.2-1 PFMEA Form Sheet with Hints: Step 2.图B2.2-1 带提示的PFMEA表格:步骤二Figure B2.3-1 PFMEA Form Sheet with Hints: Step 3. 图B2.3-1 带提示的PFMEA表格:步骤三 Figure B2.4-1 PFMEA Form Sheet with Hints: Step 4. 图B2.4-1 带提示的PFMEA表格:步骤四Figure B2.5-1 PFMEA Form Sheet with Hints: Step 5. 图B2.5-1 带提示的PFMEA表格:步骤五 Figure B2.6-1 PFMEA Form Sheet with Hints: Step 6. 图B2.6-1 带提示的PFMEA表格:步骤六 Figure B2.8-1 PFMEA Failure Structure (Software View)图B2.8-1 PFMEA失效结构(软件视图) Figure B2.8-2 PFMEA Risk Analysis (Software View) 图B2.8-2 PFMEA风险分析(软件视图) Figure B2.8-3 PFMEA Optimization with new Risk Evaluation (Software View) 图B2.8-3 进行最新风险评估PFMEA优化(软件视图) Figure B3.1-1 FMEA-MSR Form Sheet with Hints: Step 1.图B3.1-1 带提示的FMEA-MSR表格:步骤一. Figure B3.2-1 FMEA-MSR Form Sheet with Hints: Step 2.图B3.2-1 带提示的FMEA-MSR表格:步骤二 Figure B3.3-1 FMEA-MSR Form Sheet with Hints: Step 3.图B3.3-1 带提示的FMEA-MSR表格:步骤三 Figure B3.4-1 FMEA-MSR Form Sheet with Hints: Step 4.图B3.4-1 带提示的FMEA-MSR表格:步骤四 Figure B3.5-1 FMEA-MSR Form Sheet with Hints: Step 5.图B3.5-1 带提示的FMEA-MSR表格:步骤五 Figure B3.6-1 FMEA-MSR Form Sheet with Hints: Step 6.图B3.6-1 带提示的FMEA-MSR表格:步骤六Figure B3.8-1 FMEA-MSR Failure Structure(Software View)图B3.8-1 FMEA-MSR失效结构(软件视图) Figure B3.8-2 FMEA-MSR Risk Analysis (SoftwareView) 图B3.8-2 FMEA-MSR风险分析(软件视图) Figure B3.8-3 FMEA-MSR Optimization with new Risk Evaluation (Software View)图B3.8-3 进行最新风险评估FMEA-MSR优化(软件视图) Table C1-1 DFMEA SEVERITY (S).表C1-1 DFMEA 严垂度(S)Table C1-2 DFMEA OCCURRENCE (O)表C1-2 DFMEA 频度(O)Table C1.3.1 Alternative DFMEA Occurrence (O) 表C1.3.1 备选DFMEA频度(O) Table C1.3.2 Alternative DFMEA Occurrence (O) 表C1.3.2 备选DFMEA频度(O)Table C1.4 DFMEA DETECTION (D) 表C1.4 DFMEA探测度(D)Table C1.5 ACTION PRIORITY FOR DFMEA 表C1.5 DFMEA措施优先级Table C2.1 PFMEA SEVERITY (S) 表C2.1 PFMEA 严垂度(S)Table C2.2 PFMEA OCCURRENCE (O) 表C2.2 PFMEA 频度(O)Table C2.3.1 Alternative PFMEA Occurrence (O) 表C2.3.1 备选PFMEA频度(O)Table C2.3.1 Alternative PFMEA Occurrence (O) 表C2.3.1 备选PFMEA频度(O)Table C2.3.1 Alternative PFMEA Occurrence (O) 表C2.3.1 备选PFMEA频度(O)Table C2.4 PFMEA DETECTION (D) 表C2.4 PFMEA 探测度(D)Table C2.5 ACTION PRIORITY FOR PFMEA 表C2.5 PFMEA措施优先级Table C3.1 Supplemental FMEA-MSR SEVERITY (S) 表C3.1 补充FMEA-MSR严重度(S)表 Table C3.2 Supplemental FMEA-MSR FREQUENCY (F) 表C3.2 补充 FMEA-MSR 频率(F)表 Table C3.3 Supplemental FMEA-MSR MONITORING (M)表C3.3 补充 FMEA-MSR 监视(M)表Table C3.4 ACTION PRIORITY FOR FMEA-MSR 表C3.4 FMEA-MSR措施优先级Figure B2.8-1 PFMEA Failure Structure (Software View)图B2.8-1 PFMEA失效结构(软件视图)Figure B2.8-2 PFMEA Risk Analysis (Software View) 图B2.8-2 PFMEA风险分析(软件视图) Figure B2.8-3 PFMEA Optimization with new Risk Evaluation (Software View) 图B2.8-3 进行最新风险评估PFMEA优化(软件视图) Figure B3.1-1 FMEA-MSR Form Sheet with Hints: Step 1.图B3.1-1 带提示的FMEA-MSR表格:步骤一. Figure B3.2-1 FMEA-MSR Form Sheet with Hints: Step 2.图B3.2-1 带提示的FMEA-MSR表格:步骤二 Figure B3.3-1 FMEA-MSR Form Sheet with Hints: Step 3.图B3.3-1 带提示的FMEA-MSR表格:步骤三 Figure B3.4-1 FMEA-MSR Form Sheet with Hints: Step 4.图B3.4-1 带提示的FMEA-MSR表格:步骤四Figure B3.5-1 FMEA-MSR Form Sheet with Hints: Step 5.图B3.5-1 带提示的FMEA-MSR表格:步骤五Figure B3.6-1 FMEA-MSR Form Sheet with Hints:Step 6. 图B3.6-1 带提示的FMEA-MSR表格:步骤六 Figure B3.8-1 FMEA-MSR Failure Structure (Software View) 图B3.8-1 FMEA-MSR失效结构(软件视图) Figure B3.8-2 FMEA-MSR Risk Analysis (Software View)图B3.8-2 FMEA-MSR风险分析(软件视图) Figure B3.8-3 FMEA-MSR Optimization with new Risk Evaluation (Software View)图B3.8-3 进行最新风险评估FMEA-MSR优化(软件视图)Table C1-1 DFMEA SEVERITY (S). 表C1-1 DFMEA 严垂度(S)Table C1-2 DFMEA OCCURRENCE (O)表C1-2 DFMEA 频度(O)Table C1.3.1 Alternative DFMEA Occurrence (O) 表C1.3.1 备选DFMEA频度(O) Table C1.3.2 Alternative DFMEA Occurrence (O) 表C1.3.2 备选DFMEA频度(O)Table C1.4 DFMEA DETECTION (D) 表C1.4 DFMEA探测度(D)Table C1.5 ACTION PRIORITY FOR DFMEA 表C1.5 DFMEA措施优先级Table C2.1 PFMEA SEVERITY (S) 表C2.1 PFMEA 严垂度(S)Table C2.2 PFMEA OCCURRENCE (O) 表C2.2 PFMEA 频度(O)Table C2.3.1 Alternative PFMEA Occurrence (O)表C2.3.1 备选PFMEA频度(O) Table C2.3.1 Alternative PFMEA Occurrence (O)表C2.3.1 备选PFMEA频度(O) Table C2.3.1 Alternative PFMEA Occurrence (O)表C2.3.1 备选PFMEA频度(O) Table C2.4 PFMEA DETECTION (D)表C2.4 PFMEA 探测度(D) Table C2.5 ACTION PRIORITY FOR PFMEA表C2.5 PFMEA措施优先级 Table C3.1 Supplemental FMEA-MSR SEVERITY (S)表C3.1 补充FMEA-MSR严重度(S)表Table C3.2 Supplemental FMEA-MSR FREQUENCY (F)表C3.2 补充 FMEA-MSR 频率(F)表Table C3.3 Supplemental FMEA-MSR MONITORING (M)表C3.3 补充 FMEA-MSR 监视(M)表Table C3.4 ACTION PRIORITY FOR FMEA-MSR表C3.4 FMEA-MSR措施优先级。
新版FMEA第五版FMEA2019:过程PFMEA详解或查看更多。

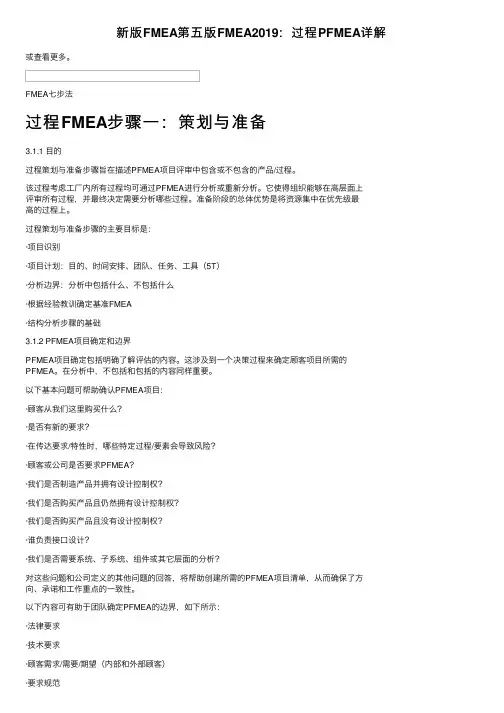

FMEA七步法过程FMEA步骤⼀:策划与准备3.1.1 ⽬的过程策划与准备步骤旨在描述PFMEA项⽬评审中包含或不包含的产品/过程。
该过程考虑⼯⼚内所有过程均可通过PFMEA进⾏分析或重新分析。
它使得组织能够在⾼层⾯上评审所有过程,并最终决定需要分析哪些过程。
准备阶段的总体优势是将资源集中在优先级最⾼的过程上。
过程策划与准备步骤的主要⽬标是:·项⽬识别·项⽬计划:⽬的、时间安排、团队、任务、⼯具(5T)·分析边界:分析中包括什么、不包括什么·根据经验教训确定基准FMEA·结构分析步骤的基础3.1.2 PFMEA项⽬确定和边界PFMEA项⽬确定包括明确了解评估的内容。
这涉及到⼀个决策过程来确定顾客项⽬所需的PFMEA。
在分析中,不包括和包括的内容同样重要。
以下基本问题可帮助确认PFMEA项⽬:·顾客从我们这⾥购买什么?·是否有新的要求?·在传达要求/特性时,哪些特定过程/要素会导致风险?·顾客或公司是否要求PFMEA?·我们是否制造产品并拥有设计控制权?·我们是否购买产品且仍然拥有设计控制权?·我们是否购买产品且没有设计控制权?·谁负责接⼝设计?·我们是否需要系统、⼦系统、组件或其它层⾯的分析?对这些问题和公司定义的其他问题的回答,将帮助创建所需的PFMEA项⽬清单,从⽽确保了⽅向、承诺和⼯作重点的⼀致性。
以下内容可有助于团队确定PFMEA的边界,如下所⽰:·法律要求·技术要求·顾客需求/需要/期望(内部和外部顾客)·要求规范·图表(⽅块图/边界图/系统图)·⽰意图、图纸和/或3D模型·物料清单(BOM)、风险评估·类似产品以往的FMEA·防错要求、可制造性和可装配性设计(DFM/A)·QFD质量功能展开准备阶段需要在过程开始时就绪,以确保⼯作⽅向和关注点⼀致,即完整的⽣产线、过程名称/过程要素。
1.0目的根据客户的要求,通过对产品生产过程中的潜在失效模式及后果进行预见性的分析,将产品过程中存在的失效风险降至最低。
2.0范围适用于产品生产中的过程潜在失效模式及后果分析。
3.0职责3.1多方论证小组:负责制订PFMEA的各项内容及相关改进措施,建立纠正措施优先体系;当有新的失效模式出现时及时更改PFMEA。
3.2工程部:主导多方论证小组分析并制订所有潜在失效模式及后果。
3.3各部门:参与PFMEA的制订和评估,相关纠正和预防措施的执行。
4.0定义4.1PFMEA:(Process Failure Mode& Effects Analysis)过程失效模式及后果分析.4.2顾客:顾客对PFMEA而言通常指“终端顾客”,但顾客也可能是后续或下游制造或装配作业、服务操作或法规4.3MSA:Measurement System Analysis(测量系统分析)包括准确性、线性、重复性、再现性、稳定性。
5.0流程无6.0内容6.1PFMEA制订说明:6.1.1工程部主导成立多方论证小组(即APQP策划小组),并确定PFMEA的实施项目。
多方论证小组根据客户的要求和生产加工情况,在APQP总进度中明确PFMEA项目的实施进度要求。
6.1.2多方论证小组组织品质部、工程部、生产部等相关部门的人员对整个生产流程进行评定。
6.1.3工程部针对过程失效模式和后果分析,确定相关过程的“严重度(S)”、“频度(O)”、“探测度(D)”,并通过S、O、D值的排列组合“措施优先级(AP)”,进行改进,编制PFMEA。
6.2在针对措施优先级(AP)行动时,需考虑以下因素:6.2.1严重度数高的(≥ 9)必须实施;6.2.2措施优先级(AP)为高(H)的优先实施;6.2.3措施优先级(AP)为中(M),但是易于实施,成本投入少的,优先实施。
6.2.4客户,项目小组,或者公司高层,在文件化的时候,提出采取改进措施的,给予实施;6.3工程部针对新产品、新材料、新技术应提交相关PFMEA资料。
