本钢新1号高炉生产能力分析与对策惠国东【期刊名称】《金属世界》【年(卷),期】2015(000)004【总页数】3页(P46-48)【作者】惠国东【作者单位】本钢板材股份有限公司炼铁厂,辽宁本溪 117000【正文语种】中文作者单位:本钢板材股份有限公司炼铁厂,辽宁本溪 117000内容导读本钢板材新1号高炉开炉运行至今,利用系数始终不高,生产能力没有达到最佳。
根据原燃料质量条件,同时结合高炉的实践运行参数,对影响高炉炉腹煤气量、K 值的各个因素进行详细分析,并针对性的提出提高炉腹煤气量的对策,为高炉下一步强化决策提供科学的数据依据。

本钢新1号高炉设计容积为4350 m3,于2008年10月9日开炉投产。
开炉后各项经济技术指标达到了设计水平,但自2009年1月开始,由于对4000 m3以上大型高炉操作经验的欠缺,加上布料溜槽磨损、焦炭质量波动等原因,操作炉型被破坏,经历了一年多的操作制度的摸索和优化,重新确立了各项技术操作参数,生产逐步走上了正轨,高炉顺行状况逐步改善,技术经济指标稳步提高,尤其是2013年3—4月份,焦比达到了历史最低水平(见表1),但高炉燃料比较高,利用系数较低。
烧结矿由2台265m2烧结机供给,烧结质量相对稳定;马耳岭球团抗压强度低,合格率低,我们的要求是合格率要达到100%。
综合入炉品位59.0%,较去年下降0.4%。
新1号高炉以焦化厂焦四车间干熄焦为主,焦三车间干熄焦为辅,焦三干熄焦占入炉焦炭量的20%左右,焦炭的各项性能指标相对稳定。
目前喷吹的煤粉烟煤比例为43%,导致了煤粉的发热值较低,煤粉的置换系数只有0.702,这直接影响着燃料比的升高;而且负200目的比例只有61%,距离要求≥80%还有很大的差距。
进入2013年,厂部推行稳健的生产经营计划。
新1号高炉采取了一系列措施,逐步优化各种冶炼制度,实行稳扎稳打,逐步降低焦比。
稳定操作统一、稳定的操作制度是炉况顺行的基础。
本钢1号高炉开达产实践
欧继胜;姚树杰
【期刊名称】《电大理工》
【年(卷),期】2000(000)002
【摘要】本钢1号高炉(398m^3)1998年开炉,开炉进展顺利,达产过程出现了炉况不能长时间稳定现象,通过调整操作制度,稳定了顺行。
1999年1月份全月平均利用系数达到2.510t/m^3.d,在此基础上,高产,稳产各项技术经济指标逐步提高。
【总页数】3页(P13-15)
【作者】欧继胜;姚树杰
【作者单位】本钢集团铁业有限公司,本溪;本钢集团铁业有限公司,本溪
【正文语种】中文
【中图分类】TF542
【相关文献】
1.本钢7号高炉布料矩阵对煤气利用率影响实践 [J], 王运国
2.本钢7号高炉提高煤气利用率的实践 [J], 林铁森;谢孔明
3.本钢新1号4747m3高炉开炉达产实践 [J], 王凤民;欧继胜;邹德胜
4.本钢7号高炉降低燃料消耗的研究与实践 [J], 代兵;欧继胜;梁科;王学军;李鑫
5.本钢6#高炉炉役后期低强度冶炼低耗生产实践 [J], 张胜发
因版权原因,仅展示原文概要,查看原文内容请购买。
2010年第5期宝 钢 技 术宝钢1号高炉开炉实践与操作探索王天球,朱怀宇(宝山钢铁股份有限公司炼铁厂,上海 200941) 摘要:宝钢1号高炉(3代)快速大修扩容后,在工艺、设备方面都进行较大的调整,采用了并罐式无料钟上料系统、炉体采用铜冷却壁、煤气干法除尘等多项先进技术。
面对新的生产条件,高炉人员通过大胆探索和实践,摸索出新1号高炉的操业管理制度,为稳定生产奠定了基础。
投产第6天利用系数就达到2.247t/(m3·d),第9天煤比突破200kg/t。
关键词:高炉;布料;并罐;铜冷却壁中图分类号:TF542 文献标志码:B 文章编号:1008-0716(2010)05-00011-04doi:10.3969/j.issn.1008-0716.2010.05.003Blow-inPracticeandOperationExplorationofBaosteelNo.1BlastFurnaceWANGTianqiuandZHUHuaiyu(IronmakingPlant,BaoshanIron&SteelCo.,Ltd.,Shanghai200941,China) Abstract:GreatimprovementintechnologyandequipmentshasbeenmadeinBaosteelNo.1blastfurnacesinceitsrapidoverhauling,includingtheparallelhopperandbelllesstopsystem,coppercoolingstavetechnology,drydustremovaltechnology,etc.Facingnewoperationconditions,ironmakingworkersbravelyprobeintopractice,andgropeforanoperationmethodfitforthenewNo.1blastfurnace.Allthesehaveestablishedabasisforthesmoothoperation.Nowtheproductivityhasreached2.247t/m3perdayonthe6thdayanditspulverizedcoalinjectionrate(PCR)reached200kg/tonthe9thdayaftertheblow-in.Keywords:blastfurnace;chargedistrbution;parallelhopper;coppercoolingstave王天球 高级工程师 1971年生 1994年毕业于北京科技大学现从事炼铁工艺专业 电话 26647416E-mail wangtianqiu@baosteel.com0 前言宝钢1号高炉(第2代)于2008年9月1日安全停炉进行大修,新高炉设计有效容积4966m3,至2008年11月18日历时78天出色地完成快速大修任务。

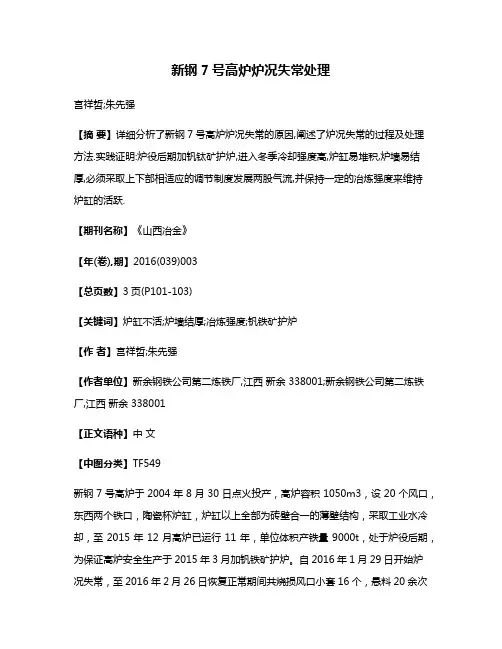

新钢7号高炉炉况失常处理宫祥哲;朱先强【摘要】详细分析了新钢7号高炉炉况失常的原因,阐述了炉况失常的过程及处理方法.实践证明:炉役后期加钒钛矿护炉,进入冬季冷却强度高,炉缸易堆积,炉墙易结厚,必须采取上下部相适应的调节制度发展两股气流,并保持一定的冶炼强度来维持炉缸的活跃.【期刊名称】《山西冶金》【年(卷),期】2016(039)003【总页数】3页(P101-103)【关键词】炉缸不活;炉墙结厚;冶炼强度;钒铁矿护炉【作者】宫祥哲;朱先强【作者单位】新余钢铁公司第二炼铁厂,江西新余 338001;新余钢铁公司第二炼铁厂,江西新余 338001【正文语种】中文【中图分类】TF549新钢7号高炉于2004年8月30日点火投产,高炉容积1050m3,设20个风口,东西两个铁口,陶瓷杯炉缸,炉缸以上全部为砖壁合一的薄壁结构,采取工业水冷却,至2015年12月高炉已运行11年,单位体积产铁量9000t,处于炉役后期,为保证高炉安全生产于2015年3月加钒铁矿护炉。
自2016年1月29日开始炉况失常,至2016年2月26日恢复正常期间共烧损风口小套16个,悬料20余次(见表1)。
受钢铁市场低迷影响,公司亏损严重,为缓解资金紧张降低库存,2016年1月份开始大量使用料场长期堆积的焦炭,焦炭波动比较大,含粉率高,当场地焦与新进厂焦炭交替使用时焦炭负荷把握不准,造成炉温波动,炉况失常前三天两次减风阻料来提炉温,炉缸蓄热能力下降,渣铁物理热差,长期低炉温造成频繁崩料是此次炉况失常的直接原因。
7号高炉采取薄壁炉衬,冷却壁进出水管多为双进双出,造成开炉时打压困难,直至将水量提高至5 800 t/h,才将常压水水压提高到0.45 MPa,比设计值低0.2 MPa,进水量比设计值3 950 t/h高出1 850 t/h,造成高炉冷却强度偏大,特别是冬季气温较低时,操作参数调节不到位容易造成炉墙结厚,从而引起炉况波动。
炉缸二层、三层重点区域热流强度变化如图1、图2所示。
包钢3号高炉生产操作实践以包钢3号高炉生产操作实践为题,我将为大家介绍包钢3号高炉的生产操作实践,包括高炉的操作流程、设备操作细节以及操作中需要注意的事项等。
包钢3号高炉的操作流程如下:1. 原料准备:将所需的铁矿石、焦炭、石灰石等原料按照一定比例进行配料。
2. 原料装料:将配料好的原料通过送料系统依次装入高炉上部的料斗中。
3. 点火预热:点火后,通过燃烧炉底的燃料,使炉内温度逐渐升高,进行预热。
4. 高炉运行:在达到预定温度后,开始正式投料,同时维持适当的风量和煤气量进行燃烧。
5. 炉温控制:通过调整风量、煤气量和混合料的投料比例,控制炉内温度在适当范围内。
6. 炉渣处理:根据炉渣的化学成分和性质,及时对炉渣进行处理,保持炉内的正常运行。
7. 收集铁水:高炉内的熔融铁经过炉底的铁口流出,收集到铁水箱中。
8. 铁水处理:对收集到的铁水进行脱硫、除杂等处理,以提高铁水的质量。
9. 铁水出渣:去除铁水中的炉渣,并将熔融铁流入铁水罐中,待后续处理。
10. 高炉停炉:根据生产需要,经过一段时间的运行后,停止高炉的操作。
在操作过程中,需要注意以下几点:1. 原料配比要准确:根据高炉的生产要求,严格按照配料比例进行原料的配比,以保证高炉的正常运行。
2. 控制燃烧条件:通过控制风量、煤气量和混合料的投料比例等,保持适当的燃烧条件,以提高冶炼效果。
3. 炉渣处理要及时:根据炉渣的化学成分和性质,及时对炉渣进行处理,以保持炉内的正常运行。
4. 温度控制要精确:通过调整风量和煤气量等参数,控制高炉内的温度在适当范围内,以保证冶炼的效果。
5. 铁水处理要细致:对收集到的铁水进行脱硫、除杂等处理,以提高铁水的质量,为后续工序提供良好的原料。
6. 安全操作:在高炉的操作过程中,要严格遵守安全操作规程,注意防火、防爆等安全事项,确保人员和设备的安全。
总结一下,包钢3号高炉的生产操作实践包括原料准备、点火预热、高炉运行、炉温控制、炉渣处理、收集铁水、铁水处理、铁水出渣以及高炉停炉等步骤。
本钢新1号4747m3高炉开炉达产实践王凤民欧继胜邹德胜(本溪钢铁集团有限公司,辽宁本溪117000)摘要:对本钢新1号4747m3高炉开炉及达产的生产操作经验进行了总结。
新1号高炉采用了一系列新技术、新设备,通过对开炉前的精心准备,制定合理的开炉方案,准确选择开炉料和各种操作参数,适时调整操作制度,优化高炉操作,实现了顺利开炉和快速达产。
关键词:高炉;开炉;达产Blowing–in and Production of No.1Blast Furnace in BXsteelWang Fengmin Ou Jisheng Zou Desheng(Benxi Iron&Steel Co.Ltd.,Liaoning Benxi117000)Abstract:The paper concludes the blowing﹣in and production experiences of No.1blast furnace in Benxisteel,on which a series of new technologies and new equipment are used.Sufficient preparation before the blowing﹣in,such as rational blow-ing﹣in plan,correct selection of charge and various operation data,properly adjusted operation duty system and optimized blast furnace operation makes the blowing﹣in carried out smoothly and target be realized rapidly.Key words:blast furnace;blowing﹣in;reaching target output1概述本钢新1号高炉有效容积4747m3,于2006年9月16日动工建设,2008年10月9日开炉投产。
新1号高炉在整体设计上采用了多项先进的炼铁技术:⑴高架合并布置的烧结和球团矿槽及焦炭槽,最大限度地节省占地;⑵炉顶采用带分配器的固定上料罐串罐无料钟装料设备;⑶炉身上部设置镶砖球墨铸铁冷却壁,炉腹中部到炉身中部较高热负荷区域采用钻孔铜冷却壁,风口上部与炉腹下部采用密集式八通道强化型铜冷却板过渡,整体高炉采用了全冷却壁型式薄壁内衬结构;⑷炉缸炉底采用炭砖加陶瓷杯结构,炉缸铁口及象脚区域采用铜冷却壁,强化冷却,提高炉缸寿命;⑸粗煤气除尘采用高效轴向旋风除尘器,降低了后步煤气清洗系统的负荷,同时设置中间灰斗,使得放灰作业更安全,环保条件更好;⑹设置了两个软水密闭循环冷却水系统,强化对炉体的冷却能力;⑺两套新英巴水冲渣,并附带两套小冲渣;⑻4座霍戈文内燃式热风炉;⑼煤粉喷吹系统为4罐并联喷吹主管加分配器喷吹工艺;⑽环缝煤气清洗配TRT煤气余压发电技术等。
本钢新1号高炉开炉,从烘炉、试车、试漏试压、装料、点火开炉直至逐步强化、达产,实现了安全、科学、高效。
高炉达产后,燃料比达到510kg/t以下,达到了4000m3级高炉开炉及操作控制方面的先进水平。
本钢新1号高炉开炉七周内的主要技术经济指标见表1。
2开炉前的准备工作2.1烘炉烘炉包括热风炉烘炉和高炉本体烘炉。
本钢新1号高炉配置4座霍戈文高温内燃式热风炉,采用三烧一送的工作制度,设计热风温度1250℃,最高拱顶温度1400℃。
本次热风炉烘炉共14天,烘炉进度严格按照烘炉方案进行,确保拱顶温度在100~650℃时,烘炉温度波动控制在±2℃;拱顶温度650℃~1200℃时,烘炉温度偏差不超过±3℃。
本钢新1号高炉共38个风口,高炉本体烘炉15天。
烘炉前33个风口安装了直径准108mm 的钢管,焊接成L 型达炉底,其余5个风口分别安装了炉底测温电偶、风口前端测温电偶和炉腹测温电偶。
烘炉管理以热风温度为准,按烘炉曲线进行烘炉,见图1。
2.2试漏试压高炉烘炉结束后,对热风炉、高炉本体、煤气洗涤等系统设备进行试漏试压,对整个高炉系统的流程工况做一次强度测试。
试漏分六个压力梯度进行:0.05MPa →0.10MPa →0.15MPa →0.20MPa →0.25MPa →0.28MPa ,分步缓慢进行提压。
每步升压稳定10min 再逐步提高,在压力达到0.10Mpa 、0.20Mpa 后,分别保压1h ,检漏结束后,继续按步骤升压至0.28Mpa 。
检漏期间上料系统模拟上料,确认各阀的运行状态,并对称量料罐的压力补偿进行测试。
2.3开炉料与开炉参数选择为满足生产需要,新1号高炉的入炉焦炭达到了100%干熄焦,而且焦炭的各项指标都有所提升,但与国内其他4000m 3级以上高炉用焦炭相比,本钢焦炭强度略显不足(见表2)。
新1号高炉共有7个焦槽,为提高入炉粒度,将其中的3个焦筛网格扩大为32mm ,其余4个焦筛网格都是25mm 。
开炉料成分与性能见表3。
参考国内其他4000m 3级高炉的开炉经验,确定本钢新1号高炉采用炉缸填充木材开炉,木材填充到风口中心线。
余下容积分别为净焦、空焦、分段带负荷料。
开炉总焦比确定为3.5t/t ,焦炭批重25.0t ,负荷由0.05起,逐渐达到2.2,炉料结构为烧结矿78%+球团矿22%。
空焦部分控制炉渣碱度0.9,带负荷料部分的碱度逐渐增加到1.05。
控制炉渣中Al 2O 3含量,使其<12%。
装入开炉料时采用激光测料面技术,根据测得焦炭与矿石的料流迹,最终确定布料矩阵:C 333321234567O 333221234567。
开炉料线定为1.3m 。
3开炉操作10月9日8:58新1号高炉送风投产。
送风时采取全开风口开炉,风口配置准120mm ×15+准125mm ×23,风口面积0.4519m 2,大小风口均匀分布。
送风风量2500m 3/min ,风温800℃,送风3min 后风口陆续点燃,15min 后所有风口全部点燃。
送风10h 后4个铁口先后喷渣并堵铁口,送风16h20min 后打开3#铁口,出铁时间152min 。
此次共出铁340.0t ,出渣190.0t 。
初次渣铁流动性良好,在放干渣120.0t 后改冲水渣。
开炉生铁成分与炉渣碱度见表4。
ÁÂÁÁÃÁÁÄÁÁÅÁÁÆÁÁÇÁÁÁÈÇÂÆÃÃÃÉÄÁÅÄÇÁ图1本钢新1号高炉本体烘炉曲线4达产过程4.1炉前渣铁排放为使炉前渣铁顺利排放,开炉前制定了出铁预案:第一次出铁时间不足3h要等到3h再打开另一个铁口;出铁时间不足2h应调整开口机钻头孔径;出铁时间超过2h45min未喷吹另一个铁口就必须打开进行重叠出铁;重叠出铁时间不超过30 min,重叠出铁的铁口打开空喷就堵上前一个铁口。
铁口技术要求:①铁口喷吹后堵铁口,堵铁口前必须清理干净铁口周围,防止冒泥,开口机钻头的型号为四种:准70、准60、准55、准45。
②目标铁口深度:3700mm±100mm,最低打泥量不得少于100kg,连续二次铁口深度不在目标范围就±50kg泥量。
③若每次打泥量已增至480kg,铁口深度仍低于目标值时应提高炮泥强度。
随着风量和产量的增加,炉前也摸索出了一套出铁制度,4个铁口3用1备,铁口角度定为10°,每日铁次控制在12次左右,开口时选择准55的钻头,以控制出铁速度在5.0~7.0t/min,间隔45min不下渣必须重叠出铁;堵口时打泥量稳定在400kg左右,铁口深度维持在3.7m;加强铁口维护,严禁堵口冒泥。
经过一系列调整,炉前渣铁排放逐渐达到制度化,这为炉内加风创造了积极的条件。
4.2装料制度调整装料制度的调整通常根据风量的变化,通过十字测温与炉顶成像,根据边缘气流比重W 与中心气流比重Z 等多种因素进行装料制度的调整,调整的目标是使W 值保持在0.5~1.0,Z 值在8.0~10.0范围内波动。
新1号高炉的装料制度采用了重量布料方式,其优点在于,即使料流调节阀的实际开度比设定开度有少许偏差,每一档位也布了所要求的重量,这使得布料更均匀,煤气流分布更合理。
开炉初期由于入炉风量、焦炭负荷、矿石批重等操作参数都在不停的变化,所以煤气流分布不是十分稳定,需要通过不断的调整装料制度,来得到稳定而且理想的操作参数,经调整后的布料矩阵为:C 433221234567O 233321234567,W 值0.57,Z 值8.6左右,见下表5。
在研究了其他4000m 3级高炉的操作制度后,本钢新1号高炉也走大矿批的技术路线,使矿焦批重和入炉风量相适应,保证日料批在130批左右。
这样既稳定了煤气流,又提高了煤气利用率(见图2),降低了燃料比。
4.3送风制度调整为抵御外围条件波动对炉况状态的影响,新1号高炉开炉时有意选择了较小的风口面积,而当高炉开炉稳定运行一定时期后,原燃料的数量和质量条件趋于平稳,物料运输和渣铁罐调配逐渐得到了保证,使高炉具备了进一步提高产量的条件。
开炉点火后120h 高炉开始喷煤,开炉2周后,风量加到6500m 3/min ,风速250m/s ,煤比130kg/t 。
而当风量加到6600m 3/min 时,炉况表现不稳,压差升高,炉腹煤气抵抗指数也升高,中心煤气流过于强烈,炉顶温经常在300℃以上,炉中心温度达到800℃,需要炉顶洒水来控制,炉况处理不及时易发生顶压冒尖等现象,通过增大矿批、改变布料矩阵以及装料料线等措施后均不见好转,日产在8500.0t 停滞不前。
因此,开炉后第4周休风扩大风口面积,由开炉时的0.4519m 2扩大到0.4733m 2。
更换风口初期高炉风量并没有立即增加,一方面由于更换风口前的炉况没有被强化到良好状态,另一方面更换风口后炉温控制的偏高,铁水物理热在1515℃以上,[Si]在0.6%以上,导致冶炼强度慢,入炉风量难以增加。
调整了两周后,铁水温度降到1500℃,[Si]在图2本钢新1号高炉开炉后矿批与煤气利用率的关系!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!0.4%左右波动,下料速度缓步加快,入炉风量逐渐加到6950m 3/min ,炉况稳定顺行,日产量迅速上升到9500.0t 以上,煤比达到了150kg/t ,主要技术经济指标见表6。
