大连远洋大厦施工组织总设计
- 格式:doc
- 大小:2.52 MB
- 文档页数:70

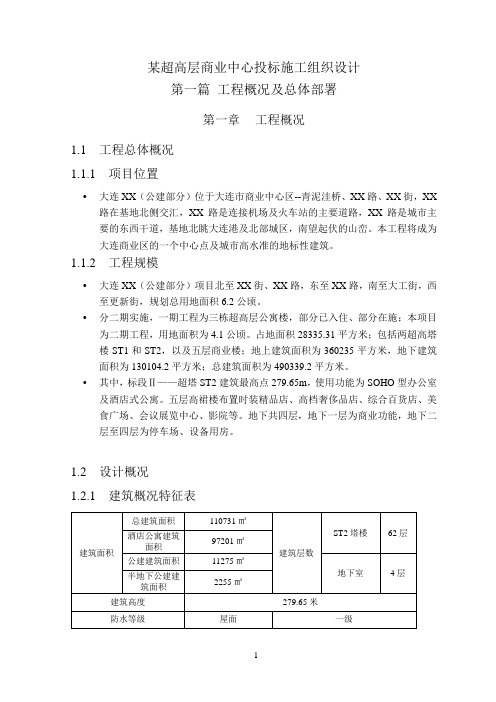

某超高层商业中心投标施工组织设计第一篇工程概况及总体部署第一章工程概况1.1工程总体概况1.1.1项目位置•大连XX(公建部分)位于大连市商业中心区--青泥洼桥、XX路、XX街,XX 路在基地北侧交汇,XX路是连接机场及火车站的主要道路,XX路是城市主要的东西干道,基地北眺大连港及北部城区,南望起伏的山峦。
本工程将成为大连商业区的一个中心点及城市高水准的地标性建筑。
1.1.2工程规模•大连XX(公建部分)项目北至XX街、XX路,东至XX路,南至大工街,西至更新街,规划总用地面积6.2公顷。
•分二期实施,一期工程为三栋超高层公寓楼,部分已入住、部分在施;本项目为二期工程,用地面积为4.1公顷。
占地面积28335.31平方米;包括两超高塔楼ST1和ST2,以及五层商业楼;地上建筑面积为360235平方米,地下建筑面积为130104.2平方米;总建筑面积为490339.2平方米。
•其中,标段Ⅱ——超塔ST2建筑最高点279.65m,使用功能为SOHO型办公室及酒店式公寓。
五层高裙楼布置时装精品店、高档奢侈品店、综合百货店、美食广场、会议展览中心、影院等。
地下共四层,地下一层为商业功能,地下二层至四层为停车场、设备用房。
1.2设计概况1.2.1建筑概况特征表1.2.2建筑概况1.2.3结构概况8@250 8@200 8@200•框架梁、框支梁的纵筋、腰筋和箍筋构造见典型钢筋构造要求和《混凝土构造施工图平面整体表示方法制图规则和构造详图》(03G101-1)•梁中开洞不得大于200,只能在梁高1/3中央范围,且需加设钢套管。
如连续开洞,则洞口中到中距离须大于3倍洞宽,洞口之间的净距应大于300mm. •当梁纵筋伸入支座内水平长度不能满足大于0.45la和b/2要求时,须增设端部横向钢筋12(长度为梁宽加500mm),但水平长度不得小于0.35La。
•梁上皮通长筋的接头在跨中L0/3范围内,底筋接头在支座处搭接。
(房地产项目管理)远洋地产大化项目施工方案临时电施工组织设计(附带计大化集团搬迁及周边改造A2区项目临时用电施工组织设计大连市富强建设集团有限公司二零一二年目录一、工程概况3二、编制依据3三、现场配电布置3四、电源进线、配电室、总分配电箱的装设位置及线路走向4五、负荷计算4六、选择变压器9七、选择导线与配电箱开关电器9八、绘制临时供电施工图34九、配电箱电器配置接线图41十、防雷与接地装置49十一、防护措施与安全用电措施49(一)安全用电技术措施50(三)环境保护与职工健康安全58十二、安全用电防火措施58(一)施工现场发生火灾的主要原因58(二)预防电气火灾的措施59一、工程概况本工程为大连新锐置业有限公司、大连广宇置业有限公司开发的大化集团搬迁及周边改造A2区项目。
本项目位于大连市甘井子区梭鱼湾大化厂区原址,处在大连主城和开发区新城的纽带区域,北至东方路,西至东北路。
用地面积46300平方米,总建筑面积约138448平方米,其中地个建筑单体,地上高层13栋,其中1#、4#、5#、6#、7#、10#、12#等7栋楼为18层住宅,11#、13#等2栋楼为24层住宅,2#、3#、8#、9#等4栋楼为25层住宅,结构形式为剪力墙结构。
另外14#、15#、16#为一层公建,17#为地下车库公建,结构形式为框架结构。
二、编制依据1、《施工现场临时用电安全技术规范》JGJ46-20052、《建筑施工安全检查标准》JGJ59-993、本工程施工图纸4、远洋地产东北区域事业部安全管理手册三、现场配电布置本工程电源由业主从城市电网引入,在施工地块南侧配置2台315KVA的变压器供本地块施工使用,电缆电线及线缆敷设由施工单位采购施工。
本工程建筑总面积约为138227平方米,其中地下室面积约为32873平方米,进行地下结构施工时,在2#、5#、6#、11#、13#附近设置材料加工区,拟设置一级配电箱5台,二级配电箱5台。

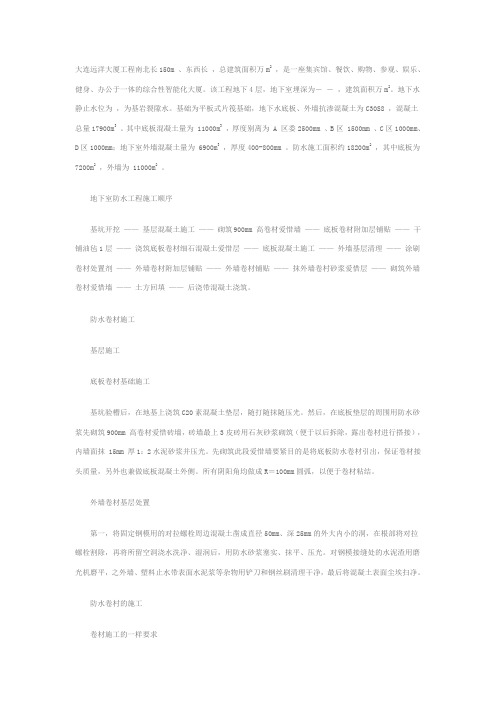

大连远洋大厦工程南北长150m 、东西长,总建筑面积万m2,是一座集宾馆、餐饮、购物、参观、娱乐、健身、办公于一体的综合性智能化大厦。
该工程地下4层,地下室埋深为--,建筑面积万m2。
地下水静止水位为,为基岩裂隙水。
基础为平板式片筏基础,地下水底板、外墙抗渗混凝土为C30S8 ,混凝土总量17900m3。
其中底板混凝土量为 11000m3,厚度别离为 A 区委2500mm 、B区 1500mm 、C区1000mm、D区1000mm;地下室外墙混凝土量为 6900m3,厚度400-800mm 。
防水施工面积约18200m2,其中底板为7200m2,外墙为 11000m2。
地下室防水工程施工顺序基坑开挖——基层混凝土施工——砌筑900mm 高卷材爱惜墙——底板卷材附加层铺贴——干铺油毡1层——浇筑底板卷材细石混凝土爱惜层——底板混凝土施工——外墙基层清理——涂刷卷材处置剂——外墙卷材附加层铺贴——外墙卷材铺贴——抹外墙卷村砂浆爱惜层——砌筑外墙卷材爱惜墙——土方回填——后浇带混凝土浇筑。
防水卷材施工基层施工底板卷材基础施工基坑验槽后,在地基上浇筑C20素混凝土垫层,随打随抹随压光。
然后,在底板垫层的周围用防水砂浆先砌筑900mm 高卷材爱惜砖墙,砖墙最上3皮砖用石灰砂浆砌筑(便于以后拆除,露出卷材进行搭接),内墙面抹 15mm 厚1:2水泥砂浆并压光。
先砌筑此段爱惜墙要紧目的是将底板防水卷材引出,保证卷材接头质量,另外也兼做底板混凝土外侧。
所有阴阳角均做成R=100mm圆弧,以便于卷材粘结。
外墙卷材基层处置第一,将固定钢模用的对拉螺栓周边混凝土凿成直径50mm、深25mm的外大内小的洞,在根部将对拉螺栓割除,再将所留空洞浇水洗净、湿润后,用防水砂浆塞实、抹平、压光。
对钢模接缝处的水泥渣用磨光机磨平,之外墙、塑料止水带表面水泥浆等杂物用铲刀和钢丝刷清理干净,最后将混凝土表面尘埃扫净。
防水卷村的施工卷材施工的一样要求卷材粘贴彩热熔粘结,除底板平面卷材彩条粘法外,(距底板爱惜墙内侧1m范围内要求满粘),其它部位都采纳满粘法。

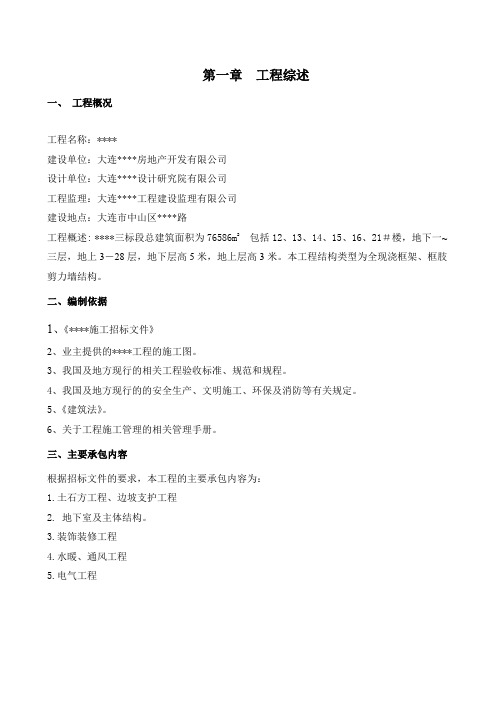

第一章工程综述一、工程概况工程名称:****建设单位:大连****房地产开发有限公司设计单位:大连****设计研究院有限公司工程监理:大连****工程建设监理有限公司建设地点:大连市中山区****路工程概述:****三标段总建筑面积为76586m2包括12、13、14、15、16、21#楼,地下一~三层,地上3-28层,地下层高5米,地上层高3米。
本工程结构类型为全现浇框架、框肢剪力墙结构。
二、编制依据1、《****施工招标文件》2、业主提供的****工程的施工图。
3、我国及地方现行的相关工程验收标准、规范和规程。
4、我国及地方现行的的安全生产、文明施工、环保及消防等有关规定。
5、《建筑法》。
6、关于工程施工管理的相关管理手册。
三、主要承包内容根据招标文件的要求,本工程的主要承包内容为:1.土石方工程、边坡支护工程2. 地下室及主体结构。
3.装饰装修工程4.水暖、通风工程5.电气工程第二章工程项目管理的主要目标根据招标文件的要求和本工程的特殊重要性,该工程项目的综合目标至少应该包括以下方面:一、质量目标质量等级“优良”,实现“过程精品”标准。
二、工期目标总工期为:2007年5月1日至2008年7月31日,共计395个日历天;其中:春节休息、严冬休息30天三、安全目标杜绝重大伤亡事故、火灾事故和人员中毒事件的发生,轻伤频率控制在千分之六以内,达到“辽宁省文明样板工地”标准。
四、工程成本造价控制目标要始终站在业主的角度,树立工程全局观念,通过优秀的人才、科学的管理、先进的技术和设备、经济合理的施工方案和工艺、科学的策划和部署、有效的组织、管理、协调和控制,使该工程成本和造价得到良好的控制;同业主、设计院、监理公司和工程相关各方共同努力,优化施工组织和安排,使工程各个环节衔接紧密,高效顺利地向前推进;从图纸设计、材料设备选型、承包商的选择和工程招标、现场施工组织、管理、协调与控制等各个方面,提出行之有效的合理化建议和方案,加强过程和程序控制,追求“过程精品”,避免不必要的拆改、浪费,尽最大能力减少和节省工程成本和造价,使业主的投资发挥最佳的效益和效果。

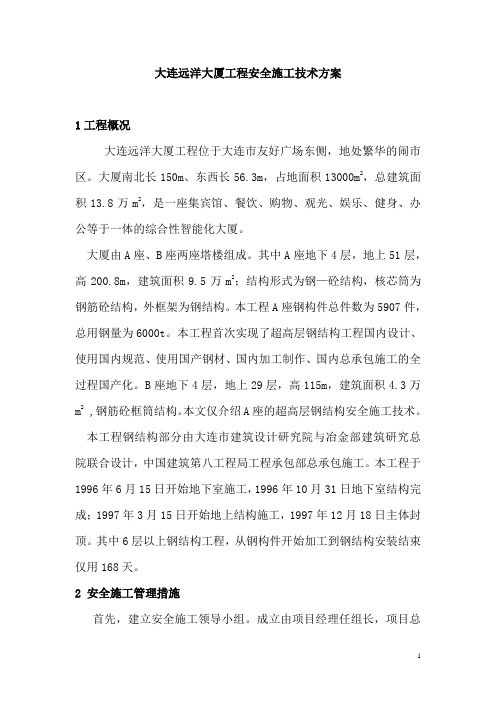

大连远洋大厦工程安全施工技术方案1工程概况大连远洋大厦工程位于大连市友好广场东侧,地处繁华的闹市区。
大厦南北长150m、东西长56.3m,占地面积13000m2,总建筑面积13.8万m2,是一座集宾馆、餐饮、购物、观光、娱乐、健身、办公等于一体的综合性智能化大厦。
大厦由A座、B座两座塔楼组成。
其中A座地下4层,地上51层,高200.8m,建筑面积9.5万m2;结构形式为钢—砼结构,核芯筒为钢筋砼结构,外框架为钢结构。
本工程A座钢构件总件数为5907件,总用钢量为6000t。
本工程首次实现了超高层钢结构工程国内设计、使用国内规范、使用国产钢材、国内加工制作、国内总承包施工的全过程国产化。
B座地下4层,地上29层,高115m,建筑面积4.3万m2 ,钢筋砼框筒结构。
本文仅介绍A座的超高层钢结构安全施工技术。
本工程钢结构部分由大连市建筑设计研究院与冶金部建筑研究总院联合设计,中国建筑第八工程局工程承包部总承包施工。
本工程于1996年6月15日开始地下室施工,1996年10月31日地下室结构完成;1997年3月15日开始地上结构施工,1997年12月18日主体封顶。
其中6层以上钢结构工程,从钢构件开始加工到钢结构安装结束仅用168天。
2 安全施工管理措施首先,建立安全施工领导小组。
成立由项目经理任组长,项目总工、安全科长任副组长,各分包队伍专职安全员任组员的领导小组。
同时,每个施工班组要设立兼职安全员,让安全工作落实到每个施工人员身上。
另外,项目经理部制定了《大连远洋大厦安全管理规定及奖罚条例》,并同各分包单位签订《安全施工协议书》。
根据协议规定,各分包单位进场前向项目经理部缴纳所施工部分工程造价的1% 作为安全生产抵押金,对违反安全生产协议的分包队伍,项目经理部对其进行罚款,罚款从抵押金中扣除;对认真履行安全生产协议的分包队伍,项目部给予5000—100000元的奖励。
3 安全施工技术由于大连远洋大厦工程这种结构采用先施工砼核芯筒、后施工外围钢框架的方法,有利于塔吊锚固、钢结构校正、加快施工速度,所以本工程也采用这种施工方法。
大连****工程施工组织设计二OO八年三月十八日大连****工程施工组织设计审批表目录第一章:编制依据一、编制依据第二章:工程概况一、工程简介二、设计概况三、工程目标四、工程难点第三章:施工部署一、施工部署原则二、具体施工部署的流程三、施工进度控制计划四、施工组织协调五、总承包施工管理协调六、主要劳动力计划七、拟采用施工机具、设备一览表第四章:施工准备一、项目经理部人员组织二、施工总平面布置三、施工计量、试验管理措施四、主要检测仪器一览表第五章:主要施工方法和技术措施一、测量放线方案二、基础工程三、钢筋工程四、模板工程五、混凝土工程六、砌筑工程七、屋面工程八、地面与楼面工程九、内墙装修工程十、外墙装饰工程十一、外墙保温工程十二、门窗工程十三、水暖工程十四、地热工程十五、电气安装工程十六、脚手架工程十七、塔吊安装拆除方案第六章:冬、雨期施工措施一、冬期施工部署二、雨期施工部署第七章:主要施工管理措施一、工期保证措施二、质量保证措施三、安全保证措施四、环境保证措施五、与分包单位间的协调六、与业主、监理单位的协调七、合同管理措施八、成本控制措施九、技术资料和贯标资料管理措施十、用户满意服务措施第八章:质量“通病”防治一、工程质量“通病”二、具体防治措施第九章:工程附图一、施工组织机构二、施工现场总平面布置图三、施工进度计划网络第一章:编制依据本工程施工组织设计的编制依据:1.本工程招标、投标文件2.本工程施工合同3.****省建筑设计院大连分院的设计图纸4.辽宁****工程地质勘察院设计的《****A、B、C号楼及地下车库基坑支护施工图》5.《工程测量规范》(GB50026-93)6.《建筑地基基础施工质量验收规范》(GB50202-2002)7.《建筑地基处理技术规范》(JBJ79-2002)8.《建筑基坑支护技术规程》(JGJ120-99)9.《建筑边坡工程技术规范》(GB50330-2002)10.《锚杆喷射混凝土支护技术规范》(GB50086-2001)11.《地下工程防水技术规范》(GB50108-2001)12.《地下防水工程质量验收规范》(GB50208-2002)13.《砌体工程施工质量验收规范》(GB50203-2002)14.《砌体工程现场检测技术标准》(GB/T50315-2000)15.《混凝土结构工程质量验收规范》(GB50204-2002)16.《混凝土质量控制标准》(GB50164-92)17.《混凝土强度检验评定标准》(GBJ107-87)18.《混凝土泵送施工技术规范》(JGJ/T10-95)。
大连远洋大厦工程简介大连期货大厦精装修工程第一标段工程介绍深圳长城家俱装饰工程有限公司二零一一年一、装饰工程简介大连期货大厦位于大连市沙河口区会展路(会展中心北侧)、星海广场范围,国际标准的甲级写字楼,是大连市标志性建筑。
大连期货大厦地上五十三层,高度242.8m;地下三层。
内部为剪力墙核心筒、外部钢结构框架结构,全玻璃幕墙体系。
建设单位为大连商品交易所期货广场开发建设管理中心,监理单位为上海市建设工程监理有限公司,总包单位为中国建筑工程总公司,国外设计单位是德国gmp国际建筑设计有限责任公司,国内设计单位是华东建筑设计研究院有限公司,室内深化设计单位是深圳长城家俱装饰工程有限公司。
深圳长城家俱装饰工程有限公司负责深化设计及施工1——13层室内精装修,施工面积约32000平方米,主要包括一层塔楼大厅、裙房接待大厅以及二层交易大厅、期货交易多媒体展示大厅、电梯大厅、贵宾接待室、主楼核心筒内的电梯厅、裙房多功能会议中心、高层管理人员办公室、4-13层普通办公室等内容。
装饰工程于2008年11月1日开工,2010年6月18日竣工,合同价7285万,项目经理陈志辉及王群威。
大面积的木化石干挂石材墙面及世纪米黄地面的镶贴是本工程的难点及亮点。
天花、墙面材料的工厂化加工现场装配技术、地面石材大面积打磨工艺、计算机辅助排版下料等新技术的应用,不仅提升了本工程的技术含量,同时降低了施工成本,改善了室内环境,提高了施工质量,更缩短了施工周期。
二、工程实景照片以下实景照片选取了能够体现质量特色的装饰亮点加以展示:二层接待大厅一层接待大厅一层电梯厅三、工程技术难点及新技术、新材料推广应用情况1.木制品工厂化加工现场装配技术本工程墙面装饰大面积使用木饰面,为缩短施工周期,减少现场木饰面施工的油漆污染,保证大空间木饰面的施工质量, 本工程所有木饰面均为工厂化加工现场装配,具体操作为:现场施工员测量放线→现场设计人员绘制加工图→工厂设计人员复核及绘制细部大样图→工厂选料加工→现场装配施工。
大连***大厦工程主承建部分施工组织设计第二册钢结构工程施工组织设计二OO五年一月目录第一章钢结构工程概况 ....................................................................................................... Ⅲ-1 1.1工程简述 ............................................................................................................................. Ⅲ-1 1.1.1建设地点及环境特征 ..................................................................................................... Ⅲ-1 1.1.2设计依据 ......................................................................................................................... Ⅲ-1 1.1.3结构选型及钢结构的整体概况 ..................................................................................... Ⅲ-1 1.1.4采用材料 ......................................................................................................................... Ⅲ-2 1.1.5其它需要说明的问题 ..................................................................................................... Ⅲ-2 1.2施工条件 ............................................................................................................................. Ⅲ-2 1.2.1交通道路 ......................................................................................................................... Ⅲ-2 1.2.2施工水源 ......................................................................................................................... Ⅲ-2 1.2.3施工电源 ......................................................................................................................... Ⅲ-3 1.2.4通讯设施 ......................................................................................................................... Ⅲ-3 1.3工程目标 ............................................................................................................................. Ⅲ-3 1.3.1工期目标 ......................................................................................................................... Ⅲ-3 1.3.2 质量、职业健康安全、环境管理目标 ........................................................................ Ⅲ-3 第二章钢结构工程的重点和难点的理解和认识 ................................................................ Ⅲ-4 2.1施工组织管理的重点 ......................................................................................................... Ⅲ-4 2.2技术上的重点与难点分析 ................................................................................................. Ⅲ-4 2.2.1测量控制要求高 ............................................................................................................. Ⅲ-4 2.2.2 钢结构的焊缝质量要求高 ............................................................................................ Ⅲ-4 2.2.3 钢结构安装焊接变形的控制要求高 ............................................................................ Ⅲ-4 2.2.4钢结构框架交叉节点的焊接质量要求高 ..................................................................... Ⅲ-4 2.2.5钢结构制作和其他专业施工管理协调 ......................................................................... Ⅲ-4 2.2.6钢结构防火涂装与其他专业的管理协调 ..................................................................... Ⅲ-4 2.2.7钢结构安装过程安全管理 ............................................................................................. Ⅲ-4 2.2.8对本工程重点与难点采取的解决方案、措施和手段 ................................................. Ⅲ-5 第三章钢结构工程施工组织机构设置和施工部署 .............................................................. Ⅲ-5 3.1施工项目管理部的设置 ..................................................................................................... Ⅲ-5 3.1.1管理优势 ......................................................................................................................... Ⅲ-5 3.1.2施工管理班子的组建原则............................................................................................. Ⅲ-5 3.1.3本项目的施工组织机构................................................................................................. Ⅲ-5 3.1.4钢结构安装项目部主要人员、部门职责..................................................................... Ⅲ-7 3.1.5项目部主要管理部门及主要人员配备一览表............................................................. Ⅲ-8 3.1.6项目各专业工种人员配备一览表................................................................................. Ⅲ-9 3.2施工部署............................................................................................................................. Ⅲ-9 3.2.1 总体策划和部署............................................................................................................ Ⅲ-9 3.2.2 主要安装机械、工具配备一览表................................................................................ Ⅲ-11 3.2.3 主要检验测量仪器一览表.......................................................................................... Ⅲ-11 3.2.4 主要措施用料一览表.................................................................................................. Ⅲ-12 第四章钢结构工程施工进度计划.................................................................................... Ⅲ-13 4.1 施工进度计划编制说明.................................................................................................. Ⅲ-13 4.2 钢结构安装工期控制点设置.......................................................................................... Ⅲ-13 4.3 钢结构安装进度计划...................................................................................................... Ⅲ-13 4.4工期保证措施................................................................................................................... Ⅲ-13 4.4.1影响工期目标实现的因素分析................................................................................... Ⅲ-13 4.4.2工期保证措施............................................................................................................... Ⅲ-13 第五章施工平面布置.......................................................................................................... Ⅲ-17 5.1施工平面布置总体说明................................................................................................... Ⅲ-17 5.2施工平面布置图............................................................................................................... Ⅲ-17 第六章钢结构工程主要施工方案...................................................................................... Ⅲ-18 6.1钢结构的深化设计及管理协调....................................................................................... Ⅲ-18 6.1.1 施工详图设计要求...................................................................................................... Ⅲ-18 6.1.2施工详图设计步骤....................................................................................................... Ⅲ-19 6.1.3施工详图设计协调管理............................................................................................... Ⅲ-20 6.2钢结构制作方案及管理协调........................................................................................... Ⅲ-21 6.2.1加工工艺编制............................................................................................................... Ⅲ-21 6.2.2 放样.............................................................................................................................. Ⅲ-21 6.2.3号料与划线................................................................................................................... Ⅲ-21 6.2.4切割和刨削加工........................................................................................................... Ⅲ-21 6.2.5 BH梁的制作................................................................................................................. Ⅲ-226.2.6箱型钢柱的制作 ........................................................................................................... Ⅲ-226.2.7装焊工艺 ....................................................................................................................... Ⅲ-23 6.2.8 焊缝质量要求 .............................................................................................................. Ⅲ-25 6.2.9 摩擦面处理与保护 ...................................................................................................... Ⅲ-25 6.2.10 钢结构构件的标识要求 ............................................................................................ Ⅲ-25 6.3钢结构吊装、校正方案 ................................................................................................... Ⅲ-25 6.3.1 钢结构安装的总工艺流程 .......................................................................................... Ⅲ-25 6.3.2 钢结构的吊装与校正 .................................................................................................. Ⅲ-25 6.4钢结构安装焊接变形的控制 ........................................................................................... Ⅲ-28 6.4.1 钢结构焊接收缩变形控制 ........................................................................................ Ⅲ-28 6.4.2钢结构的焊接顺序 ....................................................................................................... Ⅲ-28 6.5高层钢结构柱轴心偏移和垂直度偏移的控制和标高控制 ........................................... Ⅲ-29 6.5.1 高层钢结构测量工作的基础条件 .............................................................................. Ⅲ-29 6.5.2 测量与监控的工艺程序 .............................................................................................. Ⅲ-29 6.5.3 测量质量保证措施 ...................................................................................................... Ⅲ-32 6.5.4 测量与监控工艺流程 .................................................................................................. Ⅲ-33 6.6钢结构框架交叉节点的焊接保证措施 ........................................................................... Ⅲ-33 6.6.1 概述 .............................................................................................................................. Ⅲ-33 6.6.2 焊接前的技术复核工作 .............................................................................................. Ⅲ-34 6.6.3 焊接前的准备工作 ...................................................................................................... Ⅲ-34 6.6.4 焊接过程控制 .............................................................................................................. Ⅲ-34 6.6.5 注意事项 ...................................................................................................................... Ⅲ-34 6.6.6焊接检查检验 ............................................................................................................... Ⅲ-35 6.6.7返修 ............................................................................................................................... Ⅲ-35 6.6.8 焊接工艺流程 ................................................................................................................ Ⅲ-35 6.7钢结构防火涂装方案及管理协调 ................................................................................... Ⅲ-35 6.7.1高层钢结构涂装工艺过程 ........................................................................................... Ⅲ-36 6.7.2钢结构防火涂料施工应注意的问题 ........................................................................... Ⅲ-37 6.8高强度螺栓安装工艺 ....................................................................................................... Ⅲ-37 6.8.1 高强螺栓施工前准备工作 .......................................................................................... Ⅲ-37 6.8.2 高强度螺栓安装程序 .................................................................................................. Ⅲ-38 6.8.3 高强度螺栓质量检查.................................................................................................. Ⅲ-38 6.8.4 高强度螺栓安装工艺流程图...................................................................................... Ⅲ-38 6.9 压型钢板安装工艺.......................................................................................................... Ⅲ-38 6.9.1 压型钢板安装工艺...................................................................................................... Ⅲ-39 6.9.2 在压型板的施工中应注意问题.................................................................................. Ⅲ-39 6.10栓钉焊工艺..................................................................................................................... Ⅲ-39 6.10.1 栓钉焊接前的准备工作............................................................................................ Ⅲ-39 6.10.2 栓钉焊接工艺参数.................................................................................................... Ⅲ-40 6.10.3 焊后质量检查............................................................................................................ Ⅲ-40 6.10.4 栓钉焊接缺陷及对策。
(一)工程概况及特点1.1 工程概况1.1.1 工程简述本工程名称:广州远洋大厦永久用电工程招标单位:广州远洋建设实业公司建设地点:广州市珠江新城花城大道与华穗路交界处I1-4地块本工程要求质量标准:满足国家施工验收规范,合格工程标准,达标投产。
工期要求:拟2009年4月15日计划开工,施工总期:200日历天。
工程保修期:按照《建设工程质量管理条例》规定。
承包方式:根据图纸及供电方案包报批、包设计、包施工、包材料设备、包工期、包质量、包安全、包文明施工、包竣工验收送电等,按大包干的形式进行结算。
1.1.2 工程规模总建筑面积约6300平方米,其中裙楼4层,塔楼21层,地下共4层,用电负荷为6400kVA(1600kVAX4)专变。
1.1.3 工程承包范围根据招标人所提供的招标图纸资料和本工程的用户需求书及技术要求书,由中标人承包工程内容如下:双电源供电系统,主供电源由猎德变电站供电,新敷高压电缆ZR-YJV22-10kV-3*300mm2/2200m电缆至新建远洋大厦开关房。
在远洋大厦开关房内新装高压环网RM6柜5台。
由远洋大厦开关房新敷高压电缆ZR-YJV22-10kV-3*240mm2/55m电缆至新建远洋大厦高压室,新建远洋大厦高压室内新装高压柜12台。
在远洋大厦高压房内分别新敷高压电缆ZR-YJV22-10kV-3*70mm2/155m至新建#1、#2、#3、#4专变房,新装SCB10-1600kVA变压器4台。
新建低压配电房内装低压柜30台。
设备调试及外电缆沟土建、过马路顶管。
1.1.4 地理状况本工程建设地点位于珠江新城花城大道与华穗路交界处I1-4地块。
1.1.5 自然环境广州市区极限最高温40℃,极限最低温度0℃,相对湿度40%~90%;本工程位置海拔高度小于1000米;地震烈度小于8度。
1.1.6 交通情况本工程位于广州市区中心地段,汽车流量较大,交通繁忙,人流熙攘,不利于工程车辆的的进出和配电设备、材料、物料的进场和装卸。
大连远洋大厦全国产化高层钢结构施工大连远洋大厦位于大连市友好广场东侧,本工程由国内设计,采用国产钢材,国内加工制作,由国内施工单位总承包施工的全国产化工程。
大厦南北长150m、东西宽56.3m,占地面积13000m2,总建筑面积13.9万m2。
其中A座为五星级酒店,地下4层,地上51层,高度为200.8m,为钢-混凝土混合结构。
中间核心筒混凝土墙中设钢骨架;外框9层以下为钢骨混凝土柱,9层以上为箱形钢柱,断面700mm×700mm×50mm;6层以下为混凝土梁,7层以上为钢梁,钢梁为焊接H型钢,钢构件共计6300件,总重6100t。
结构平面如图1、2所示。
图1有角柱的平面图2标准层平面本工程由中国建筑第八工程局总承包施工,其制作由上海冠达尔钢结构有限公司分包,由总包单位、业主及监理公司派代表驻厂监制,出厂构件经过质量评定,各分项工程均达到国家验收评定标准的优良标准等级。
1施工组织中建八局成立总承包管理机构,下设钢结构工程部、土建工程部、机电安装工程部和物资部,由综合部统一协调管理。
本工程高层钢结构吊装量大,外框架与核心筒施工穿插进行。
受场地限制,只有1台塔机进行施工吊运,合理的施工安排是顺利封顶的关键。
整个工程的作业计划是以小时为单位编制,在工程管理上实现了程序化、制度化和标准化。
钢结构安装编制了详细的安装顺序表和安装程序图,保证了构件运输、进场、安装有条不紊地进行,极大地提高了劳动效率。
2安装机械的选择根据施工现场异常狭窄,距相临高层建筑物仅有8m,只能安装1台塔机,经综合考虑选用沈阳产500t*m的K50/50塔机,其最大吊重为20t。
由于在塔臂幅度过大时的起吊能力限制,所以将受影响的钢柱(6~17层区间),由3层1个吊装节改为2层1个吊装节。
另外为利用6层裙房顶作钢梁堆场,在裙房顶安装了1台轨道式TQ60/80作为辅助安装机械,其用途是进行钢构件卸运和将构件传输到6层裙房顶(见图3)。
大连远洋大厦工程施工组织总设计(第二版)负责人: 邵荣福蔡万生审核:刘发光编制: 刘进贵魏金玉中国建筑第八工程局一九九七年十月编制说明本施工组织设计主要是结合施工实际情况重新编制的总体施工组织设计。
主要内容为:施工组织管理机构设置,施工部署,分包管理,施工进度计划安排,劳动力及机具投入情况,质量、安全、文明施工保证措施,土建主体工程、脚手架工程、砌体工程、抹灰工程施工方案等。
机电工程安装、精装修等内容,作为远洋大厦施工组织总设计的不可缺少的组成部分,将在本施工组织设计总体思路指导下,另行编制施工方案,独立成册。
大连远洋大厦工程施工总组织设计目录第一章工程概况 (6)1.1工程情况 (6)1.2.现场情况 (6)1.3.气象地质情况 (6)1.4.结构概况 (7)第二章施工部署和施工方案 (8)第一节总牵包施工组织管理机制 (8)第二节分包管理 (9)一·计划管理:10二·质量管理12三·安全文明管理12四·技术管理:13五•技术数据管理:14六·监督检查15第三节施工进度计划 (15)1主体结构施工:152机电工程施工:153装修工程施工:164总工期:17第四节劳动力部署 (17)第五节施工方案 (18)一. 结构施工 18二. 机电工程 20三. 装修工程 20第六节施工机具的选择 (20)一. 砼生产运输机械 21二. 垂直运输21三周转工具21第七节总平面布置 (22)第三章施工准备 (23)第一节施工用水 (23)第二节施工用电 (25)用电计算:25第三节技术准备 (26)第四章主要土建工程施工方法 (27)第一节模板工程 (27)一、支撑前的准备工作27二.柱模支法28三.墙板模支法30四、梁模支法34五.板模支法35六.模板的拆除35七.后浇带、施工缝处理36八.模板施工注意事项36第二节砼工程 (37)一、砼的施工顺序:37二、原材料的要求:38三、砼的配制38四、砼浇筑前的准备工作39五、砼的拌制39六、砼的泵送:39七.砼的振捣40八、砼的养护40九、试块留置原则:40十、高强砼的施工管理:40第三节钢筋工程 (41)原材料要求:41钢筋的储存:42钢筋的接长: 42钢筋的下料绑扎43钢筋验收 44第四节砌体工程 (45)第五节地下室加气砼墙砌筑工程 (46)一、施工准备:46二、施工工艺及方法:47第六节抹灰工程 (51)准备工作 51操作工艺 51质量要求 52第七节脚手架工程 (52)第八节施工测量 (55)一、远洋大厦测量定位: 55二.高程测量: 56三.误差要求:57第五章施工技术组织措施 (58)工期保证措施 (58)质量保证措施 (60)施工安全技术措施 (63)冬雨季施工措施 (64)环境保护措施 (66)现场文明施工管理 (67)降低工程成本措施 (68)主要消防措施 (69)第一章工程概况1.1工程情况远洋大厦工程位于元元友好广场东侧,地处繁华的中山路、一德街、玉光街、白玉街的交会点,南临凯莱大酒店,北临三鑫大厦。
地理位置优越,属大连市重中之重的黄金地段。
本工程由两座塔楼组成,地上总建筑面积113170m2,A座为五十一层超高层建筑,高200.8m,五星级国际酒店。
B座为三十层超高层建筑,高113.7m,全智能写字楼。
是集宾馆、餐饮、购物、观光、娱乐、健身、办公等于一体的综合性商厦。
外形雄伟壮观,装饰豪华,就象两颗璀璨的明珠,给繁华的大连都市再添一处新景观。
本工程由大连市建筑设计研究院设计,钢结构部分与冶金部建筑研究总院联合设计。
1.2.现场情况建筑物四面临街,且均为市区交通干道,交通拥挤,运输不便。
材料、工具运输,装卸,砼的浇筑均需办理占道、环保手续。
施工场地狭窄,机械布置困难,现场无材料堆放和加工场地,工程所需材料及施工机具均需二次搬运,给组织施工带来诸多不便。
1.3.气象地质情况1.本工程区域的地质情况基本上为中风化及强风化的板岩、辉绿岩,基础坐落在中风化板岩和中风化辉绿岩上。
地下水为基岩裂缝水及雨水,静止水位为海拔14.00米。
2.本地区最高气温34.4℃,最低气温-21.1℃,年平均气温24.4℃。
夏季平均风速4.2m/S,年降雨量671mm,日最大降雨量149mm,6、7月份为雨季,属典型的温带海洋性气候。
1.4.结构概况1.本工程 0.00m标高相当于海拔高程23.30m。
2.大连远洋大厦为国际超五星级酒店(超高层建筑,称为A楼)、写字楼(超高层建筑,称为B楼)以及与其连成一体的裙房组成。
结构抗震等级高,荷载大,采用多种结构技术,既有钢筋砼结构(RC结构),又有劲钢砼结构(SRC结构)和钢—砼结构。
3本工程A楼地下室外框柱采用劲钢砼柱,劲钢柱由40、50mm钢板焊接成,同时柱、核芯筒采用高强砼。
地上部分结构形式为芯筒—外筒稀柱结构体系,七层以下为钢筋砼(加钢骨)核心筒--周边劲钢砼柱,钢筋砼梁板结构,七层以上为钢筋砼核芯筒(加钢骨)—周边钢框架、钢梁、压型钢板钢筋砼梁板结构,钢结构5500T,是国内设计、国产钢材、国内加工、总承包施工的第一座全国产化超高层建筑。
B楼结构形式为核芯筒—外框架钢筋砼结构体系。
4.本工程地上结构强度等级有C30S6抗渗(游泳池),C30、C35、C40、C45、C50等多种。
C45、C50属高强砼,施工过程中应注意强度等级区分,确保低标号砼不进入高标号砼中去,保证砼浇筑质量。
5.墙体材料:裙房部分外墙采用15CM厚钢筋砼现浇板干挂花岗岩,内贴单网岩棉泰柏板,内墙采用空心砖墙;A楼外墙采用外挂铝合金幕墙,钢龙骨泰柏板保温,内墙采用100厚岩棉泰柏板;B楼外墙采用外挂铝合金幕墙,内贴单网60厚泰柏板。
6.本工程设有暖通、给排水、电气、消防、电梯、楼宇自动化(BAS)等系统的机电设备安装项目。
第二章施工部署和施工方案第一节总牵包施工组织管理机制1·我局延用地下室工程施工组织机构,增加专业配套人员,特别是水、电、暖等设备安装专业人员,组成中建八局远洋大厦工程项目经理部,加强总牵包管理,体现企业集团优势,确保从速度、质量、安全、文明施工等诸方面对业主负责,对自己的企业负责。
局总部与所属单位在管理人员、机械设备、技术、资金、劳动力等方面作为本项目的直接后盾。
2·为强化总牵包管理,在推广项目法施工的基础上,经理部下设:综合部、土建工程管理部、钢结构工程管理部、机电工程管理部、装饰工程管理部、物资部、机械队等七个职能部门(六部一队),依据合同文件要求对项目进行全面协调、监督、管理和验收,同时对工程质量、施工进度、临时供水供电、安全保卫、清洁卫生等实施全面管理,同时做好与其它分包单位的协作配合和服务工作。
远洋大厦项目经理部组织机构图及主要管理人员名单详见下页。
3·项目经理部主要部门组成及职能如下:综合部:对各工程部、分包单位协调服务,具体负责施工组织、计划控制、技术、合同预决算、安全生产、文明施工、临时水电、总平面管理等进行统一协调、统一管理。
物资部:负责材料和周转工具的供应、运输及保管。
机械队:负责塔机、施工电梯、泵车等整个工地机械设备的运转、维修、保养管理及部分设备的操作使用。
土建工程部:负责土建专业(结构、建筑)的施工组织、生产技术、质量、安全管理。
钢结构工程部:负责钢结构专业的施工组织、生产、技术、质量、安全管理。
机电工程部:负责机电专业的施工组织、生产、技术、质量、安全管理。
装饰工程部:负责装饰专业的施工组织、生产、技术、质量、安全管理。
第二节分包管理本工程是一座质量要求高,施工工期紧的超高层建筑,专业化程度高,将有众多的专业分包单位参与施工中,其中部分分项工程将由业主直接分包。
项目经理部作为总牵包管理者,将在施工全过程中,按照统一管理、统一调度、统一协调、统一计划、统一对外的原则对分包单位进行有力地协调、监督、管理。
我们同业主协商,制定一些总牵包管理规定,将健全规章制度,完善管理办法,确保大厦建设达到“安全、文明、优质、高速”的施工目标。
同各分包单位建立以合同为纽带的责任体系。
在签定合同时,周到细密的考虑各种问题的存在,对于分包单位在施工中的一切行为,明确责任、权力与义务,坚决防止扯皮事情的发生。
为保证生产施工的正常进行,制定《大连远洋大厦工程分包管理规定》(以下简称《分包管理规定》),内容包括:组织体系、安全生产、文明施工、计划管理、质量管理、技术、数据管理、统计与预决算管理等。
规定中还包括各种奖罚制度,并实行罚款直接从工程款中扣除的方法,使现场管理直接与经济效益挂钩;使各单位在各个生产环节、生产工序上做到权责分明,奖罚有序,达到指挥协调有力。
在征得业主同意的前提下,对业主直接分包单位的工程款支付,需经总牵包经理部审核后方可办理拨款手续。
一·计划管理:总牵包方制定严密、可行、有权威的总体建设计划,经业主批准后作为指令性计划。
各分部分项工程施工单位对图纸等资料的提供,材料、设备订货进场时间,劳动力部署等项目建设中的每一环节,都纳入总体建设计划,大厦建设各项工作,包括业主负责的工作,以及分包单位施工安排,都按总建设计划进行。
为确保整个大厦建设都在总建设计划的预控下有序地进行,本工程按六级制定施工计划,构成一个自上而下,从总体到细部总的计划体系。
第一级:制订主要形象进度控制点;第二级:根据总控制点编制施工总进度网络计划(总建设计划);第三级:分部分项工程计划;第四级:月进度计划第五级:周进度计划,制定一周的详细计划及下周的粗计划;第六级:日计划,按每一分项工程在每一楼层上的逐日施工部位制定;一、二级计划由总牵包单位编制,其余计划由各工程部与分包单位根据一、二级计划编制,总牵包单位审核批准。
各分部分项工程的施工以三级网络为主,抓四、五、六级落实。
各分包单位进场10天内上报总包根据指令性计划编制的分部分项计划,每月21号报出下月计划与统计,每周四报出下周计划与统计,每日上午8:00报出当日计划与昨日统计。
周、日计划单元格式附后。
总牵包方在施工进度安排上,根据各部的日、周、月计划安排,由综合部统一协调,再根据总体进度计划,合理安排施工机械及劳动力,编制出经理部统一的日、周、月计划,并下发各部、各分包单位。
为加强各单位之间的协调管理,经理部实行日调度会制度,每日下午4:00召开各部、各分包单位经理、技术负责人、施工调度的生产协调会,汇报、总结当日的工作完成情况,布置第二天的工作安排。
每月24日召开工程月度计划会,进行协调商定落实考核月度计划,25日分发各部、各分包单位及监理、业主。
各工程部及分包单位施工作业的交叉进行,机械设备的使用,特别是塔吊、施工电梯等大型公用施工机械设备的使用上实行计划使用,各部在一天下午4:00前将第二天的施工机械使用计划以报表的形式报到综合部,由综合部协调后,再下发至各部及机械队处,施工机械的运行情况实行日报,严格按计划使用,通过这种方式,对机械的使用情况有所了解,充分提高了施工机械的有效利用率,同时可根据现场的实际情况,合理安排施工顺序。
