某大厦施工组织设计(2)
- 格式:doc
- 大小:328.50 KB
- 文档页数:50

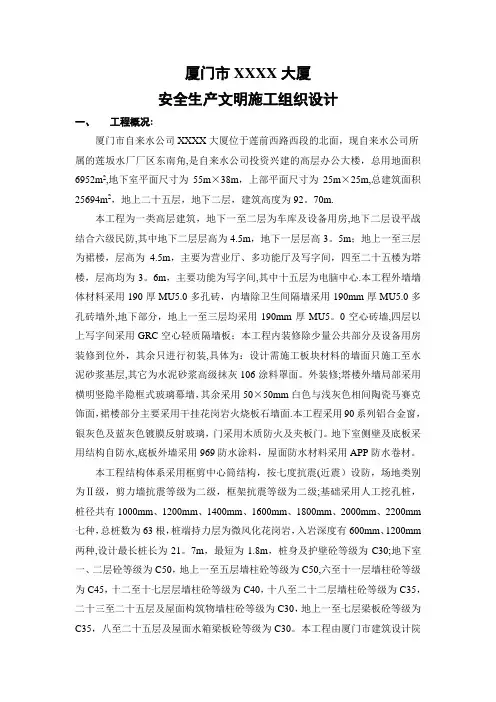

厦门市XXXX大厦安全生产文明施工组织设计一、工程概况:厦门市自来水公司XXXX大厦位于莲前西路西段的北面,现自来水公司所属的莲坂水厂厂区东南角,是自来水公司投资兴建的高层办公大楼,总用地面积6952m2,地下室平面尺寸为55m×38m,上部平面尺寸为25m×25m,总建筑面积25694m2,地上二十五层,地下二层,建筑高度为92。
70m.本工程为一类高层建筑,地下一至二层为车库及设备用房,地下二层设平战结合六级民防,其中地下二层层高为4.5m,地下一层层高3。
5m;地上一至三层为裙楼,层高为 4.5m,主要为营业厅、多功能厅及写字间,四至二十五楼为塔楼,层高均为3。
6m,主要功能为写字间,其中十五层为电脑中心.本工程外墙墙体材料采用190厚MU5.0多孔砖,内墙除卫生间隔墙采用190mm厚MU5.0多孔砖墙外,地下部分,地上一至三层均采用190mm厚MU5。
0空心砖墙,四层以上写字间采用GRC空心轻质隔墙板;本工程内装修除少量公共部分及设备用房装修到位外,其余只进行初装,具体为:设计需施工板块材料的墙面只施工至水泥砂浆基层,其它为水泥砂浆高级抹灰106涂料罩面。
外装修;塔楼外墙局部采用横明竖隐半隐框式玻璃幕墙,其余采用50×50mm白色与浅灰色相间陶瓷马赛克饰面,裙楼部分主要采用干挂花岗岩火烧板石墙面.本工程采用90系列铝合金窗,银灰色及蓝灰色镀膜反射玻璃,门采用木质防火及夹板门。
地下室侧壁及底板采用结构自防水,底板外墙采用969防水涂料,屋面防水材料采用APP防水卷材。
本工程结构体系采用框剪中心筒结构,按七度抗震(近震)设防,场地类别为Ⅱ级,剪力墙抗震等级为二级,框架抗震等级为二级;基础采用人工挖孔桩,桩径共有1000mm、1200mm、1400mm、1600mm、1800mm、2000mm、2200mm 七种,总桩数为63根,桩端持力层为微风化花岗岩,入岩深度有600mm、1200mm 两种,设计最长桩长为21。

厦门某大厦安全生产文明施工组织设计一、前言在厦门大厦的施工过程中,为了确保施工安全,维护工人的生命财产安全,需要制定安全生产文明施工组织设计,以提高工人的安全意识,加强施工现场管理,减少事故的发生。
二、安全生产管理机构与人员配置1.安全生产管理机构(1)建立安全生产管理委员会,由项目负责人、总监、安全负责人、质量负责人等人员组成,负责制定并执行安全生产管理方案。
(2)设立安全生产管理部门,负责具体的施工现场安全管理工作。
部门成员包括安全总监、安全员、环境保护员等人员。
2.安全生产管理人员配置安全部门应按照下列职责配置相应的管理人员:(1)安全总监:负责全面的安全管理工作,包括现场整体安全监控、事故预防和应急处理等。
(2)安全员:负责日常的施工安全监督,检查施工现场是否存在安全隐患,并及时采取措施消除隐患。
(3)环境保护员:负责监督施工现场环境保护工作,包括噪音、粉尘、废水等方面。
三、安全生产工作内容与要求1.安全生产方案(1)制定施工期安全生产管理方案,安全生产方案需包括项目背景、施工环境及条件、施工组织与管理、安全措施等内容。
(2)制定防护设施使用规范,包括安全帽、安全绳、护栏等防护设施的使用规定。
2.安全技术措施(1)建立安全档案,包括工程项目控制详细图纸、施工方案、组织与实施施工图纸等。
(2)建立施工现场安全检测系统,定期对施工现场的安全状态进行检测。
(3)制定施工现场安全警示标志和警示标识,并进行适当的安装使用。
3.安全培训与教育(1)组织安全培训班,对施工人员进行安全教育和专业培训。
(2)定期进行安全生产知识考核,提高施工人员的安全意识。
(3)及时更新安全生产知识,配发安全技术资料,提高施工人员的专业技能。
4.安全防护设施(1)确保施工现场围墙、护栏及安全通道的完整性。
(2)配备合格的安全帽、安全绳等防护设施,并对施工人员进行正确使用培训。
5.施工现场环境保护(1)对施工现场产生的噪音、粉尘等污染进行控制,并设立相关的监测点。

大厦办公室装修项目施工组织设计1. 项目背景本文档旨在对大厦办公室装修项目的施工组织进行设计和规划,确保施工过程的高效顺利进行,以确保项目按时完成,并达到预期的质量标准。
2. 项目概述大厦办公室装修项目是为了提供一个舒适、符合工作场所需求的办公环境而展开的。
该项目的主要目标是对办公室进行室内装修,包括地面、墙壁、天花板、灯具、空调等装修和配套设施的安装。
3. 施工组织设计原则为了保证装修项目的顺利进行,我们制定了以下施工组织设计原则:3.1 按序施工根据施工图纸和施工计划,按照合理的顺序进行施工,确保各个工序的完成和衔接,避免冲突和浪费。
3.2 协调供应链与供应商建立良好的合作关系,确保材料的供应及时可靠,避免造成施工进度的延误。
3.3 强化安全管理建立严格的安全管理措施,确保施工过程中的安全,保护施工人员和现场工作人员的人身安全。
3.4 加强沟通协调建立良好的沟通机制,确保与各方之间的沟通顺畅,减少信息传递的失误和延误。
4. 施工组织结构为了高效地管理和组织项目施工,我们建立以下组织结构:4.1 项目经理负责整个项目的管理和组织工作,包括施工计划的制定、资源的协调和管理、施工进度的监控等。
负责现场施工的组织和管理,包括人员调配、工程进度的控制、质量的监督等。
4.3 安全管理员负责施工现场的安全管理工作,包括安全设施的设置、安全培训的组织、安全检查的执行等。
4.4 联络员负责与各方之间的协调沟通工作,包括与业主沟通、与供应商沟通、与监理单位沟通等,确保信息的畅通。
5. 施工流程安排根据施工图纸和施工计划,我们制定了以下施工流程安排:5.1 准备工作包括施工场地的清理、现场设施的搭建、施工材料的准备等。
包括地面的处理、墙壁的处理等基础工程的施工。
5.3 主体施工包括天花板的处理、墙面装修、地面铺设等主体工程的施工。
5.4 细节装修包括灯具的安装、空调的安装、家具的摆放等细节部分的装修工作。
5.5 完工验收包括对装修工程进行终验,确保施工质量符合要求,达到预期效果。

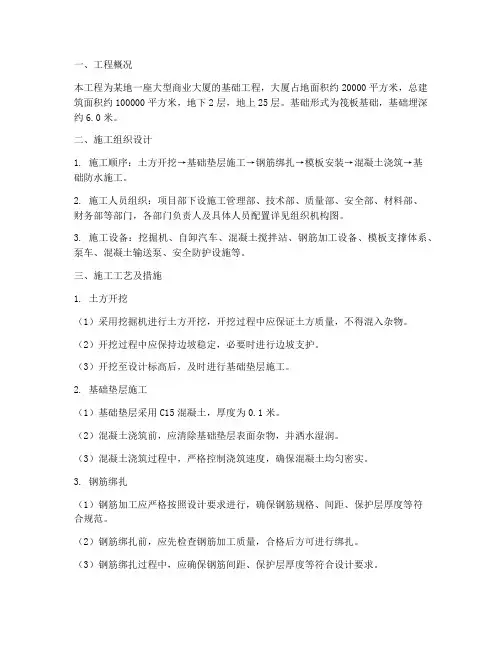

一、工程概况本工程为某地一座大型商业大厦的基础工程,大厦占地面积约20000平方米,总建筑面积约100000平方米,地下2层,地上25层。
基础形式为筏板基础,基础埋深约6.0米。
二、施工组织设计1. 施工顺序:土方开挖→基础垫层施工→钢筋绑扎→模板安装→混凝土浇筑→基础防水施工。
2. 施工人员组织:项目部下设施工管理部、技术部、质量部、安全部、材料部、财务部等部门,各部门负责人及具体人员配置详见组织机构图。
3. 施工设备:挖掘机、自卸汽车、混凝土搅拌站、钢筋加工设备、模板支撑体系、泵车、混凝土输送泵、安全防护设施等。
三、施工工艺及措施1. 土方开挖(1)采用挖掘机进行土方开挖,开挖过程中应保证土方质量,不得混入杂物。
(2)开挖过程中应保持边坡稳定,必要时进行边坡支护。
(3)开挖至设计标高后,及时进行基础垫层施工。
2. 基础垫层施工(1)基础垫层采用C15混凝土,厚度为0.1米。
(2)混凝土浇筑前,应清除基础垫层表面杂物,并洒水湿润。
(3)混凝土浇筑过程中,严格控制浇筑速度,确保混凝土均匀密实。
3. 钢筋绑扎(1)钢筋加工应严格按照设计要求进行,确保钢筋规格、间距、保护层厚度等符合规范。
(2)钢筋绑扎前,应先检查钢筋加工质量,合格后方可进行绑扎。
(3)钢筋绑扎过程中,应确保钢筋间距、保护层厚度等符合设计要求。
4. 模板安装(1)模板采用钢模板,安装前应进行表面清理,确保平整、光滑。
(2)模板安装过程中,应保证模板支撑体系牢固,防止变形。
(3)模板安装完成后,应进行验收,合格后方可进行混凝土浇筑。
5. 混凝土浇筑(1)混凝土浇筑前,应检查模板、钢筋、垫层等,确保符合要求。
(2)混凝土浇筑过程中,严格控制浇筑速度,防止出现蜂窝、麻面等现象。
(3)混凝土浇筑完成后,应及时进行养护,确保混凝土强度达到设计要求。
6. 基础防水施工(1)基础防水采用防水混凝土,厚度为0.5米。
(2)防水混凝土浇筑前,应先进行防水混凝土的搅拌、运输、浇筑等工序。
大厦工程施工组织设计1. 引言大厦工程施工组织设计是指在大厦建设过程中,为了合理安排施工工序、提高施工效率、确保工程质量和安全,制定的详细施工组织方案。
本文将详细介绍大厦工程施工组织设计的内容和要求。
2. 工程概况本工程是一坐位于城市中心的高层大厦,总建造面积为X平方米,共有X层,包括地下X层和地上X层。
工程所在地地质条件良好,周边交通便利,无特殊施工限制。
3. 施工组织设计内容3.1 施工总体安排根据工程需求和工期要求,制定合理的施工总体安排。
包括施工工期计划、施工工序安排、施工队伍组织等。
3.2 施工工序根据大厦工程的特点和施工顺序,制定施工工序。
包括地基处理、桩基施工、主体结构施工、装饰装修等。
每一个工序都需详细描述施工方法、施工顺序、施工工艺等。
3.3 施工设备和机械根据工程规模和施工工序的要求,确定所需的施工设备和机械。
包括起重机械、混凝土搅拌设备、施工用车辆等。
需描述设备和机械的型号、数量、使用方法等。
3.4 施工材料根据施工工序和工程质量要求,确定所需的施工材料。
包括钢筋、混凝土、砖石、玻璃等。
需描述材料的规格、数量、供应商等。
3.5 施工人员组织根据施工工序和工程规模,确定所需的施工人员组织。
包括工程师、技术人员、施工人员等。
需描述人员的数量、职责、资质要求等。
3.6 安全措施根据工程特点和法律法规要求,制定相应的安全措施。
包括施工现场安全、施工人员安全、施工设备安全等。
需描述具体的安全措施和应急预案。
4. 施工组织设计要求4.1 合理性施工组织设计方案应合理可行,能够满足工程质量和工期要求。
4.2 安全性施工组织设计方案应注重安全,保障施工人员和周边环境的安全。
4.3 经济性施工组织设计方案应注重经济效益,合理利用资源,降低施工成本。
4.4 可操作性施工组织设计方案应具备可操作性,施工人员能够根据设计方案进行施工。
5. 结论大厦工程施工组织设计是确保工程施工顺利进行的重要环节。
大厦工程施工组织设计标题:大厦工程施工组织设计引言概述:大厦工程施工组织设计是指在施工前对工程施工过程进行合理规划和设计,以确保施工顺利进行,达到工程质量和进度要求。
一个良好的施工组织设计可以提高施工效率,降低施工风险,保障工程质量。
本文将从施工前的准备工作、施工过程的组织管理、安全生产措施、施工机械设备的选择和施工人员的培训等方面进行详细阐述。
一、施工前的准备工作1.1 制定施工组织设计方案:包括施工工序、施工方法、施工顺序、施工机械设备等的详细安排和规划。
1.2 编制施工组织设计图纸:对施工过程中的各项工作进行图纸化设计,方便施工人员按图施工。
1.3 确定施工人员配备及培训计划:根据工程规模和施工要求确定所需的施工人员数量和技术水平,制定培训计划提高施工人员的技能。
二、施工过程的组织管理2.1 制定施工进度计划:根据施工组织设计方案编制施工进度计划,明确施工过程中各项工作的时间节点和完成要求。
2.2 设立施工组织管理机构:建立施工现场管理团队,明确各级管理人员的职责和权限,保障施工过程的顺利进行。
2.3 实施施工过程监控:通过现场巡查、进度检查等方式对施工过程进行监控,及时发现和解决问题,确保施工质量和进度。
三、安全生产措施3.1 制定施工安全计划:根据工程特点和施工环境,制定详细的施工安全计划,确保施工过程中安全生产。
3.2 安排安全教育培训:对施工人员进行安全教育培训,提高他们的安全意识和应急处理能力。
3.3 加强施工现场安全管理:设立安全警示标识、安全防护设施,加强现场巡查和安全检查,做好施工现场安全管理工作。
四、施工机械设备的选择4.1 根据工程要求选择适合的施工机械设备:根据工程规模和施工要求选择合适的施工机械设备,提高施工效率。
4.2 确保施工机械设备的正常运行:定期对施工机械设备进行检查和维护,确保设备的正常运行。
4.3 合理安排施工机械设备的使用:根据施工进度计划和施工组织设计方案,合理安排施工机械设备的使用,提高设备利用率。

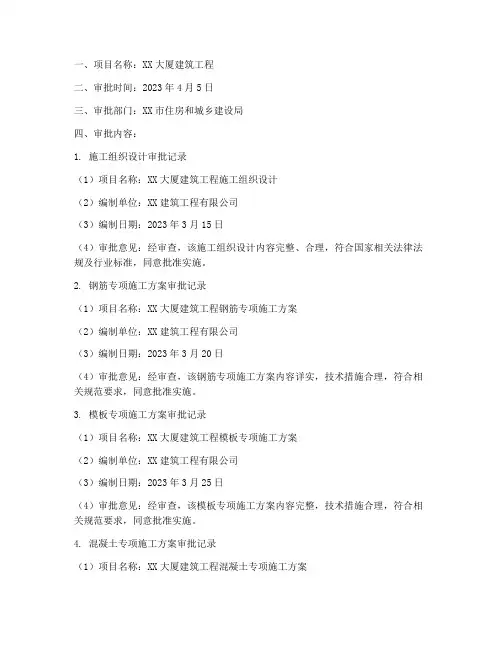

一、项目名称:XX大厦建筑工程二、审批时间:2023年4月5日三、审批部门:XX市住房和城乡建设局四、审批内容:1. 施工组织设计审批记录(1)项目名称:XX大厦建筑工程施工组织设计(2)编制单位:XX建筑工程有限公司(3)编制日期:2023年3月15日(4)审批意见:经审查,该施工组织设计内容完整、合理,符合国家相关法律法规及行业标准,同意批准实施。
2. 钢筋专项施工方案审批记录(1)项目名称:XX大厦建筑工程钢筋专项施工方案(2)编制单位:XX建筑工程有限公司(3)编制日期:2023年3月20日(4)审批意见:经审查,该钢筋专项施工方案内容详实,技术措施合理,符合相关规范要求,同意批准实施。
3. 模板专项施工方案审批记录(1)项目名称:XX大厦建筑工程模板专项施工方案(2)编制单位:XX建筑工程有限公司(3)编制日期:2023年3月25日(4)审批意见:经审查,该模板专项施工方案内容完整,技术措施合理,符合相关规范要求,同意批准实施。
4. 混凝土专项施工方案审批记录(1)项目名称:XX大厦建筑工程混凝土专项施工方案(2)编制单位:XX建筑工程有限公司(3)编制日期:2023年3月30日(4)审批意见:经审查,该混凝土专项施工方案内容详实,技术措施合理,符合相关规范要求,同意批准实施。
5. 高支模专项施工方案审批记录(1)项目名称:XX大厦建筑工程高支模专项施工方案(2)编制单位:XX建筑工程有限公司(3)编制日期:2023年4月1日(4)审批意见:经审查,该高支模专项施工方案内容完整,技术措施合理,符合相关规范要求,同意批准实施。
6. 桩基专项施工方案审批记录(1)项目名称:XX大厦建筑工程桩基专项施工方案(2)编制单位:XX建筑工程有限公司(3)编制日期:2023年4月2日(4)审批意见:经审查,该桩基专项施工方案内容详实,技术措施合理,符合相关规范要求,同意批准实施。
7. 安装专项施工方案审批记录(1)项目名称:XX大厦建筑工程安装专项施工方案(2)编制单位:XX建筑工程有限公司(3)编制日期:2023年4月3日(4)审批意见:经审查,该安装专项施工方案内容完整,技术措施合理,符合相关规范要求,同意批准实施。
北京某城建大厦施工组织设计方案城建大厦工程―施工组织设计城建大厦施工组织设计一、工程概况本工程位于某市海淀区北太平庄北太平桥东北侧,三环路以外。
地下4层,地上最高部分27层,总建筑面积12.6万平方米,其中地下37418平方米。
地下二~四层为设备用房、地下车库、物业管理及库房等,地下一层为娱乐、健身、设备用房及自行车库。
基础采用梁板式筏板基础,裙房及西北塔楼采用钢筋混凝土框架剪力墙结构,南部高层部分采用钢-混凝土组合结构。
本工程抗震设防烈度为8度,主楼抗震等级为一级,裙房抗震等级为二级。
二、施工部署(一)工程目标1、工期目标:招标工期为93天,投标工期为93天,确保按时完成。
2、质量目标:招标要求优良,承诺确保优良。
3、安全文明目标:达到市文明安全工地要求。
4、安全标准:杜绝重大伤亡事故,轻伤频率控制在2‰以内。
(二)人员配置和劳动力组织根据招标方工期紧的要求,对该工程的管理人员配置劳动力组织如下:1、管理人员:由公司副经理分管,配备1名项目经理、1名主任工程师、1名财务总帐会计及各类工种的工长及班组长等60人组成的项目管理班陕西中航建安公司城建大厦工程―施工组织设计子,占总人数的8%。
管理网络见附表。
2、投入劳动力720人,其中木工280工人,钢筋工220人,混凝土工100人,架子工及特种作业40人,其他工种80人,持有《职业技能岗位证书》的高中级作业人员占总人数的80%以上,特殊工种持证率达100%。
(三)大型机械选择根据工程需要,基础施工时,在北侧裙房中间配置一台100tm回转半径为60m的塔吊,南部配置两台100tm回转半径为40m的塔吊,。
具体位置见施工平面布置图,并配备二台75KW砼地泵。
(四)施工段划分按照后浇带自然划分成6个施工段,组织流水作业,采取短作业而快节奏的施工方法,严格控制工序交接验收时间,以保证工期。
三、施工准备(一)技术准备1、组织有关人员学习图纸,熟悉图纸,领会设计意图,进行技术交底。
大厦工程施工组织设计一、项目概况本项目为一座高层大厦工程,位于城市中心地带,总建筑面积约为10万平方米。
大厦共有30层,包括商业空间、办公区域和住宅区域。
本施工组织设计旨在确保工程施工的高效、安全和质量。
二、施工组织设计原则1. 安全第一:确保施工过程中的安全,采取必要的防护措施,提供安全培训,并建立应急预案。
2. 资源优化:合理安排人力、物力和时间资源,提高施工效率,降低成本。
3. 环境保护:遵守环境保护法规,减少施工对周边环境的影响,合理处理废弃物。
4. 质量控制:建立质量管理体系,加强施工质量监督和检查,确保工程质量达到设计要求。
5. 协调沟通:加强与相关部门和业主的沟通协调,解决问题,确保施工进度。
三、施工组织设计内容1. 施工总体布局设计根据项目特点和施工要求,制定施工总体布局设计方案。
确定施工区域划分、设备摆放位置、材料堆放区域等,确保施工过程中的顺利进行。
2. 施工进度计划编制详细的施工进度计划,包括各施工阶段的时间节点、工序安排、资源调配等。
确保施工进度合理、可行,并与相关部门和业主进行沟通确认。
3. 施工方法与工艺根据大厦结构特点和施工要求,确定合适的施工方法和工艺。
包括土方开挖、基础施工、主体结构施工、装饰装修等各个施工阶段的具体工序和施工要点。
4. 施工机械设备选择与配置根据施工工艺和进度计划,选择适当的施工机械设备,并进行配置。
包括塔吊、起重机、混凝土搅拌站等,确保施工过程中的机械设备运行正常、高效。
5. 施工人员组织与管理根据施工进度计划和工艺要求,组织合适的施工人员,并进行管理。
包括施工队伍的划分、工人的培训和考核、安全意识的培养等,确保施工人员的素质和工作效率。
6. 安全管理与措施制定详细的安全管理方案,包括施工现场的安全防护措施、施工人员的安全培训、设备的安全操作规范等。
确保施工过程中的安全,防止事故的发生。
7. 质量管理与控制建立质量管理体系,包括施工过程中的质量检查、验收标准、质量记录等。

北京某大厦内装修施工组织设计【一】、编制依据:中国航空工业规划设计研究院提供的设计图纸、说明及北京建峰建设装饰工程集团提供的精装设计图纸及说明;建筑安装工程施工与验收规范;建筑装饰工程施工及验收规范;建筑工程施工现场管理制度;()标准及我公司《质量手册》、《程序文件汇编》、《规章制度汇编》;我公司关于《施工现场综合管理处罚规定》;我公司施工技术力量、以往施工经验及现场施工条件。
【二】、工程概况:工程简介:北京某大厦是由某大厦发展有限公司投资兴建的大型5A级智能多功能写字楼,座落于慧忠路北,阳光广场以南,西邻炎黄艺术馆,东靠施工中的华辰大厦,该工程占地10050M2, 建筑檐高为米,总建筑面积为83866M2,交通便利。
地上由三层裙房和、、三座塔楼组成,其中座为层、座为层、座为层,另有三层地下室(含箱基部分)和屋顶机房、屋顶水箱间。
本工程主体和砌体部分已完成,标准层以上外装饰工程已经进入收尾阶段,裙楼外墙装饰工程正在进行中,本施工组织设计是根据现场施工要求,针对某大厦内装饰工程制定.北京某大厦工程性质重要,装修档次较高,质量要求严格。
作为本工程的总包方,我项目部对该工程十分重视.在三年多的协同工作中,以优秀的履约能力,与业主良好的合作精神,严密有效地施工组织,在本工程中树立了良好的企业形象;承包范围:该工程为5A级智能型写字楼,此次承包范围内的主要分项工程有:首层大堂、二至二十五层电梯厅、卫生间等公共区,地下一层餐厅为总包单位设计,业主确认后进行施工。
我们将严格执行业主的指令,以鲁班奖的质量标准为准绳,在本装饰工程施工中力创精品。
.主要特点:2.3.1.设计选用材料高档:内装饰工程墙面主要采用进口石材、厚氟碳铝单板造形、全玻璃隔断,地面主要采用进口石材、抛光砖玻化石,顶棚多采用厚氟碳铝单板造形吊顶、冲孔铝扣板吊顶,进口装饰胶板饰面门.所选择的材料多为同类材料最高等级,确定了本工程的性质属于高档装饰工程,必须严格材料选型,把好进场材料质量关,确保进场材料符合设计要求,所有外委加工产品和半成品严格选择实力强信誉好的合格分包分供单位。

第1篇一、项目概况1. 项目名称:XX大厦建设项目2. 项目地点:XX市XX区XX路XX号3. 项目规模:地上XX层,地下XX层,总建筑面积约XX万平方米4. 项目投资:约XX亿元人民币5. 项目业主:XX房地产开发有限公司6. 施工单位:XX建筑工程有限公司二、施工组织设计原则1. 安全第一,预防为主,综合治理。
2. 科学组织,合理施工,确保工程质量和进度。
3. 节约资源,保护环境,实现绿色施工。
4. 合理安排,降低成本,提高效益。
5. 严格执行国家和地方有关法律法规,确保施工顺利进行。
三、施工组织设计1. 施工组织机构(1)项目经理部:负责整个工程的施工组织、协调、管理和监督。
(2)项目技术负责人:负责施工技术指导和质量监督。
(3)项目安全负责人:负责施工安全管理和事故处理。
(4)项目质量负责人:负责施工质量管理和验收。
2. 施工进度计划根据工程特点,制定合理的施工进度计划,确保工程按期完工。
施工进度计划如下:(1)基础工程:预计工期为XX个月。
(2)主体结构工程:预计工期为XX个月。
(3)装饰装修工程:预计工期为XX个月。
(4)配套设施工程:预计工期为XX个月。
3. 施工资源配置(1)人力资源:根据工程需求,合理配置施工人员,确保施工顺利进行。
(2)施工机械:选用先进、可靠的施工机械,提高施工效率。
(3)施工材料:选用符合国家标准的优质材料,确保工程质量和安全。
4. 施工质量保证措施(1)建立健全质量管理体系,严格执行国家和行业质量标准。
(2)加强施工过程质量控制,确保每道工序质量符合要求。
(3)加强施工人员质量意识和技能培训,提高施工质量。
5. 施工安全保证措施(1)建立健全安全管理体系,严格执行国家和行业安全标准。
(2)加强施工现场安全管理,确保施工安全。
(3)加强施工人员安全教育和培训,提高安全意识。
四、施工方案1. 施工准备阶段(1)组织施工人员进场,进行技术交底和安全教育。
(2)对施工现场进行平整、排水、围挡等准备工作。

大厦工程施工组织设计一、概述大厦工程施工组织设计是为了合理安排和组织施工过程,确保工程质量、安全和进度的设计方案。
本文将详细介绍大厦工程施工组织设计的内容和要求。
二、施工组织原则1. 安全原则:确保施工过程中的人员和财产安全,制定相应的安全措施和应急预案。
2. 经济原则:合理利用资源,降低施工成本,提高施工效率。
3. 质量原则:严格按照工程质量标准进行施工,确保工程质量达到设计要求。
4. 环境保护原则:采取措施减少对环境的污染,保护生态环境。
三、施工组织设计内容1. 施工方案:根据工程特点和施工条件,制定合理的施工方案,包括施工工艺、施工方法、施工顺序等。
2. 施工进度计划:制定详细的施工进度计划,明确各施工阶段的工期和关键节点。
3. 施工机械设备选择:根据工程规模和施工要求,选择适当的施工机械设备,保证施工效率和质量。
4. 施工人员组织:确定施工人员的组织结构和职责分工,确保施工过程的协调和顺利进行。
5. 施工材料选用:根据工程要求和质量标准,选择合适的施工材料,并制定相应的材料管理措施。
6. 安全措施:制定详细的安全措施和施工安全管理制度,确保施工过程中的安全。
7. 环境保护措施:制定环境保护措施,减少施工对环境的影响。
四、施工组织设计要求1. 合理性:施工组织设计方案必须合理可行,能够满足工程质量、安全和进度要求。
2. 可操作性:施工组织设计方案必须具备可操作性,施工人员能够根据方案进行施工操作。
3. 综合性:施工组织设计方案必须综合考虑各种因素,包括工程特点、施工条件、资源利用等。
4. 适应性:施工组织设计方案必须适应不同施工阶段的要求,能够灵便调整和优化。
五、施工组织设计实施1. 编制施工组织设计方案:根据工程特点和要求,编制详细的施工组织设计方案。
2. 审核和批准:组织专家对施工组织设计方案进行审核,并由相关部门批准。
3. 实施施工组织设计方案:根据批准的施工组织设计方案,组织施工人员进行施工操作。
大厦施工组织设计方案1. 项目背景和概述本文档为某大厦的施工组织设计方案,旨在规划和管理大厦的施工过程,确保施工工作的有序进行。
本项目是一座50层的商务大厦,位于城市中心繁华地段。
本文档将详细描述大厦施工组织设计的各个方面,包括施工人员组织、施工流程安排、安全管理措施等内容。
2. 施工组织人员及职责为保证施工进度和质量的控制,我们将组建一个专业的施工组织团队,并明确各个成员的职责。
•项目经理:负责整个施工过程的规划、组织和管理,确保项目按时、按质量完成。
•施工队长:负责指导施工队伍进行具体的施工作业,保证施工进度。
•安全主管:负责安全管理工作,定期检查施工现场,及时处理安全隐患。
•设计工程师:负责施工图纸的解读和现场技术指导,确保按照设计要求施工。
•质量检查员:负责施工质量的检查,确保施工符合质量标准。
3. 施工流程安排本项目的施工流程分为以下几个阶段:3.1 基础施工首先是进行地基基础的施工,包括地表开挖、基础预制桩的安装以及混凝土浇筑等作业。
该阶段主要包括以下流程:1.地表开挖:根据设计要求和土地条件,进行地表的开挖工作。
确保开挖面平整,避免坍塌等安全问题。
2.基础预制桩施工:根据结构设计,进行预制桩的安装,确保桩的垂直度和深度符合要求。
3.地基处理:对地基进行处理,包括夯实、振动加固等工序,确保地基的稳固性。
4.混凝土浇筑:根据结构设计要求进行混凝土浇筑,确保地基的承载力。
3.2 主体结构施工主体结构施工是本项目的核心施工阶段,主要包括钢筋工程、混凝土浇筑、立柱立梁的安装等作业。
该阶段的施工流程如下:1.钢筋工程:根据主体结构设计要求,进行钢筋的制作、安装和焊接等工作。
2.混凝土浇筑:将预制好的混凝土进行吊装至施工现场进行浇筑,确保浇筑质量和工序的安全性。
3.立柱立梁安装:将已浇筑好的混凝土立柱和梁使用起重机吊装至相应位置,确保安装的水平度和垂直度符合要求。
3.3 室内装修主体结构施工完成后,进行室内装修工程,包括地面铺设、墙面装修、天花板安装等作业。
大厦工程施工组织设计一、概述大厦工程施工组织设计是指在大厦工程施工前,根据工程的特点和要求,制定合理的施工组织方案,以确保施工过程的安全、高效和质量的要求。
本文将详细介绍大厦工程施工组织设计的内容和步骤。
二、施工组织设计的目的1. 确保施工过程的安全:通过合理的施工组织设计,对施工过程中可能浮现的安全隐患进行预防和控制,确保工人和设备的安全。
2. 提高施工效率:通过科学合理的施工组织设计,合理安排施工工序和施工顺序,优化施工流程,提高施工效率。
3. 保证施工质量:通过施工组织设计,明确施工过程中的质量要求和控制措施,确保施工质量达到设计要求。
三、施工组织设计的内容1. 工程概况:对大厦工程的基本情况进行介绍,包括工程位置、规模、结构形式等。
2. 施工目标:明确施工的目标和要求,包括工期目标、质量目标、安全目标等。
3. 施工方案:根据大厦工程的特点和要求,制定合理的施工方案,包括施工工序、施工顺序、施工方法等。
4. 施工组织机构:确定施工组织机构,包括总承包单位、分包单位、监理单位等,明确各单位的职责和权限。
5. 施工人员组织:确定施工人员的组织形式和数量,包括施工班组、施工队伍等,明确各人员的职责和任务。
6. 施工设备组织:确定施工所需的设备和机械,包括起重机械、混凝土搅拌站等,明确设备的配置和使用计划。
7. 施工材料组织:确定施工所需的材料和物资,包括钢筋、水泥等,明确材料的供应计划和质量要求。
8. 安全措施:制定施工过程中的安全措施,包括施工现场的安全防护、施工人员的安全培训等,确保施工过程的安全。
9. 质量控制:制定施工过程中的质量控制措施,包括施工工艺的控制、施工材料的检验等,确保施工质量的达标。
10. 环境保护:制定施工过程中的环境保护措施,包括施工废弃物的处理、施工噪音的控制等,确保施工过程对环境的影响最小化。
四、施工组织设计的步骤1. 采集资料:采集大厦工程的相关资料,包括设计文件、施工图纸、技术规范等。
某大厦施工组织设计2第六节干挂花岗岩幕墙的施工方法为保证花岗岩幕墙的装饰效果,施工过程中将采取如下措施控制好质量:一、施工准备施工人员在工作前应先熟悉图纸,熟悉施工工艺,对施工班组进行技术交底和操作培训及安全教育。
对花岗岩板材需开箱预检数量、规格及外观质量,逐块检查,不符合质量标准的立即按不合格品处理。
按图纸上的石材编号预摆排列检查有无明显色差。
对需贴花岗岩的基层尺寸,垂直度预检。
所有施工人员熟悉图纸,熟悉施工工艺,施工主管须对施工班组进行技术交底和操作培训:二、施工顺序1、详见下表:花岗石幕墙安装流程:花岗石材料流程图2、色差排列:现场色差控制员将对所有石板进行色差控制,将颜色一致的石板进行预排;3、测量放线:测量人员进场进行放线及校核现场结构及埋件尺寸,并确定主体结构边角尺寸进行边角龙骨分格尺寸调整。
首先根据建筑物的辅助轴线弹设周边定位辅助线,由各定位辅助线对照龙骨布置图确定每面边角龙骨的安装位置点,并放设竖向垂直钢丝,用经纬仪校准后固定,以此钢丝作为此面龙骨安装的定位控制线。
然后,根据建筑物的标高,用水准仪在建筑外檐引出水平点,并弹出一根横向水平线,作为横向基准线。
基准线确定后,就可以利用基准线作为纵向龙骨安装的水平控制基线,在放测各分隔轴线时,必须与主体结构实测数据相配合,对主体的误差进行分配、消化;4、安装龙骨:(1)将连接支座与埋件用焊缝连接固定,支座再通过螺栓与竖向钢龙骨相连接,根据控制线对立柱进行调整、固定。
(2)在立柱上安装定位连接角码,用螺栓连接,同时在已安装好的角码上安装分格板块左边及下面挂件,用螺栓将挂件与角码连接起来,然后进行调整,调整后拧紧螺栓,以保证达到质量标准;(3)角钢横梁是分段在竖向龙骨中嵌入安装,通过安装定位连接角码用不锈钢螺栓固定在立柱上,同一层横梁安装由下向上进行,当安装完一层时,应进行检查、调整、校正,以保证达到质量标准;5、挂板安装:(1)、首先应进行定位划线,确定石材板块在外平面的水平、垂直位置。
大厦工程施工组织设计标题:大厦工程施工组织设计引言概述:大厦工程施工组织设计是指在大厦建设过程中,根据工程特点和施工要求,合理安排施工流程、确定施工方法和技术,制定施工计划和组织方案,以确保工程施工顺利进行、质量可控、安全有保障。
本文将从施工组织设计的角度出发,分析大厦工程施工组织设计的重要性和具体内容。
一、施工流程安排1.1 确定施工顺序:根据工程结构特点和施工难度,合理确定施工的先后顺序,确保施工过程顺畅。
1.2 制定施工进度计划:根据工程总体计划和工期要求,制定详细的施工进度计划,明确各项工程的开始和结束时间。
1.3 确定施工人员配备:根据工程规模和施工任务,合理确定施工人员的配备数量和专业技术要求,保障施工人员的安全和效率。
二、施工方法和技术确定2.1 选择适合的施工方法:根据大厦工程的具体情况,选择适合的施工方法,包括传统施工方法和现代施工技术。
2.2 确定施工设备选用:根据工程要求和施工环境,选择适合的施工设备,保障施工效率和质量。
2.3 制定施工技术方案:根据工程的施工要求和技术难点,制定详细的施工技术方案,确保施工过程顺利进行。
三、施工计划和组织方案制定3.1 制定总体施工计划:根据工程总体设计和施工要求,制定总体施工计划,明确各施工阶段的工作内容和时间节点。
3.2 制定施工组织方案:根据工程的特点和施工要求,制定详细的施工组织方案,包括施工队伍组织、施工管理制度等。
3.3 制定安全生产方案:根据工程的施工环境和安全风险,制定安全生产方案,确保施工安全有保障。
四、质量控制和监督管理4.1 确保施工质量:建立完善的施工质量管理体系,加强对施工过程的质量控制和监督管理,确保施工质量符合标准要求。
4.2 加强施工现场管理:加强对施工现场的管理和监督,保障施工安全和环境保护,避免施工事故和质量问题。
4.3 定期检查和评估:定期对施工进度和质量进行检查和评估,及时发现和解决问题,确保工程按计划进行。
第一章编制说明一、编制目的经过我部组织专业人员对施工现场多次认真勘察,仔细阅读招标文件要求,细心读图、查阅图集,明白设计意图后,编制了本施工组织设计。
本施工组织设计的目的就是根据六安市银波大厦室内装饰工程的实际情况,从人力、物力、空间等各种因素着手,合理组织、精心设计,从而保证在时间上工期短、质量上精度高、经济上低成本,确保本装饰工程按质、按期完成。
二、编制依据1、六安市银波大厦室内装饰工程施工图。
2、建筑施工手册装饰部分。
3、《中华人民共和国建筑法》。
4、《建设工程质量管理条例》。
5、本公司质量、环境、职业健康安全程序文件。
6、本公司内部企业标准。
三、采用技术规范、标准、图集清单1、《建筑工程施工质量验收统一标准》(GB50300-2001)2、《建筑地面工程施工质量验收规范》(GB50209-2002)3、《建筑装饰装修工程验收规范》(GB50210-2002)4、《建筑工程项目管理规范》(GB/T50326-2001)5、《建筑机械使用安全技术规范》(JGJ33-2001)6、《木结构工程验收规范》(GB50206-2002)7、《建筑给水排水采暖工程质量验收规范》(GB50242-2002)8、《建筑电气工程施工质量验收规范》(GB50303-2002)9、《建筑施工安全检查标准》(JGJ59-99)10、《施工现场临时用电安全技术规范》(JGJ46-2005)11、《测量规范》(GB50026-93)12、《建筑防腐工程规范》(GB50212-2001)13、《建筑工程冬季施工规范》(JGJ104-97)15、《住房内氡浓度控制标准》16、《建筑内部装修设计防火规范》 (GB50222-95)17、《装饰装修材料有害物质限量标准》(GB6566-2001)18、《民用室内环境污染控制规范》(GB50325-2001)19、《室内装饰装修材料十项有害物限量》(GB18580-2001)20、《居室空气中甲醛的卫生标准》国家现行其他技术规范和行业现行有关规定第二章工程概况一、装饰概况本装饰工程为六安市银波大厦室内装饰工程。
工程地点位于六安市长安路北,建筑类别为高层,建筑面积18000多m2.装饰工程主要是室内装饰装修。
装饰范围: 六安市银波大厦的墙面、顶面、地面的装修。
二、工程特点1、本工程建筑面积较大、工程量多、多工种交叉作业频率高,一次性投入的机械设备、材料及劳动力数量大,因此在施工前要充分考虑各种因素,做好人力、物力资源的供求计划,科学组织各种有序作业,确保成品不被交叉作业,造成不必要的返工,这是本工程必须着重考虑解决的问题。
2、由于工期紧,交叉作业多,我们将尽量减少现场制作量,能够在专业加工厂加工成品或半成品的物件将尽量在进场前定做,在加工定做过程中,由我方在专业厂家定做好、油漆好、包装好后,再到场安装。
我单位技术人员进行监控。
第三章施工部署和准备我们将服从建设单位、监理单位的统一管理,积极配合监理单位的工作,热情接受当地各级部门检查指导,在施工过程中与相关的土建、安装及其它各相关单位相互协调、配合,做到目标高起点、生产高要求,精心施工、细心管理,努力把该工程建成我司在六安市建筑市场上的一个形象工程。
第一节施工管理目标一、工程质量目标我单位将坚持“营造绿色环境、实施系统管理、追求一流品质、遵守法律法规”的方针,运用现代化的管理手段和方法,充分发挥公司的资源、技术和管理优势,配备先进的设备,组织经验丰富的施工队伍,严格按照质量、环境、职业健康安全体系的要求组织施工。
对施工全过程实行全面动态监控,使各施工生产计划和技术措施得以全面落实。
确保工程交验一次合格率100%,达到国家合格等级.确保“皋城杯”。
二、安全文明施工目标在施工过程中,我部将始终贯彻“安全第一、预防为主”的安全生产工作方针,严格按照国家的有关法规、规范组织生产,保证施工人员安全、健康,杜绝重伤以上事故,杜绝机械、火灾事故,年负伤频率控制在7‰以内。
同时,加强文明施工管理,按照市级安全文明工地的标准努力营造一种整洁、卫生、文明的现场环境。
三、工程进度管理目标本装饰工程整个施工任务计划在150个日历天内完成。
施工过程中,我部将遵循“顾客至上、服务第一”的经营宗旨,本着科学管理、优质高速的原则,充分发挥管理人员的管理才能,对工程进行综合的管理、组织、协调和控制,确保本工程实现工期目标。
施工过程中,我们将依据总进度计划,制定出各分部分项工程施工详细进度计划,每月、周编制月、周计划。
每周将工程进度与计划进度进行比较,及时分析出延误工期原因,制定出改进措施,确保阶段性工期目标的实现,从而确保总工期。
第二节生产总体部署一、整体部署开工前,做好施工人员及管理人员的部署工作,明确划分各工序、工种的职责范围。
开工前组织召开全体施工人员会议,交代有关工期、质量、防火、安全、工地纪律和管理人员分工等工作,让所有人员明确自身的职责和所属工序工种。
根据现场条件和工艺程序确定施工顺序,做好平面和空间的立体交叉,按工艺顺序,本项目将工程划分为多个施工段, 依据工作面和目前具体实际条件,组织分段流水施工。
二、临时设施1.综合现场资料。
检查施工范围内的现场情况,道路及场内运输条件,各专业前期施工完成情况,各施工段的施工条件。
2.施工区的合理部署。
施工区域的合理布置是施工组织的重要环节,其主要是通过主化,有助于简化交叉施工的复杂关系或方便综合管理,实现文明施工。
3.主要分区考虑以下几个点:①行政区;②作业区;③后勤区;④活动区。
第三节施工准备一、建立项目管理机构1、本装饰工程采用项目法组织施工,实行项目经理负责制。
项目经理对工程进行全面负责,代表公司全面履行合同义务,行使工程实施过程的组织、指挥、管理、协调和控制权。
项目管理层设置情况为公司总部设项目经理、技术负责人及其它各方面管理人才,对工程全过程实行宏观调控。
项目部严格按照《质量、环境、职业健康安全管理体系》三位一体化标准的要求,本着科学管理、结构合理、精干高效的原则选配班子,建立科学管理体系。
项目部设项目经理、项目副经理、技术负责人,配备质量管理负责人、财务管理负责人、核算管理负责人、材料管理负责人、安全管理负责人及各专业施工队长等人员。
项目部管理人员根据工程性质的不同分成若干个工作组,各个工作组将以安全、质量、工期、服务效益为中心,开展高效工作,确保工期、质量按计划实现,并以此建立岗位责任制。
2、项目部按照公司的《质量、环境、职业健康安全管理》体系的要求和规定,建立项目部质量、环境、职业健康安全的运行机制和管理体系,以“优质、高效、安全、文明”为主轴,不断优化生产要素,加强动态管理,科学组织,精心施工,推行全面质量管理,强化质量、环境、职业健康安全三位一体的保证体系,确保项目管理机制和管理体系的有效运行。
项目组织机构设置及人员配备情况如下:(见附表1)二、技术准备计划1、工程开工前,项目部组织相关人员对图纸、图集进行自审,主要人员参加图纸会审,充分理解设计意图,并配备好相关的施工规范、标准图集及各种质量验收标准、使用手册,确保工程施工符合设计及施工规范要求。
2、我们根据质量、环境、职业健康安全三位一体化体系标准,并结合《公司质量保证手册》、《程序文件》、企业内部标准及建设单位的要求,编制工程《项目管理计划》,以确保实现质量职业健康安全环境目标。
三、劳动力组织计划1、劳务作业队是工程施工的直接操作者,是实现工程施工质量、安全、文明等目标的最直接保证者,劳务队伍素质的高低也将直接影响工程的质量和施工进度。
为此,若我司中标,我们承诺,在本工程施工中项目部将使用一批具备良好质量意识、安全意识、环境意识,操作能力强,每个工人至少具有三年以上作业经历,并有类似工程施工经验的作业队伍。
2、根据本工程的实际情况,我们需要配备以下作业队伍:瓦工(配四个作业队)、木工(配五个作业队)、电工(配一个作业队)、焊工(配一个作业队)、油漆裱糊工(配二个作业队)、不锈钢装饰工(配一个作业队)、架子工(配一个作业队)及民工队(配一个作业队)。
工程施工中特殊技术工种如电工、焊工,我们保证人人持证上岗,他们全部具有三年以上本专业施工经历,具备丰富的操作经验和技能,普通技术工种如瓦工、木工、油漆工等,非技术工种主要使用长期与我部合作的民工队伍,他们具有吃苦耐劳、遵章守纪的良好作风,在本工程中他们主要从事物资搬运、砂浆搅拌、基层处理、现场环境卫生等工作。
3、工程开工前,我们将根据各阶段的施工进度计划,各专业的工程量大小和施工流水,综合考虑各种可预测和不可预测的因素,编制出各阶段详细的劳动力需求计划,确保劳动力满足工程进展要求。
四、施工机具组织计划工具设备的精良是工程质量的保障,对工艺水平起着举足轻重的作用。
因此,我们确保现场的主要机具设备至少达到九成新,以保证工程质量。
结合本工程的施工内容,本项目需组织以下机具设备(见附表3:施工机具设备配置计划表)。
所有机具设备开工前一天全部进场到位。
五、材料组织计划工程开工前根据施工图纸和施工方案,结合工程施工进度编制各阶段材料需用计划。
招标文件中提供的主材,我司将会同建设单位组织人员共同进行考察订购,重点要对供货商的供货能力、产品质量和社会信誉进行充分了解,确保材料按质、按期进场。
招标文件中未提及的附材,我们在公司规定的《合格物资供应商名册》中选择。
原材料进场后,我司按要求做好各项检验、复验工作,保证质量合格。
加强贮存管理工作,做到贮存过程中不变质、不损坏。
使用过程中实行限额领料管理,防止超额损耗造成材料浪费。
材料进场后,我们积极向建设单位、监理单位提供质保资料积极申请报验,做到材料不验收会签,现场不加工使用。
第四章主要分项工程施工方案第一节楼地面工程(一)地板砖(花岗岩)铺贴1、工艺流程:准备工作→弹线→试拼→编号→刷水泥砂浆结合层→铺砂浆→铺地面地板砖→擦缝、清脏→打蜡。
2、施工方法(1)准备工作①熟悉图纸:结合施工图纸,熟悉了解工作面各部位尺寸、做法,弄清洞口边角等部位关系。
②基层处理:将地面上的杂物清净,用钢丝刷、剁斧去除粘结在基层上的砂浆,并清扫干净。
(2)在房间的主要部位弹互相垂直的十字控制线,用以检查和控制地板砖板块的位置,十字线可以弹在砼垫层上,并引至墙面底部,依据墙面+50cm线,找出面层标高在墙面上弹水平线,注意要与楼道等各部分标高一致。
(3)在房间内两个相互垂直的方向,铺两条干砂,其宽度大于板块,厚度不小于2cm。
根据房间实际尺寸,把板块排好,以便检查板块之间和缝隙,核对板块与墙柱、洞口等部位的相对位置。
(4)刷水泥砂浆结合层:在铺砂浆之前再次将砼基层清理干净,然后用喷壶洒水湿润,刷一层素水泥浆(水灰比为0.5左右,随刷随铺砂浆)。
