医院深基坑回填土方案
- 格式:doc
- 大小:354.50 KB
- 文档页数:8
医院项目土方开挖回填工程施工方案一、工程概述:二、施工内容:1.土方开挖:根据设计要求和建筑图纸,确定需要进行土方开挖的区域和深度。
在开挖过程中,要按照相关规范和标准进行土方开挖工作,并确保开挖的平整度和坡度符合要求。
2.土方回填:在土方开挖完成后,根据设计要求和建筑图纸,将符合要求的土方进行回填。
回填分为初级回填和终级回填两个阶段。
初级回填主要是进行整体回填,填平土方开挖的空洞;终级回填主要是进行平整、压实和修整工作,确保土方回填的稳定性和平整度。
三、施工方法:1.土方开挖:采用机械开挖的方法进行土方开挖,其中常用的机械设备包括挖掘机、推土机和装载机等。
在挖掘机进行土方开挖时,要根据实际情况选择合适的挖掘方式和挖掘深度,确保土方开挖的平整度和坡度符合要求。
2.土方回填:采用机械回填的方法进行土方回填,其中常用的机械设备包括推土机和压路机等。
在进行土方回填时,要确保回填的土方松密度适宜,采取适当的压实措施,如碾压和喷水等,提高土方回填的稳定性和平整度。
四、注意事项:1.在进行土方开挖和回填工作时,要确保施工现场的安全。
必须设置明显的警示标志,确保工人和机械设备的安全操作,防止发生意外事故。
2.在进行土方回填时,要注意土方松密度的控制。
根据不同的土壤类型和回填深度,采取相应的压实措施,确保回填土方的密实度符合设计要求,提高土方回填的稳定性。
3.在进行土方开挖和回填工作时,要严格按照设计要求和建筑图纸进行施工。
施工人员必须熟悉相关规范和标准,确保土方开挖和回填工作的质量和效果。
4.在进行土方开挖和回填工作时,要充分考虑环境保护。
在开挖和回填的过程中,要防止土方的扬尘、噪音和污染等对周围环境和居民生活的影响,采取相应的措施进行控制。
五、施工进度计划:根据医院项目的总体计划,制定土方开挖和回填工程的详细进度计划,确保工期的合理安排和施工的顺利进行。
根据开挖和回填的区域和深度,确定每个阶段的工期和施工任务,合理安排人员和机械设备的使用,确保施工进度的准确和及时。
土方回填方案1、编制依据1.1 施工合同文件;1.2 施工图纸及相关设计文件;1.3**********工程施工组织设计;1.4 施工现场的现有条件及周边环境条件;1.5 有关规范、标准、法令、法规:序号类别资料名称编号1国家规范建筑工程施工质量验收统一标准GB50300-20012国家规范建筑地基基础工程施工质量验收规范GB50202-20023国家规范建筑施工安全检查标准JGJ59-992、工程概况2.1 工程概况*************工程,框剪结构,楼层整体现浇,为地上30 层,建筑面积约32512 平方米,采用 CFG 桩地基处理,基础土方开挖深7.5 米,计划开工时间为 **** 年 *** 月**** 日,工期为 660 天。
根据设计要求,本工程基础施工完毕后立即进行回填,回填土分层夯实,回填土夯实后干容度应符合有关规范要求。
采用素土回填,要求压实系数0.94 。
2.2 气候条件本次土方回填施工工程逢雨季,考虑到排水,要采取防雨施工措施。
2.3 施工情况本工程基础墙柱、基础梁距离筏板有 5 米,而各房间面积不大,大施工机械不能进入。
3、工程特点墙柱多,施工范围小,回填深度大,回填施工在雨期进行,施工困难等。
4、回填方案按照设计要求采用非膨胀土回填,压实系数0.94 ,需用非膨胀土回填,含水率要求为10%左右。
采用机械运土,机械与人工夯实相结合。
分层回填,虚铺土层300mm厚左右。
5、施工部署回填土筛选→清理基层→弹线、设标志→分层铺土→夯打密实→找平验收在筏板外设置堆料场。
回填先进行筏板外回填,一直填平至筏板面,边填边夯实,然后分 2 部分回填,第 1 部分为建筑物外围,第 2 部分为建筑内各小房间。
没有柱墙挡住的房间,小挖机、小铲车可以入内摊铺,对于机械不能进入的房间,先在房间外回填至 2 米高左右,然后铲车从基础梁上举臂铲土进去,钩机臂长仍不够的地方,人工斗车运土进入,再进行摊铺夯实。
基坑回填施工方案1.方案概述在基坑回填施工中,需要根据具体地质条件和土方工程要求,制定回填方案。
本施工方案介绍了基坑回填的主要步骤、工艺流程和安全措施,以保证施工的顺利进行。
2.施工准备2.1地质勘察:对基坑回填区域进行综合地质调查和勘察,了解地质情况和地下水情况,判断地层性质和坚硬程度等,为回填方案的制定提供可靠的地质数据。
2.2施工图设计:根据地质勘察结果和工程要求,进行回填方案的设计,包括回填高度、填土种类和填土层数等。
2.3材料准备:根据施工图设计,准备好所需的填土和辅助材料,确保材料的质量和数量满足工程要求。
2.4设备准备:准备好所需的施工机械和设备,如挖掘机、平地机、压路机等,确保施工进展顺利。
2.5劳动力组织:根据施工要求,组织好具备相关技能和经验的施工人员,确保施工质量和安全。
3.施工步骤3.1挖坑:根据施工图设计,使用挖掘机在基坑回填区域进行土方挖掘,控制挖掘深度和坡度,确保基坑形状良好,便于后续工作的进行。
3.2地基处理:对挖掘好的基坑进行地基处理,如软土地基进行加固处理,坚硬地基进行表面处理等,以提高地基的承载力和稳定性。
3.3回填料浇筑:将预先准备好的填土,通过平地机或手工等方式进行回填料浇筑,按照一定的层厚进行分层回填,控制填土的压实度和密实度。
3.4压实:采用压路机等设备对回填料进行压实,控制压实力度和次数,确保填土的稳定和密实。
3.5分层验收:在回填施工的不同阶段,进行分层验收,检查回填层的平整度和压实度是否符合要求,对不合格的地方及时进行修补和调整。
3.6防渗处理:在回填施工过程中,进行防渗处理,如设置防渗墙、排水沟等,防止地下水对填土的侵蚀和冲刷,维护填土的安全性和稳定性。
3.7完工验收:在回填施工完成后,进行总体验收,检查回填工程的质量和安全,对不符合要求的地方进行整改和修复。
4.安全措施4.1施工区域封闭:在回填施工现场设置施工区域封闭标志,保证施工区域的安全和秩序,防止他人非法闯入施工区域。

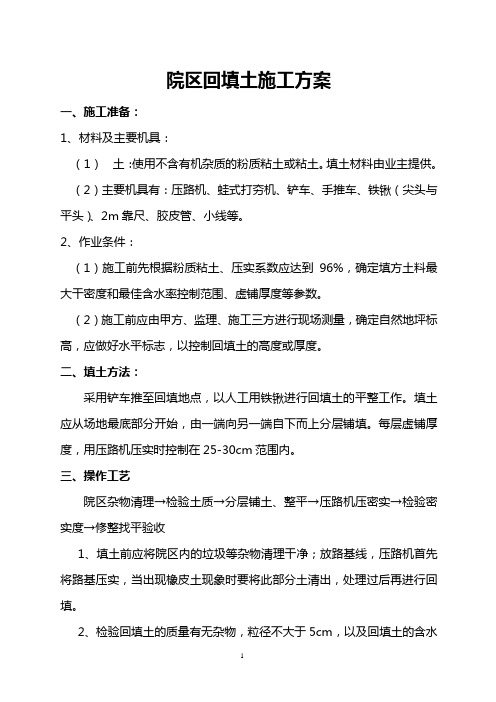

院区回填土施工方案一、施工准备:1、材料及主要机具:(1)土:使用不含有机杂质的粉质粘土或粘土。
填土材料由业主提供。
(2)主要机具有:压路机、蛙式打夯机、铲车、手推车、铁锹(尖头与平头)、2m靠尺、胶皮管、小线等。
2、作业条件:(1)施工前先根据粉质粘土、压实系数应达到96%,确定填方土料最大干密度和最佳含水率控制范围、虚铺厚度等参数。
(2)施工前应由甲方、监理、施工三方进行现场测量,确定自然地坪标高,应做好水平标志,以控制回填土的高度或厚度。
二、填土方法:采用铲车推至回填地点,以人工用铁锹进行回填土的平整工作。
填土应从场地最底部分开始,由一端向另一端自下而上分层铺填。
每层虚铺厚度,用压路机压实时控制在25-30cm范围内。
三、操作工艺院区杂物清理→检验土质→分层铺土、整平→压路机压密实→检验密实度→修整找平验收1、填土前应将院区内的垃圾等杂物清理干净;放路基线,压路机首先将路基压实,当出现橡皮土现象时要将此部分土清出,处理过后再进行回填。
2、检验回填土的质量有无杂物,粒径不大于5cm,以及回填土的含水率是否控制在范围内;如含水量偏高,可采用翻松、凉晒或均匀掺入干土等措施;回填土过干时采用预先洒水润湿等措施。
其检验方法为手握成团轻捏即碎为最佳含水率。
3、回填土应分层铺摊。
每层铺土厚度应根据土质、密实度要求和机具性确定。
每层铺摊后,随之耙平。
4、分段回填须作到,每层接缝作成1:1.5的斜坡,压路机要重叠0.5m,上下层错缝距离为1m,压路机要压到三~四遍。
5、修整找平:填土全部完成后,应进行表面拉线找平,凡超过标准高程的地方及时依线铲平;凡低于标准高程的地方,应补土夯实。
四、质量控制与检验1、填土方设计要求院区均为素土回填,保证填土方的强度和稳定性。
2、填土方施工过程中,应检查每层填筑厚度、含水量控制和压实程序。
3、在压实之后,采用环刀法取样,施工现场以试验室所出的最大干密度为依据,采用含水率容重快速测定仪,对每层回填土的质量进行检测,求出土的密实度后,才能填筑上层。
深基坑土方回填方案深基坑土方回填是指在深基坑施工过程中,使用挖掘机等设备进行挖土,然后将挖出的土方进行回填。
深基坑土方回填方案是指在回填过程中,根据工程要求和土方的性质,制定合理的回填方案,确保基坑的稳定性和施工的顺利进行。
第一,要考虑土方回填的稳定性问题。
深基坑土方回填后,要确保土方的稳定性,不会导致基坑的坍塌和土方的滑移。
因此,在回填方案中需要考虑采取一些稳定性措施,如增加土方的自重、加固边坡等,以提高土方的稳定性。
第二,要考虑土方的性质和使用要求。
不同类型的土方在回填过程中具有不同的性质和使用要求。
例如,有些土方具有较好的承载力和抗压能力,适合用于基础填充;而有些土方则具有较好的排水性能,适合用于路基回填。
因此,在回填方案中需要根据土方的性质和使用要求,选择合适的土方进行回填。
根据以上考虑,我制定了以下深基坑土方回填方案:1.稳定性措施:在土方回填过程中,采取增加土方自重、加固边坡等措施,以提高土方的稳定性。
对于边坡较陡峭的区域,可以采用钢筋网和锚杆等加固措施,以增强边坡的抗滑能力。
2.土方性质和使用要求:根据回填土方的性质和使用要求,选择合适的土方进行回填。
对于基础填充,选择具有较好承载力和抗压能力的土方;对于路基回填,选择具有较好排水性能的土方。
在回填过程中,要进行土方的检测和分类,确保选择的土方符合使用要求。
在深基坑土方回填过程中,还需要注意以下几个问题:1.施工进度控制:深基坑土方回填是一个较为复杂的工程过程,需要统筹施工进度,避免施工过程中的交叉作业和冲突。
为此,可以制定详细的施工计划和工序,确保回填工作与其他工序的协调进行。
2.质量控制:在土方回填过程中,要严格控制土方的质量。
可以设置监测点,对回填土方的稳定性和承载能力进行监测和检测。
对于不符合要求的土方,要及时进行处理和修正。
3.环境保护:在回填过程中,要注重环境保护,避免土方的扬尘和水土流失等问题。
为此,可以采取喷水降尘、覆盖防尘网等措施,以减少对周围环境的影响。
深基坑地下室回填施工方案一、工程概况与前期准备本工程涉及深基坑地下室的回填作业,为确保回填过程的安全与高效,特制定本施工方案。
在施工前,需充分了解工程现场地质条件、地下室结构、回填范围及回填土质要求等基本情况。
同时,应做好施工现场布置、安全防护设施的设置以及必要的临时排水措施。
二、施工材料准备回填材料应满足设计要求,并具备相应的合格证明文件。
常见的回填材料包括砂土、碎石、素土等,具体选用应根据工程实际情况和地下室使用功能确定。
材料进场前,应进行抽样检测,确保其质量符合规范要求。
三、基坑边坡加固在回填前,应对基坑边坡进行必要的加固处理,防止回填过程中发生边坡失稳或坍塌。
加固措施可采用喷射混凝土、钢筋网喷锚等,具体方案应根据边坡的实际情况和工程安全要求确定。
四、回填材料选址与运输回填材料的选址应遵循就近原则,确保材料供应的连续性和经济性。
同时,运输过程中应采取必要的措施,防止材料散失、污染或变质。
五、分层回填施工回填作业应采用分层回填的方式进行,每层回填厚度不宜过大,以确保每层回填材料能够充分压实。
每层回填后,应及时进行压实处理,避免产生松散或空洞现象。
六、压实处理与整平压实处理是确保回填质量的关键环节,应选择合适的压实设备和方法,确保回填材料达到规定的密实度要求。
整平工作应在压实后进行,确保回填表面平整、无明显高低起伏。
七、质量检测与验收回填过程中应进行必要的质量检测,包括回填材料的抽样检测、每层回填的压实度检测等。
回填完成后,应组织验收工作,确保回填质量符合设计要求和相关规范。
八、安全文明施工措施在回填施工过程中,应严格遵守安全生产规定,采取必要的防护措施,确保施工人员的安全。
同时,应注重文明施工,保持施工现场整洁有序,减少对周边环境的影响。
以上为本深基坑地下室回填施工方案的主要内容,具体实施时还需根据工程实际情况进行调整和优化。
通过本方案的实施,将确保回填施工的安全、高效和质量可控。
高层医院基坑土方回填施工方案1. 概述本文档旨在提供高层医院基坑土方回填施工方案。
该方案将涉及以下内容:确定回填施工的目的和范围、施工方法和步骤、施工期限、安全措施等。
2. 目的和范围2.1 目的回填施工的目的是将基坑内的土方回填至设定标高,以平整基坑底部并加固基坑边坡,确保基坑的稳定和施工进度。
2.2 范围本次回填施工的范围包括高层医院基坑底部和边坡的土方回填工程。
3. 施工方法和步骤3.1 施工方法回填施工将采用以下方法:1. 清理:清理基坑底部杂物和浮土。
2. 压实:使用合适的振动器进行土方的压实工作,确保回填土的密实度。
3. 分层回填:按照设计要求,将回填土分层进行回填,每层回填后进行压实。
4. 翻坯:回填至最终标高后,对土方进行翻坯,使其达到预定的平整度和坡度要求。
3.2 施工步骤施工步骤如下:1. 按照施工计划确定回填施工的起止时间。
2. 清理基坑底部杂物和浮土。
3. 进行土方压实工作,确保回填土密实度。
4. 按照设计要求分层回填,每层回填后进行压实。
5. 回填至最终标高后,进行土方翻坯,达到平整度和坡度要求。
4. 施工期限本次回填施工的期限为X天,具体施工进度将根据实际情况进行调整。
5. 安全措施在回填施工过程中,需采取以下安全措施:1. 按照相关法律法规进行施工安全培训,确保工人了解施工作业规范和安全操作要求。
2. 搭建安全防护网和警示标志,确保施工现场的安全。
3. 使用合格的施工设备和工具,并进行定期检修和保养。
4. 定期进行施工现场的安全检查,及时发现和解决安全问题。
5. 配备专业的安全人员,负责监督和管理施工现场的安全工作。
以上为高层医院基坑土方回填施工方案的简要内容,具体施工细节和操作要求将根据实际情况进行制定和调整。
请在施工前进行详细的方案编制,并按照相关规定进行申请和审批。
土方回填方案1、编制依据1.1施工合同文件;1.2施工图纸及相关设计文件;1.3********** 工程施工组织设计;1.4施工现场的现有条件及周边环境条件;1.5有关规范、标准、法令、法规:2、工程概况2.1工程概况************* 工程,框剪结构,楼层整体现浇,为地上30层,建筑面积约32512平方米,采用CFG桩地基处理,基础土方开挖深7.5米,计划开工时间为****年***月**** 日,工期为660天。
根据设计要求,本工程基础施工完毕后立即进行回填,回填土分层夯实,回填土夯实后干容度应符合有关规范要求。
采用素土回填,要求压实系数0.94。
2.2气候条件本次土方回填施工工程逢雨季,考虑到排水,要采取防雨施工措施。
2.3施工情况本工程基础墙柱、基础梁距离筏板有5米,而各房间面积不大,大施工机械不能进入。
3、工程特点墙柱多,施工范围小,回填深度大,回填施工在雨期进行,施工困难等。
4、回填方案按照设计要求采用非膨胀土回填,压实系数0.94,需用非膨胀土回填,含水率要求为10%左右。
采用机械运土,机械与人工夯实相结合。
分层回填,虚铺土层300mn厚左右。
5、施工部署回填土筛选一清理基层一弹线、设标志一分层铺土-夯打密实一找平验收在筏板外设置堆料场。
回填先进行筏板外回填,一直填平至筏板面,边填边夯实,然后分 2部分回填,第 1 部分为建筑物外围,第 2 部分为建筑内各小房间。
没有柱墙挡住的房间,小挖机、小铲车可以入内摊铺,对于机械不能进入的房间,先在房间外回填至 2 米高左右,然后铲车从基础梁上举臂铲土进去,钩机臂长仍不够的地方,人工斗车运土进入,再进行摊铺夯实。
各相关单位应服从专业工长管理,积极配合,保证各个工作面同时施工,能够顺利与有序。
回填土从基础验收通过后开始,大约需要10 天时间。
6、回填施工方法6.1 填土前,先对基础隐蔽工程进行检查和验收,并作出记录,经各参建单位评定合格后,方可填土。
深基坑回填土施工方案1. 引言深基坑回填土施工是建筑工程中的一个重要环节,它直接影响到建筑的稳定性和安全性。
本文档将介绍深基坑回填土施工的方案及相关要点。
2. 施工目的深基坑回填土施工的目的是填充基坑内的空洞,提供均匀的支撑力,以确保基坑的稳定性和安全性。
同时,回填土还能起到排水、隔水和保护地基的作用。
3. 施工材料深基坑回填土施工所需的材料如下:•回填土:可以选用砂土、黏土、碎石等适合的土壤材料作为回填土。
回填土应具有一定的承载力和排水性能,且符合工程设计要求。
•强夯砂:针对需要加固的地层,可以使用强均质法施工,将强夯砂注入地层中,提高地基的稳定性。
4. 施工步骤4.1 基坑准备在进行深基坑回填土施工前,需要对基坑进行准备工作,包括清理基坑内的杂物、修整基坑周边的边坡,并确保基坑的边界线清晰。
4.2 填充底层土开始施工前,先将一层合适的填充土均匀分布于基坑底部,厚度一般为0.2-0.5米。
填充土应进行湿压或夯实处理,以确保填充土的密实性。
4.3 回填中间层土在底层土填充完成后,继续回填中间层土。
中间层土的选择要求与底层土一致,且要按照一定的厚度逐层回填,夯实处理,以提高回填土的密实性和承载力。
4.4 回填顶层土最后一层的回填土称为顶层土,其厚度应根据工程设计要求进行安排。
回填顶层土后,进行湿压或夯实处理,以确保回填土的稳定性。
4.5 检查与修正在整个回填土施工过程中,需要进行定期的检查。
发现有土层松动或不满足设计要求的情况,及时进行修正处理,确保回填土的质量和稳定性。
5. 施工注意事项在深基坑回填土施工过程中,需要注意以下事项:•按照工程设计要求选择合适的回填土材料。
•回填土要进行适当的加固处理,以保证土体的密实性和稳定性。
•施工过程中做好安全措施,确保施工人员的安全。
•定期检查回填土的质量,确保施工质量符合要求。
•施工结束后,要对施工现场进行清理,恢复原状。
6. 结论深基坑回填土施工是建筑工程中一个重要的环节,合理的施工方案和严格的施工要求对于保证建筑的稳定和安全起到非常关键的作用。
土方回填专项施工方案三篇篇一:土方回填专项施工方案一、概况工程概况项目名称:项目建设单位:项目设计单位:项目监理单位:项目施工单位:1.2施工策划1.2.1指导思想:为确保在基坑回填土施工,应遵循两个“万无一失”的原则,即“安全万无一失”,对周围环境“万无一失”。
1.2.2本工程工期紧,施工面积较大,施工难度大。
在充分考虑基坑回土、基础土方平衡、进出道路、保洁、配合等各方面和因素,必须采用最佳的施工方法,合理安排,确保本工程顺利施工至结束。
在基础土方回填开始施工前,提前施工好现场施工道路,在基础承台、基础梁土方回填时预先准备好挖土机行走时所需铺垫的钢板,以保证基础土方回填正常有序顺利进行。
1.3编制依据建筑工程施工质量验收统一标准GB50300—20XX建筑地基基础工程施工质量验收规范GB50202—20XX建筑边坡工程技术规范GB50330-20XX施工现场临时用电安全技术规范JGJ46-20XX建筑施工现场环境与卫生标准JGJ146-20XX施工现场机械设备检查技术标准JGJ160-20XX建筑施工土石方工程安全技术规范JGJ180-20XX建筑基坑支护技术规程JGJ 120-20XX二、施工现场平面布置图及施工道路设计基础土方回填时,项目基地内在东、西、南侧布置6米宽的施工主干道,在回填时基坑内主道路采用4米宽素土基层。
空车便道和候车区采用现场的空旷地,运土通道利用现场的施工道路。
洗车平台配备两台高压洗车水泵。
三、土方回填施工顺序与工艺1、回填顺序:基坑底地坪上清理整平→检验土质→分层铺土→分层碾压密实→检验密实度→修整找平验收2、施工准备(一)技术准备(1)由技术负责人组织,施工、质量、安全及相关人员进行详细交底。
(2)注意收听天气预报,掌握天气变化,合理组织人员施工,做好班前施工准备和班后防雨保护工作。
(3)做好土壤夯实取样试验的准备工作。
(4)测量员测设好分层标高。
(5)灰土应注意覆盖保护,防止雨淋。
目录第一节工程概况 (1)第二节编制依据 (1)第三节主要施工工艺 (2)第四节技术质量保证措施 (5)第五节成品保护措施 (5)第六节防雨措施 (6)第七节安全文明施工 (6)第八节绿色施工 (7)信阳市中心医院羊山分院项目深基坑回填方案第一节工程概况信阳市中心医院羊山分院工程,位于羊山新区新十八大街与新十六大街交叉口东南角,分为病房楼、门诊楼、设备用房及地下车库四个子项。
总建筑面积251676㎡,其中地上建筑面积183327㎡,地下建筑面积68349㎡。
病房楼面积92624㎡,地上20层,地下2层,建筑高度79.6m;门诊楼面积87105㎡,地上7层,地下2层,建筑高度32.6m。
设备用房面积3598㎡,地上三层。
病房楼与门诊楼之间以七层连廊相连。
门诊楼为框架结构,病房楼为框架剪力墙结构。
工程各参建方:根据现场实际情况,本工程的场地北侧为新十一大街,临近两栋新建高层住宅楼,临近西侧为新十八大街,南侧规划为景观绿化,现为项目临建场地,采用土钉墙放坡支护和土钉墙加横向钢梁垂直支护。
东侧为无名道路,距离该道路较近,该面基坑土石方开挖过程中采用排桩加横向钢梁垂直支护。
施工场地地形为东高西底,南高北低。
基坑的开挖深度较大,边坡下部距离基础距离近,回填土方量大,施工难度较高。
第二节编制依据第三节主要施工工艺1、回填要求根据有关要求,本工程应在地下室外墙防水完成验收合格后,应立即边做防水保护层边进行回填。
基坑回填前应清理杂物,排除积水。
回填施工以机械为主,人工为辅。
采用砂土分层夯实,均匀对称进行,压实系数不小于0.97。
回填原则:“分层回填,分层夯实”。
2、现场条件1)本次土方回填施工工程临近谷雨,考虑到排水,要采取防雨施工措施。
2)本工程地下外墙距离垂直边坡宽度约有2~5米,大施工机械不能进入。
3)施工范围小,回填深度大,回填施工在春季进行,施工困难,环保及信阳市创卫要求高等。
3、施工准备1)劳动力投入计划配备 40 人两班倒,人工打夯及配合机械回填平整。
专职安全员1人,质量员1人。
2)材料准备基坑四周采用砂土回填,土源外购,现场考察砂土质量,要求无杂物垃圾,到施工现场运距为25Km。
3)机械、设备投入计划主要施工机械、设备表4 )安全、技术准备(1)基坑四周设置明显的安全标志,防止安全事故的发生。
(2)场地周围及基坑内必须有足够的照明度。
(3)取水泵房池体混凝土养护达到设计强度要求。
(4)施工前对每个施工作业人员都进行了安全技术交底,使每个施工作业人员都做到心中有数。
4、回填土施工方法采用砂土回填,砂含量按照设计要求(一般不小于85%),压实系数不小于0.97,最优含水率和最大干密度要求回填前经试验取得(一般为:最优含水率8%~12%,最大干密度1.80~1.88t/m³)。
采用机械运土,机械与人工夯实相结合。
另外考虑到车辆向基坑内运土时会扰动基坑周边的边坡,以及回填不均匀会对地下室挡土墙产生不均匀的压力,因此决定采用分层回填法,层层铺设夯实,人工夯实每层填土不超过200mm,机械碾压每层不超过350mm厚。
1)施工部署回填土筛选→清理基层→弹线、设标志→分层铺土→夯打密实→找平验收一直填平至地下室顶板面以下0.5m,待地下室顶板防水施工,边填边夯实,运土车硬化道路上倒土,然后铲车铲入,钩机臂长仍不够的地方,人工斗车运土进入,再进行摊铺夯实。
各相关单位应服从专业工长管理,积极配合,保证各个工作面同时施工,能够顺利与有序。
回填土从地下室外墙防水验收通过后开始,大约需要30天时间。
(进度安排见附图)2)操作步骤(1)填土前,先对基础隐蔽工程进行检查和验收,并作记录,经各参建单位评定合格后,方可填土。
填土前要把杂物清理干净,排除积水。
(2)在土场剔除粒径大于50mm部分土不用。
回填施工均要分层回填,夯实,施工人员在基坑护坡和地下室外墙上放水平标高线,根据分层回填厚度测放出回填标高控制线,从而控制回填土的标高、厚度。
夯实采用机械和人工相结合方法,能进行机械的地方,就进入机械进行压实,机械不能进入的地方进行人工打夯机夯实。
(3)布土、摊平根据每层回填土厚度计算用土量,均匀摊平。
对于回填作业面较宽处,利用高程桩或小线控制回填土厚度、平整度。
分段回填时交接处台阶高宽比应做成1:2的阶梯形,不得大于1:2,且分层交接处应错开,上下层错缝距离不应小于1m,碾压重叠宽度应为0.5~1m。
非同时进行的回填段之间的搭接处,不得形成陡坎,应将夯实层留成阶梯状,阶梯的宽度应大于高度的2倍。
(4)夯实:摊平后的回填土须立即夯实。
打夯时按纵、横两个方向进行,一夯压半夯,夯夯相接,且夯位应压在前遍夯位的缝隙上。
夯实遍数:人工及振动压实机每层夯实3~4遍。
回填土的压实系数不小于0.97。
若经检验,密实度仍达不到要求时,应继续夯压,直到达到要求为止。
夯实应由四周开始,然后再夯向中间。
基坑壁垂直部分且距离地下室外墙小于5m以及机械无法进入的部位,采用人工夯实。
(5)检验密实度:每层回填土均应按规范规定检测其回填夯实后的密实度,达到要求后,方可进行上一层的回填。
同一种施工工艺,每层500㎡取样1组。
(6)细部回填:机械死角处,用人工夯实,保证不留死角。
(7)回填顺序如右图:根据现场实际情况,计划A、B、C三个进土点同时回填。
东南角(1-21/1—A轴)回填土由C口、A口逐步推进。
第四节技术质量保证措施1、回填前先将基槽内清理干净,并保证基槽干燥。
2、回填时放线人员应跟班作业,每间房内在基础墙柱上做标高点并拉线,以便回填人员掌握标高,以免铺填超厚。
3、应严格执行回填操作工艺要求,分层不得过厚、碾压遍数应足够,以防回填处地基大面积下沉。
4、留槎、接槎应按规定搭接和夯实,对边角处的夯打不得遗漏,以防局部下沉。
5、回填应连续进行,尽快完成,尤其是在雨前及时夯实已填土层或将表面压光,并做成一定坡势,以利排除雨水,每层回填碾压完毕后才能进行交班。
6、每层压实遍数要根据土料及施工机具设备条件,通过试压经试验检测确定。
7、回填土要实测回填土的最大干密度,达到要求后再铺上一层的土。
8、细部回填严格控制,抽检压实度时应包括此部位。
9、主控项目1)回填土标高必须符合设计要求。
2)回填土必须按规定分层夯压密实。
取样测定夯(压)实后土的最大干密度,其合格率不应小于90%。
10%的最低值与设计值之差,干密度偏差不大于0.08T/m³,且不集中。
10、一般项目1)基底处理必须符合设计要求和施工规范的规定。
2)回填的土料,必须符合设计要求或施工规范的规定。
3)回填土分层厚度及含水量必须符合设计要求和施工规范的规定。
4)回填后表面平整度必须符合设计要求和施工规范的规定。
允许偏差表:第五节成品保护措施1、严禁运土车、钩机、铲车等碰撞墙体,以防损坏防水层和基础。
2、进入现场车辆由专人指挥慢行通过。
3、施工结束后及时进入地面垫层施工,以防雨水渗泡,损坏基础。
第六节防雨措施1、土源严格管理,含水量合适后及时运送至现场,防止含水量过高影响施工进度;2、对于土源遭到暴晒含水量较小时,需洒水车及时进行含水量调节,洒水后进行反复翻耕,进行闷料使其含水均匀,达到回填要求;3、下雨前将已拌好的回填土及时夯实达到要求的压实度;4、每层都要留有向结构外侧的0.5%坡度,防止下雨后积水;5、下雨前未及时夯实要进行覆盖;6、出现积水,及时排除积水并换填土方;第七节安全文明施工1、机械指挥应指定专人负责,其它人严禁违章指挥,以免发生机械安全事故,保证施工安全。
2、进入现场的人员要戴好安全帽,其它非施工人员严禁进入施工区,施工现场严禁吸烟。
施工人员上下坑,应从上下通道通行,严禁从基坑坡上行走。
3、夜间回填时,在回填区域四周设固定照明灯,同时戴安全网罩的行灯,以确保夜间充足照明。
接线必须由专职电工负责,严禁非电工接电,并保证线路的安全保护装置安全有效。
4、斗车倒土时应稳倾缓倒,严禁撒把倒土。
机械施工时,防止举臂时碰坏防水及基础外墙,要派专人负责指挥。
5、使用蛙夯、振动器等机械时应注意:1)作业前除接零外还要设置漏电保护器,电缆线接头绝缘良好。
2)传动皮带松紧度适合。
3)转动部分有防护装置,并进行试运转,确认正常后,方可作业。
4)作业时,夯实机扶手上的按钮开关和电动机的接线均应绝缘良好。
当发现有漏电现象时,应立即切断电源,进行检修。
5)非机电设备操作人员不准擅自动用机电设备。
夯实机作业时,应一人扶夯,一人传递电缆,且配备带绝缘手套和穿绝缘鞋。
递线人员应跟随夯机后或两侧调顺电缆线,电缆线不得扭结和缠绕,且不得张拉过紧,应保持有3~4m的余量。
6)作业时,应防止电缆线被夯击。
移动时,应将电缆线移至夯机后方,不得隔机抢扔电缆线,当转向倒线困难时,应停机调整。
7)作业时,手握扶手应保持机身平衡,不得用力向后压,并应随时调整行进方向。
转弯时不得用力过猛,不得急转弯。
8)作业时,不得在斜坡上夯行,应避免夯头后折。
9)夯机不得过长时间地连续作业,当电动机超过额定温升时,应停机降温。
10)作业后,应切断电源,卷好电缆线,清除夯机上的泥土,并妥善保管。
第八节绿色施工1、回填中使用的大型运输机械、碾压机械均应有换标标志;2、运土车采取100%覆盖,出施工现场必须冲洗干净;3、按规定进行夜间施工应采取降噪措施,定时测定施工场界噪音;4、夜间使用强光灯采用遮挡措施,安装灯罩,定向照明。
5、机械设备冲洗用水采用雨水回收系统水源,采用三级沉淀系统;机具保养防止油品泄露。
污水排放前必须经过处理。
6、对工人加强绿色施工教育。
