深基坑土方开挖方案()知识讲解
- 格式:doc
- 大小:346.50 KB
- 文档页数:13

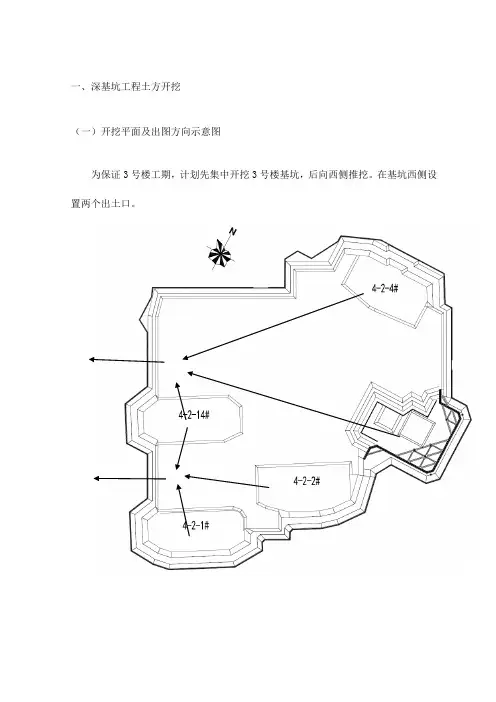

一、深基坑工程土方开挖(一)开挖平面及出图方向示意图为保证3号楼工期,计划先集中开挖3号楼基坑,后向西侧推挖。
在基坑西侧设置两个出土口。
(二)方案编制依据1、编制说明根据《天津市建设工程基坑降水及土方开挖方案论证文件编制标准》要求并结合本工程实际情况,本方案内容包括:方案编制依据与工程概况、土方开挖方案、降水方案、监测专项方案、应急专项方案、季节施工措施、质量保证措施及安全生产、文明施工、环境保护保证措施等。
按照《基坑降水及土方工程施工方案报件标准》要求,方案含盖范围为:自工程桩、围护结构、止水帷幕完成后开始,至土方挖完、垫层浇筑完成期间的施工内容。
包括降水井施工及降水运行、土方开挖施工等内容。
2、编制依据<1>本工程基础结构施工图纸<2>本工程基坑支护设计图纸<3>地质勘察报告<4>有关国家及地方的规范、规程<4.1>《建筑基坑工程技术规程》(DB29-202-2010)<4.2>《建筑地基基础工程施工质量验收规范》(GB50202-2002)<4.3>《建筑基坑工程监测技术规范》(GB50497-2009)<4.4>《建筑机械使用安全技术规程》(JGJ33-2012)<4.5>《建筑桩基技术规范》(JGJ94-2008)<4.6>《混凝土结构工程施工质量验收规范》(GB 50204-2011)<4.7>《建筑地基基础设计规范》(GB50007-2011)<4.8>《建筑基坑支护技术规程》(JGJ120-2012)<4.9>《地下工程防水技术规范》(GB50108-2008)<4.10>《地下防水工程质量验收规范》(GB502082011)<4.11>《工程测量规范》(GB50026-2007)<4.12>《城市测量规范》(CJJ/T8-2011)<4.13>《国家一、二等水准测量规范》GB/T12897-2006<4.14>《城市地下水动态观测规程》(CJJ/T76-2012)<4.15>《建筑变形测量规范》(JGJ8-2008)<4.16>《建设工程施工现场消防安全技术规范》GB50720-2011<4.17>《天津市建设工程施工现场安全管理规程》DB29-113-2011(三)3号楼深基坑土方开挖方法1、表层土方开挖支撑及冠梁部位表层土方挖土,开挖深度为地面至第一道混凝土支撑梁底标高。

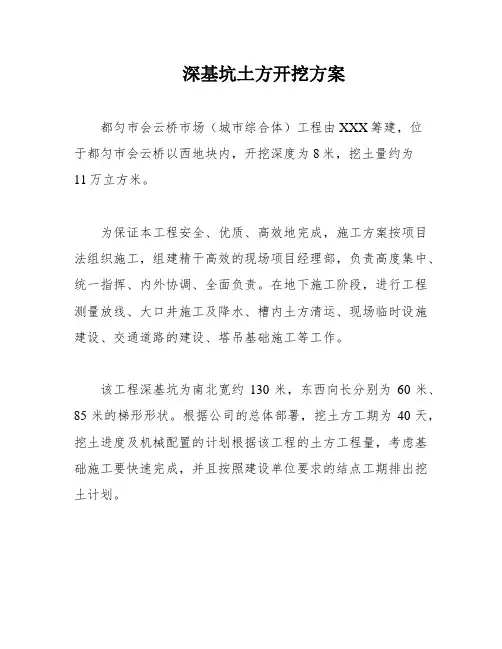

深基坑土方开挖方案都匀市会云桥市场(城市综合体)工程由XXX筹建,位于都匀市会云桥以西地块内,开挖深度为8米,挖土量约为11万立方米。
为保证本工程安全、优质、高效地完成,施工方案按项目法组织施工,组建精干高效的现场项目经理部,负责高度集中、统一指挥、内外协调、全面负责。
在地下施工阶段,进行工程测量放线、大口井施工及降水、槽内土方清运、现场临时设施建设、交通道路的建设、塔吊基础施工等工作。
该工程深基坑为南北宽约130米,东西向长分别为60米、85米的梯形形状。
根据公司的总体部署,挖土方工期为40天,挖土进度及机械配置的计划根据该工程的土方工程量,考虑基础施工要快速完成,并且按照建设单位要求的结点工期排出挖土计划。
施工人员计划根据挖土进度及工程量安排劳动力计划,包括放线工、卫生清理、泥工、水电工、清槽挖土、机械司机等工种。
基坑采用封闭止水帷幕,基坑内设大口井降水,采用无沙混凝土井管,无沙混凝土井管滤料采用4~6mm等粒径中粗砂。
在基坑内设置10眼大口井降水,降水井低于基坑底2米以上,管径500毫米,在基坑外设置6口观测井,观测井井深10米,并加活盖以防堵塞。
为保证土方工程的顺利进行,降水井需提前20天进行抽水。
降水至槽底以下1米处才可以进行基坑开挖工作。
降水井用泥浆泵将降水井内水抽入沉淀池,经沉淀后排入地下管网。
为了确保外排管不被阻塞,设立二级沉淀池,将清水排入外管网。
沉淀池、排水沟定时排人清淤,保证排水畅通。
在降水过程中,为避免淤井,我们采取了以下措施:在泵管四周用80至100目密目网封闭,如淤井采用高气压泵进行二次冲洗。
进行监测的步骤如下:1、成立监测小组,组长为项目负责人,组员为项目管理人员。
2、建立水动态监测网,由于降水周期较长,降水使场区地下水均衡关系发生较大变化,必然对周边环境产生影响。
为了准确掌握场区地下水动态变化,及时采取必要的处理措施,在降水工程实施的同时,应建立地下水动态监测网。

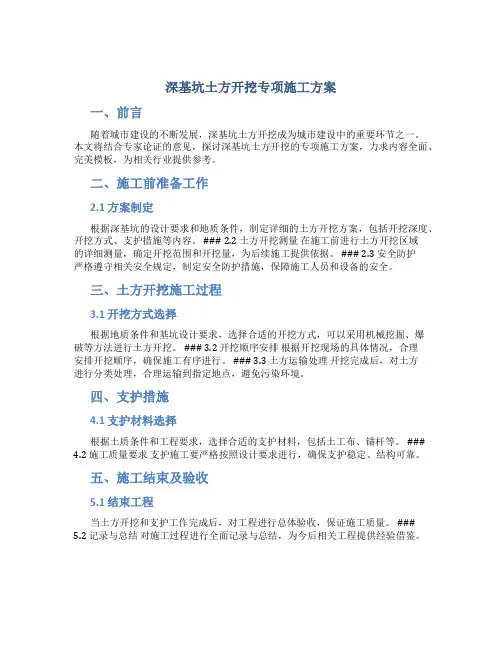

深基坑土方开挖及边坡支护专项施工方案(2)一、工程背景及概述深基坑工程是在城市建设中常见的一种工程类型,其施工过程需要克服土方开挖和边坡支护等方面的困难挑战。
本文主要针对深基坑土方开挖及边坡支护的专项施工方案进行探讨和总结,旨在为类似工程提供可靠的施工指导。
二、土方开挖方案1.勘察与测量:–在施工前,应对基坑区域进行详细的勘察与测量,以了解地质情况、地下水位等重要信息。
2.开挖方法:–采用机械开挖的方式进行土方开挖,同时注意合理利用斜坡来减少开挖量和降低边坡的高度。
3.开挖顺序:–应根据基坑结构情况,确定合理的开挖顺序,避免因为失去支撑而导致基坑坍塌。
三、边坡支护方案1.边坡稳定性分析:–在施工前,对基坑边坡的稳定性进行详细分析,采取相应保障措施。
2.支护结构选型:–根据边坡高度、土质特性等综合因素,选择适合的支护结构,如钢筋混凝土桩、喷锚支护等。
3.施工过程控制:–在施工过程中,应严格控制边坡支护工程的施工质量,确保施工过程中边坡的稳定性。
四、施工安全与环保1.安全管理:–实施施工前的安全培训,建立完善的安全管理体系,确保施工人员的安全。
2.环保措施:–采取合理的环保措施,如尘土控制、水土保护等,减少对环境的影响。
五、总结与展望综上所述,深基坑土方开挖及边坡支护专项施工方案是一个复杂而重要的工程环节,需要在施工过程中严格遵循相关规范,并根据实际情况灵活处理。
未来,随着城市建设的不断发展,对深基坑工程的需求将会持续增加,因此相关技术和工艺的研究也将不断完善。
以上是针对深基坑土方开挖及边坡支护的专项施工方案的一些探讨,希望能为相关工程的施工提供一定的参考和指导。

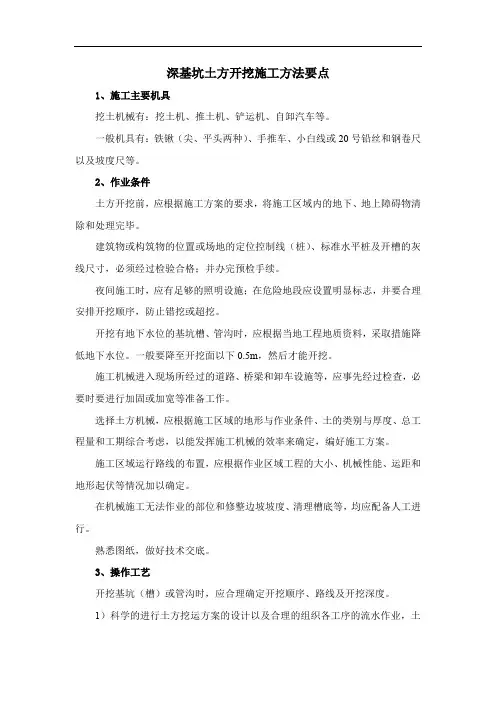

深基坑土方开挖施工方法要点1、施工主要机具挖土机械有:挖土机、推土机、铲运机、自卸汽车等。
一般机具有:铁锹(尖、平头两种)、手推车、小白线或20号铅丝和钢卷尺以及坡度尺等。
2、作业条件土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕。
建筑物或构筑物的位置或场地的定位控制线(桩)、标准水平桩及开槽的灰线尺寸,必须经过检验合格;并办完预检手续。
夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。
开挖有地下水位的基坑槽、管沟时,应根据当地工程地质资料,采取措施降低地下水位。
一般要降至开挖面以下0.5m,然后才能开挖。
施工机械进入现场所经过的道路、桥梁和卸车设施等,应事先经过检查,必要时要进行加固或加宽等准备工作。
选择土方机械,应根据施工区域的地形与作业条件、土的类别与厚度、总工程量和工期综合考虑,以能发挥施工机械的效率来确定,编好施工方案。
施工区域运行路线的布置,应根据作业区域工程的大小、机械性能、运距和地形起伏等情况加以确定。
在机械施工无法作业的部位和修整边坡坡度、清理槽底等,均应配备人工进行。
熟悉图纸,做好技术交底。
3、操作工艺开挖基坑(槽)或管沟时,应合理确定开挖顺序、路线及开挖深度。
1)科学的进行土方挖运方案的设计以及合理的组织各工序的流水作业,土方开挖必须严格按方案进行施工,在确保安全的前提下保证基坑土方挖运工作能够连续进行。
2)开挖主要以方便土方外运、有利于组织地下室流水施工、有利于保证基坑支护结构的安全为原则,土方开挖分三个阶段进行:第一阶段分段开挖至-2.9m处(边坡支护2.5m),第二阶段分段开挖至地下室底板底部以上30cm处,有承台部位卸土至承台底部以上30cm处。
第三阶段人工挖除承台及基础梁、底板基底土方。
基坑开挖验收后,应立即进行垫层和基础施工,防止太阳暴晒和雨水浸刷破坏基土原土结构。
3)土方开挖的顺序、方法必须与设计工况相一致,并遵循"开槽支撑,先撑后挖分层开挖,严禁超挖"的原则。

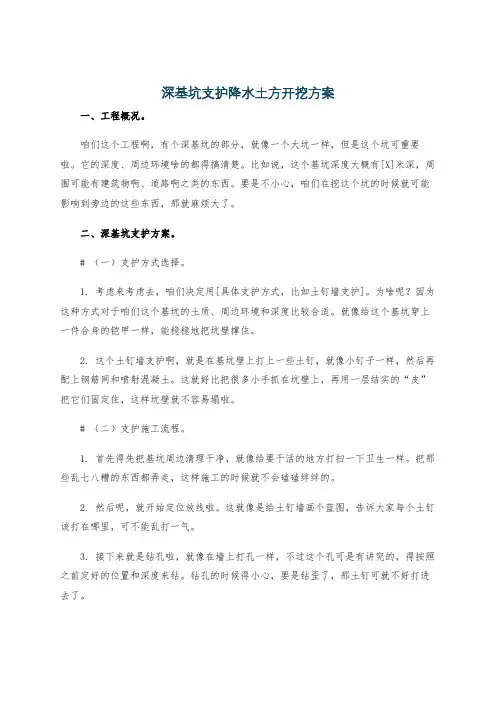

深基坑支护降水土方开挖方案一、工程概况。
咱们这个工程啊,有个深基坑的部分,就像一个大坑一样,但是这个坑可重要啦。
它的深度、周边环境啥的都得搞清楚。
比如说,这个基坑深度大概有[X]米深,周围可能有建筑物啊、道路啊之类的东西。
要是不小心,咱们在挖这个坑的时候就可能影响到旁边的这些东西,那就麻烦大了。
二、深基坑支护方案。
# (一)支护方式选择。
1. 考虑来考虑去,咱们决定用[具体支护方式,比如土钉墙支护]。
为啥呢?因为这种方式对于咱们这个基坑的土质、周边环境和深度比较合适。
就像给这个基坑穿上一件合身的铠甲一样,能稳稳地把坑壁撑住。
2. 这个土钉墙支护啊,就是在基坑壁上打上一些土钉,就像小钉子一样,然后再配上钢筋网和喷射混凝土。
这就好比把很多小手抓在坑壁上,再用一层结实的“皮”把它们固定住,这样坑壁就不容易塌啦。
# (二)支护施工流程。
1. 首先得先把基坑周边清理干净,就像给要干活的地方打扫一下卫生一样。
把那些乱七八糟的东西都弄走,这样施工的时候就不会磕磕绊绊的。
2. 然后呢,就开始定位放线啦。
这就像是给土钉墙画个蓝图,告诉大家每个土钉该打在哪里,可不能乱打一气。
3. 接下来就是钻孔啦,就像在墙上打孔一样,不过这个孔可是有讲究的,得按照之前定好的位置和深度来钻。
钻孔的时候得小心,要是钻歪了,那土钉可就不好打进去了。
4. 孔钻好之后,就把土钉插进去,再灌注水泥砂浆。
这就像给土钉和坑壁之间建立一个牢固的连接,让土钉紧紧地抓住坑壁。
5. 最后就是铺设钢筋网,然后喷射混凝土啦。
钢筋网就像骨架一样,混凝土就是肌肉,这样一组合,这个支护结构就变得很结实啦。
# (三)支护监测。
1. 在支护施工的过程中,咱们可不能不管不顾,得随时监测。
就像医生给病人看病一样,得时刻关注这个支护结构的“健康状况”。
2. 监测的内容包括基坑顶部的水平位移和沉降,还有土钉的拉力等等。
如果发现这些数值有异常,就像发现人生病发烧了一样,得赶紧想办法处理。
深基坑土方开挖施工方案一、基坑开挖总体安排1、基坑开挖总体施工顺序:(1)复合土钉墙支护:设好地表排水明沟及集水井→分层分段放坡开挖至第一级卸土平台,边开挖边施工砼面层→分层分段放坡开挖至搅拌桩顶标高,边开挖边施工坡面及搅拌桩顶砼面层,同时设好排水沟及集水井→按土钉墙施工要求进行分层分段开挖,边开挖边施工土钉→分层放坡开挖土体至地下室底板底标高→人工边修土边设板底垫层,并设好坑底集中排水→挖地槽至承台及地梁底标高,并立即设好垫层及砖模→设好二次围护措施,挖坑中坑部位土体至设计标高,并立即设好垫层及砖模→做基础承台、地梁及底板→地下主体结构向上施工→分层回填密实→向上作业。
(2)大放坡支护:设地表排水明沟及集水井→分层分段放坡开挖至第一级卸土平台,边开挖边施工坡面砼面层→分层分段放坡开挖至第二级卸土平台,边开挖边施工坡面砼面层,同时设好排水沟及集水井→分层放坡开挖坑内土体至地下室底板底标高→人工边修土边设板底垫层,并设好坑底集中排水→挖地槽至承台及地梁底标高,并立即设好垫层及砖模→设好二次围护措施,挖坑中坑部位土体至设计标高,并立即设好垫层及砖模→做基础承台、地梁及底板→地下主体结构向上施工→分层回填密实→向上作业。
2、开挖方式、挖土路线:根据流塑性淤泥土特点、支护布置形式,基坑挖土采用中心岛式开挖方式(即多台挖机多台阶接力挖土至自然地面,利用高承载力自然地面作为运土通道,逐渐退挖至出土口)。
首先,开挖基坑四周边坡支护结构工作面,完成基坑边坡支护周边地坪砼、地表排水系统、第一级护坡砼、卸土平台砼、第一级护坡砼、三道土钉,并形成一个大型中心岛;然后,挖机从中心岛四周逐渐向中心收缩。
当中心岛直径缩小至20m时,挖机向施工通道方向后退,直至基坑内土方全部挖完,挖机从挖土坡道退出。
3、根据土方开挖的先后顺序,将基坑内土方开挖分为四个阶段:(1)第一阶段,仅开挖卸土平台上方第一级坡面和第一道土钉工作面范围土方,其余部位不开挖。
三号地块地下车库楼工程土方开挖专项方案编制人:编制日期:审批人:审核日期:批准人:批准日期:上海绿地工程建筑有限公司一、工程概况:1、工程概况地下车库位于盐城市近临331省道、光伏路南侧、生态大道西侧,总体上交通运输情况良好,本建筑设计标高±0.000,相当于绝对标高 3.100,基坑开挖深度为自然土往下-6.03、5.83m,基坑围护周长约为500m,面积10560m2。
由上海海达工程监理咨询有限公司、采用剪力墙结构,基础形式为实心方桩基础。
2、编制依据1、主要规范、规程《建筑地基基础处理技术规程》《建筑工程质量检验评定标准》《建筑机械使用安全技术规程》《建筑地基基础工程施工质量验收规程》地基与基础施工手册2、施工图纸绿地璟庭地下车库施工总平面图,地下车库结构施工图、建筑施工图、电气施工图、给排水施工图。
3、施工组织设计绿地璟庭地下车库工程施工组织设计。
二、工程挖土具体情况1、本工程基础承台及基础地梁均设置在筏板底部。
腹部埋深较深,土方开挖量较大。
因此采用直接将土方开挖到基础承台及基础地梁的底标高。
待基础承台及基础地梁垫层砖模施工完成后,对筏板底部用粉质粘土分层夯填并在垫层底铺设100mm厚级配层。
2、根据总平面图布置情况,以及劳务队的安排情况,确定本工程的土方开控形式。
该楼为筏板基础,土方开挖进行全面大开挖挖土方向由西向东进行。
由设计可知楼基础选用打入式预应力实心方桩基础。
承台及基础地梁设计要求开挖深度在5.2m左右。
根据现场施工情况:基坑底操作面考虑排水沟及基础施工操作空间,按基础边外放1m定位;基坑放坡按1:1。
(开挖平面布置详见附图)三、施工准备1、做好测量放线工作,在不受基础施工影响的范围内设置测量控制网,包括轴线和水准基点,根据龙门桩上的轴线,放出基坑灰线和水准标志,龙门桩设置在离基坑边缘3.0m左右,灰线、标高、轴线进行技术复核后方可破土动工。
2、基坑上部积水排除,防止地面水流入坑内冲刷边坡,造成塌方和破坏基底。
一、工程概况1. 工程名称:XX深基坑工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:占地面积XX平方米,基坑深度XX米4. 施工单位:XX建筑工程有限公司二、施工内容1. 土方开挖2. 基坑支护3. 基坑降水4. 基坑监测三、施工方法及技术要求1. 土方开挖(1)采用机械开挖,开挖顺序从上至下,分层开挖,每层厚度控制在 1.5米左右。
(2)开挖过程中,严格控制超挖,确保开挖尺寸符合设计要求。
(3)开挖过程中,及时清理基坑内积水,确保施工安全。
(4)开挖过程中,加强边坡监测,发现边坡不稳定现象,立即采取措施进行处理。
2. 基坑支护(1)采用土钉墙支护,土钉间距为1.5米×1.5米,倾角为15°。
(2)土钉施工前,先进行钻孔,钻孔深度应大于土钉长度,钻孔直径应大于土钉直径。
(3)土钉注浆材料采用水泥砂浆,注浆压力应控制在0.3~0.5MPa之间。
(4)土钉施工过程中,注意保护土钉,防止土钉损坏。
3. 基坑降水(1)采用井点降水,井点间距为3米×3米,井点深度应大于基坑深度。
(2)井点施工前,先进行钻孔,钻孔直径应大于井点直径。
(3)井点施工过程中,注意控制井点深度,确保井点降水效果。
(4)井点施工完成后,进行试抽水,确保井点降水效果。
4. 基坑监测(1)监测项目:基坑周围地表沉降、边坡位移、地下水位变化等。
(2)监测方法:采用全站仪、水准仪、GPS等设备进行监测。
(3)监测频率:每日监测一次,特殊情况可增加监测次数。
(4)监测数据记录与分析:将监测数据及时记录,并对数据进行分析,确保基坑安全。
四、施工进度安排1. 土方开挖:15天2. 基坑支护:10天3. 基坑降水:5天4. 基坑监测:持续进行五、施工安全管理措施1. 施工人员必须佩戴安全帽、安全带等防护用品。
2. 施工现场设置安全警示标志,明确警示内容。
3. 施工机械操作人员必须经过培训,取得操作证后方可上岗。
三号地块地下车库楼工程土方开挖专项方案编制人:编制日期:审批人:审核日期:批准人:批准日期:上海绿地工程建筑有限公司一、工程概况:1、工程概况地下车库位于盐城市近临331省道、光伏路南侧、生态大道西侧,总体上交通运输情况良好,本建筑设计标高±0.000,相当于绝对标高 3.100,基坑开挖深度为自然土往下-6.03、5.83m,基坑围护周长约为500m,面积10560m2。
由上海海达工程监理咨询有限公司、采用剪力墙结构,基础形式为实心方桩基础。
2、编制依据1、主要规范、规程《建筑地基基础处理技术规程》《建筑工程质量检验评定标准》《建筑机械使用安全技术规程》《建筑地基基础工程施工质量验收规程》地基与基础施工手册2、施工图纸绿地璟庭地下车库施工总平面图,地下车库结构施工图、建筑施工图、电气施工图、给排水施工图。
3、施工组织设计绿地璟庭地下车库工程施工组织设计。
二、工程挖土具体情况1、本工程基础承台及基础地梁均设置在筏板底部。
腹部埋深较深,土方开挖量较大。
因此采用直接将土方开挖到基础承台及基础地梁的底标高。
待基础承台及基础地梁垫层砖模施工完成后,对筏板底部用粉质粘土分层夯填并在垫层底铺设100mm厚级配层。
2、根据总平面图布置情况,以及劳务队的安排情况,确定本工程的土方开控形式。
该楼为筏板基础,土方开挖进行全面大开挖挖土方向由西向东进行。
由设计可知楼基础选用打入式预应力实心方桩基础。
承台及基础地梁设计要求开挖深度在5.2m左右。
根据现场施工情况:基坑底操作面考虑排水沟及基础施工操作空间,按基础边外放1m定位;基坑放坡按1:1。
(开挖平面布置详见附图)三、施工准备1、做好测量放线工作,在不受基础施工影响的范围内设置测量控制网,包括轴线和水准基点,根据龙门桩上的轴线,放出基坑灰线和水准标志,龙门桩设置在离基坑边缘3.0m左右,灰线、标高、轴线进行技术复核后方可破土动工。
2、基坑上部积水排除,防止地面水流入坑内冲刷边坡,造成塌方和破坏基底。
注意雨水的排放,使场地保持干燥,以利于土方施工。
3、做好基坑挖土各类施工机械的准备工作,包括挖土机械、运输车、排水机具等。
现场挖掘机选用大字300型2台,12辆自卸汽车土方外运,Z-50装载机配合堆积土方。
4、清除施工现场三通一平后留下的一切障碍物,弄清地下各种管网并作好处理。
5、准备好夜间施工的照明灯。
四、开挖土方1、根据工程现场实际情况,挖土方量大部分采用反铲挖掘机开挖,挖土方量少部分采用人工开挖。
2、坑开挖程序:为了保证土方顺利安全有序的开挖,首先要按图纸要求并结合现场实际情况。
按建筑物由西向东将承台及基础地梁基础土方开挖到位,即开挖至-6.03m。
对于电梯井及集水坑的开挖施工,要等承台及基础地梁土方开挖到位后,预留30cm一层土不挖。
将电梯井及集水坑定位后,采用小型挖掘机进行开挖。
测量定位→切线分层开挖→排降水→修坡→留足预留土层3、挖土要点(1)、相邻基坑开挖时,遵循先深后浅开挖施工程序。
(2)、电梯井及集水坑基础开挖时应先沿事先划出的灰线挖土轮廊,为了避免挖掘机对地基土扰动,一是采用小型挖掘机进行挖土,二是现场设有专人进行指挥,三是坑底周边三角土用人工进行挖土。
(3)、挖土自上而下水平分段分层进行,边挖边检查坑底宽度及坡度,不够时及时整修,至设计标高时,再统一进行一次修坡清底。
(4)、基坑开挖时尽量防止对地基土的扰动。
机械开挖部分,为避免破坏基底土,采取在基底标高以上预留10cm一层土人工清理。
(5)、弃土及时运至场内指定地点堆放,在基坑边缘上侧临边堆土或堆放材料以及移动施工机械时,与基坑边缘保持2m以上距离,以保证坑边坡的稳定。
(6)、在基坑四周设排水沟,并设集水坑,用水泵及时把水抽干。
(7)、挖土至设计标高后对照地质资料项目部组织初验,合格后再及时由建设单位、监理单位、设计单位等组织基槽验收、做好记录,如发现地基土质与地基勘探报告、设计要求不符,与有关人员研究及时处理达到设计要求后,及时进行垫层施工,减少基坑土暴露时间。
(8)、在开挖过程中,为防止超挖,配备专职测量人员进行标高监测控制。
(9)、挖土时注意检查基坑是否有古墓、洞穴、暗沟等,如有迹象及时汇报,并进行探查处理。
(10)、由地下室基础—承台基础梁—集水坑及电梯井。
五、土方回填1、测量准备在回填前,已将结构的高程控制线和轴线控制线引测到上层结构上,并用红油漆注明。
室外回填时:在地下外墙和基坑边坡上弹出回填土标高控制线。
底层弹出200mm高线,以后每隔250mm沿高度方向弹线。
2、人员准备序号工种人数备注1 测量员 22 壮工30人3、材料准备回填土采用基槽开挖时预留下来符合要求的粉质粘土,堆放在施工现场北边。
对回填土含水率及干密度进行测试,测试合格后,用50mm筛子过筛后方可使用。
施工含水量与最优含水量之差控制在-4~+2%范围内。
含水量过低,土壤干燥,易扬尘且不易夯实,应洒水湿润;含水量过大,回填后易形成橡皮土,应摊开晾晒。
4、工作面准备地下内、外墙的模板拆除,基槽内的杂物已清理干净。
5、机具配置序号名称数量单位备注1 装载机2 辆2 人力夯3 只3 蛙式打夯机 5 台4 手推车5 辆7 铁掀30 把8 2m靠尺 2 把所有机具随工程进度提前进场。
6、工艺流程→→→→7、工艺要求:回填前先验槽,消除松土,夯打两遍,要求平整干净,杂物要清除。
铺土要分层分段,每层铺土厚度250-300mm。
使用蛙式打夯机夯打。
夯打不少于4遍。
夯实后灰土厚度约100-150mm。
后夯压前夯半夯,纵横交叉。
填土前将基坑内(槽)底的垃圾等杂物清理干净;肥槽回填前,清理到基础底面标高,将槽内的松散垃圾、砂浆、石子等杂物土方回填过程中一定要控制好土的含水率,以手握成团,两指轻捏即散为适宜。
六、施工技术措施1、土方开挖技术措施1、在基坑上口边缘砌筑挡水台,防止地表水浸泡槽帮及基底。
2、严禁在基坑上方堆放过重的物料、机械及过大的活荷载。
3、基槽验收后及时浇筑基础垫层混凝土,严禁坑底暴露时间过长。
4、土方开挖施工时,派专人进行现场抄平,避免观测误差。
专职测量人员跟随观察开挖的位置,严防超挖。
严禁扰动基底持力层。
5、建筑物的定位控制桩,水准基点及开槽的灰线尺寸,必须经过检验合格,并办完预检手续。
6夜间施工时,现场设置镝灯照明,在危险地段应设置明显标志。
基础开挖前要详细了解基槽中现有管线情况,做好保护和迁移工作;基础开挖时,如遇异常不良的地质现象,应及时与设计单位联系,进行地基处理。
7、基槽开挖后在基槽的转角处设置积水坑,并根据天气预报的情况,配置排污泵,接通电源。
基坑开挖后,在基坑的其中两对角设置积水坑,基坑边设置排水沟,并根据天气预报的情况,配置排污泵,接通电源。
防止雨水泡槽。
2、土方回填技术措施1、填土前将基层的垃圾杂物清理干净,并将回落的松散土、砂浆、石子、散落的聚苯板等清除干净。
2、检验回填土的含水率是否在控制范围内,通过击实试验测定最优含水率与相应的最大干密度,施工含水率与最优含水率之差控制在-4%~+2%范围内,如含水率偏高,可采用翻松、晾晒或均匀掺入干土、白灰等措施;如果回填土的含水率偏低,可采用预先洒水润湿等措施。
使回填土手握成团,落地松散。
3、回填土分层铺摊,每层虚铺厚度为300mm,压实后厚度为250mm。
4、回填土用蛙式打夯机夯实,每层至少夯打三遍。
打夯应一夯压半夯,夯夯相连,行行相连,纵横交叉。
严禁用水浇使土下沉的所谓“水夯”法。
对于阴阳角等打夯机夯不到的边角部位,采用人力夯,不得漏夯。
5、基槽回填在相对两侧或四周同时进行。
6、回填土全部完成后,在表面拉线找平,凡高出允许偏差的地方,应及时依线铲平;凡低于规定标高的地方应补土夯实。
七、质量标准1、土方开挖质量标准序号项目允许偏差(mm)检验方法1 标高+0 -50 水准仪检查2 长度、宽度-0 由设计中心向两边拉尺量3 边坡陡度不允许坡度尺检查2、土方回填1、质量保证项目基底处理必须符合要求。
回填的土料,必须符合要求。
回填必须按规定分层夯压密实。
取样测定夯(压)实后的干土质量密度,其合格率不应小于90%;不合格干土质量密度的最低值与设计值的差不应大于0.08g/cm3,且不应集中。
2 、允许偏差项目项项目允许偏差检验方法次(mm)1 标高0-50 用水准仪或拉线尺量检查2 表面平整度20 用2米靠尺和契形塞尺检查八、主要管理措施1、基坑防护措施1、土方开挖前要探明地下管网,意外事故发生。
2、在距基坑边0.6m周围用Φ48钢管设置两道护身栏,立杆间距4m,基坑上口边1.5m范围内不得堆土、堆料和停放机具,各施工人员严禁翻越护栏。
基坑边设警示牌。
3、基坑外施工人员不得向基坑内乱扔杂物,坑下人员休息要远离基坑边坡处;4、施工机械设专人指挥,其他人员一切服从指挥,尽量远离机械.2、基底清理质量控制措施1、在开挖现场测量人员必须昼夜对挖掘进行监控,采用水准仪对挖掘深度高程进行控制,并由主管工长对分包单位机械手及作业队清槽施工人员进行技术交底。
2、清槽工作分两步骤进行,第一步随挖掘机跟进清槽,及时把大量余土清运至机械作业面范围内,由挖掘机装车运出现场,在保证不超挖的前提下尽可能减少第二步清除工作量;第二步由测量员根据设计图纸要求设置清底控制桩,清底施工人员挂线控制清底深度。
3、施工质量管理措施⑴在基坑上口边缘砌筑挡水台,防止地表水浸泡槽帮及基底。
⑵严禁在基坑上方堆放过重的物料、机械及过大的活荷载。
⑶基槽验收后及时浇筑基础垫层混凝土,严禁坑底暴露时间过长。
⑷土方开挖施工时,派专人进行现场抄平,避免观测误差。
专职测量人员跟随观察开挖的位置,严防超挖。
严禁扰动基底持力层。
⑸建筑物的定位控制桩,水准基点及开槽的灰线尺寸,必须经过检验合格,并办完预检手续。
⑹夜间施工时,现场设置镝灯照明,在危险地段应设置明显标志。
⑺严格按照设计规定位置进行钎探,钎探深度必须符合要求,不得编造数据,要做好钎探记录。
⑻基础开挖前要详细了解基槽中现有管线情况,做好保护和迁移工作;基础开挖时,如遇异常不良的地质现象,应及时与设计单位联系,进行地基处理。
九、附图。
