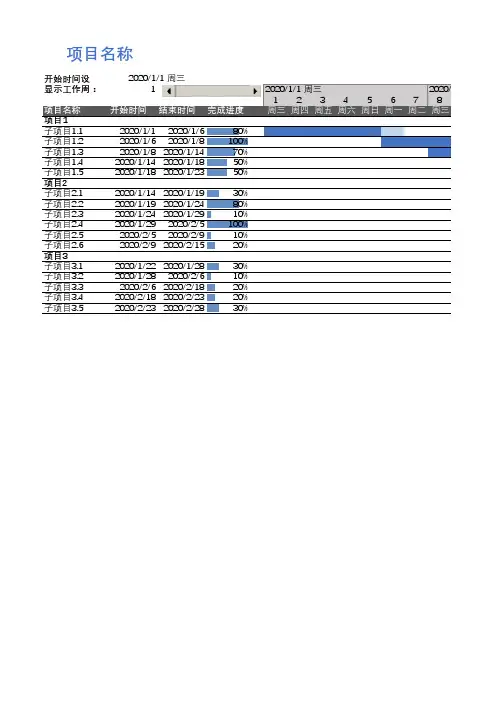

项目管理甘特图模板项目管理甘特图是一种重要的项目管理工具,它可以帮助项目团队有效地规划、监控和执行项目进度。
甘特图以时间为基准,将项目的任务和工作安排在时间轴上,清晰地展示了项目的进度、关键路径和资源分配情况。
在项目管理中,甘特图被广泛应用,成为了项目经理和团队成员们的得力助手。
甘特图模板是指预先设计好的甘特图格式,可以根据实际项目的需求进行调整和填充。
使用甘特图模板可以节省时间,规范项目管理流程,提高工作效率。
在本文中,我们将介绍一个常用的项目管理甘特图模板,并简要说明如何使用它来规划和跟踪项目进度。
首先,让我们来看一下甘特图模板的基本结构。
通常,甘特图由横轴和纵轴组成,横轴代表时间,纵轴代表任务或工作内容。
每个任务在甘特图上用条形图表示,条形图的长度代表任务的持续时间,位置代表任务的开始和结束时间。
此外,甘特图还可以标注关键路径、里程碑和资源分配情况,以便项目团队全面了解项目的进展情况。
在使用甘特图模板进行项目管理时,首先需要明确项目的目标和范围,然后将项目分解为若干个可管理的任务或阶段。
接下来,将这些任务按照时间顺序排列,并确定任务的持续时间和依赖关系。
在填充甘特图模板时,可以根据实际情况添加任务、调整任务的顺序和持续时间,标注关键路径和里程碑。
一旦甘特图模板填充完毕,就可以开始监控和执行项目进度了。
通过不断更新甘特图,项目团队可以清晰地了解项目的实际进展情况,及时发现问题并采取措施加以解决。
此外,甘特图还可以帮助项目经理合理分配资源,避免资源的过度或不足。
总的来说,项目管理甘特图模板是一个非常实用的工具,它可以帮助项目团队有效地规划、监控和执行项目进度。
通过合理使用甘特图模板,可以提高项目管理的效率和质量,确保项目按时、按质地完成。
因此,我强烈推荐项目管理人员在实际工作中使用甘特图模板,以提升项目管理水平和团队协作能力。
在实际工作中,我们可以根据不同项目的需求,灵活调整甘特图模板,使其更符合实际情况。

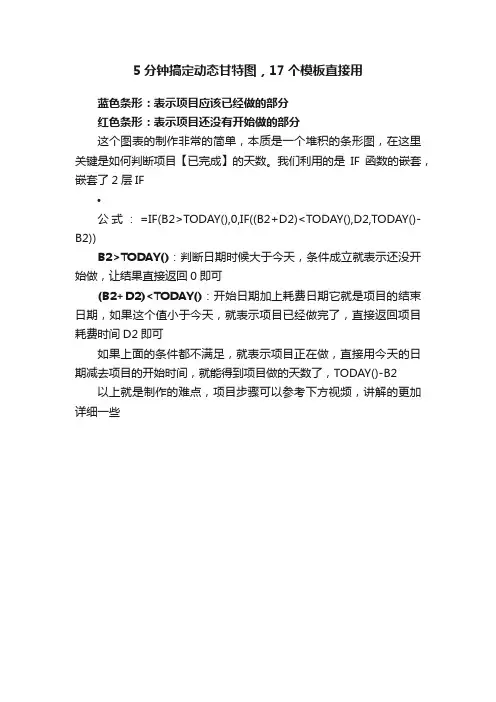

5分钟搞定动态甘特图,17个模板直接用
蓝色条形:表示项目应该已经做的部分
红色条形:表示项目还没有开始做的部分
这个图表的制作非常的简单,本质是一个堆积的条形图,在这里关键是如何判断项目【已完成】的天数。
我们利用的是IF函数的嵌套,嵌套了2层IF
•
公式:=IF(B2>TODAY(),0,IF((B2+D2)<TODAY(),D2,TODAY()-B2))
B2>TODAY():判断日期时候大于今天,条件成立就表示还没开始做,让结果直接返回0即可
(B2+D2)<TODAY():开始日期加上耗费日期它就是项目的结束日期,如果这个值小于今天,就表示项目已经做完了,直接返回项目耗费时间D2即可
如果上面的条件都不满足,就表示项目正在做,直接用今天的日期减去项目的开始时间,就能得到项目做的天数了,TODAY()-B2 以上就是制作的难点,项目步骤可以参考下方视频,讲解的更加详细一些。
