建筑工程地基钎探记录日期:xxxx年xx月xx日地点:xxxx市xxxx区xxxx路xx号一、钎探目的:本次钎探主要目的是为了了解地基情况,提供给设计和施工单位参考,确保建筑工程质量。
二、钎探方法:本次钎探采用岩芯钻孔钎探方法,首先进行钻孔,然后安装岩芯钎具,通过逐层钎取样品,进行现场试验和实验室分析。
三、钎探孔位布置:选取钎探孔位应在建筑的重要部位,通过详细勘探确定。
本次钎探孔位的布局如下:1.钎探孔位1:位于建筑东北角,距离主体结构一米处,用于评定地基土壤的承载力和破坏特点。
2.钎探孔位2:位于建筑西南角,距离主体结构一米处,用于了解地基土体的各层分布情况。
3.钎探孔位3:位于建筑东南角,距离主体结构一米处,用于评估地基土壤的可压缩性和沉降特点。
四、钎探过程及结果记录:1.钎探孔位1:钎探孔深度:15米孔壁土存在情况:孔壁土坚硬,含水量较低岩芯样本:利用岩芯钎具连续钎取样品现场试验结果:-承载力试验:钻孔深度5米处,土壤密实度较高,承载力较大-压缩性试验:土壤压缩性较小,有较好的稳定性实验室分析结果:-控制含水率:20%-重度粘土2.钎探孔位2:钎探孔深度:20米孔壁土存在情况:孔壁土潮湿,含水量一般岩芯样本:利用岩芯钎具连续钎取样品现场试验结果:-承载力试验:土层密实度逐渐增大,土壤承载力较大-压缩性试验:土层良好的可压缩性实验室分析结果:-控制含水率:15%-中等粘土3.钎探孔位3:钎探孔深度:25米孔壁土存在情况:孔壁土湿润,含水量较高岩芯样本:利用岩芯钎具连续钎取样品现场试验结果:-承载力试验:土层密实度较小,土壤承载力一般-压缩性试验:土层较大的可压缩性实验室分析结果:-控制含水率:25%-软土五、结论与建议:根据本次钎探结果,可以得出以下结论和建议:1.建筑东北角地基土壤承载力较大,适合承载主体结构;2.建筑西南角地基土壤中等粘土,可压缩性适中;3.建筑东南角地基土壤湿润,软土较多,需采取相应的处理措施。
地基钎探记录表范文工程名称:[具体工程名字]钎探日期:[年/月/日]天气状况:[晴/雨/多云等]一、基本信息。
1. 钎探位置。
本工程钎探位置位于[具体的地块或者建筑物基础范围内的描述,比如建筑物A区基础的东北角部分]。
这就好比是给大地做个小体检,得先找准地方下针呢。
2. 钎探点布置。
根据设计要求,采用[正方形/梅花形等]布置方式,间距为[X]米。
这就像给大地摆了个整齐的小方阵,每个点都有它的任务。
二、钎探设备。
1. 钎杆。
采用直径为[X]毫米的圆钢制成的钎杆,长度为[X]米。
这钎杆就像大地探测的小探针,直直地插到地底下。
2. 穿心锤。
穿心锤重为[X]千克,落距为[X]厘米。
每次锤击就像是在给大地轻轻敲敲门,问问它里面的情况。
三、钎探过程记录。
# (一)第一排钎探点(从左到右编号为1 5号)开始锤击,前几下感觉还比较轻松,就像敲在有点松软的蛋糕上(当然只是打个比方啦)。
锤击数记录如下:0 30厘米深度,锤击了[X]下;30 60厘米深度,锤击数变成了[X]下;60 90厘米深度的时候,锤击数是[X]下。
每一下锤击都像是在和大地对话,看看它在不同深度的反应。
2. 2号钎探点。
这个点刚开始锤击的时候就感觉比1号点稍微硬一点,可能下面的土质有点小脾气。
0 30厘米深度锤击了[X]下,30 60厘米深度锤击数是[X]下,到了60 90厘米深度,锤击数为[X]下。
整个过程就像在探索一个神秘的地下世界,每一个数字都是一个小线索。
3. 3号钎探点。
这个点有点特别呢。
在0 30厘米深度的时候,锤击数很少,就[X]下,感觉土质很松软,我都有点担心是不是下面有个小空洞之类的。
但是到了30 60厘米深度,锤击数突然增加到[X]下,60 90厘米深度又变成了[X]下。
这就像大地给我们出了个小谜题,得好好研究研究。
4. 4号钎探点。
锤击过程比较平稳,0 30厘米深度锤击[X]下,30 60厘米深度锤击[X]下,60 90厘米深度锤击[X]下。
竭诚为您提供优质文档/双击可除地基钎探记录表规范篇一:地基钎探记录表(标准版)地基钎探记录表附:钎探点布置图本表由施工单位填写,建设单位、施工单位和城建档案馆各保存一份篇二:地基钎探记录(示范表格)地基钎探记录工程名称:××县工商局315大楼施工单位:××县建筑工程公司钎探日期:20xx年01月30日锤重:25kg落距:800mm直径:工程技术负责人:王小全质量检查员:卢加强钎探人:林志兴篇三:最新规范地基钎探记录最新规范地基钎探记录a、钎探记录用于检验浅层土(如基槽)的均匀性,确定地基的容许承载力及检验填土的质量。
钎探前应绘制钎探点平面布置图(应与实际基槽(坑)一致),确定钎探点布置及顺序编号,标出方向及得要控制轴线。
按照钎探图及有关规定进行钎探并记录。
钎探中如发现异常情况,应在地基钎探记录表的备注栏注明。
需地基处理时,应将处理范围(平面、竖面)标注在钎探点平面布置图上,并液注明处理依据。
形式、方法(或方案)以洽商记录下来,处理过程及取样报告等一同汇总进入档案。
b、以下情况可停止钎探:1)、若贯入3cm的锤击数超过1或贯入1cm的锤击数超过5,可停止贯入。
)、如基坑不深处有承压水层,钎探可造成冒水涌砂,或持力层办砾石层或卵石层,且厚度符合设计要求时,可不进行钎探。
如需对下卧层继续做试验,可用钻具钻穿坚实土层后再做试验。
3)、专业工长负责钎探的实施,并做好原始记录。
钎探日期要根据现场情况填写,各步锤击数为步。
a、钎探记录用于检验浅层土(如基槽)的均匀性,确定地基的容许承载力及检验填土的质量。
钎探前应绘制钎探点平面布置图(应与实际基槽(坑)一致),确定钎探点布置及顺序编号,标出方向及得要控制轴线。
按照钎探图及有关规定进行钎探并记录。
钎探中如发现异常情况,应在地基。
地基钎探记录Ⅰ基本要求和内容(1)对地质复杂的或重要的工程,对地基变形有特殊要求以及地基开挖后对地基土有疑义时,应根据设计要求或验槽磋商的意见开展钎探试验,并做好测试记录,钎探记录应填写清楚、真实,并有钎探记录人、施工员、项目技术负责人签字,钎探记录应附有打钎平面图以及钎探结果的分析。
(2)钎探打钎按平面图标定的钎探点顺序开展,记录每打入300mm(一步)深度的锤击数,填入地基钎探记录,钎探锤重、落距、钎径应符合规范规定。
(3)钎探完毕,要认真分析钎探记录,查明槽底以下土质的变化,分析孔深范围内基土坚硬程度是否均匀,如有异常需处理,应在打钎平面布点图上标明部位、区段、标高及处理方法。
(4)钎探孔的布置一般均应按照设计要求开展钎探,设计无要求时可按以下规则布置:1)槽宽小于800mm时,在槽中心布置探点一排,间距1~2m,一般为1.5m;2)槽宽800~2000mm时,在距两边200~500mm 处,各布置探点一排,间距1~2m,一般为1.5m;3)槽宽2000mm以上时,应在槽中心及两槽边200~500mm处,各布置探点一排,每排探点间距1~2m,一般为1.5m,3排成梅花形布置;4)矩形根底:按梅花形布置,纵向和横向探点间距均为1~2m,一般为1.5m,较小根底至少应在四角及中心各布置1个探点。
(5)钎探的钎距和深度应符合设计要求,设计无要求时应按规范的要求开展,矩形根底应等于或大于1.5m,一般不小于1.8m,并不小于短边长度,也不宜大于3m。
如土质情况复杂可适当减少钎距和加深钎探深度,钎距纵横两个方向的间距应不大于1.5m。
(6)钎探应绘图编号,按编号顺序开展击打,打钎人员应固定。
结果填入钎探平面布点图,发现地质条件不符合设计要求时,应会同设计、勘察人员确定处理方案。
Ⅱ核查方法(1)对照根底平面设计的钎探点平面图,核查钎探布孔和孔深孔距是否满足要求。
(2)核查钎探记录的锤重、落距、钎径是否符合规范规定要求。
地基钎探记录

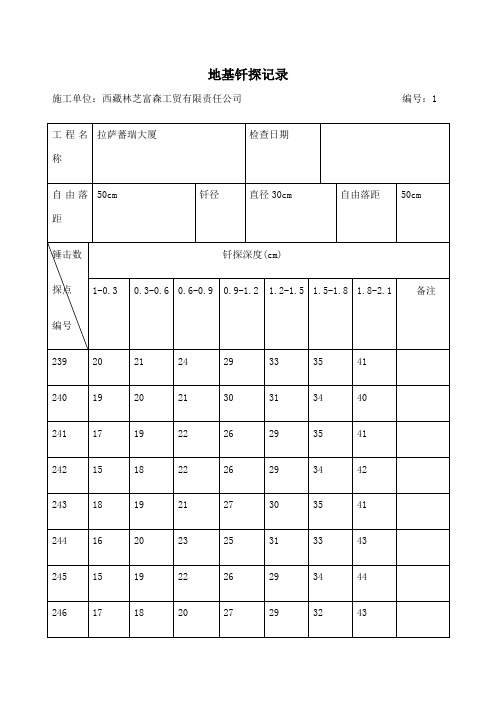

施工单位:西藏林芝富森工贸有限责任公司编号:1
地基钎探记录
施工单位:西藏林芝富森工贸有限责任公司编号:2
地基钎探记录
施工单位:西藏林芝富森工贸有限责任公司编号:3
地基钎探记录
施工单位:西藏林芝富森工贸有限责任公司编号:4
地基钎探记录
施工单位:西藏林芝富森工贸有限责任公司编号:5
地基钎探记录
施工单位:西藏林芝富森工贸有限责任公司编号:6
地基钎探记录
施工单位:西藏林芝富森工贸有限责任公司编号:7
地基钎探记录
施工单位:西藏林芝富森工贸有限责任公司编号:8
地基钎探记录
施工单位:西藏林芝富森工贸有限责任公司编号:9
地基钎探记录
施工单位:西藏林芝富森工贸有限责任公司编号:10
地基钎探记录
施工单位:西藏林芝富森工贸有限责任公司编号:11
地基钎探记录
施工单位:西藏林芝富森工贸有限责任公司编号:12
地基钎探记录
施工单位:西藏林芝富森工贸有限责任公司编号:13
-地基钎探记录
施工单位:西藏林芝富森工贸有限责任公司编号:14
地基钎探记录
施工单位:西藏林芝富森工贸有限责任公司编号:15
地基钎探记录
施工单位:西藏林芝富森工贸有限责任公司编号:16
地基钎探记录
施工单位:西藏林芝富森工贸有限责任公司编号:17
地基钎探记录
施工单位:西藏林芝富森工贸有限责任公司编号:18
地基钎探记录
施工单位:西藏林芝富森工贸有限责任公司编号:19
地基钎探记录
施工单位:西藏林芝富森工贸有限责任公司编号:20
地基钎探记录
施工单位:西藏林芝富森工贸有限责任公司编号:21。
最新规范地基钎探记录A、钎探记录用于检验浅层土(如基槽)的均匀性,确定地基的容许承载力及检验填土的质量。
钎探前应绘制钎探点平面安插图(应与实际基槽(坑)一致),确定钎探点安插及顺序编号,标出方向及得要控制轴线。
依照钎探图及有关规定进行钎探并记录。
钎探中如发现异常情况,应在地基钎探记录表的备注栏注明。
需地基处理时,应将处理范围(平面、竖面)标注在钎探点平面安插图上,并液注明处理依据。
形式、方法(或方案)以洽商记录下来,处理过程及取样陈述等一同汇总进入档案。
B、以下情况可停止钎探:1)、若贯入3CM的锤击数超出1或贯入1CM的锤击数超出5,可停止贯入。
)、如基坑不深处有承压水层,钎探可造成冒水涌砂,或持力层办砾石层或卵石层,且厚度符合设计要求时,可不进行钎探。
如需对下卧层继续做试验,可用钻具钻穿坚实土层后再做试验。
3)、专业工长负责钎探的实施,并做好原始记录。
钎探日期要根据现场情况填写,各步锤击数为步。
A、钎探记录用于检验浅层土(如基槽)的均匀性,确定地基的容许承载力及检验填土的质量。
钎探前应绘制钎探点平面安插图(应与实际基槽(坑)一致),确定钎探点安插及顺序编号,标出方向及得要控制轴线。
依照钎探图及有关规定进行钎探并记录。
钎探中如发现异常情况,应在地基钎探记录表的备注栏注明。
需地基处理时,应将处理范围(平面、竖面)标注在钎探点平面安插图上,并液注明处理依据。
形式、方法(或方案)以洽商记录下来,处理过程及取样陈述等一同汇总进入档案。
B、以下情况可停止钎探:1)、若贯入3CM的锤击数超出1或贯入1CM的锤击数超出5,可停止贯入。
)、如基坑不深处有承压水层,钎探可造成冒水涌砂,或持力层办砾石层或卵石层,且厚度符合设计要求时,可不进行钎探。
如需对下卧层继续做试验,可用钻具钻穿坚实土层后再做试验。
3)、专业工长负责钎探的实施,并做好原始记录。
钎探日期要根据现场情况填写,各步锤击数为步。
地基钎探记录范文地基钎探是地质勘探的一种方法,通过使用特制的钎探工具,对地下土层进行取样和测试,以获取地下土壤和岩石的物理性质和工程性质的数据。
地基钎探记录是对地基钻孔过程中采集到的数据进行整理和分析的记录。
下面将介绍一个地基钎探记录的示例。
----------------------------------------------------项目:XXXX工程钻孔编号:BH-001日期:2024年1月1日----------------------------------------------------1.钻孔参数孔口标高:100米孔深:20米孔徑:150毫米液压钎探推进速度:10米/小时2.钎探过程记录[表格]钎探深度(米)钎探方式钎探压力(MPa)钎探阻力(kN)----------------------------------------------------2液压钎探3.112 3液压钎探3.212 4液压钎探3.315 5液压钎探3.416 6液压钎探3.518 7液压钎探3.620 8液压钎探3.722 9液压钎探3.824 10液压钎探3.925 11液压钎探4.026 12液压钎探4.128 13液压钎探4.230 14液压钎探4.332 15液压钎探4.435 16液压钎探4.538 17液压钎探4.640 18液压钎探4.742 19液压钎探4.845----------------------------------------------------3.钎探取样孔深5米处取样:黏土状土壤,黄色,湿润,可塑性强,含有少量石块,无可见的水分浸润。
孔深10米处取样:粉质砂土,灰白色,干燥,粒度均匀,无可见的水分浸润。
孔深15米处取样:卵石夹杂的碎石层,石块直径5-10厘米,石块间隙填塞有细砂。
4.钎探测试钻孔内径:150毫米钻孔封闭比:1.5%钻孔平均摩阻力:20kN5.结论根据钎探过程记录和取样分析,本工程地基的上部为黏土状土壤,中部为粉质砂土,下部为卵石夹杂的碎石层。
地基钎探记录施工单位:青海永恒建设工程有限公司工程名称:河南县蒙藏医院制剂中心及附属设施建设工程前处理车间钎探方式:自由落锤重:10kg 落距:50cm 直径:25mm 钎探日期:2018年8月20日地基钎探记录施工单位:欣和电力建设有限公司工程名称:姚村110kV变电站新建工程—综合配电楼钎探方式:机械锤重:10kg 落距:50cm 直径:26mm 钎探日期:2015年12月18日地基钎探记录施工单位:欣和电力建设有限公司工程名称:姚村110kV变电站新建工程—综合配电楼钎探方式:机械锤重:10kg 落距:50cm 直径:26mm 钎探日期:2015年12月18日地基钎探记录施工单位:欣和电力建设有限公司工程名称:姚村110kV变电站新建工程—综合配电楼钎探方式:机械锤重:10kg 落距:50cm 直径:26mm 钎探日期:2015年12月18日地基钎探记录施工单位:欣和电力建设有限公司工程名称:姚村110kV变电站新建工程—综合配电楼钎探方式:机械锤重:10kg 落距:50cm 直径:26mm 钎探日期:2015年12月18日地基钎探记录施工单位:欣和电力建设有限公司工程名称:姚村110kV变电站新建工程—综合配电楼钎探方式:机械锤重:10kg 落距:50cm 直径:26mm 钎探日期:2015年12月18日地基钎探记录施工单位:欣和电力建设有限公司工程名称:姚村110kV变电站新建工程—综合配电楼钎探方式:机械锤重:10kg 落距:50cm 直径:26mm 钎探日期:2015年12月18日地基钎探记录施工单位:欣和电力建设有限公司工程名称:姚村110kV变电站新建工程—综合配电楼钎探方式:机械锤重:10kg 落距:50cm 直径:26mm 钎探日期:2015年12月18日地基钎探记录施工单位:欣和电力建设有限公司工程名称:姚村110kV变电站新建工程—综合配电楼钎探方式:机械锤重:10kg 落距:50cm 直径:26mm 钎探日期:2015年12月18日地基钎探记录施工单位:欣和电力建设有限公司工程名称:姚村110kV变电站新建工程—综合配电楼钎探方式:机械锤重:10kg 落距:50cm 直径:26mm 钎探日期:2015年12月18日地基钎探记录施工单位:欣和电力建设有限公司工程名称:姚村110kV变电站新建工程—综合配电楼钎探方式:机械锤重:10kg 落距:50cm 直径:26mm 钎探日期:2015年12月18日地基钎探记录施工单位:欣和电力建设有限公司工程名称:姚村110kV变电站新建工程—综合配电楼钎探方式:机械锤重:10kg 落距:50cm 直径:26mm 钎探日期:2015年12月18日地基钎探记录施工单位:欣和电力建设有限公司工程名称:姚村110kV变电站新建工程—综合配电楼钎探方式:机械锤重:10kg 落距:50cm 直径:26mm 钎探日期:2015年12月18日地基钎探记录施工单位:欣和电力建设有限公司工程名称:姚村110kV变电站新建工程—综合配电楼钎探方式:机械锤重:10kg 落距:50cm 直径:26mm 钎探日期:2015年12月18日地基钎探记录施工单位:欣和电力建设有限公司工程名称:姚村110kV变电站新建工程—综合配电楼钎探方式:机械锤重:10kg 落距:50cm 直径:26mm 钎探日期:2015年12月18日地基钎探记录施工单位:欣和电力建设有限公司工程名称:姚村110kV变电站新建工程—综合配电楼钎探方式:机械锤重:10kg 落距:50cm 直径:26mm 钎探日期:2015年12月18日地基钎探记录施工单位:欣和电力建设有限公司工程名称:姚村110kV变电站新建工程—综合配电楼钎探方式:机械锤重:10kg 落距:50cm 直径:26mm 钎探日期:2015年12月18日地基钎探记录施工单位:欣和电力建设有限公司工程名称:姚村110kV变电站新建工程—综合配电楼钎探方式:机械锤重:10kg 落距:50cm 直径:26mm 钎探日期:2015年12月18日地基钎探记录施工单位:欣和电力建设有限公司工程名称:姚村110kV变电站新建工程—综合配电楼钎探方式:机械锤重:10kg 落距:50cm 直径:26mm 钎探日期:2015年12月18日地基钎探记录施工单位:欣和电力建设有限公司工程名称:姚村110kV变电站新建工程—综合配电楼钎探方式:机械锤重:10kg 落距:50cm 直径:26mm 钎探日期:2015年12月18日地基钎探记录施工单位:欣和电力建设有限公司工程名称:姚村110kV变电站新建工程—综合配电楼钎探方式:机械锤重:10kg 落距:50cm 直径:26mm 钎探日期:2015年12月18日地基钎探记录施工单位:欣和电力建设有限公司工程名称:姚村110kV变电站新建工程—综合配电楼钎探方式:机械锤重:10kg 落距:50cm 直径:26mm 钎探日期:2015年12月18日地基钎探记录施工单位:欣和电力建设有限公司工程名称:姚村110kV变电站新建工程—综合配电楼钎探方式:机械锤重:10kg 落距:50cm 直径:26mm 钎探日期:2015年12月18日地基钎探记录施工单位:欣和电力建设有限公司工程名称:姚村110kV变电站新建工程—综合配电楼钎探方式:机械锤重:10kg 落距:50cm 直径:26mm 钎探日期:2015年12月18日地基钎探记录施工单位:欣和电力建设有限公司工程名称:姚村110kV变电站新建工程—综合配电楼钎探方式:机械锤重:10kg 落距:50cm 直径:26mm 钎探日期:2015年12月18日地基钎探记录施工单位:欣和电力建设有限公司工程名称:姚村110kV变电站新建工程—综合配电楼钎探方式:机械锤重:10kg 落距:50cm 直径:26mm 钎探日期:2015年12月18日地基钎探记录施工单位:欣和电力建设有限公司工程名称:姚村110kV变电站新建工程—综合配电楼钎探方式:机械锤重:10kg 落距:50cm 直径:26mm 钎探日期:2015年12月18日。
最新规范地基钎探记录欧阳家百(2021.03.07)A、钎探记录用于检验浅层土(如基槽)的均匀性,确定地基的容许承载力及检验填土的质量。
钎探前应绘制钎探点平面布置图(应与实际基槽(坑)一致),确定钎探点布置及顺序编号,标出方向及得要控制轴线。
按照钎探图及有关规定进行钎探并记录。
钎探中如发现异常情况,应在地基钎探记录表的备注栏注明。
需地基处理时,应将处理范围(平面、竖面)标注在钎探点平面布置图上,并液注明处理依据。
形式、方法(或方案)以洽商记录下来,处理过程及取样报告等一同汇总进入档案。
B、以下情况可停止钎探:1)、若贯入3CM的锤击数超过1或贯入1CM的锤击数超过5,可停止贯入。
)、如基坑不深处有承压水层,钎探可造成冒水涌砂,或持力层办砾石层或卵石层,且厚度符合设计要求时,可不进行钎探。
如需对下卧层继续做试验,可用钻具钻穿坚实土层后再做试验。
3)、专业工长负责钎探的实施,并做好原始记录。
钎探日期要根据现场情况填写,各步锤击数为步。
A、钎探记录用于检验浅层土(如基槽)的均匀性,确定地基的容许承载力及检验填土的质量。
钎探前应绘制钎探点平面布置图(应与实际基槽(坑)一致),确定钎探点布置及顺序编号,标出方向及得要控制轴线。
按照钎探图及有关规定进行钎探并记录。
钎探中如发现异常情况,应在地基钎探记录表的备注栏注明。
需地基处理时,应将处理范围(平面、竖面)标注在钎探点平面布置图上,并液注明处理依据。
形式、方法(或方案)以洽商记录下来,处理过程及取样报告等一同汇总进入档案。
B、以下情况可停止钎探:1)、若贯入3CM的锤击数超过1或贯入1CM的锤击数超过5,可停止贯入。
)、如基坑不深处有承压水层,钎探可造成冒水涌砂,或持力层办砾石层或卵石层,且厚度符合设计要求时,可不进行钎探。
如需对下卧层继续做试验,可用钻具钻穿坚实土层后再做试验。
3)、专业工长负责钎探的实施,并做好原始记录。
钎探日期要根据现场情况填写,各步锤击数为步。
3.施工准备
3.1材料及主要机具
⑴、材料要求
砂:一般为中砂
⑵、主要机具
机械打钎(轻便触探器)
穿心锤重10Kg、尖锥头、触探器钎杆Φ25的钢钎,长度1.2~2.1m(参见地基质量验收规范表A.2.4确定)。
其他有铅丝、手推车、夹具、撬棍(拔钢钎用)、钢卷尺等。
3.2作业条件
⑴基土已挖至设计基坑底标高,表面应平整,轴线及坑宽符合设计图纸要求。
⑵根据设计图纸绘制钎探孔位平面布置图。
⑶要求钎探前,将所有轴线及基础的定位尺寸线放出,放出后再进行钎孔布置放线。
⑷对于筏板基础要全部钎探,其他无基础部位无需钎探。
⑸钎探孔位平面布置图放线并撒白灰点。
要求最外侧探孔伸出垫层外边线50cm。
⑹注意钎杆上30cm的标识横线。
⑺钎探孔的排列方式采用梅花型排列方式,间距2.0m,孔深1.8m。
(参见地基质量验收规范表A.2.4确定)
⑻夜间施工时,应有足够的照明设施,并要合理地安排钎顺序,防止错打或漏打。
4、操作工艺
4.1工艺流程
确定打钎顺序(放钎点线)――就位打钎――记录锤击数――整理记录――拔钎盖孔――检查孔深(合格后)――灌砂
4.2按钎探孔位置
平面布置图分区放线,用白灰放出分区控制线,孔位要撒上白灰点。
4.3就位打钎
将触探杆尖对准孔位,再把穿心锤套在钎杆上,使穿心锤自由下落,锤落距50cm,把钎杆垂直打入土层中。
4.4记录锤击数
钎杆每打入土层30cm,在《地基钎探记录》记录一次锤击数。
钎探深为1.8m(参见地基质量验收规范表A.2.4确定)。
4.5拔钎
机械将钎杆拔出,注意拔钎时防止钎杆变形。
拔出后用砖盖孔,并用粉笔在砖上注明编号,以备验槽时使用。
4.6移位
将触探杆搬到下一个孔位,以便继续打钎。
4.7灌砂
打完得钎孔,首先经过质检人员和工长检查孔深与记录无误后,然后经过验槽合格后,方可进行灌砂。
灌砂时每填入30cm左右,须用钢筋捣实一次。
4.8整理记录
按孔顺序编号,将锤击数填入统一表格内,字迹清楚,经过监理单位、单位工程技术负责人、质检员、资料员签字后归档。
归档钎探记录表必须使用黑色签字笔填写,字迹要工整,不可有改动迹象。
5、质量标准
5.1保证项目
钎探深度必须符合规定要求,锤击数记录准确,不得作假钎。
5.2基本项目
⑴ 钎位要准确,钎孔不得遗漏
⑵ 钎孔灌砂应密实。
6、成品保护
钎探完毕后,应做好标记,保护好钎孔,未经质量检查、有关工长复验及验槽合格,不得堵塞或灌砂。
7、应注意的问题
⑴ 基土必须在干燥的情况下进行。
受雨后不得钎探。
⑵ 如打钎进行不下去时,应请示有关工长,适当移位打钎,不得不打钎而任意填写锤击数。
⑶ 记录和平面布置图的整理:在记录表上有色铅笔或符号将不同的锤击数孔位分别开来。
⑷ 在钎孔平面布置图上,注明过硬或过软孔号的位置,以便设计勘查人员进行分析处理。
8、安全文明施工
8.1安全施工
⑴ 所有现场施工人员必须佩带安全帽。
⑵ 操作人员要专心施工,扶锤人员与扶钎杆人员要密切配合,精力集中,以防出现以外事故。
8.2文明施工
现场施工人员严禁在施工过程中抽烟、嬉闹,不能光膀子施工。
