抚州移动通信网络建设工程施工单位管理办法
- 格式:doc
- 大小:16.50 KB
- 文档页数:5
通信工程施工现场管理制度及办法通信工程施工现场管理办法第一部分:交换、电源专业由于通信机房是通信公司的安全要害重点保卫部位,因此为确保通信机房各项安全保卫工作顺利开展,工程施工单位必须严格执行通信集团___的各项规章制度。
施工前必须按照相关流程办理工程项目相关入场手续,并确保每位参建人员熟知、遵守、执行机房内各项管理规定,服从现场安保人员的管理。
针对以上规定,我施工处特制定如下施工现场管理办法:一.施工前的准备工作1.工程开工前,由片区主管和施工队长汇同现场工程监理人员及厂家督导对施工现场进行勘察,初步确定区域位置,并进行区域标示工作,包括作业区、材料区、工具区、废料区、余料区、工程项目施工公告区、图纸张贴区和金属切割区。
2.区域设置原则1)基本原则各区域的设定必须在摄像监控的范围内。
根据现场空间的情况,各区域可设置在一起也可独立设置。
同一类型的区域根据实际情况也可分成若干个子区域。
例如,材料区可根据项目合同清单设备数量、类型,由一个材料区或分布不同位置的几个材料区组成。
同时应避免区域色设定遮挡以下设施:a)机房内其它在网运行设备及其附属设备;b)机房主通道;c)硬件设施,如线井、DDF/ODF等配套设施、UPS插座、市电插座、电池、配电箱、电源设备、配电柜等电力设备、维护区域及设备、监控设施;d)安全设施,如消防器材(灭火气体释放口、灭火器、报警按钮、应急灯等)、消防指引标识(安全通道、安全出口、逃生指引、消防器材指引等)、消防通道;e)其他设施,如图纸张贴区、储物柜等,以及机房固定存放区域不能占用。
2)特殊情况处理原则由于场地所限,不能避开线井、市电插座、UPS插座等位置时,必须按以下原则办理:a)存放区域和线井、DDF/ODF架、市电插座、UPS插座等设施之间设立安全通道,宽度要求不低于80cm;b)确定在材料存放期间不会使用插座时,可以用堵头或绝缘胶带将插座封堵后使用区域,同时做好“插座在xx到xx日之前停用”的标识。
移动通信工程施工安全管理一、前言移动通信工程作为信息产业的基础设施,在建设过程中需要保障施工人员的安全。
在工程施工过程中,往往会涉及到高空作业、电气作业、机械设备操作等高风险的工作环境,因此必须加强对施工安全管理的重视。
本文将从施工现场管理、施工作业流程和应急预案制定等方面展开探讨,以期为移动通信工程的施工安全管理提供一些参考和建议。
二、施工现场管理1. 安全通道设置:在施工现场内应严格划分出通行区域和安全通道,保证施工人员和设备的流通。
安全通道的设置应符合消防安全要求,严禁占用或堆放杂物。
2. 安全防护设施:在施工现场内应设置必要的安全防护装置,包括警示标识、防护栏杆、安全带等。
特别是针对高空作业、电气作业等高风险工作环境,需要增加设备和装置的安全性。
3. 安全检查管理:建立施工现场巡查制度,定期对施工场地进行安全检查,及时发现和排除安全隐患。
对于存在严重安全隐患的工程节点,应暂停相关作业并立即采取措施加以解决。
4. 安全培训教育:施工单位应对施工人员进行安全教育培训,提高其安全意识和应急处理能力。
特别是针对新员工和临时工,应加强安全培训,确保其了解和掌握安全操作规程。
5. 安全卫生管理:保持施工现场的清洁和整洁,加强卫生保洁工作。
特别是在发现有害物质泄漏或危险品存放时,应及时清理和处理,确保施工现场环境卫生。
三、施工作业流程1. 高空作业管理:对于需要进行高空作业的工程环境,施工单位应根据实际情况设计施工方案,并制定相应的安全措施。
在高空作业过程中,应确保施工人员佩戴安全带,严格执行安全操作规程。
2. 电气作业管理:对于需要进行电气作业的工程环境,施工单位应增加设备的绝缘保护,确保施工人员操作安全。
在电气设备故障时,应及时切断电源并采取相应的安全措施。
3. 机械设备操作管理:在使用吊装设备、起重机械等机械设备时,应严格按照操作规程进行操作。
特别是在对机械设备进行检修和维护时,应确保设备处于停机状态并采取相应的安全措施。
XX移动网络建设工程验收、结算及审计管理办法验收是工程项目建设的最后一道工序,是全面考核建设项目的工程质量和投资效益的重要环节,是对工程建设项目能否达到设计要求的一个检验。
为了规范工程验收程序,严把工程质量关,为维护工作奠定良好的基础,根据省公司相关规程,特制定本管理办法。
一、工程验收的组织机构抚州移动网络建设工程验收职能管理部门:工程建设办公室。
二、工程验收条件1、工程项目设备等已按设计要求安装调试完毕,各项技术指标符合设计要求并达到可使用状态(可试运行)。
2、施工单位已向我公司建设部门递交书面交工报告。
3、施工单位工程文件、技术档案和竣工资料齐全、完整并已交我公司。
4、工程建设部门和财务部门根据MIS系统中项目在建工程余额编制初步竣工决算报表。
初步竣工决算报表由工程建设部门、财务部门负责人或其授权人员审核并签字或盖章确认,作为在建工程转固的金额依据,决算的编制参照《江西移动建设项目竣工决算编制和审批实施细则》执行。
5、对于大型工程建设项目可分阶段进行验收工作。
三、交工资料内容1、工程项目简述;2、开工报告;3、工艺安装工作量明细表;4、已安装设备明细表;5、中间交工验收通知及验收证书;6、各单项工程工艺安装报告;施工与设计出入事项,变更后的竣工图纸(附责任单位出具的变更说明);7、隐蔽工程及主要环节的随工验收记录(附施工和监理或随工验收人员签字);8、施工质量事故或设备质量问题的处理报告;9、施工过程中的大事记载(包括监理、质监工作记录);10、各项功能试验或性能指标测试记录(附施工和监理或随工人员签字);11、竣工图纸(另册);12、施工设备、备盘、备件、调测料交接书;13、交工证书或交工报告;(项目如未发生可不填报)四、工程初验及终验1、符合以上条件后,建设单位可组织进行初步验收,初步验收时由建设单位组织并成立临时验收小组。
2、初验合格后由建设单位将初验报告作为附件上报工程建设主管部门申请终验。

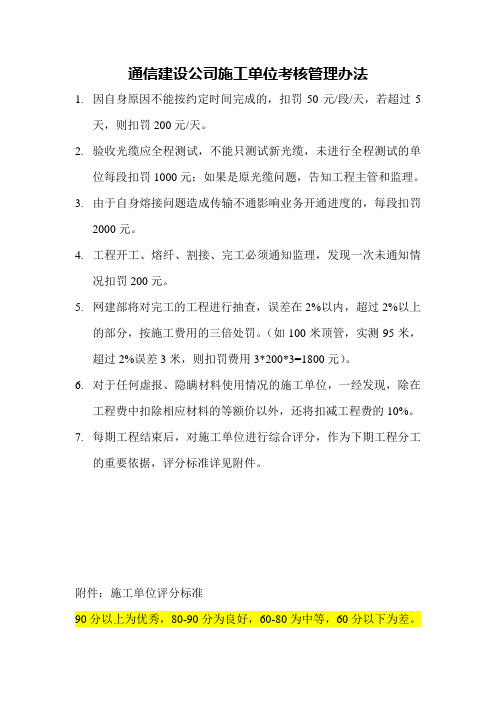

通信建设公司施工单位考核管理办法
1.因自身原因不能按约定时间完成的,扣罚50元/段/天,若超过5
天,则扣罚200元/天。
2.验收光缆应全程测试,不能只测试新光缆,未进行全程测试的单
位每段扣罚1000元;如果是原光缆问题,告知工程主管和监理。
3.由于自身熔接问题造成传输不通影响业务开通进度的,每段扣罚
2000元。
4.工程开工、熔纤、割接、完工必须通知监理,发现一次未通知情
况扣罚200元。
5.网建部将对完工的工程进行抽查,误差在2%以内,超过2%以上
的部分,按施工费用的三倍处罚。
(如100米顶管,实测95米,超过2%误差3米,则扣罚费用3*200*3=1800元)。
6.对于任何虚报、隐瞒材料使用情况的施工单位,一经发现,除在
工程费中扣除相应材料的等额价以外,还将扣减工程费的10%。
7.每期工程结束后,对施工单位进行综合评分,作为下期工程分工
的重要依据,评分标准详见附件。
附件:施工单位评分标准
90分以上为优秀,80-90分为良好,60-80为中等,60分以下为差。
中国移动通信工程建设管理办法(暂行)第一章总则第一条为加强全公司工程建设管理,建立全生命周期项目管理流程,明确职责分工,全面提升管理效率和水平,根据国家工程建设管理相关法律法规,结合公司实际情况,制定本办法。
第二条本办法适用于中国移动通信集团公司与所属各省(区、市)公司、铁通公司、专业公司与直属单位(以下简称:各公司)的通信工程建设管理工作。
第三条工程建设管理总体目标是建立全公司统一的工程建设管理制度和标准化工程规X体系,严格遵守基本建设程序,明确工作流程和责任分工,统筹兼顾工程质量、进度、成本、合规、安全五个要素,确保全公司工程建设合法合规,实现高效率、低成本建设精品网络,将建设需求快速转化为实际生产力,为公司可持续发展奠定基础。
第四条工程建设管理包括职能管理和项目建设两部分,实行“两级管理、三级建设”的组织架构,“两级管理”是指由总部负责对全公司工程建设的职能管理、省(区、市)公司负责对本公司工程建设的职能管理,“三级建设”是指总部、省(区、市)公司和地市分公司分别负责具体项目建设。
第五条各公司要保证必要的工程建设管理人员配置,关键岗位和关键环节设置专职人员,保障各项工作的顺利开展。
第二章管理职责第六条工程建设职能管理由建设主管部门负责,项目建设由建设单位负责。
第七条建设主管部门的主要职责(一)制定工程建设管理规章制度。
(二)制定工程建设管理工作流程。
(三)制定工程设计、施工、监理与验收相关规X。
(四)负责指导、监督、检查各级建设单位在工程实施期间的质量、进度、成本、合规与施工安全等情况。
(五)负责建立设计、施工、监理单位需求管理和考核评估体系。
(六)组织工程一阶段设计或施工图设计评审,负责进行工程一阶段设计或施工图设计批复。
(七)负责进行工程初步验收批复。
(八)负责进行工程竣工验收批复。
第八条建设单位的主要职责(一)负责编制工程实施方案和计划,申请网络资源,组织项目开工、设备安装调测、系统联调测试、验收测试、割接上线与项目交维,工程实施期间执行质量、进度、成本、合规与施工安全各项管理要求。
第一章总则第一条为加强通信公司施工安全管理,保障施工人员生命财产安全,预防安全事故的发生,根据国家安全生产法律法规及相关政策,结合通信施工特点,制定本制度。
第二条本制度适用于通信公司所有施工项目,包括新建、改建、扩建、维护等。
第三条施工安全管理遵循“安全第一、预防为主、综合治理”的原则。
第二章施工安全责任第四条通信公司法定代表人对本公司的施工安全工作负总责,确保安全生产投入,建立健全安全生产责任制。
第五条施工项目经理为施工现场安全生产第一责任人,负责组织、实施、协调施工现场的安全管理工作。
第六条施工班组长对本班组施工安全负直接责任,确保班组施工安全措施的落实。
第七条施工人员应遵守安全生产规章制度,提高安全意识,掌握安全操作技能,自觉履行安全生产责任。
第三章施工安全措施第八条施工前,应进行安全风险评估,制定切实可行的安全施工方案。
第九条施工现场应设置明显的安全警示标志,并定期检查、维护。
第十条施工现场应配备必要的安全防护设施,如安全网、防护栏、警示灯等。
第十一条施工现场应按规定配备应急救援设备,并定期检查、维护。
第十二条施工现场应定期进行安全检查,及时发现和消除安全隐患。
第十三条施工现场应严格执行操作规程,禁止违章作业。
第四章安全教育与培训第十四条通信公司应定期组织安全生产教育培训,提高员工安全意识和安全操作技能。
第十五条新员工上岗前,必须经过安全生产教育培训,取得上岗资格。
第十六条定期对员工进行安全生产知识考核,确保员工熟练掌握安全操作技能。
第五章安全事故处理第十七条发生安全事故时,应立即启动应急预案,组织救援,保护现场。
第十八条安全事故发生后,应及时上报,并按规定进行调查处理。
第十九条对事故责任人和责任单位进行严肃处理,追究相关责任。
第六章附则第二十条本制度由通信公司安全生产管理部门负责解释。
第二十一条本制度自发布之日起施行。
XX移动无线施工单位管理制度一、总则1.1本管理制度是为了规范和管理XX移动无线施工单位的工作,维护施工单位和XX移动的合法权益,保障施工进程顺利进行而制定的。
1.2施工单位应严格按照本管理制度的规定进行操作,并承担相应的责任和义务。
1.3本管理制度适用于所有与XX移动签约的无线施工单位,其它相关管理制度与本制度冲突的,以本制度为准。
1.4XX移动有权随时对本管理制度进行修订,并及时通知相关施工单位。
施工单位应及时更新和执行修订后的管理制度。
二、施工单位的资质要求2.1施工单位应具备相应的无线通信工程施工资质,并须有一定的施工经验和技术实力。
2.2施工单位应遵守国家规定的施工质量标准和安全操作规程,严禁违法违纪行为。
2.3施工单位需提供相关证明材料,如企业营业执照、施工资质证书等,以证明其具备合法经营资格。
三、施工单位的责任和义务3.1施工单位应按照XX移动的要求,制定具体的施工方案,并确保施工的质量和进度符合合同规定。
3.2施工单位应派遣经过培训的专业技术人员进行施工,保证施工过程中的技术安全。
3.3施工单位应按照XX移动的要求使用符合标准的施工材料和设备,保证施工质量和工期。
3.4施工单位应配备必要的施工人员和设备,保证施工进程的正常推进。
3.5施工单位应及时报告施工进展情况和存在的问题,及时采取有效措施加以解决。
3.6施工单位应遵守工程交付要求,如按规定完成验收等工作。
3.7施工单位应保障施工现场的安全和环境保护,严禁发生事故和污染行为。
3.8施工单位应进行提前沟通和协调,确保与相关单位的配合和协作。
3.9施工单位应保护好和妥善使用XX移动提供的施工图纸、技术参数等资料。
3.10施工单位应参加相关培训和技术交流活动,提高施工水平和技术能力。
四、XX移动的权利和义务4.1XX移动有权对施工单位的资质和施工质量进行审核和评估,对不符合要求的施工单位有权终止合作。
4.2XX移动有权指定专人对施工单位的施工进展和质量进行监督和检查。
第一章总则第一条为加强通信施工单位的管理,确保施工质量和安全生产,提高施工效率,根据国家有关法律法规和行业标准,结合通信施工单位实际情况,制定本制度。
第二条本制度适用于通信施工单位及其所有员工,包括项目经理、技术负责人、施工员、质检员、安全员等。
第三条本制度旨在规范通信施工单位的组织管理、施工流程、质量控制、安全管理等方面,确保施工项目顺利进行。
第二章组织管理第四条通信施工单位应建立健全组织机构,明确各部门职责,确保各项工作有序开展。
第五条施工单位应设立项目经理部,负责项目整体管理工作,包括施工组织、进度控制、质量控制、安全管理等。
第六条项目经理部下设技术组、施工组、质检组、安全组等,各小组负责人由项目经理指定,负责具体工作。
第三章施工流程第七条施工单位应严格按照施工图纸、施工方案和施工规范进行施工。
第八条施工单位应建立健全施工流程,包括施工准备、施工实施、施工验收、竣工交付等环节。
第九条施工单位在施工过程中,应加强施工过程的监督和检查,确保施工质量。
第四章质量控制第十条施工单位应建立健全质量控制体系,确保施工质量达到国家标准。
第十一条施工单位应严格按照设计文件、施工规范和施工图纸进行施工,对原材料、半成品、成品进行严格检验。
第十二条施工单位应加强施工过程中的质量监控,确保工程质量符合要求。
第五章安全管理第十三条施工单位应建立健全安全生产责任制,确保施工安全。
第十四条施工单位应定期开展安全教育培训,提高员工安全意识和安全操作技能。
第十五条施工单位应加强施工现场安全管理,确保施工现场安全无隐患。
第十六条施工单位应建立健全应急救援预案,提高应急处置能力。
第六章奖惩制度第十七条对在施工过程中表现突出、贡献较大的员工,给予表彰和奖励。
第十八条对违反本制度规定、造成严重后果的员工,给予通报批评、经济处罚或解除劳动合同等处理。
第七章附则第十九条本制度由通信施工单位负责解释。
第二十条本制度自发布之日起施行。
通信施工单位应严格按照本制度执行,确保施工项目顺利进行,为公司创造良好的经济效益和社会效益。
通信工程施工管理办法一、前言通信工程是现代社会信息化发展的重要基础设施,通信工程施工管理的质量直接关系到通信设施的运行和服务质量。
为了保证通信工程施工的顺利进行以及工程质量的稳步提升,特制定本施工管理办法。
二、施工准备阶段1.组建施工管理团队:由有丰富施工管理经验的专业人员组成施工管理团队,确定团队成员责任分工和作息制度。
2.建立施工管理规章制度:制定通信工程施工管理规章制度,明确施工流程、责任分工、安全措施等内容。
3.编制施工方案:根据工程实际情况编制详细的施工方案,包括施工计划、施工组织设计、质量控制方案等。
4.购置施工设备和材料:确保施工设备和材料的质量符合要求,按计划及时购置到位。
5.施工前勘察与踏勘:提前进行现场踏勘与细致勘察,对施工环境和条件有充分了解。
三、施工过程管理1.施工组织与协调:根据施工方案组织施工人员进行工程施工,确保施工进度和质量。
2.安全管理:加强对施工现场的安全管理,定期组织安全教育和演练,预防事故的发生。
3.质量管理:制定严格的质量控制措施,对施工过程中的每个环节进行检查和监督,确保施工质量。
4.进度管理:制定施工计划,并按照计划进行施工进度监控和管理,及时发现并解决问题。
5.人员管理:合理安排施工人员的工作和休息时间,保证施工人员健康、充分利用人力资源。
6.材料管理:建立施工材料台账,及时对施工材料进行检查、验收和储存,确保施工材料的质量。
7.施工现场管理:对施工现场进行定期检查,确保施工场地整洁,材料摆放井然有序。
四、施工收尾阶段1.验收与交付:完成通信工程施工工作后,组织相关单位对工程进行验收,并及时交付使用。
2.编制竣工资料:制定通信工程竣工资料,记录相关信息和数据,做到底料清晰、细致。
3.安全交底:对施工过程中存在的安全隐患进行交底,并提出改进建议和预防措施。
4.总结经验:对通信工程施工过程进行总结,找出问题和不足,提出改进措施。
五、施工管理办法的执行1.加强施工管理员培训:提高施工管理人员的专业知识和管理水平,确保施工管理工作的顺利进行。
通信建设工程安全生产管理规定第一章总则第一条为加强通信建设工程安全生产监督管理,明确安全生产责任,防止和减少生产安全事故,保障人民群众生命和财产安全,根据《中华人民共和国安全生产法》、《建设工程安全生产管理条例》、《生产安全事故和调查处理条例》等法律、法规,结合通信建设工程的特点,制定本规定。
第二条在中华人民共和国境内从事公用电信网新建、改建和扩建等活动及实施通信建设工程的安全生产监督管理,须遵守本规定。
第三条通信建设工程安全生产管理,坚持安全第一,预防为主的方针。
发生生产安全事故,必须查清事故原因,查明事故责任,落实整改措施,做好事故处理工作,并依法追究有关人员的责任。
第四条基础电信运营企业(以下简称“建设单位“)、通信工程勘察设计企业(以下简称“设计单位“)、通信建设监理企业(以下简称“监理单位“)、通信工程施工企业、通信信息网络系统集成企业、通信用户管线建设企业(以下合称“施工单位“)等单位,必须遵守安全生产法律、法规和本规定,保证通信工程建设安全生产,依法承担安全生产责任。
第二章监督管理职责第五条工业和信息化部和各省、自治区、直辖市通信管理局负责公用电信网通信建设工程安全生产的监督管理。
第六条工业和信息化部负责全国公用电信网通信建设工程安全生产的监督管理工作,其主要职责是:(一)贯彻、执行国家有关安全生产的法律、法规和政策,制定有关通信建设工程安全生产的规章、规范性文件和技术标准。
(二)监督、指导全国通信建设工程安全生产工作,组织开展对全国通信建设工程安全生产情况的监督检查。
(三)组织、指导全国通信建设工程相关企业的主要负责人、项目负责人和专职安全生产管理人员的安全生产培训考核工作。
(四)协助有关部门对重大以上生产安全事故进行调查处理。
第七条各省、自治区、直辖市通信管理局负责本行政区域内通信建设工程安全生产的监督管理工作,其主要职责是:(一)贯彻、执行有关安全生产的法律、法规、规章、政策和技术标准,制定地方性通信建设工程安全生产管理制度。
抚州移动通信网络建设工程施工单位管理办法抚州移动通信网络建设工程施工单位管理办法
第一条总则
一、为加强网络通信工程施工单位管理,规范施工单位行为、明确施工单位的职责,通过评比及量化考核加快工程施工进度,确保工程质量,降低建设成本,特制定本办法。
二、凡承接本公司工程的施工单位都必须遵照本办法规定执行,并实行施工单位负责制,即施工单位负责人必须对所承接并实施的工程项目全过程、全方位地负责。
三、本办法适用于在中国移动通信集团江西有限公司抚州分公司参与网络工程建设的所有施工单位,本公司的工程建设管理部门、验收审计部门的项目负责人均有权依照本办法管理考核施工队伍。
第二条施工单位基本要求
一、凡是入围我司通信网络建设的施工单位,必须具备通信行业施工资质证书、营业执照及安全生产许可证;具有通信行业施工经验;在通信行业无不良施工纪录;通过江西省通信管理局年检或入赣备案。
二、施工单位不得同时承接江西移动抚州分公司(线路、设备)工程的设计任务。
三、施工单位必须认真严格执行国家的法律法规,各级各部门以及移动公司的相关文件、规定和基本建设程序。
四、施工单位在施工过程中,对外代表移动公司,应做到文明施工,自觉维护移动公司的形象。
1
抚州移动通信网络建设工程施工单位管理办法五、施工现场材料堆放应必须整齐、安全,否则建设单位有权对施工单位进行考核。
六、除抢修及应急工程经相关主管同意外,其他工程项目必须经过本公司评审通过后方可施工,杜绝无计划的施工,否则本工程的施工费用将全部扣除,不予结算。
七、在工程施工过程中,施工单位应服从工程管理部门调配与管理。
八、施工队承接的工程不得转包给其他方,否则将取消该施工队的参建资格。
第三条工程质量及施工过程管理
一、工程施工时限
1、施工单位承接的工程,必须在工程竣工后30日内提交竣工资料并报验。
零星工程项目,必须在一周内完工并提报验收。
2、由于不可抗拒的因素影响施工进度,施工队要及时填写工程延期申请表,由项目负责人签认后报工程管理部门批准。
3、工程施工中的一切协调事宜由施工单位全权负责,不得以此为由影响施工进度。
二、在工程有效保质期限内,施工单位应对施工不规范或乙供材料质量不合格造成的工程质量问题负全责。
三、施工单位应严格施工工序管理,做好隐蔽工程的质量自检和记录,隐蔽工程必须取得甲方随工人员的签证。
四、施工单位应严格按照设计图纸和施工操作规程施工,不得偷工减料或擅自修改工程设计;由于客观原因或移动要求需对工程建设规模
2
抚州移动通信网络建设工程施工单位管理办法和方案进行变更的,施工单位应提出工程变更申请,经建设单位批准后方可施工。
五、由于施工阻扰或施工条件不具备导致工程停工时,施工单位应及时向建设单位反馈,并报送停工报告。
六、施工单位在隐蔽工程隐蔽以前,应当通知建设单位进行检查,建设单位检查合格的,方可进行隐蔽工程覆盖。
通知包括施工单位的自检记录、隐蔽的内容、检查时间和地点。
否则,建设单位有权拒签。
七、施工单位提交的工程竣工资料和图纸应准确反映工程实际竣工情况,如发现工程竣工资料、图纸与工程现场不符的情况,建设单位将追求施工单位责任。
八、施工单位应在规定时限内完成工程验收遗留问题的整改,整改完成后应及时向建设单位提交《整改回复单》。
第四条施工安全管理
一、施工单位必须与建设单位签定《施工安全协议》,加强施工安全管理,并对施工安全负全责。
二、施工单位应每月定期对一线施工人员进行安全教育和培训,未经安全教育和培训的不得上岗施工作业。
三、施工单位应把施工现场安全管理责任和应急救援预案落实到具体人员。
四、施工人员在高空作业必须佩戴安全帽、穿胶鞋并做好相关安全保护措施,专业操作人员必须持有相关专业操作资格证书;同时,应做好工程现场警示措施,防止第三方意外伤害事故的发生。
3
抚州移动通信网络建设工程施工单位管理办法五、施工单位应建立施工安全内部管理办法,确保各类工程施工符合相关通信工程施工安全规范和强制性要求。
六、施工单位必须确保建设单位提供的设备、材料在工程施工期间不受损失或损坏,预留物资据实入库。
七、施工单位在已投入运行的通信机房内施工必须严格遵守通信机房施工管理制度,确保机房整洁及安全;在共建管道内施工时必须特别谨慎,避免本网及他网中断事故发生。
八、施工中的人身及设备安全由施工单位全权负责。
第五条施工单位日常考核
一、考核依据
1、国家颁布实施有关的工程建设法律、法规、标准等规范。
2、中国移动通信集团江西有限公司抚州分公司制定的有关工程建设管理制度及规范。
3、施工单位违反施工相关规定的,建设管理部门或现场随工人员可对施工单位进行经济处罚,核减施工费用(核减至零为止),具体核减如下: 序号工程施工违规内容施工费核减金额 1 施工单位现场安全措施不到位工程施工费的0.1%/次 2 隐蔽工程未进行现场签证工程施工费的0.25%/次 3 隐蔽工程签证不准确工程施工费的0.1%/次 4 施工单位不服从建设单位合理管理工程施工费的0.1%/次 5 施工现场未及时清理导致现场混乱造工程施工费的0.1%/次成投诉的
6 违反相关施工规定,造成新闻曝光的工程施工费的0.3%/次
7 因施工不规范造成网络中断工程施工费的1.5%/次
4
抚州移动通信网络建设工程施工单位管理办法 8 乙供材料出现质量问题工程施工费的0.3%/次 9 工期延误(无施工阻扰情况下) 工程施工费的0.1%/次 10 未按时提供验收资料工程施工费的0.05%/次 11 报验资料与实际竣工现场不符的,或与工程施工费的0.1%/次
实际误差大于5%的
12 因工程质量验收不合格工程施工费的0.1%/次 13 未在规定时间内完成整改的工程施工费的0.1%/次 14 未在规定的时限内提交工程竣工资料工程施工费的0.1%/次
或工程决算文本
15 擅自使用第三方资源引起纠纷的工程施工费的0.15%/次二、施工单位丢失甲供设备、材料(含施工过程被盗),或施工单位造成甲供设备、材料损失损坏的,施工单位应全额赔偿建设单位的损失。
第六条其他
1、施工单位所聘请的农民工工资由施工单位负责,不得以任何理由拖欠农民工工资,如果发现施工单位拖欠农民工工资的现象,调解无效后,建设单位有权在施工费中扣除和拖欠农民工工资相同的费用。
2、本办法解释权归中国移动通信集团江西有限公司抚州分公司。
3、本办法自发布之日起执行。
