通信管线工程施工措施流程(图文)通管线工程施工措施流程根据XXXX项目工作面情况,项目部合理组织充足的人力、机械率先在机场主干道路开展作业面。
随着后期其他作业面相继出来后,项目部将会组织相应的人员机械安排多个工作面同时进行施工,确保与其他管道施工衔接同时保证通管道各工序施工形成流水作业,以保证通管道整体施工进度。
具体分项施工方案为:先进行通管道开挖边线的测量放样工作,从而对通管道沟槽开挖进行施工。
沟槽开挖完成后,人工进行沟槽底部清理及管底基础垫层施工,垫层铺筑完成后进行通主管线的敷设施工,人孔井砌筑与管道敷设同期施工,待级配碎石底垫层施工完成后,进行通过路支管沟槽开挖、管道敷设工作。
当管线与井室完成对接后及时通知监理进行隐蔽工程的验收。
验收合格后,进行沟槽回填施工,以此工序类推,完成全路段的通工程施工。
6.3.1.1.1施工流程图6.3.1.1.2勘察及测量根据设想图纸测设管道的中心线及人孔井的中心位置,设立中心桩。
管道中心线和井中心位置须经监理工程师复核。
施工时,应架设测量仪器,对开挖的通管道槽底及井底标高进行监测,防止出现超挖现象,保证开挖的效率。
上述工作完成后,根据施工排管的宽度大小,按图纸规定的沟槽宽度定出开挖边线,并用白粉划线以进行控制,进而测量标高、计算开挖深度,并以书面交底的形式交给现场施工员和作业班长。
6.3.1.1.3材料进场检修1、检修质量证明文件检验进场材料(PVC管、井盖、钢筋、水泥、砖、石、砂)的各种质量证明文件,如合格证、技术说明书、生产厂家、出厂日期等。
2、管材搜检❖PVC管身及管口不得变形,接续配件齐全有效,承接管的承接口内径与插口外径吻合;管身应光滑无伤痕,管孔无变形,孔径、壁厚应符合设计要求,负偏差应不大于1㎜。
❖钢管材质、规格、型号应符合设计文件规定,不得有锈片剥落或严重锈蚀;管的外径、壁厚偏差在答应规模内,管孔内壁应光滑、无节疤、无裂痕;各种钢管的管身及管口不得变形,接续配件齐全有效,套管的承接口内径应与插口外径吻合。
运营商网络部单项工程建设流程单项工程建设有无线基站建设、传输管线建设、WLAN建设、中小型信息化项目建设等,具体如下:一.无线施工流程工程实施阶段是基站工程建设的重点,本流程主要面向建设管理人员描述工程的实施,以及如何更合理地安排施工任务,提高工程建设进度。
详细的施工细节由各施工单位负责,本流程不再赘述。
1.1宏站单点建设流程站点方案由网优人员牵头,召集谈点人员、无线设计人员、土建设计人员、传输设计人员共同前往现场确定方案,并向业主阐述建设方案(含美化天线类型、天线安装位置、引电位置、设备安装位置、线路路由等),如无异议,各方需在现场签字确认。
待合同签订后,进入施工环节。
中心塔基施工队活动房施工队土建施工队土建施工队空调施工队监控施工队传输专业负责网优厂家督导市区营销中心1.2宏站单点工程施工1)方案会审在站点施工前,市区营销中心需召集网优人员、设计人员、建设人员、维护单位对站点方案进行会审,确认站点的立项阶段、设备类型、配置,核实施工方案,安排施工队伍,明确施工物料,同时形成会议纪要,各方签字确认,并提交市公司工程部审核,待审核通过后,方可进入正式施工阶段。
无线和传输应同步进场施工。
由于基站工程建设分工较细,所涉及的施工单位较多,因此合理安排各专业施工队,做好施工衔接是加快工程建设进度的关键。
如站点需要进行电力申请,需在方案确认后进场的同时启动电力申请工作。
2)塔基施工A、将设计图纸发送给塔基、铁塔施工队和监理单位;B、通知铁塔厂家将铁塔的预埋件发送至塔基施工队;C、通知塔基施工队进场施工;D、通知监理做好质量把控和进度把控;E、塔基完成后,即可进入活动房工序。
3)铁塔安装A、塔基完成后,需根据塔基类型进行适当的养护,周期一般为10~20天;B、塔基养护期结束后,通知铁塔施工队安装铁塔;通知监理做好质量和进度把控;C、铁塔安装完毕后,通知设备施工队进行天馈线施工;4)天馈线施工A、安排美化天线施工;B、安排天馈线施工,包含:抱杆、天线、室外走线架等;5)活动房施工A、接到设计图纸后首先通知活动机房厂家实地确认并安排订货;B、实地确认后,可先进行活动房基础施工;C、活动房到货后进行房体和配件的安装;6)机房土建装修(含自建机房、租赁、活动房、H杆、室外)A、将设计图纸发送给土建施工队;B、安排机房土建施工,其中自建机房和H杆均有监理,需一并通知监理7)电力引接及接地A、利用业主提供电力资源的站点,应充分了解业主的市电引入容量和用电情况后再做接入B、机房土建装修和电力引接及接地可同步进行;8)空调安装A、待机房土建装修和电力完成后,安排空调安装;B、空调安装和主设备及配套设备安装可同时进行;9)主设备及配套设备安装A、申请主设备和配套设备(具体流程:详见《主设备及配套设备申请流程》);B、安排主设备和配套设备安装;C、主设备及配套设备和空调安装可同时进行;D、视站点总体施工进度,应在预计开通前10天向网优申请站点传输ET端口;E、设备安装完毕后,安排传输线路队进行熔接。
集团专线工程建设流程

1工程前期
管理
1.1 立项管理
1.2 设计管理
1.3采购管理
1.4 施工准备
管理2施工阶段
管理
2.1 工程物资
管理
2.2 进度管理
2.3 合作单位
管理
2.4 设计变更
管理
2.5 质量管理
2.6 成本管理
2.7 安全管理
3验收阶段
管理
3.1 工程初步
验收
3.2 资产移交
3.3 工程终验
3.4 后评估
3.5 工程文档
归档
4工程结算
管理
4.1工程项目
工程量核算
4.2工程项目
竣工决算
5 系统管
5.1系统
管理有
每个二级流程
中产生若干个
三级流程,具
体根据各部门
系统管理系统协同管理有效性一级流程二级流程(每个一级流程下包含若干个二级流程,图中为示例,具体根据各部门梳
流程
干个
,具
部门。

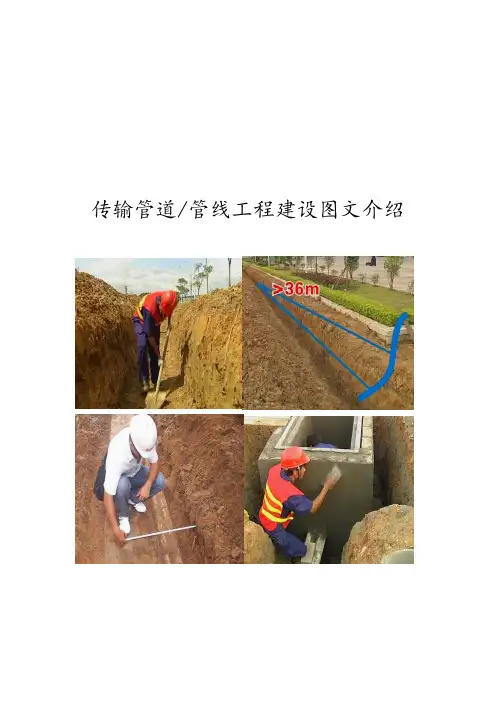

传输管道/管线工程建设图文介绍第一章通信管道工程管道按照报建手续和挖掘养护管理部门的不同,分为市政管道、公路管道和小区管道三类。
①、市政管道:在市政道路规划红线范围内建设,必须向规划部门办理规划报建手续,并由市政管理部门批准挖掘的管道;②、公路管道:在公路路产范围内或公路建筑控制区内建设,需向公路管理部门办理行政许可手续、并由公路管理部门批准挖掘的管道;③、小区管道:以上两种管道之外的管道,无需向行政主管部门报建。
1.1施工前的环境检查1、检验质量证明文件检验进场材料(PVC管、井盖、钢筋、水泥、砖、石、砂)的各种质量证明文件,如合格证、技术说明书、生产厂家、出厂日期等。
2、管材检查:PVC管身及管口不得变形,接续配件齐全有效,承接管的承接口内径与插口外径吻合;管身应光滑无伤痕,管孔无变形,孔径、壁厚应符合设计要求,负偏差应不大于1㎜。
钢管材质、规格、型号应符合设计文件规定,不得有锈片剥落或严重锈蚀;管的外径、壁厚偏差在允许范围内,管孔内壁应光滑、无节疤、无裂缝;各种钢管的管身及管口不得变形,接续配件齐全有效,套管的承接口内径应与插口外径吻合。
3、建筑材料检查对于方砖的检查,要求砖块无蜂窝状、缺角、断裂、易碎等现象,其规格尺寸须符合规范要求。
各种标号的水泥应符合设计规定的产品质量标准,工程施工中严禁使用假冒、过期或受潮硬化的水泥。
通信管道工程用的石料,应采用天然砾石或人工碎石,不得使用风化石;石料的粒径应符合设计规定的要求;石料中含泥量,按重量计不得超过2%;针状、片状颗粒含量,按重量计不得超过20%;硫化物和硫酸盐类含量,按重量计不得超过1%;石料中不得含有树叶、草根、木屑等杂物。
4、井圈、井盖对于手孔所用的井圈井盖,首先需对其出厂合格证明及检测报告进行核实确认,其品牌、型号、尺寸、承载力必须符合合同和设计要求,要求现场使用时无缺角、蜂窝、泡眼、裂纹、断层等缺陷;同时,也需对井圈井盖进行随机抽样送检,通过专业质检机构对其各项质量指标加以核准。
通讯管线建设流程详解下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!通讯管线建设流程。
一、前期准备。
1. 项目可行性研究,确定项目需求、市场调查、技术分析、经济评估等。
通信管道工程施工过程管理目录1. 管道施工前安全交底 (3)1.1. 管道施工安全交底表(样表) (3)1.2. 现场安全检查 (4)1.3. 在路边施工的安全 (4)2. 器材检验 (6)2.1. 一般规定 (6)2.2. 器材检验标准 (7)2.3. 塑料管现场检查 (8)2.4. PVC管材进场检验记录表 (8)3. 管道施工-开挖 (11)3.1. 土方工程标准 (12)3.2. 管道铺设标准 (14)4. 管道施工—填土 (17)5. 管道包封 (20)6. 人(手)孔通道建设 (24)6.1. 标准 (24)6.2. 顶管及基础底部、砌墙 (26)1.管道施工前安全交底1.1.管道施工安全交底表(样表)1.2.现场安全检查1.3.在路边施工的安全2.器材检验2.1. 一般规定a、通信管道工程所有用的器材规格、程式、及质量应满足设计文件要求和技术规范要求,并由施工单位会同建设单位或监理单位在使用前组织进场检验,发现问题或不合格的器材应及时处理;b、凡有出厂证明的材料,经检验发现问题时,应作质量技术鉴定后由供货单位负责处理;凡质量不合格的材料或无出厂合格证明的材料,禁止在工程中使用。
经过检验的器材,应做好检验记录;c、通信塑料管道器材进场后,存放、保管、消防、安全等应满足相关标准要求;收集和抽查:及时收集器材产品合格证、生产许可证、质量检验报告等质量证明文件;并对器材料进行抽检:其数量如下表(首先是按建设单位的材料招标文件要求抽样检查,如无特殊规定按下表执行):2.2. 器材检验标准2.3. 塑料管现场检查2.4. PVC管材进场检验记录表3.管道施工-开挖3.1. 土方工程标准1、开挖管道沟:开挖管道沟前应该先进行放线定位,坡度要求“一”字形或“U”字形。
宽度要求:接管孔程式排列要求,开挖。
沟是否平整,基础是否平固,底管道沟宽度是否符合要求:宽度=管外径总和+管间距+管两侧预留空间。
管道的埋深按设计要求开挖,如施工现场条件允许,土层坚实及地下水位低于沟底,且挖深超过3米时,应采用放坡法施工。
移动网络部2010年工程建设观摩资料(传输管线)
一、传输管线工程建设
一个完整的通信系统由信源、信道、信宿三大部分组成。
信道分有线信道及无线信道,通信管线属有线通信信道,为通信提供基本传输媒质。
其中有线传输媒质分架空明线、通信电缆、通信光缆、通信电力线(未普及)。
本次主要介绍通信管道、光缆建设流程及施工流程。
1.1、传输管道建设流程:
接到建设工单派发传输委托委托设计勘察设计出图设计会审委托施工施工单位复堪管道报建施工准备进场施工完工自验管道试通提交交工资料工程量审核监理单位组织初验遗留问题整改试运行终验竣工结算。
1.2、光缆线路工程施工主要工序流程:(8道工序)
路由复测单盘检验光缆配盘路由准备敷设布放接续安装中继段测试验收
1.3、管道工程施工主要工序流程:
(1)管道路由放线;(2)井位定位;(3)管道开挖,水泥路需切割;(4)沟底清理;(5)管口拼接;(6)铺设管道;(7)包封处理;隐蔽签证;(8)管道沟回填;(9)人手孔开挖;(10)人手孔基础打底;(11)基础保养;(12)墙体砌筑;(13)预埋穿钉、拉力环;(14)喇叭口制作(15)墙体外批荡;(16)井底抹八字灰;(17)墙批荡;(18)安装上覆盖、井圈、井盖;(19)标桩埋设;(20)井位回填;路面恢复(21)井号制作;管道试通。
1.4工程建设难点:
(1)地区城乡一体化,各城区、镇区基础设施齐全,绿化、供水、供电其他通信运营商管道、道路建设较为完善,道路迁改、升级段落较多、各职能部门管理部门齐全给新建管道工程报建带来诸多不便。
(2)本地区经济相对繁华、人均收入较高特别是本地靠出租厂房、民房的人居多,协调费用相对较高,给工程协调带来一定难度。
(3)随着经济的迅速发展,人们科普知识随之加强,对移动通信工程建设存在一定的抵制情绪,或反对基站建设,在工程建设过程中施工人员被村民围攻、殴打现象时有发生。
(4)道路完善、经济繁华管道施工围商铺难以协调,使得工程建设进度严重滞后,如寮步镇区。
(5)管道建设报建涉及到的部门多,报建周期长给工程建设带来一定难度,如公路局、市政、园林、环保、消防、治安综合执法、村委、城管、公用事业服务中心、粤港供水、燃气等。
(6)部分繁华段落市政管道已经建设完成,不允许我方自建,只能购买市政管道,涉及购买手续复杂,价格昂贵给工程建设带来不利因素。
(7)桥梁、道路可利用资源少,给部分段落报建带来极大难度。
1.5传输管道工程建设相关图片PVC管材
PVC塑管管材标示
扩口PVC管(常用)
钢管(挂桥、涵洞采用或路面保护)
检验用八角锤
管口检测(直径110mm)
井圈
新建管道测量划线(白石灰划线)
安全施工现场
回填深度检验
花砖路面恢复混泥土路面恢复每回填30cm需夯实1次
手井打基础
人手孔外批荡:
人手孔批荡完成、托架已安装(PVC 未装堵头)
人手孔批荡完成、托架、堵头已安装
井位回填
种植标桩
PVC管敷设
过桥钢管架设
铁笼装设
包封处理
顶管示意图
PVC管三面包封8-10cm
导向仪(控向系统)
液压顶管机
子管布放
管道光缆布放
壁挂(架空)光缆布放
光缆接续
馈线窗封堵(防水)
对引入局的光缆缠扎阻燃胶带
光缆成端。
