冬期施工组织设计(含计算式)
- 格式:docx
- 大小:33.60 KB
- 文档页数:16

按照《建筑工程冬期施工规程》(JGJ104-2011)规定,其冬期施工期限划分的原则为:根据当地多年气象资料统计,当室外日平均气温连续五天稳定低于5C以即进入冬期施工,当气温转暖时,室外日平均气温连续5d?高于5C 即解除冬期施工,其日平均气温是1d内2、8、14和20时等4次室外气温观测结果的平均值,这是在地面以上1.5m处,并远离热源的地方测得的。
冬期施工时由于其寒冷的的气候条件将会直接影响在建工程的施工质量、安全和进度。
冬期施工的起止日期为:当冬天到来时,为保证冬期施工的顺利进行,自冬期施工开始前夕起,我项目部成立以项目经理为第一责任人的施工现场冬期施工领导小组,做必要的前期准备工作,编制冬期施工方案。
一、编制原则及编制依据1、编制原则:确保工程施工质量;做到经济合理,使增加的费用为最少;所需的热源和材料有可靠的来源,并尽量减少能源消耗;确实做到能缩短工期的需要。
2、编制依据(1)、清水湾二期A区设计施工图。
(2)、现行《砌体工程施工质量验收规范》( GB50203-2011);《混凝土结构工程施工质量验收规范》 (GB50204-2002【2011 版】);《建筑工程施工质量验收统一标准》(GB50300-2013);《建筑地基基础工程施工质量验收规范》( GB50202-2002) 《预拌混凝土质量管理规程》 ( DB11/385-2011 ) 《钢筋机械连接通用技术规程》(JGJ107-2010);《施工现场临时用电安全技术规范》(JGJ46—2005)。
(3) 、现行《建筑工程冬期施工规程》( JGJ104-2011)(4)现场实际情况二、冬期施工特点1、冬期施工由于施工条件及环境不利,? 是工程质量事故的多发季节,尤以砼工程施工质量问题居多。
2、质量事故出现的隐蔽性、滞后性。
即工程是冬天干的,大多数在春季才开始暴露出来,因而给事故处理带来很大的难度,? 轻者进行修补,重者返工重做,不仅给工程带来损失,? 而且影响工程的使用寿命。

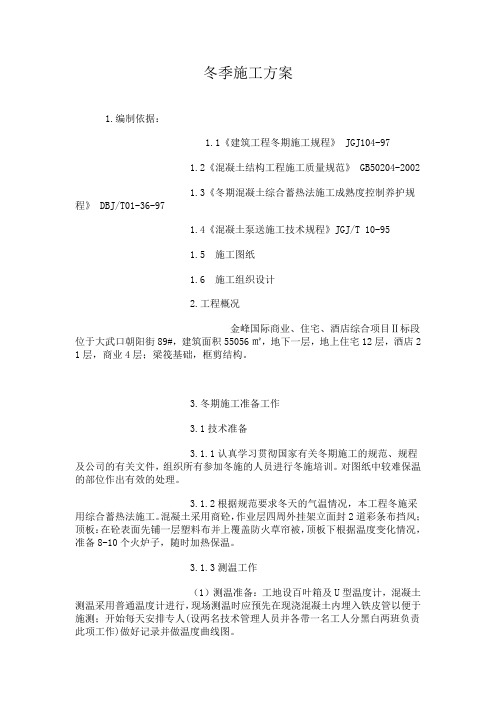

冬季施工方案1.编制依据:1.1《建筑工程冬期施工规程》 JGJ104-971.2《混凝土结构工程施工质量规范》 GB50204-20021.3《冬期混凝土综合蓄热法施工成熟度控制养护规程》 DBJ/T01 -36-971.4《混凝土泵送施工技术规程》JGJ/T 10-951.5 施工图纸1.6 施工组织设计2.工程概况金峰国际商业、住宅、酒店综合项目Ⅱ标段位于大武口朝阳街89#,建筑面积55056㎡,地下一层,地上住宅12层,酒店21层,商业4层;梁筏基础,框剪结构。
3.冬期施工准备工作3.1技术准备3.1.1认真学习贯彻国家有关冬期施工的规范、规程及公司的有关文件,组织所有参加冬施的人员进行冬施培训。
对图纸中较难保温的部位作出有效的处理。
3.1.2根据规范要求冬天的气温情况,本工程冬施采用综合蓄热法施工。
混凝土采用商砼,作业层四周外挂架立面封2道彩条布挡风;顶板:在砼表面先铺一层塑料布并上覆盖防火草帘被,顶板下根据温度变化情况,准备8-1 0个火炉子,随时加热保温。
3.1.3测温工作(1)测温准备:工地设百叶箱及U型温度计,混凝土测温采用普通温度计进行,现场测温时应预先在现浇混凝土内埋入铁皮管以便于施测;开始每天安排专人(设两名技术管理人员并各带一名工人分黑白两班负责此项工作)做好记录并做温度曲线图。
(2)测温孔的设置1)测温孔的设置应选择温度变化较大,容易散失热量,构件易于受冻结的部位(西北部或背阴的地方)设置。
2)现浇混凝土楼板:孔深100 mm,测孔垂直于板面。
具体做法见“楼板测温示意图”。
3)框支柱、框架柱:孔深150mm靠外侧放置,侧孔垂直于板面。
具体做法见“墙柱测温示意图”。
4)现浇混凝土墙体:孔深150mm,靠外侧设置,侧孔垂直于板面。
具体做法见“墙柱测温示意图”。
5)梁、板、墙测温点布置示意图见附图(首层测温点布置示意图、二层测温点布置示意图)。
3.1.4冬期施工培训:冬期施工由技术负责人组织向施工管理人员、技术骨干、工长及班组长作冬施方案交底和培训,明确施工方案、技术措施,施工方法、质量要求、施工试验要求。
一、冬季施工准备工作1、当工地昼夜平均气温 (每天 6、14、21 时所测室外温度的平均值) 低于+5℃或者最低气温低于-3℃时,砼工程按冬季施工办理。
2、为保证工程施工质量,在冬季的 12 月 20 至次年的 3 月 10 日严格按冬季施工要求进行施工。
3、开工前与当地气象部门签订服务合同,及时掌握天气预报的气象变化趋势及动态,以利于安排施工,做好预防准备工作。
4、根据本工程施工的具体情况,确定冬季施工需要采取防护的具体工程项目或者工作内容,制定相应的冬季施工防护措施,并在物资和机械做好储备和保养工作。
5、施工机械加强冬季保养,对加水、加油润滑部件勤检查,勤更换,防止冻裂设备。
6、检查职工住房及仓库是否达到过冬条件,及时按照冬季施工保护措施施作过冬篷,准备好加温及烤火器件。
当采用煤炉和暖棚施工时,作好防火、防煤气中毒措施,棚内必须有通风口,保证通风良好,并准备好各种抢救设备。
7、在进入冬季前施工现场提前作好防寒保暖工作,对人行道路、脚手架上跳板和作业场所采取防滑措施。
二、桥涵工程冬季施工保证措施1、桥梁工程我部 5 座桥均已施工完毕,桥上竣工测量工作已完成。
现还未进行铺架工作。
在冬季来临前将锚栓孔内碎石杂务、积水清理干净,用采胶布沙袋将孔进行覆盖,避免雨雪进入孔内冻坏混凝土。
对桥梁人行道步板及托架预制工作采用在暖棚内进行施工。
当架桥机对桥梁铺架完毕后根据天气及工期进度按排是否进行托架安装。
当需要进行安装施工时,桥上必须使用防滑脚手架,上桥施工所有人员必须穿防滑靴系安全绳后方可上桥操作施工。
2、混凝土工程冬季施工保证措施2.1、冬季条件下灌注的砼,在遭受冻结之前,采用普通硅酸盐水泥配置的混凝土其临界抗冻强度不低于设计标号的 30%,C15 及以下的混凝土其抗压强度未达到 5Mpa 前,不得受冻。
在充水冻融条件下使用的砼,开始受冻时的强度不低于设计标号的 70%。
2.2、冬季施工的砼配制、拌合、运输:2.2.1、为减少、防止混凝土冻害,选用较小的水灰比和较低的坍落度,以减少拌合用水量,此时可适当提高水泥标号,水泥标号不底于P.O 32.5。
冬季施工计划随着天气越来越冷,对安装施工不利,我们部分机组必须在冬季施工。
为保证冬季施工的安全和质量,特制定了此项措施。
一、项目概况伊利化工40万吨/年PVC项目由中国辰达工程公司设计。
我单位冬季电气仪表安装主要物理量:电气仪表桥架5000米、管道、电缆敷设100000米、灯具安装620台17800米、仪表设备部件498台、电气柜88台、气源管道铺设1200米、制造和安装支架2 9.5 吨。
二、施工实施的主要标准和规定:✧电气装置安装工程电缆线路施工及验收规程(GB50168-92)。
✧电气安装安装工程接地装置施工及验收规程(GB50169-92)。
✧电气装置安装工程旋转电机施工及验收规程(GB50170-92)。
✧电气安装工程面板、柜体及二次回路布线施工及验收规程(GB50171-92)。
✧电气设备安装工程交接试验标准(GB50150-91)。
✧电气安装安装工程中低压电器施工及验收规程(GB50254-96)。
✧电气装置安装工程爆炸、火灾危险环境电气装置施工及验收规程(GB50257-96)。
✧1000V及以下电气装置安装布线工程施工及验收规程(GB50258-96)。
✧电气安装安装工程电气照明施工及验收规程(GB50259-96)。
✧电气安装工程高压电器施工及验收规程(GBJ50147-90)。
✧电气安装工程电力变压器、油浸式电抗器、变压器施工及验收规程(GBJ50148-90)。
✧电气装置中母线装置施工及验收规程(GBJ50149-90)。
✧电气安装工程母线安装 ( GB J50 149-90 ) .✧建筑工程施工质量验收统一标准(GBJ50300-2001)。
✧建筑电气工程施工质量验收规程( GB 50 303-2002 )。
✧建筑工地用电安全技术暂行规定(JGJ46-88)。
✧建筑施工高空作业安全技术规程(JGJ80-91)。
✧《工业自动化仪表工程施工及验收规程》 GBJ93-2002 ✧《自动化仪表安装工程质量检验评价标准》GBJ131-90✧《自控仪表安装图集》 HG/T213、施工技术管理3.1 冬季施工的电气安装工程应符合本办法的规定和要求,并应符合国家现行和未就业的标准和规定。
冬期施工措施一、工程概况1、中桥位于K0+260.5处跨越沙梁川河,交角90度。
该桥上部结构形式采用4-20米部分预应力混凝土空心板,桥面连续,下部为柱式墩,钻孔灌注桩基础,U型台,明挖扩大基础,桥梁全长95.8米。
2、小桥位于K1+407处上部结构形式采用1-20米部分预应力混凝土空心板,下部为U型台,明挖扩大基础。
两桥河道均属季节性河流,流量较小.河心表层为沙砾土,下层为微风化泥岩加有强风化砂岩,中风化岩。
二、进入冬季施工的时间规定(一)1、当温度低于0℃时,应立即采取冬季施工措施,以防止建筑工程遭受冻害。
2、各地采取冬季施工的大致时间,可根据当地多年气温资料,按照室外日平均气温连续5d稳定低于5℃的范围确定。
(二)准备工作1、分专业分班组进行冬季施工教育和技术交底,让全体员工都要了解冬期施工的意义和要求。
2、采购和购买保温、保暖材料,备齐冬期现场施工所需的防护用具和器材。
3、制订和部署冬季施工工作计划,编制相应施工项目的技术措施。
4、现场肢手架必须牢固可靠,进行防滑处理,设防护樽安全网等安全措施,对安全隐患及时排除5、指定专人每天对气温进行测量,并经常与气象部门进行联系,随时掌握气温的变化情况。
6、按冬季施工的特点,对商混搅拌站所供砼提出配比及外加剂和制约条件的要求。
三、主要施工技术措施:(一)施工现场临时设施及管线防护。
1、对施工现场厕所、食堂、养护室、仓库、配电房、办公室等临时设施的门窗不齐的要进行完善,对门窗玻璃不全的要补齐,对不必要的洞口进行封堵,以确保密封保暖。
2、对现场临时给水管线和水箱,采用玻璃保温管壳、棉毯进行缠裹保温,防止冻裂、冻破。
3、对临时排水排污管道,加以疏通,使之始终保持畅通,不致于结冰堵塞。
4、施工现场要做好有组织排水,并禁止在场地内到处乱洒水、乱排水,使场地上不因集水而造成结冰。
5、在现场电器线路及用电平面图。
现场设电工,负责监护和管理用电设备。
严禁非电工人员随意拆改。
冬季施工组织设计方案一、项目背景分析针对冬季施工特点,制定冬季施工组织设计方案是确保施工安全、提高工效的必要措施。
冬季施工由于低温、降水和天气变化频繁等原因,施工条件恶劣,对材料、设备和人员的要求较高。
而有效的组织设计方案可以提前预判可能的问题,并制定相应的解决方案,以确保项目按计划顺利进行。
二、方案目标1.提高施工效率:通过科学合理的施工组织设计,充分利用冬季施工的有利条件,提高施工效率。
2.保障施工质量:加强对材料和设备的保温措施,确保在低温环境下施工质量不受影响。
3.提升安全管理:加强对施工现场的安全管理,保证施工人员的安全。
4.简化施工工艺:针对冬季施工特点,合理简化施工工序,降低施工难度。
三、方案内容1.材料和设备的保温措施在冬季施工中,保温是确保施工质量的关键。
采取以下措施:(1)材料保温:对容易受低温影响的材料进行保温,保证其在施工过程中的性能稳定。
(2)设备保温:对各类设备进行保温,以确保其正常运转。
2.施工人员的保护措施(1)加强安全教育:对施工人员进行冬季施工安全知识培训,提高他们的防寒意识和安全意识。
(2)配备防寒工具:根据施工环境的实际情况,为施工人员提供相应的防寒工具,如防寒服、手套、帽子等。
(3)合理安排作息时间:在寒冷环境下,施工人员的身体容易疲劳。
因此,合理安排施工人员的作息时间,确保他们有充分的休息和恢复时间。
3.施工工艺的调整(1)合理安排施工进度:根据冬季施工的特点,合理安排施工进度,避免在低温、强风和降雪天气下施工。
(2)采取加气混凝土施工:对于需要进行混凝土施工的工序,采用加气混凝土,减少施工时间和人力成本。
(3)运用现代技术:运用现代技术,如预制装配式构件、模块化施工等,缩短施工周期,提高施工效率。
4.安全管理措施(1)加强现场管理:加强对施工现场的安全管理,设置标志牌、警示线等,确保施工人员的安全。
(2)检查保温措施:定期检查和维护保温措施,确保保温效果良好。
冬期施工方案一、编制依据:1、《混凝土结构工程施工质量验收规范》 GB50204-20022、《建筑工程冬期施工规程》JGJ104-973、《建筑桩基础技术规范》 JGJ94-20085、《建筑施工计算手册》(第四版)6、《冬期施工手册》(第一版)7、本工程《岩土工程勘察报告》8、本工程施工图纸二、工程概况:三、冬期施工任务冬期施工时间:日平均气温连续5天低于5℃,为冬施开始日期;日平均气温连续5天高于5℃,为冬施结束日期。
现根据实际大气温度,已进入冬施阶段。
根据施工进度计划安排及施工现场实际情况,预计本工程进入冬期施工的分部分项工程有基础土方工程、基坑护壁桩工程、冠梁钢筋混凝土工程、挡墙砌筑工程、锚杆及注浆工程,桩施工工程。
为防止基槽及砼早期受冻,减少强度损失,确保冬期施工质量和进度,必须编制切实可行的冬期施工方案,并严格按此进行施工控制。
(工程桩部分施工方案因设计有变更,待确定后另行编制。
)四、施工准备及计划安排:(一)、施工准备:1、组织施工人员对施工图纸进行认真审阅,落实好技术交底工作。
2、现场成立冬期施工领导小组,负责安排、管理、落实、检查冬期施工工作。
做好地下管线会签工作,确保互不影响。
3、组织参加冬期施工工作的工长、施工班组学习冬期施工方案,并对现场测温员等所有操作人员进行冬期施工交底培训及考核。
4、检查修整临时设施。
对临时水箱、供水管、泵管等进行保温防冻。
5、做好冬期施工混凝土、砂浆及外加剂的试验配验工作,检查施工配合比。
密切保持同商品混凝土公司的联系、沟通、与协调,保证混凝土供应必须运输快捷、连续工作、措施到位。
6、安排专人进行气温观测,做好记录。
及时了解天气情况,采取积极措施,防止寒流突袭。
认真做好每日施工记录。
7、提前组织有关机具、保温覆盖材料及外加剂的进场,详见下表:(二)、冬施项目计划安排详见横道图。
五、施工技术措施(一)、土方及边坡工程:1、本工程拟边挖土,边做边坡护壁。
xxxx 工程项目冬季施工专项方案编制:职务:审核:职务:审批:职务:工程名称:xxxx 工程项目施工单位:xxxx 建设石家庄分公司一、编制根据 (2)二、工程概况 (2)三、冬施部位、项目: (2)四、冬期施工布署 (3)1、组织及人员准备 (3)2、冬期施工时间 (3)3、冬期气温、气象状况 (3)4、施工流水段划分及进度计划: (4)5、冬施劳动力安排: (4)6、项目部门及人员职能分工: (4)五、冬期施工准备 (5)1、技术准备 (5)2、材料设备准备 (6)3、施工现场准备 (7)4、生活区准备 (7)5、水电施工准备 (8)六、冬期施工重要施工办法方法 (8)1、钢筋工程 (8)2、模板工程 (9)3、混凝土工程 (9)4、防水工程 (13)5、回填土工程 (14)七、其它准备 (14)1、机械设备 (14)2、水电安装工程 (15)八、冬施质量、安全、消防、环保等管理方法 (15)质量方法 (15)安全方法: (17)消防方法: (18)环保方法: (18)一、编制根据根据施工图纸,现场平面布置状况,本工程施工组织设计和现行有效的国家施工及验收规范,以及秦皇岛市青龙县地形、地貌及历年来天气、气候状况进行编制。
二、工程概况xxxx 位于河北省秦皇岛市青龙满族自治县县城西部,承秦公路北侧,由xxxx 房地产开发有限公司开发,xxxx 建筑设计有限公司设计,由 xxxx 工程项目管理有限公司单位监理,5-1#、5-2#、7#楼、会所及相邻车库,由我 xxxx 建设集团有限公司承建施工。
5-1#、5-2#、7#为钢筋混凝土剪力墙构造,建筑面积约5.3 万平米,会所建筑面积为3179.6m2,相邻的地下车库为框架构造建筑面积1.5296 万平米。
青龙县城四周环f t,常年气候凉爽,日平均气温低于秦皇岛2-3度,低于同纬度地区3-5 度,每年11 月5 日及进入冬季施工阶段。
三、冬施部位、项目:冬施部位:根据工期进度安排和实际施工进度状况进入冬季施工时主楼和相邻车库正在主体构造施工。
目录一、编制依据 (2)二、工程概况 (2)三、冬期施工概况 (3)3.1冬期施工起止时间 (3)3.2施工进度安排 (3)四、施工准备 (3)4.1冬施原则 (3)4.2技术准备 (3)4.3组织措施 (3)4.4材料准备 (4)4.5临水保温 (5)4.6机械准备 (5)4.7生活区、办公区及工人宿舍取暖 (5)五、主要施工方法 (6)5.1钢筋工程 (6)5.2模板工程 (6)5.3混凝土工程 (7)5.4砌筑工程 (10)5.5机电工程 (11)六、冬期施工的管理工作 (12)6.1技术管理 (12)6.2安全管理 (12)6.3消防管理 (13)七、混凝土热工计算 (14)一、编制依据1、《建筑工程施工质量验收统一规程》 GB50300-20132、《混凝土结构工程施工质量验收规范》GB50204-20153、《混凝土结构工程施工规范》GB50666-20114、《砌体工程施工质量验收规范》GB50203-20113、《建筑工程冬期施工规程》JGJ/T104-20114、《混凝土防冻剂》JC475-20045、《混凝土外加剂应用技术规程》GB50119-20136、本工程施工图纸7、本工程《施工组织设计》二、工程概况郑州五龙口城中村改造安置区项目位于郑州市高新区五龙口南路以北、电厂路以东,为大型民用建筑类项目,主要包括住宅楼、附属地库、幼儿园及配套公建设施。
工程由3层地下车库、6栋高层住宅、5栋多层住宅组成。
项目占地面积约4.21万平方米,总建筑面积约25.07万平方米,其中地上建筑面积约18.76万平方米,地下建筑面积约6.31万平方米。
合同工期自2015年3月10日开工,计划于2016年8月30日竣工。
工程质量创优目标为争创“结构中州杯”,工程安全文明目标为创“郑州市安全文明工地”。
三、冬期施工概况3.1冬期施工起止时间《建筑工程冬期施工规程》规定:根据当地多年气象资料统计,当室外日平均气温连续5d稳定低于5℃即进入冬期施工;当室外日平均气温连续5d高于5℃时解除冬期施工。
1编制依据 (1)2工程概况 (1)2.1工程建设概况 (1)2.2冬期施工概况 (1)3冬期施工组织机构 (2)4施工准备 (2)4.1技术准备 (2)4.2人员准备 (3)4.3材料机具准备 (3)5冬期施工法 (4)5.1钢筋工程 (4)5.2模板工程 (5)5.3混凝土工程 (5)5.4防水工程 (8)5.5排风通道 ....................................... 错误!未定义书签6冬期施工质量保证措施 (9)7冬期安全措施 (9)7.1 一般安全措施 (9)7.2消防措施 (10)8文明施工保障措施 (11)121编制依据2工程概况2.1工程建设概况2.2冬期施工概况2.2.1冬期施工定义冬期施工具体日期应当根据当地气象部门提供的气温资料,当室外日平均气温连续5d稳定低于5° C的首日即进入冬期施工;当室外日平均气温连续5d稳定高于5° C 的终日,即解除冬期施工。
地区属于冬期施工的时间段,一般为11月1日〜3月31日。
222冬期施工容主体。
电气、水暖与管道专业,配合建筑施工3冬期施工组织机构根据本工程面积大,质量要求高,冬期难度大的特点,为保证冬期施工的顺利进行, 特成立冬期领导小组,以项目领导班子为指挥核心,各部门互相配合,使冬期的组织、布置、检查、落实等各环节均能有序进行。
冬期领导小组及实施小组成员如下:4施工准备4.1技术准备冬期前认真查阅施工图纸、案、相关安全质量规,找出冬期中要进行的分项工程及所用的人、机、料、施工工艺、安全质量施工注意点等,作到冬期中重点突出、心中有数。
组织管理人员学习冬期规程标准、进行冬期案交底,提高冬期安全、质量、技术等意识,避免在冬期中造成损失。
加强对工人的冬期技术交底,培训测温人员,提高对冬期工作的责任心和操作水平。
由技术部组织测温培训,试验室安排专人进行气温观测,保证测温记录的真实性、完整、准确性,经常拨打咨询与气象部门联系,并作记录,提前掌握天气情况,预防寒流袭击。
冬期施工特殊工种培训:试验工、电焊工、信号工、测温人员等经过培训,保证持证上岗。
现场由技术部组织各部门和施工队配合成立现场测温小组,由技术部进行冬期交底,组织对施工期间的室外气温、标养室的温度、混凝土的温度及时进行测温并做记录。
并与当地气象台站保持联系,及时收听天气预报,寒流来临时提前做好应急准备。
从10月下旬现场开始测大气温度,每昼夜测温四次,测温时间为2:00、8:00、14:00、20:00,作好测温记录,设立测温标识牌,挂在相应测温部位上,测温的同时填写测温记录,直至冬期结束。
每天早上8: 00,并将前一天大气测温情况、当天及未来48小时的天气预报写于现场天气预报公示板上。
同时,要求分包单位对混凝土的出罐温度、入模温度、养护温度做好相应的记录。
4.2人员准备冬期施工时要求分包单位及钢结构单位准备充足的施工人员,具体人员需求见下表:劳动力计划表4.3材料机具准备根据冬期的进度安排,现场使用的冬期材料应在施工前7天准备完成,随工程施工进度进场。
材料需求计划表注:混凝土采用商品混凝土,要求混凝土搅拌站采用根据未来5日天气最低温度,选用规定温度为-5 ° C至-10 ° C的防冻剂。
水平结构顶面采用根据天气情况覆盖一到两层草帘。
竖向构件侧面外围包双层草帘。
进入冬期前现场施工机械和车辆全部更换防冻液和冬季机油。
临时用电设备接地重新检查验收。
下雪时,施工现场道路洒融雪剂,防止路面结冰。
5冬期施工法5.1钢筋工程5.1.1钢筋的制作及材料保护钢筋堆放时,钢筋下部用枕木垫高300mm,表面覆盖一层塑料布加彩条布,以防雨雪天气时钢筋表面锈蚀和污染。
若遇下雪天气,应及时将积雪清理干净。
本工程冬期施工时正处于地下室施工阶段,施工时必须控制好材料的检测及施工质量。
钢筋在运输和加工过程中应防止撞击和刻痕等。
对沾泥的钢筋应先清理干净,再吊到作业面绑扎。
钢筋直螺纹连接接头负温施工,需进行负温试验验证。
对套丝机安置专门的操作棚, 设置取暖炉保证的温度,避免钢筋冷脆性的发生。
套丝机需采用防冻型冷却液(水溶性切削润滑液),保证气温在-20 C时,机械能够正常运行,同时备好热水以免机械循环水冻结,施工完毕后及时的把水放掉。
5.1.2钢筋焊接冬期施工时钢筋的焊接,宜在室进行,当必须在室外焊接时,其最低气温不得低于-20 C,且应有防雪挡风措施。
钢筋焊接前,必须根据施工条件进行试焊,经试验合格后,可正式施焊,焊后的接头应放在棉粉或碳灰中缓慢冷却,未经冷却的接头禁接触冰雪。
对施焊后的全部接头的外观质量进行自检,剔除不合格接头。
制定和执行安全技术措施,加强焊工的劳动保护,防止发生烧伤、触电及火灾等事故。
风力超过四级时,应采取挡风措施。
5.2模板工程当遇寒天气时,当柱子模板安装、校正、加固完毕后,在柱模外侧用草帘与棉被保温,为防止脱落,可用铁丝加固。
拆除模板后,先用塑料薄膜包裹,再用两层棉被覆盖, 用木条压紧,应特别注意加强四角部位的保温工作。
(混凝土墙、梁及板模板保温式同柱)遇雨雪天气,及时用暖风机清除模板冰雪。
冬期期间混凝土强度增长缓慢,全部模板材一次性投入,数量须准备充足,拆模需提前进行报验。
梁、板、墙、柱模板须在混凝土同条件养护试块强度达到5N/mm2,混凝土温度冷却到5 C后,且混凝土表面温度与外界环境温度差不大于20 C时可拆除。
柱子混凝土,还应控制其险外温差不大于25 C。
后浇带两侧悬挑部分的模板不能随意拆除。
5.3混凝土工程混凝土工程的冬期施工,是整个冬期施工工作的重点和难点,必须在保证质量的前提下,采取适宜的冬期施工措施。
根据现场条件本工程采用综合蓄热法施工(室外最低气温不低于-15 C)。
本工程混凝土全部采用商品混凝土,运输采用混凝土运输车从搅拌站运至施工现场。
5.3.1冬期施工商品混凝土混凝土采用硅酸盐水泥和普通硅酸盐水泥配制时,其受冻临界强度不应小于设计混凝土强度等级值的30%,且不应小于4.0MPa,对有抗渗要求的混凝土,不宜小于设计混凝土强度等级值的50%。
水泥强度等级不低于42.5,混凝土的水泥用量不应少于280kg/m 3,水胶比不应大于0.55。
混凝土中需掺入无氯盐的防冻剂,按实际情况掺加早强剂,具体掺量由提供试验室根据试配情况确定,所用外加剂应符合现行标准《混凝土外加剂应用技术规》GB 50119 的相关规定。
拌制混凝土所用骨料应清洁,不得含有冰、雪、冻块及其他易冻裂物质。
掺加含有钾、钠离子的防冻剂混凝土,不得采用活性骨料或在骨料中混有此类物质的材料。
混凝土所用的水泥、砂、外加剂、掺和料等必须有市技术监督局核定的法定检测单位的出具的(碱含量和集料活性)检测报告。
混凝土原材料加热应优先选用加热水的法,当加热水仍不能满足要求时,再对骨料进行加热,水泥使用前宜运入暖棚存放,5.3.2混凝土运输罐车必须装上保温套,接料前用热水湿润后倒净余水,以减少混凝土的热损失。
保证运送到现场的混凝土出罐温度不得低于10C,保证混凝土的入模温度不低于5C。
禁使用有冻结现象的混凝土。
混凝土在运输中,不得有表层冻结、混凝土离析、水泥砂浆流失、坍落度损失等现象。
保证运输中混凝土降温速度不超过5C/h (在混凝土小票上写明出机温度,到场后现场测温,温差除以运输时间)。
5.3.3混凝土浇筑在混凝土浇筑前应做好各项准备工作,根据浇筑部位,确定最佳的混凝土运输车行驶路线及浇筑路线。
认真检查脚手架与马道支设情况是否正常,以及各通道的防滑措施安全可靠。
应认真做好各项检查工作,如模板、钢筋、预埋件、预留洞口等检查混凝土浇筑前先清除模板和钢筋上的冰雪、污垢及杂物,清除时应采用气泵,不得用水冲洗。
施工之前要做好准备工作,施工中提高混凝土的浇筑速度。
在混凝土泵车料斗、泵管、塔吊吊斗上都应包裹草帘被进行保温。
混凝土到浇筑地点后,应采取快铺料,快振捣,及时覆盖的快速施工法,工作面尽量缩小,以减少热量损失,混凝土的入模温度不应低于 5 Co混凝土入模时用温度计测量,每次浇注至少测2次。
施工过程中要格控制混凝土的上料时间和荷载。
534混凝土养护冬期施工混凝土养护措施十分关键,正确的养护能避免混凝土产生不必要的温度收缩裂缝和受冻现象。
采用综合蓄热法养护混凝土具体部位及措施如下:1、柱混凝土养护:拆模后,及时用塑料薄膜及棉被,沿水平向上缠绕的法,进行包裹覆盖,棉帘被搭接不小于100mm,并用铁丝绑牢。
上下两层棉帘被接缝处应相互错开。
2、墙混凝土养护:墙体侧面保温的棉被采用竖向悬挂的法,棉帘被长短边搭接不小于300mm,并用铁丝绑牢。
上下两层棉帘被接缝处应相互错开。
3、顶板混凝土养护:顶板混凝土在浇筑完毕后随即抹平,然后覆盖一层塑料薄膜再覆盖草帘与棉被各一层,压实且不要留下脚印。
对于边角等薄弱部位或迎风面,其保温厚度应增大到面部位的2-3倍,采用两层草帘加一层棉被覆盖,顺下来包住混凝土模板的外侧,用木条和铁钉钉住,圈封好以减少透风量。
5.3.5混凝土的测温5.3.5.1测温点布置测温按实际情况分别在混凝土外墙与地下室顶板设置,测温深宜为10-15cm。
外墙与板,每施工段测温不少于6个,其中板四位置应设置测,板中可适当设置,深1/2 板厚;外墙在后浇带处各设置2处,中间部位沿竖直向设置2处。
535.2测温点的埋设浇筑混凝土前用火烧丝将设铁管固定于测温点布置的位置。
铁管端头露出混凝土顶面100mm,埋入混凝土中150mm ;两端采用塑料布堵塞密;埋设位置准确、固定牢固可靠、防止进浆。
5.3.5.3温度的测量1、测温工作由区域安排专人负责收集与整理测温结果,分包单位配合,技术员负责检查、监督。
2、浇筑开始到混凝土强度达到4.0N/mm2 (根据同条件试块强度)之前每两小时测一次,达到4.0N/mm2后,每6小时测一次。
当混凝土温度与室外环境温度基本相同时,可停止测温。
3、测温时,温度计应与外界气温隔离,并留置在至少3分钟。
535.4测温操作要求1、温度计放入测温后至少3分钟才能测温。
在测温过程中。
如室外气温突然下降至低于预计值,应立即补加保温层或采取其它措施,防止混凝土过早受冻。
采用普通温度计时,读数要快,眼睛必须与温度计的液体柱顶面相平。
2、测温记录表由现场专职测温员填写。
测温记录必须真实、准确、完整,字迹工整,不得涂改。
测温员必须经过培训,了解冬期混凝土的性质、测温要求,对现场覆盖不、温差过大、混凝土温度过高或过低等不正常现象要有很灵敏的反应,并及时向项目部有关人员和技术负责人反映实际情况。
3、每次测温填写混凝土测温标识牌。
每次测完温,要立即把签字完整的测温记录表报技术部审核后交资料室归档。
5.3.6混凝土试块制做与养护1、搅拌站应按有关规定制做、收集和养护试块并做试验,工地试验室必须对运到现场的混凝土进行试块制做、收集和养护。
