转角处连墙件缺失监理通知单
- 格式:docx
- 大小:11.05 KB
- 文档页数:1
工程检查通知整改监理反馈单(精选5篇)第一篇:工程检查通知整改监理反馈单12#楼1、外脚手架连墙件部分未整改到位,预埋件与悬挑梁的间距部分用硬质填充物未填充到位。
2、施工电梯卸料平台架未有专项技术措施。
3、14层塔吊转料平台架已拆除。
4、12#塔式起重机连墙件未整改。
5、施工电梯无检测报告,左右笼防错相、超载保护器及防断保护装置正在更换中。
现场查无施工电梯资料。
6、拉结筋入墙长度不足,个别存在压在柱面上,构造柱的搭接长度不足10d,个别未预埋,楼梯构造柱未预埋。
13#楼1、外脚手架连墙件部分未整改到位,预埋件与悬挑梁的间距部分用硬质填充物未填充到位。
2、施工电梯卸料平台架未有专项技术措施。
3、施工电梯无检测报告。
现场查无施工电梯资料。
4、拉结筋入墙长度不足,个别存在压在柱面上,构造柱的搭接长度不足10d,个别未预埋,楼梯构造柱未预埋。
14#楼1、外脚手架连墙件部分未整改到位,预埋件与悬挑梁的间距部分用硬质填充物未填充到位。
2、施工电梯卸料平台架未有专项技术措施。
3、施工电梯无检测报告。
现场查无施工电梯资料。
4、拉结筋入墙长度不足,个别存在压在柱面上。
拉结筋的皮数和砖墙的皮数不和时,把拉结筋压弯砌在墙里,影响墙体的质量。
构造柱的搭接长度不足10d,个别未预埋,楼梯构造柱未预埋。
5、墙体砌筑时,个别出现通缝,个别门垛是后面补上的,个别过梁入墙体未满足要求.6、构造柱的马牙槎用混凝土砖砌筑。
第二篇:监理工程师安全检查整改通知回复单监理工程师安全检查整改通知回复单工程名称:施工单位:致:小学监理公司我方接到编号:的监理工程师安全检查通知后,已按要求完成了贵公司通知的整改内容,请予以复查。
具体整改内容如下:承包单位(章):项目经理:日期:复查意见:项目监理机构:总/专业监理工程师:日期:本表一式二份,承包单位、监理单位各一份。
第三篇:安全检查整改反馈单安全整改反馈单NO :四川航天建筑工程公司安全管理部:根据 2015 年 3 月 18 日由公司安全管理部,对现场安全安全检查时提出的问题,经项目部复查已整改,现将整改落实情况如下:提出的问题整改措施完成时间执行部门执行人签字经复查已整改完善监督、督促 2015 年 3 月 19 日一心小区一期六工区王万军存在的问题防水班组作业时火源距液化气瓶较进且现场灭火器失效。

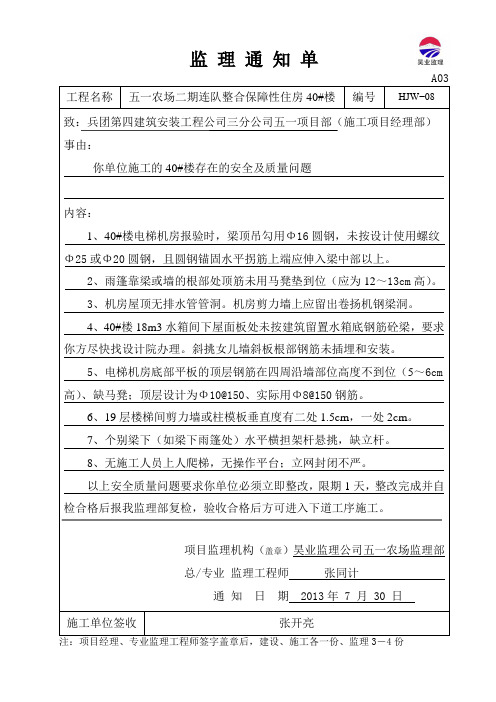

A03 工程名称五一农场二期连队整合保障性住房40#楼编号HJW−08致:兵团第四建筑安装工程公司三分公司五一项目部(施工项目经理部)事由:你单位施工的40#楼存在的安全及质量问题内容:1、40#楼电梯机房报验时,梁顶吊勾用Φ16圆钢,未按设计使用螺纹Φ25或Φ20圆钢,且圆钢锚固水平拐筋上端应伸入梁中部以上。
2、雨篷靠梁或墙的根部处顶筋未用马凳垫到位(应为12~13cm高)。
3、机房屋顶无排水管管洞。
机房剪力墙上应留出卷扬机钢梁洞。
4、40#楼18m3水箱间下屋面板处未按建筑留置水箱底钢筋砼梁,要求你方尽快找设计院办理。
斜挑女儿墙斜板根部钢筋未插埋和安装。
5、电梯机房底部平板的顶层钢筋在四周沿墙部位高度不到位(5~6cm 高)、缺马凳;顶层设计为Φ10@150、实际用Φ8@150钢筋。
6、19层楼梯间剪力墙或柱模板垂直度有二处1.5cm,一处2cm。
7、个别梁下(如梁下雨篷处)水平横担架杆悬挑,缺立杆。
8、无施工人员上人爬梯,无操作平台;立网封闭不严。
以上安全质量问题要求你单位必须立即整改,限期1天,整改完成并自检合格后报我监理部复检,验收合格后方可进入下道工序施工。
项目监理机构(盖章)昊业监理公司五一农场监理部总/专业监理工程师张同计通知日期 2013年 7 月 30 日施工单位签收张开亮监理通知单A03 工程名称兵团十二师综合培训基地项目教学楼编号HJW−03致:新疆天恒基建筑有限公司综合培训基地项目部(施工项目经理部)事由:关于你单位综合培训基地项目教学楼进度滞后事宜问题内容:1、你方施工的教学楼按合同约定2013年12月30日竣工,现场实际进度比计划滞后1个月,施工时未能按制定的进度计划完成,现要求你方根据现场实际未完工程量重新制定计划,细致到每日赶工的工序完成计划,采取增加人员、设备等措施加快工程进度。
以确保按期完工。
项目监理机构(盖章)昊业监理公司五一农场监理部总/专业监理工程师周彤通知日期 2014年 10 月 26 日施工单位签收何智朋A03 工程名称五一农场连队整合保障性住房SP4-19小区28#楼编号HJW−03致:新疆天恒基建筑安装公司五一农场二期保障房项目部(施工项目经理部)事由:你单位施工的28#楼第二次报验仍存在一些质量问题,自检不到位。
B.5.1
监理通知回复单质量控制类
工程名称:仕方国际14楼编号:B.5.101 —
江苏省住房和城乡建设厅监制
B.5.1
监理通知回复单质量控制类
工程名称:仕方国际14楼编号:B.5.101 —
江苏省住房和城乡建设厅监制
B.5.1
监理通知回复单质量控制类
工程名称:仕方国际14楼编号:B.5.101 —
江苏省住房和城乡建设厅监制
B.5.1
监理通知回复单质量控制类
工程名称:仕方国际14楼编号:B.5.101 —
江苏省住房和城乡建设厅监制
B.5.1
监理通知回复单质量控制类
工程名称:仕方国际10-13楼编号:B.5.101 —01
江苏省住房和城乡建设厅监制
B.5.1
监理通知回复单质量控制类
工程名称:仕方国际10-13楼编号:B.5.101 —02
江苏省住房和城乡建设厅监制
B.5.1
监理通知回复单质量控制类
工程名称:仕方国际14楼编号:B.5.101 —
江苏省住房和城乡建设厅监制
B.5.1
监理通知回复单质量控制类
工程名称:仕方国际14楼编号:B.5.101 —
江苏省住房和城乡建设厅监制
B.5.1
监理通知回复单质量控制类
工程名称:仕方国际10-13楼编号:B.5.104 —06
江苏省住房和城乡建设厅监制
B.5.1
监理通知回复单质量控制类
工程名称:仕方国际10-13楼编号:B.5.101 —04
江苏省住房和城乡建设厅监制
B.5.1
监理通知回复单质量控制类
工程名称:丰联广场编号:B.5.10 —
江苏省住房和城乡建设厅监制。
1-监理工程师通知单监理工程师通知单致:中建四局六公司施工项目部事由:巡查现场裙楼幕墙龙骨施工发现:内容:裙房东立面南侧龙骨焊接部分不符合要求,存在漏焊、夹渣、焊缝不饱满,焊渣未清除现象。
责令施工单位根据上述情况做好类似情况排查。
项目监理机构(盖章)总∕专业监理工程师(签字)年月日注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
监理工程师通知单致:福建省惠五建设工程有限公司事由:安全站专项检查现场存在的安全问题内容:1、临时用电:总配电房保护零线分色不符合要求。
部分设备机具未做到“四个一”(塔吊、搅拌机等)。
施工电梯末级漏保参数偏大。
2、悬挑脚手架:局部连墙件偏少,局部密布网封闭不严密,局部水平竹笆未满铺。
悬挑层里口未封闭。
3、高处作业:部分洞口未防护,电梯井平面防护拆除过早。
临边防护不到位。
商业层外架拆除后做好周边及临边防护。
4、塔吊基础有积水。
22#楼塔吊超过一年检测期限暂停使用。
20#楼塔吊2月11日检测到期。
5、搅拌机保险挂钩不全。
6、办公区与施工区未隔离。
高层消防设施不齐全。
7、架子工特种作业人员证件与拆架交底记录不符。
要求以上问题7日内完成整改,并将处理结果及时报安监站备案。
项目监理机构(盖章)总∕专业监理工程师(签字)年月日注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
监理工程师通知单致:福建省惠五建设工程有限公司事由:安全问题内容:你单位20#-22#楼使用的人货电梯安装使用已2个多月时间了,经查至今没有把使用登记手续办好,从安全角度上考虑责令你单位暂停施工,否则后果由施工单位自负。
项目监理机构(盖章)总∕专业监理工程师(签字)年月日注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
监理工程师通知单致:福建省惠五建设工程有限公司事由:20#楼22层结构钢筋验收存在的质量问题内容:1、个别梁模板截面尺寸偏小。
2、线管过于集中处(特别是三管叠加处)要进行处理。
重庆建工集团股份有限公司
安全隐患整改通知单
工程名称:重庆市南川区金佛山水利工程集中统建安置区建设项目一期工程编号: 2018-01
D地块劳务(班组) :
经检查人员于 2018 年 1月 12日经检查了解,你单位存在以下问题:
1、D7、8、13、14、15、16、17外架连墙件少,部分缺失严重。
2、以上几栋还存在外架卸料平台处普遍缺少小横杆。
3、采光井井架横杆缺失严重。
4、D14、15无连墙抱柱。
5、D1、2、3、
6、D
7、D
8、D16、D13、D17外架安全网破损严重应及时恢复或更换。
以上安全隐患望劳务班组引起高度重视,立即组织人员整改、完善,及时消除重大安全隐患,确保生产安全。
如因你劳务班组未及时组织人员整改,造成的后果由你劳务班组自行负责。
自通知发出后,以上隐患各地块三日内整改完善,并书面回复报项目部复查。
接受检查劳务(班组)负责人签字:
日期:年月日检查员签字:
日期:年月日。
监理工程师通知回复单工程名称:遵义保利·未来城市项目
监理工程师通知回复单工程名称:遵义保利·未来城市项目
监理工程师通知回复单工程名称:遵义保利·未来城市项目
四组团20#楼42#楼孔桩加固措施
监理工程师通知回复单工程名称:遵义保利·未来城市项目
监理工程师通知回复单工程名称:遵义保利·未来城市项目
监理工程师通知回复单工程名称:遵义保利·未来城市项目
监理工程师通知回复单工程名称:遵义保利·未来城市项目
监理工程师通知回复单
工程名称:遵义保利·未来城市项目
监理工程师通知回复单工程名称:遵义保利·未来城市项目
监理工程师通知回复单工程名称:遵义保利·未来城市项目
监理工程师通知回复单工程名称:遵义保利·未来城市项目
监理工程师通知回复单工程名称:遵义保利·未来城市项目
监理工程师通知回复单工程名称:遵义保利·未来城市项目
监理工程师通知回复单工程名称:遵义保利·未来城市项目。
转角处连墙件缺失监理通知单
各单元管理人员和作业员:
由于最近转角处连墙件缺失的事宜针对这个问题现通过直如下:为了加强现场安全管理,消除存在安全隐患,为此监理单位对工地进行了一次安全检查。
发现转角处连墙件缺失的问题。
这个问题出现不止一次,比较严重,现要求施工单位立即进行整改,限期3天内整改完成后附照片回复监理,并举一反三组织人员进行全面自查,彻底消除安全隐患,确保工程顺利开展。
要求,墙体转角处未设置构造柱。
上述问题已在现场检查监
理例会中多次提出整改要求,但现场上述问题依然存在,且现场发现新出现擅自混用自拌砂浆的现象,且无合格的级配和计量设施。
针对以上问题,再次强调:要求加强现场管理,对作业人员再次进行技术交底,落实自查自检工作,同时严格遵规定进行作业。
