确定劳动量和机械台班数
- 格式:doc
- 大小:26.50 KB
- 文档页数:4
施工进度计划的编制施工进度计划是在选定施工方案的基础上,根据规定工期和各种资源供应条件,按照施工过程的合理施工顺序及组织施工的原则,用横道图或网络图,对工程项目从开工到竣工的全部施工过程在时间上和空间上的合理安排。
施工进度计划是单位工程施工组织设计中最重要的组成部分,它必须配合施工方案的选择进行安排,它又是劳动力组织、机具调配、材料供应以及施工场地布置的主要依据,一切施工组织工作都是围绕施工进度计划来进行的。
一、施工进度的编制目的和基本要求编制施工进度计划的目的是要确定各个项目的施工顺序和开、竣工日期。
一般以月、旬、周为单位进行安排,从而据此计算人力、机具、材料等的分期(月、旬、周)需要量,进行整个施工场地的布置和编制施工预算。
编制施工进度计划的基本要求是:保证拟建工程在规定的期限内完成;迅速发挥投资效益;保证施工的连续性和均衡性;节约施工费用。
施工进度计划一般用横道图和网络图的形式表示。
二、施工进度计划的编制依据1)合同规定的开工竣工日期单位工程施工组织设计不分类别都是以开工竣工为期限安排施工进度计划的。
指导性单位工程施工组织设计中施工进度计划安排必须根据标书中要求的工程开工时间和交工时间为施工期限,安排工程中各施工项目的进度计划。
实施性单位工程施工组织设计是以合同工期的要求作为工程的开工和交工时间安排施工进度计划。
重点工程的单位工程施工组织设计根据总施工进度计划中安排的开工竣工时间或业主特别提出要求的开工交工时间安排施工进度计划。
2)工程图纸熟悉设计文件、图纸,全面了解工程情况,设计工程数量,工程所在地区资源供应情况等;掌握工程中各分部、分项,单位工程之间的关系,避免出现施工倒顺的安排施工进度计划。
3)有关水文、地质、气象和技术经济资料对施工调查所得的资料和工程本身的内部联系,进行综合分析与研究,掌握其间的相互关系和联系,了解其发展变化的规律性。
4)主导工程的施工方案根据主导工程的施工方案(施工顺序、施工方法、作业方式)、配备的人力、机械的数量、计算完成施工项目的工作时间,排出施工进度计划图。
劳动量和机械台班量计算的公式好嘞,以下是为您生成的文章:在咱们日常的工程建设或者生产作业中,劳动量和机械台班量的计算那可是相当重要的。
这就好比你做饭得知道要放多少米、多少水一样,要是算错了,事儿可就麻烦啦!咱先来说说劳动量的计算。
劳动量,简单来说,就是完成一项任务所需要的人工工作时间。
它的计算公式是:D = Q / C 。
这里的“D”代表劳动量,“Q”表示工程量,“C”呢,则是产量定额。
比如说,要砌一堵10 立方米的墙,每人每天能砌 2 立方米,那需要的劳动量就是 10÷2 = 5 个工日。
我记得有一次,我们学校要新建一个花坛。
负责这个项目的老师让我们几个同学帮忙计算一下需要多少人工。
那时候,我们可认真啦,拿着尺子量来量去,算出了花坛的工程量。
然后再去查产量定额,最后算出了大概需要的劳动量。
可有意思的是,在计算的过程中,有个同学把数字给看错了,结果算出来的劳动量差了好多。
大家发现错误之后,哈哈大笑,还开玩笑说要是按照他算的来,估计这花坛得修到猴年马月去。
再说说机械台班量的计算。
机械台班量的计算公式是:T = Q / P 。
“T”表示机械台班量,“Q”还是工程量,“P”是机械台班产量定额。
打个比方,如果要挖 100 立方米的土,一台挖土机每台班能挖 50 立方米,那需要的机械台班量就是 100÷50 = 2 台班。
有一回我去一个工地参观,看到工人们正在计算挖地基需要的机械台班量。
他们拿着图纸,一边讨论,一边计算,那认真的劲儿真让人佩服。
我在旁边听着,也学到了不少东西。
总之啊,劳动量和机械台班量的计算虽然看起来有点复杂,但只要咱掌握了公式,弄清楚每个量的含义,再细心点儿,就一定能算对。
这不仅能让工程顺利进行,还能避免浪费人力和物力呢!可别小瞧这小小的计算,它在实际工作中的作用大着呢!。
单位工程施工进度计划的编制单位工程施工进度计划是在既定施工方案的基础上,根据规定的工期和各种资源供应条件,对单位工程中的各分部分项工程的施工顺序、施工起止时间及衔接关系进行合理安排的计划。
一、单位工程施工进度计划编制的依据单位工程施工进度计划编制的主要依据有:施工总进度计划;单位工程施工方案;合同工期或定额工期;施工定额;施工图和施工预算;施工现场条件;资源供应条件;气象资料等。
二、单位工程施工进度计划的编制程序三、单位工程施工进度计划的编制方法1.划分工作项目工作项目是包括一定工作内容的施工过程,它是施工进度计划的基本组成单元。
工作项目内容的多少,划分的粗细程度,应根据计划的需要来决定。
对于大型建设工程,经常需要编制控制性施工进度计划,此时工作项目可以划分得粗一些,一般只明确到分部工程即可。
例如在装配式单层厂房控制性施工进度计划中,只列出土方工程、基础工程、预制工程、安装工程等各分部工程项目。
如果编制实施性施工进度计划,工作项目就应划分得细一些。
在一般情况下,单位工程施工进度计划中的工作项目应明确到分项工程或跟具体,以满足指导施工作业、控制施工进度的要求。
例如装配式单层厂房实施性施工进度计划中,应将基础工程进一步划分为挖基础、做垫层、砌基础、回填土等分项工程。
由于单位工程中的工作项目较多,应在熟悉施工图纸的基础上,根据建筑物结构特点及已确定的施工方案,按施工顺序逐项列出,以防止漏项或重项。
凡是与工程对象施工直接有关的内容均应列入计划,而不属于直接施工的辅助性项目和服务性项目则不必列入。
例如在多层混合结构住宅建筑工程施工进度计划中,应将主体工程中的搭设脚手架、砌筑砖墙、现浇圈梁、大梁及板混凝土、安装预制楼板和灌缝等施工过程列入。
而完成主体工程中的运转砂浆及混凝土、搅拌混凝土和砂浆,以及楼板的预制和运输等项目,既不是在建筑物上直接完成,也不占用工期,则不必列入计划中。
另外,有些分项工程在施工顺序上和时间安排上是相互穿插进行的,或者是由同一专业施工队完成的,为了简化进度计划的内容,应尽量将这些项目合并,以突出重点。
施工组织与管理练习题库(附参考答案)一、单选题(共71题,每题1分,共71分)1.建筑生产的流动性是由于建筑产品的( )造成的。
A、周期长B、体积庞大C、多样性D、固定性正确答案:D2.影响建设工程进度的因素有很多,其中( )是最大的干扰因素。
A、资金因素B、材料设备因素C、技术因素D、人为因素正确答案:D3.下列流水参数中属于空间参数的是( )。
A、流水步距B、流水节拍C、流水段数D、施工过程数正确答案:C4.施工项目的管理主体是( )A、建设单位B、施工单位C、监理单位D、设计单位正确答案:B5.室外装饰工程一般采用( )的流水施工方案。
A、自右向左B、自左向右C、自上而下D、自下而上正确答案:C6.某工程项目为全等节拍流水,且t=4,则K为( )天。
A、4B、3C、2D、l正确答案:A7.项目经理部组织可以分为( )个层次。
A、4B、3C、2D、1正确答案:B8.有节奏的流水施工是指在组织流水施工时, 每一个施工过程的各个施工段上的( )都各自相等。
A、流水强度B、流水步距C、流水节拍D、工作队组数正确答案:C9.某分部工程由A、B、C、D成倍节拍流水,已知ta=2天,tb=4天,tc=2天,td=6天,则流水步距K应取为( )天。
A、1天B、2天C、4天D、6天正确答案:B10.单代号网络计划中,表述正确的是( )A、节点表示工作,箭线表示工作的逻辑关系B、节点表示工作的开始或结束,箭线表示工作进行的方向C、节点表示工作逻辑关系,箭线表示工作进行的方向D、节点表示工作,箭线表示工作进行的方向正确答案:A11.双代号网络计划中的线路有( )条。
A、3B、1C、若干D、2正确答案:C12.建筑产品的多样性是( )。
A、经营管理的特点B、生产过程的特点C、建筑产品的特点D、建筑生产的特点正确答案:C13.在组织流水施工时,( )称为流水步距。
A、某施工专业队在单位时间内完成的工程量B、某施工专业队在某一施工段进行施工的活动空间C、某施工专业队在某一施工段的持续工作时间D、相邻两个专业工作队在同一施工段开始施工的最小间隔时间正确答案:D14.单代号网络计划( )。
施工天数计算:1.1 大坝加固工程1.1.1 土方开挖P=26639÷24=1110 (台时)拟用10台1m3挖掘机开挖,3.5t自卸汽车运土,一班制。
t=1110÷10÷1÷8=14(天)1.1.2 土方回填P=23091÷58=398.12 (台时)拟用8台1m3挖掘机装土,3.5t自卸汽车运土,一班制。
t=398.12÷8÷1÷8=6 (天)1.1.3 人工砌筑P=5147÷1.2=4289.17 (工时)拟用45人砌筑,一班制。
t=4289.17÷45÷1÷8=12(天)1.1.4 模版P=4262÷32=133.19 (工时)拟用18人安装模版,一班制。
t=133.19÷18÷1÷8=1 (天)1.1.5 坝体灌浆P=768÷8=96 (台时)拟用4台高压灌浆泵灌浆,一班制。
t=96÷4÷1÷8=3(天)1.1.6 草皮铺设P=564÷14=40.29 (工时)拟用7人铺设草皮,一班制。
t=40.29÷7÷1÷8=1 (天)1.1.7 砼生产P=5080÷52=98 (台时)拟用5台0.4m3 混凝土拌和机拌制,一班制。
t=98÷5÷1÷8=2.5(天)1.1.8 钢筋制作P=967÷14=69.07 (台时)拟用3台钢筋制作机制作钢筋,一班制。
t=69.07÷3÷1÷8=3(天)1.2 溢洪道工程1.2.1 砼凿除P=1881÷6.2=303.39 (台时)拟用3台凿岩机凿除,一班制。
t=303.39÷3÷1÷8=13 (天)1.2.2 钢筋制作P=442÷14=31.57 (台时)拟用3台钢筋制作机制作钢筋,一班制。
2024年二级造价工程师考试《建设工程计量与计价实务(土木建筑工程)》(北京)模拟试卷(二)1.【单项选择题】根据《房屋建筑与装饰工程工程量计算规范》GB50854-2013,下列关于石基础、石勒脚、石墙(江南博哥)身的划分叙述正确的是()oA.基础与勒脚应以设计室内地坪为界B.勒脚与墙身应以设计室外地坪为界C.石围墙内外地坪标高不同时,应以较低地坪标高为界,以下为基础D.石围墙内外地坪标高不同时,内外标高之差为挡土墙时,挡土墙以下为墙身正确答案:C参考解析:A选项,基础与勒脚应以设计室外地坪为界。
B选项,勒脚与墙身应以设计室内地面为界。
CD选项,石围墙内外地坪标高不同时,应以较低地坪标高为界,以下为基础;内外标高之差为挡土墙时,挡土墙以上为墙身。
2.1单项选择题】根据《房屋建筑与装饰工程工程量计算规范》GB50854-2013规定,关于地基处理工程量计算正确的为()。
A.振冲桩(填料)按设计图示处理范围以面积计算B.砂石桩按设计图示尺寸以桩长(不包括桩尖)计算C.粉喷桩按设计图示尺寸以体积计算D.深层搅拌桩按设计图示尺寸以桩长计算正确答案:D参考解析:本题考查的是地基处理与边坡支护工程。
选项A错误,振冲桩(填料)工程量,可按设计图示尺寸的桩长以米计算,或按设计桩截面乘以桩长以体积计算。
选项B错误,砂石桩工程量,可按设计图示尺寸的桩长(包括桩尖)以米计算,或按设计桩截面乘以桩长(包括桩尖)以体积计算。
选项C错误,粉喷桩属于深层搅拌法加固地基方法的一种形式,也称加固土桩,最适合于加固各种成因的饱和软黏土,粉喷桩工程量,按设计图示尺寸的桩长以米计算。
选项D正确,深层搅拌桩工程量,按设计图示尺寸的桩长以米计算。
3.【单项选择题】根据《房屋建筑与装饰工程工程量计算规范》GB50854- 2013规定,关于厂库房大门工程量计算,说法正确的是()。
A.防护铁丝门按设计数量以质量计算B.金属格栅们按设计图示门框以面积计算C.钢制花饰大门按设计图示数量以质量计算D.全钢板大门按设计图示洞口尺寸以面积计算正确答案:D参考解析:A选项,防护铁丝门工程量以楼计量,按设计图示数量计算;以平方米计量,按设计图示门框或扇以面积计算。
主要工程量表序号项目名称单位工程量基础工程1土方开挖3m5768.49 2C15混凝土垫层3m61.903筏板基础Ⅲ级钢筋kg25817.52模板2m93.52 C30混凝土3m371.424基础回填土3m4167.58结构工程1柱Ⅲ级钢筋kg40857.79模板2m345.96 C25混凝土3m325.80 C30混凝土3m124.642梁Ⅲ级钢筋kg69222.58模板2m1191.88 C25混凝土3m278.82 C30混凝土3m98.533板Ⅲ级钢筋kg45548.41模板2m1817.56 C25混凝土3m457.20 C30混凝土3m169.964墙Ⅰ级钢筋kg880.94Ⅲ级钢筋kg29336.59模板2m1531.18 C25混凝土3m200.16 C30混凝土3m166.56劳动量计算基础工程1. 挖掘机挖土方工作内容:1)挖土、装土或将土堆放在一边;2)清理机下余土;3)修理边坡;4)工作面内排水。
挖土深度分别为4.10m 、4.90m 和5.75m ,土方量为5768.49m 3,定额编号为A1-141。
人工劳动量:(5768.49/1000)634.61D =⨯=工日履带式单斗挖掘机1.5 m 3:(5768.49/1000) 2.59814.99T =⨯=台班推土机75kW :(5768.49/1000)0.259 1.49T =⨯=台班2. 混凝土垫层工作内容:混凝土搅拌、捣固、养护。
采用C15混凝土,工程量为61.90 m 3,定额编号为A2-274。
人工工日:61.900.37022.90D =⨯=工日商品混凝土C15(泵送):361.90 1.01562.83T m =⨯=混凝土震捣器,平板式:61.900.064 3.96T =⨯=台班 3. 筏板基础1) 钢筋工作内容:钢筋制作、场内运输、绑扎、安装、焊接、拼装。
Ⅲ级钢筋工程量为25817.52kg ,合计25.82t ,定额编号为A4-259。
分部分项工程划分计算工期施工进度计划一般采用水平图表(横道图)、垂直图表和网络图的形式。
本节主要阐述用横道图编制施工进度计划的方法和步骤。
编制装饰装修工程施工进度计划的步骤如下1.熟悉图纸和有关资料,调查施工条件;2.确定分项工程项目,划分施工过程;3.计算工程量(分施工段计算工程量);4.确定劳动量和机械台班数;5.确定各分项工程施工的天数;6.设计安排施工进度计划;7.根据施工进度计划,分别绘出劳动力(一)确定分项工程项目,划分施工过程施工进度表中所列项目是指直接完成单位工程的各分部分项工程的施工过程。
首先按照施工图纸和施工顺序,将拟建单位工程的各个施工过程列出,并结合施工方法、施工条件和劳动组织等因素适当调整,确定填入施工进度计划表中的施工过程。
所有分部分项工程项目及施工过程在进度计划表上填写时应按施工顺序排列。
(二)计算工程量工程量的计算应根据施工图和工程量计算规则进行。
各分项工程项目确定后,可分段计算工程量,计算中应注意以下几个问题:1.各分项工程的工程量计算单位应与现行定额手册中所规定的单位一致。
2.计算工程量应与确定的施工方法相一致,要结合施工方法,满足安全技术的要求(如隔墙抹灰面积,地毯铺粘面积等)。
3.当施工组织要求分区、分段、分层施工时,工程量计算应按分区、分段、分层来计算,以利于施工组织及进度计划的编制。
一般的是以装饰部位、装饰专业计算或者分区、分层来计算。
(三)确定劳动量和机械台班数所谓劳动量是指完成某施工过程所需要的工日数(人工作业时)和台班数(机械作业时)。
根据各分部分项工程的工程量(Q)、施工方法和现行的劳动定额,综合单位的实际情况计算各施工过程的劳动量或机械台班数(P)。
其计算式如下:P=Q/S 或P=Q•H 式中:P——某分项工程所需的劳动量,工日、台班;Q——某分项工程的工程量,m3、m2、t等;S——某分项工程的产量定额,m3、m2、t/工日或台班;H——某分项工程的时间定额,工日或台班/m3、m2、t等。

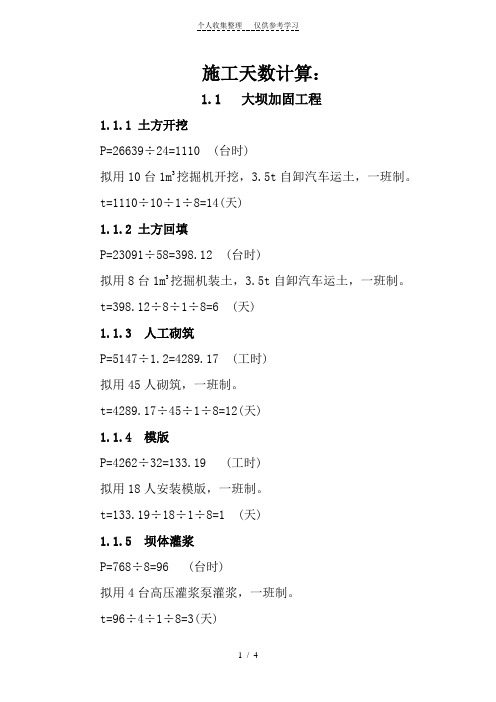

施工天数计算:
1.1 大坝加固工程
1.1.1 土方开挖
P=26639÷24=1110 (台时)
拟用10台1m3挖掘机开挖,3.5t自卸汽车运土,一班制。
t=1110÷10÷1÷8=14 (天)
1.1.2 土方回填
P=23091÷58=398.12 (台时)
拟用8台1m3挖掘机装土,3.5t自卸汽车运土,一班制。
t=398.12÷8÷1÷8=6 (天)
1.1.3 人工砌筑
P=5147÷1.2=4289.17 (工时)
拟用45人砌筑,一班制。
t=4289.17÷45÷1÷8=12 (天)
1.1.4 模版
P=4262÷32=133.19 (工时)
拟用18人安装模版,一班制。
t=133.19÷18÷1÷8=1 (天)
1.1.5 坝体灌浆
P=768÷8=96 (台时)
拟用4台高压灌浆泵灌浆,一班制。
t=96÷4÷1÷8=3 (天)
1.1.6 草皮铺设
P=564÷14=40.29 (工时)
拟用7人铺设草皮,一班制。
t=40.29÷7÷1÷8=1 (天)
1.1.7 砼生产
P=5080÷52=98 (台时)
拟用5台0.4m3 混凝土拌和机拌制,一班制。
t=98÷5÷1÷8=2.5 (天)
1.1.8 钢筋制作
P=967÷14=69.07 (台时)
拟用3台钢筋制作机制作钢筋,一班制。
t=69.07÷3÷1÷8=3 (天)
1.2 溢洪道工程
1.2.1 砼凿除
P=1881÷6.2=303.39 (台时)
拟用3台凿岩机凿除,一班制。
t=303.39÷3÷1÷8=13 (天)
1.2.2 钢筋制作
P=442÷14=31.57 (台时)
拟用3台钢筋制作机制作钢筋,一班制。
t=31.57÷3÷1÷8=1.5 (天)
1.3 放水设施工程
1.3.1 土方开挖
P=17759÷24=739.96 (台时)
拟用10台挖掘机开挖,一班制。
t=739.96÷10÷1÷8=9.5 (天)
1.3.2土方回填
P=15394÷58=265.41 (台时)
拟用10台1m3挖掘机装土,3.5t自卸汽车运土,一班制。
t=265.41÷10÷1÷8=3 (天)
1.3.3石方明挖
P=7605÷12=633.75 (台时)
拟用8台手风钻钻孔,一班制。
t=633.75÷8÷1÷8=10 (天)
1.3.4 钢筋制作
P=746÷14=53.29 (台时)
拟用2台钢筋制作机制作钢筋,一班制。
t=53.29÷2÷1÷8=4 (天)
1.3.5 模版
P=2842÷32=88.81 (工时)
拟用20人安装模版,一班制。
t=88.81÷20÷1÷8=1 (天)
1.3.6 砼生产
P=3386÷52=65.12 (台时)
拟用5台0.4m3 混凝土拌和机拌制,一班制。
t=65.12÷5÷1÷8=2 (天)。
