建筑工程人工材料机械台班消耗量确定方法建筑工程的人工材料机械台班消耗量确定方法是通过对工程量进行细致测算,考虑到工种的复杂性与工程特点,综合考虑各种因素的影响,以得出合理的消耗量。
下面将针对建筑工程的人工、材料和机械台班进行消耗量的确定方法进行详细介绍。
一、人工消耗量确定方法:1.根据工程的设计图纸和工程量清单,确定建筑工程的主要工种。
2.根据主要工种的工艺要求和工作内容,结合施工工法和施工工期,确定每种工种所需的人工消耗量。
3.根据工种的工种定额和工作效率,计算每个工种的人工产值。
4.根据工程总量和每个工种的人工产值,确定每个工种的人工消耗量。
5.结合工程施工阶段的实际情况,对每个工种的人工消耗量进行适当的调整。
二、材料消耗量确定方法:1.根据工程的设计图纸和工程量清单,确定建筑工程所需的主要材料。
2.根据材料的性能和规格要求,确定每种材料的消耗量。
3.根据工程总量和每种材料的消耗量,确定每种材料的总消耗量。
4.结合施工工艺和施工工期,对每种材料的消耗量进行适当的调整。
三、机械台班消耗量确定方法:1.根据工程的设计图纸和工程量清单,确定建筑工程所需的主要机械设备和台班。
2.根据机械设备和台班的性能和规格要求,确定每种机械设备和台班的消耗量。
3.根据工程总量和每种机械设备和台班的消耗量,确定每种机械设备和台班的总消耗量。
4.结合施工工艺和施工工期,对每种机械设备和台班的消耗量进行适当的调整。
以上是建筑工程人工材料机械台班消耗量确定方法的基本步骤。
在实际应用过程中,还需要结合具体工程的特点和实际情况进行合理调整和修正,以保证工程的进度和质量。
同时,需要考虑到工程的经济性和可行性,合理控制人工材料机械台班的消耗量,以降低工程的成本和资源的浪费。
第二节建筑安装工程人工、机械台班、材料定额消耗量确定方法分析建筑安装工程人工、机械台班、材料定额消耗量确定方法一、单项选择题(每题的备选项中,只有一项最符合题意)1、运输汽车装载保温泡沫板,因体积大但重量不足而引起的汽车在降低负荷的情况下工作的时间属于机器工作时间消耗中的( A )。
A、有效工作时间B、不可避免的无负荷工作时间C、多余工作时间D、低负荷下的工作时间2、定额测定是制定定额的一个主要步骤。
测定定额通常采用计时观察法。
在计时观察法中,精确度最高的是( A )。
A、接续法测时B、选择法测时C、写实记录法D、工作日写实法3、通过计时观察资料得知:人工挖二类土1m3的基本工作时间为6小时,辅助工作时间占工序作业时间的2%。
准备与结束工作时间、不可避免的中断时间、休息时间分别占工作日的3%、2%、18%。
则该人工挖二类土的时间定额是( B )工日/立方米。
A、0、765B、0、994C、1、006D、1、3074、根据计时观察测得某工序工人工作时间有关数据如下:准备与结束工作时间12min,基本工作时间68min,休息时间10min,辅助工作时间11min,不可避免中断时间6min,则该工序的规范时间为( C )min。
A、33B、29C、28D、275、某土方施工机械一次循环的正常时间为2、2min,每循环工作一次挖土0、5m3,工作班的延续时间为8h,机械正常利用系数为0、85、则该土方施工机械的产量定额为( C )m3/台班。
A、7、01B、7、48C、92、75D、448、806、对施工过程的影响因素不包括( D )。
A、技术因素B、组织因素C、自然因素D、市场因素7、根据材料消耗的性质划分,施工材料可以划分为( B )。
A、实体材料和非实体材料B、必须消耗的材料和损失的材料C、主要材料和辅助材料D、一次性消耗材料和周转材料8、在下列机器工作时间中,必须消耗的时间不包括( B )。
A、正常负荷下的工作时间B、低负荷下的工作时间C、有根据地降低负荷下的工作时间D、不可避免的无负荷工作时间9、从施工过程组织上的复杂程度看,浇灌混凝土结构应该属于( C )。
物业管理,是指业主通过选聘物业服务企业,由业主和物业服务企业按照物业服务合同约定,对房屋及配套的设施设备和相关场地进行维修、养护、管理,维护物业管理区域内的环境卫生和相关秩序的活动。
居住物业是指具备居住功能、供人们生活居住的建筑,包括住宅小区、单体住宅楼、公寓、别墅、度假村等;当然也包括与之相配套的共用设施、设备和公共场地。
物权法规定,业主可以自行管理物业,也可以委托物业服务企业或者其它管理者进行管理。
下面一起看下为大家整理的物业管理制度文章。
机械台班费用定额的计取方法机械台班单价是由不变费用与可变费用两大部分组成的,其中不变费用包括机械的折旧费、大修理费、经常修理费、安装拆卸及辅助设施费:可变费用包括人工费、动力燃料费、养路费及车船使用税。
(一)不变费用的计算1、折旧费指机械设备在规定的使用期限内,陆续收回其原值的费用。
台班折旧费指分摊到每一台班上的折旧费,其计算公式如下:台班折旧费=机械预算价格*(1-残值率)/耐用总台班机械预算价格,指由机械出厂(或到岸完税)价格和从生产厂(销售单位交货地点或口岸)运至使用单位机械管理部门验收入库的全部费用。
残值率,指施工机械报废时,其回收残余价值占机械原值的比率。
一般为2~5%。
耐用总台班,指机械设备从开始投入使用至报废前所使用的总台班数。
2、大修理费:指机械设备按规定的大修间隔台班必须进行大修理,以恢复其正常功能所需的费用。
台班大修费指分摊到每一台班上的大修理费用,其计算公式如下:台班大修理费=一次大修理费*大修理次数/耐用总台班式中:大修理一次费用,指机械设备按规定的大修理范围,修理工作内容所需更换零、配件,消耗材料急机械加工时,送修运杂费。
大修理次数=使用周期数-1使用周期数,是指机械在正常施工作业的条件下,在其寿命期内(耐用总台班)内,按规定的大修理次数划分的工作周期。
使用周期数=耐用总台班÷大修理间隔台班大修理间隔台班,指机械从开始投入使用至第一次大修理或自上次大修理起至下次大修理止的使用台班数。
机械台班单价的组成和确定方法
机械台班单价的组成包括折旧费、检修费、维护费、安拆及场外运输费、人工费、燃料动力费和其他费用。
确定机械台班单价的方法包括以下步骤:
1. 确定机械的预算价格,包括机械原值、相关手续费、一次运杂费及车辆购置税。
对于进口施工机械,还需要加上到岸价、关税、消费税等相关费用。
2. 确定机械的残值率,通常按照5%计算。
3. 确定机械的耐用总台班,即施工机械从开始投入使用至报废前使用的总台班数,可以通过折旧年限和年工作台班计算得出。
4. 计算折旧费,根据机械预算价格和残值率计算出每台班的折旧费用。
5. 确定检修费,根据规定的检修间隔和检修内容计算每台班的检修费用。
6. 确定其他费用,包括安拆费及场外运费、人工费、燃料动力费等,根据实际情况和相关标准计算。
7. 最后,将以上各项费用汇总,得出每台班的机械台班单价。
需要注意的是,不同类型和规格的施工机械台班单价不同,具体的计算方法和步骤可能略有差异。
在实际应用中,需要根据具体情况和相关标准进行计算和确定。

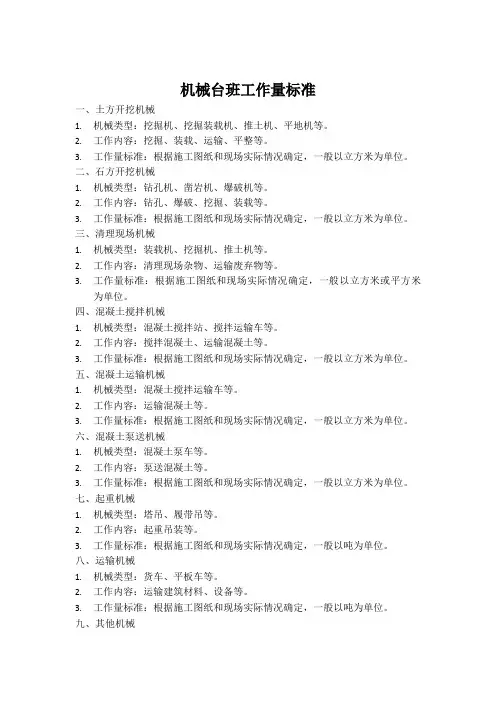

机械台班工作量标准一、土方开挖机械1.机械类型:挖掘机、挖掘装载机、推土机、平地机等。
2.工作内容:挖掘、装载、运输、平整等。
3.工作量标准:根据施工图纸和现场实际情况确定,一般以立方米为单位。
二、石方开挖机械1.机械类型:钻孔机、凿岩机、爆破机等。
2.工作内容:钻孔、爆破、挖掘、装载等。
3.工作量标准:根据施工图纸和现场实际情况确定,一般以立方米为单位。
三、清理现场机械1.机械类型:装载机、挖掘机、推土机等。
2.工作内容:清理现场杂物、运输废弃物等。
3.工作量标准:根据施工图纸和现场实际情况确定,一般以立方米或平方米为单位。
四、混凝土搅拌机械1.机械类型:混凝土搅拌站、搅拌运输车等。
2.工作内容:搅拌混凝土、运输混凝土等。
3.工作量标准:根据施工图纸和现场实际情况确定,一般以立方米为单位。
五、混凝土运输机械1.机械类型:混凝土搅拌运输车等。
2.工作内容:运输混凝土等。
3.工作量标准:根据施工图纸和现场实际情况确定,一般以立方米为单位。
六、混凝土泵送机械1.机械类型:混凝土泵车等。
2.工作内容:泵送混凝土等。
3.工作量标准:根据施工图纸和现场实际情况确定,一般以立方米为单位。
七、起重机械1.机械类型:塔吊、履带吊等。
2.工作内容:起重吊装等。
3.工作量标准:根据施工图纸和现场实际情况确定,一般以吨为单位。
八、运输机械1.机械类型:货车、平板车等。
2.工作内容:运输建筑材料、设备等。
3.工作量标准:根据施工图纸和现场实际情况确定,一般以吨为单位。
九、其他机械其他类型的机械,如桩工机械、钢筋加工机械等,其工作量标准可根据具体情况而定。

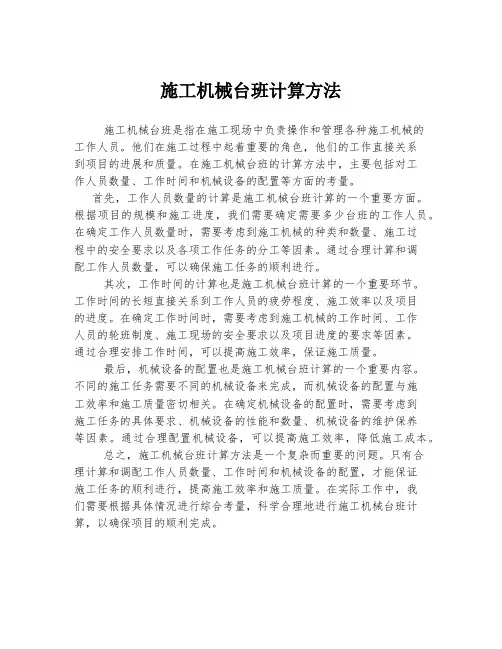

施工机械台班计算方法施工机械台班是指在施工现场中负责操作和管理各种施工机械的工作人员。
他们在施工过程中起着重要的角色,他们的工作直接关系到项目的进展和质量。
在施工机械台班的计算方法中,主要包括对工作人员数量、工作时间和机械设备的配置等方面的考量。
首先,工作人员数量的计算是施工机械台班计算的一个重要方面。
根据项目的规模和施工进度,我们需要确定需要多少台班的工作人员。
在确定工作人员数量时,需要考虑到施工机械的种类和数量、施工过程中的安全要求以及各项工作任务的分工等因素。
通过合理计算和调配工作人员数量,可以确保施工任务的顺利进行。
其次,工作时间的计算也是施工机械台班计算的一个重要环节。
工作时间的长短直接关系到工作人员的疲劳程度、施工效率以及项目的进度。
在确定工作时间时,需要考虑到施工机械的工作时间、工作人员的轮班制度、施工现场的安全要求以及项目进度的要求等因素。
通过合理安排工作时间,可以提高施工效率,保证施工质量。
最后,机械设备的配置也是施工机械台班计算的一个重要内容。
不同的施工任务需要不同的机械设备来完成,而机械设备的配置与施工效率和施工质量密切相关。
在确定机械设备的配置时,需要考虑到施工任务的具体要求、机械设备的性能和数量、机械设备的维护保养等因素。
通过合理配置机械设备,可以提高施工效率,降低施工成本。
总之,施工机械台班计算方法是一个复杂而重要的问题。
只有合理计算和调配工作人员数量、工作时间和机械设备的配置,才能保证施工任务的顺利进行,提高施工效率和施工质量。
在实际工作中,我们需要根据具体情况进行综合考量,科学合理地进行施工机械台班计算,以确保项目的顺利完成。
第二章建设工程计价原理、方法及计价依据(7)三、施工机械台班单价的组成和确定方法施工机械台班单价由七项费用组成,包括折旧费、检修费、维护费、安拆费及场外运费、人工费、燃料动力费和其他费用。
折旧费、检修费、维护费、安拆费及场外运费、人工费、燃料动力费、其他费。
口诀:这监护人拆燃料外运。
(一)折旧费的组成及确定◆国产预算价格:原值、相关手续费和一次运杂费以及车辆购置税(前三项合计×税率)之和计算。
◆进口预算价格:到岸价、关税、消费税、相关手续费和国内一次运杂费、银行财务费、车辆购置税之和。
进口的原值=到岸价+关税,不含标准配置以外的附件及备用零配件价格。
残值率=5%耐用总台班=折旧年限×年工作台班=检修间隔台班×检修周期检修周期=检修次数+1(二)检修费的组成及确定按规定的检修间隔进行必要的检修,以恢复其正常功能所需的费用。
除税系数=自行检修比例+委外检修比例/(1+税率)指施工机械自行检修、委托专业修理修配部门检修占检修费比例。
具体比值应结合本地区(部门)施工机械检修实际综合取定。
税率按增值税修理修配劳务适用税率计取。
(三)维护费的组成及确定指施工机械在规定的耐用总台班内,按规定的维护间隔进行各级维护和临时故障排除所需的费用。
台班维护费=台班检修费×K(维护费系数)(四)安拆费及场外运费的组成和确定安拆费及场外运费根据施工机械不同分为计入台班单价、单独计算和不需计算三种类型。
(1)计入台班单价:安拆简单、移动需要起重及运输机械的轻型施工机械。
一次安拆包括人、材、机、安全监测部门的检测费及试运转费。
一次场外运费:运输、装卸、辅材和回程等费用。
(2)单独计算:1)安拆复杂、移动需要起重及运输机械的重型施工机械,其安拆费及场外运费单独计算;2)利用辅助设施移动的施工机械,其辅助设施(包括轨道和枕木)等的折旧、搭设和拆除等费用可单独计算。
(3)不计算1)不需安拆的施工机械,不计算一次安拆费;2)不需相关机械辅助运输的自行移动机械,不计算场外运费;3)固定在车间的施工机械,不计算安拆费及场外运费。
人工材料机械台班单价确定方法人工台班单价是指单位时间内单位工人的劳动成本。
人工台班单价的确定方法可以使用以下步骤:1.确定平均工资水平:根据企业所在地区的劳动力市场情况、工种需求和行业薪酬水平等因素,确定企业的平均工资水平。
2.计算人员成本:将平均工资水平除以单位时间内的工作小时数,得到人员成本。
3.考虑其他人员成本:除了工资,还包括社会保险费、福利费等额外的人员成本。
将这些人员成本加到人员成本中,得到最终的人工台班单价。
材料台班单价是指单位时间内单位材料的成本。
材料台班单价的确定方法可以使用以下步骤:1.确定材料价格:根据市场情况和供需关系,确定所需材料的价格。
2.计算单位材料消耗量:根据工艺流程和工作台班的需求,计算单位时间内所需的材料消耗量。
3.计算材料成本:将单位材料消耗量乘以材料的价格,得到材料的成本。
4.将材料成本除以单位时间内的工作台班数,得到最终的材料台班单价。
机械台班单价是指单位时间内单位机械设备的折旧、维修、能源等成本。
机械台班单价的确定方法可以使用以下步骤:1.确定设备折旧费用:根据机械设备的购买成本、使用寿命、残值和年折旧率等因素,计算设备的折旧费用。
2.计算设备维修费用:根据设备的维修保养费用和维修频率,计算设备维修费用。
3.计算能源费用:根据机械设备的能源消耗情况和能源单价,计算能源费用。
4.将设备折旧费用、维修费用和能源费用相加,得到机械的成本。
5.将机械成本除以单位时间内的工作台班数,得到最终的机械台班单价。
除了上述方法,还可以根据实际情况采用其他计算方式,如通过分析历史数据、参考市场行情、进行成本比较等方法确定人工、材料、机械台班单价。
总之,人工、材料、机械台班单价的确定是一个复杂的过程,需要考虑多种因素。
同时,为了保证成本的准确性,企业还应不断跟踪监控成本数据,并根据实际情况进行调整和优化。
机械台班消耗指标及机械台班单价的确定方法预算定额中的机械台班消耗量指标,一般按《全国建筑安装工程统一劳动定额》中的机械台班量,并考虑一定的机械幅度差进行计算,即分项定额机械台班消耗量=施工定额中机械台班用量+机械幅度差机械幅度差是指施工定额内没有包括,但实际中必须增加的机械台班费。
主要是考虑在合理的施工组织条件下机械的停歇时间,包括以下几项:1、施工中机械转移工作面及配套机械相互影响损失的时间。
2、在正常施工条件下机械施工中不可避免的工作间歇时间。
3、检查工程质量影响机械操作时间。
4、工程收尾工作不饱满所损失的时间。
5、临时水电线路移动所发生的不可避免的机械操作间歇时间。
6、冬雨季施工发动机械的时间。
7、不同厂牌机械的工效差。
8、配合机械施工的工人劳动定额与预算定额的幅度差。
二、机械台班单价的确定方法施工机械使用费= (施工机械台班消耗量机械台班单价)机械台班单价由以下七项费用组成。
1、折旧费的确定。
机械台班折旧费计算公式为:台班折旧费=机械预算价格(1-残值率)时间价值系数耐用总台班国产机械预算价格=机械原价+车辆购置税+供销部门手续费和一次运杂费进口机械预算价格=到岸价格+关税+增值税+消费税+外贸部门手续费和国内一次运杂费+财务费+车辆购置税2、大修理费的确定。
其计算公式为:台班大修理费=(一次大修理费寿命周期内大修理次数)耐用总台班应用案例】某6t载重汽车一次大修理费为1万元,大修理周期为3个.耐用总台班1650个,试求台班大修理费。
解:由上述条件:台班大修理费=1(3-1)/1650=0.001212(万元/台班)3、经常修理费的确定。
其计算公式为台班经常修理费=(各级保养一次费用寿命期各级保养总次数)+临时故障排除费】耐用总台班+替换设备台班摊销量+工具附具台班摊销量+例保辅料费为简化计算,编制台班费用定额时也可采用以下公式计算:台班经常修理费=台班大修费kk=机械台班经常修理费机械台班大修理费。
建筑工程人工材料机械台班消耗量确定方法建筑工程施工过程中,人工、材料、机械等资源的消耗量的确定是项目成本控制和进度管理的重要环节。
确定准确的消耗量能够帮助施工方合理安排资源,提高施工效率。
以下是建筑工程人工、材料和机械台班消耗量确定方法的一些建议。
一、人工消耗量确定方法:1.根据工艺方案和作业分析确定岗位和工种:根据不同施工工艺和作业要求,确定人工岗位和工种,例如砌筑工、焊工、油漆工等。
2.人工劳动定额参考:结合国家标准和工程实际情况,参考相关行业的人工劳动定额,以确定单位工程量的人工消耗量。
3.考虑工作时长和生产效率:根据工期安排,确定工人的工作时长和生产效率,从而计算出实际消耗量。
4.考虑工种特点和技能要求:不同工种和技能水平的工人在完成相同任务时,所需的工时和效率不同,需要根据实际情况进行合理调整。
二、材料消耗量确定方法:1.参考规范和设计要求:根据建筑工程设计文件中的规范和要求,确定各种材料的消耗量。
2.根据历年类似工程的经验:通过查阅历年类似工程的记录和数据,参考相似条件下的材料消耗量,进行适当调整。
3.与材料供应商进行对接:与材料供应商建立良好的沟通合作关系,与其共同确定材料的消耗量,并根据实际施工情况进行调整。
三、机械台班消耗量确定方法:1.参考工程施工机械台班定额:参考行业标准和经验数据,确定不同机械设备的台班定额,计算出单位工程量的机械消耗量。
2.与机械供应商进行沟通:与机械供应商了解机械设备的工作效率和消耗量,并根据施工实际情况进行修正和调整。
3.考虑机械设备的故障和维修时间:机械设备在施工过程中可能会出现故障和需要维修的情况,需要合理考虑这些因素,确定机械台班的消耗量。
总之,建筑工程人工、材料和机械台班消耗量的确定需要结合相关规范和标准,参考历年类似工程的经验数据,并根据实际情况进行修正和调整。
通过科学合理地确定消耗量,可以帮助施工方精确掌握资源配备和施工进度,提高工程效率和质量。
一、机械台班消耗量指标的确定
预算定额中的机械台班消耗量指标,一般按《全国建筑安装工程统一劳动定额》中的机械台班量,并考虑一定的机械幅度差进行计算,即
分项定额机械台班消耗量=施工定额中机械台班用量+机械幅度差
机械幅度差是指施工定额内没有包括,但实际中必须增加的机械台班费。
主要是考虑在合理的施工组织条件下机械的停歇时间,包括以下几项:
1、施工中机械转移工作面及配套机械相互影响损失的时间。
2、在正常施工条件下机械施工中不可避免的工作间歇时间。
3、检查工程质量影响机械操作时间。
4、工程收尾工作不饱满所损失的时间。
5、临时水电线路移动所发生的不可避免的机械操作间歇时间。
6、冬雨季施工发动机械的时间。
7、不同厂牌机械的工效差。
8、配合机械施工的工人劳动定额与预算定额的幅度差。
二.施工机械台班单价的组成
施工机械台班单价按有关规定由七项费用组成,
这些费用按其性质分为第一类费用和第
二类费用。
1、第一类费用
第一类费用亦称不变费用,是指属于分摊性质的费用。
包括:折旧费、大修理费、经常
修理费和机械安拆费。
2、第二类费用
第二类费用亦称可变费用,是指属于支出性质的费用。
包括:燃料动力费、人工费、其
他费用(养路费及车船使用税、保险费及年检费)等。
三、机械台班单价的确定方法
施工机械使用费= ∑(施工机械台班消耗量×机械台班单价)
机械台班单价由以下七项费用组成。
1、折旧费的确定。
机械台班折旧费计算公式为:
台班折旧费=机械预算价格×(1-残值率)×时间价值系数÷耐用总台班
国产机械预算价格=机械原价+车辆购置税+供销部门手续费和一次运杂费
进口机械预算价格=到岸价格+关税+增值税+消费税+外贸部门手续费和国内一次运杂费+财务费+车辆购置税
2、大修理费的确定。
其计算公式为:
台班大修理费=(一次大修理费×寿命周期内大修理次数)÷耐用总台班
【应用案例】
某6t载重汽车一次大修理费为1万元,大修理周期为3个.耐用总台班1650个,试求台班大修理费。
解:由上述条件:
台班大修理费=1×(3-1)/1650=0.001212(万元/台班)
3、经常修理费的确定。
其计算公式为
台班经常修理费=∑【(各级保养一次费用×寿命期各级保养总次数)+临时故障排除费】÷耐用总台班+替换设备台班摊销量+工具附具台班摊销量+例保辅料费
为简化计算,编制台班费用定额时也可采用以下公式计算:
台班经常修理费=台班大修费×k
k=机械台班经常修理费÷机械台班大修理费
4、安拆费和场外运输费的确定。
其计算公式为:
台班安拆费及场外运输费=机械一次安拆费及场外运输费×年平均安拆次数÷年工作台班+台班辅助设施摊销费
台班辅助设施摊销费=(一次运输及装卸费+辅助材料一次摊销费+一次架线费)×年运输次数÷年工作台班
应当注意,大型机械的安拆费和场外运输费不包括在机械台班单价内,在编制预算时需单独计算。
5、燃料动力费的确定。
其计算公式为:
台班燃料动力费=台班燃料动力消耗量×相应单价
台班燃料动力消耗量应以实测消耗量(仪表计量加合理损耗)为主、以现行定额消耗量和调查消耗量为辅的方法综合确定。
台班燃料动力消耗量=(实测数×4+定额平均值+调查平均值)÷6
6、人工费的确定。
其计算公式为:
台班人工费=定额机上人工工日×日工资单价
定额机上人工工日=机上定员工日×(1+增加工日系数)
增加工日系数=(年日历天数-规定节假公休日-辅助工资中年非工作日-机械年工作台班)÷机械年工作台班
增加工日系数取定为25%。
【应用案例】
某6t载重汽车每个台班的机上操作人员人工工日为1.25个,人工日工资单价为25.84元.求台班人工费。
解:由上述条件:
台班人工费=1.25×25.84=32.3(元/台班)7、养路费及车船使用税的确定。
其计算公式为:
养路费及车船使用税=载重量(或核定自重吨位)×(养路费标准×12+车船使用税标准)÷年工作台班
养路费单位为元/吨·月,车船使用税单位为元/吨·年。
三、影响机械台班单价的因素
影响机械台班单价的因素主要有:
1、施工机械的价格。
施工机械价格影响折旧费,从而也是影响机械台班单价的重要因
素。
2、机械使用年限。
它不仅影响折旧费,也影响机械的大修理费和经常修理费。
3、机械的使用效率、管理和维护水平。
4、国家及地方政府征收税费的规定等。
