房地产运营管理标准工期引言房地产运营管理是指对房地产项目进行全面管理和运营,以实现项目的长期稳定运作和价值的持续增长。
在房地产项目的运营管理中,工期是一个非常重要的指标。
合理设置标准工期可以有效地控制项目的进展和质量,提高项目的投资回报率。
本文将详细介绍房地产运营管理中的标准工期设置及其重要性。
1. 标准工期的定义和作用标准工期是指对房地产项目进行规划和管理时,根据项目的实际情况和风险管理的要求,设定的预期完成项目的时间。
标准工期的设置可以有效地控制项目的进度,确保项目按时完成,并提供准确的时间参考和工作安排,使项目的各个阶段协调一致,提高项目的整体效率。
标准工期在房地产运营管理中的作用主要体现在以下几个方面:- 收益最大化:合理的标准工期可以尽早实现项目的投资回报,减少资金占用时间,提高项目的收益率。
- 提高项目质量:设置标准工期可以帮助项目管理者合理安排资源,确保项目的各个阶段按照时间节点进行,提高项目的整体质量。
- 控制项目进度:标准工期为项目提供了明确的时间参考,可以帮助管理者及时发现和解决项目进展的问题,确保项目按计划进行。
- 降低项目风险:通过合理设置标准工期,可以提前预判和防范项目进展中可能出现的风险,减少项目的风险程度。
2. 标准工期的设置原则和方法在设置房地产运营管理标准工期时,应遵循一些原则和方法,以确保工期的合理性和可行性。
2.1 基于项目的特点和需求不同的房地产项目具有不同的特点和需求,因此标准工期的设置应基于项目的实际情况。
项目经理和团队需要对项目进行详细的分析和评估,包括项目规模、复杂程度、资源可用性等因素,以确定合理的工期范围。
2.2 考虑风险和不确定性在设置标准工期时,应考虑项目进展中可能出现的风险和不确定性。
管理者需要根据项目的风险评估结果,合理地增加工期的时间,以确保在项目进展过程中有足够的缓冲时间处理可能出现的问题。
2.3 综合各方意见和建议标准工期的设置涉及到多个利益相关方,包括开发商、投资者、设计师、施工队等。
及直属城市西安公
司津、大连、长春和青岛、沈阳(鞍山)、西
安

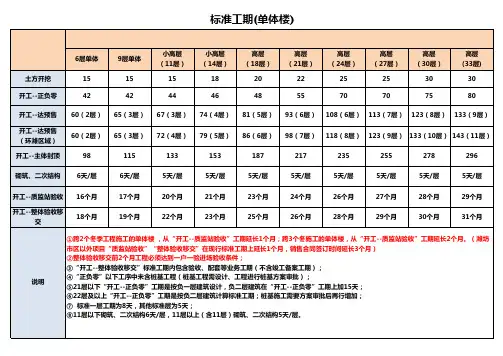

1颜色表格中准工期,
2、实际工期调整原则:
(1)在采取相应技术措施的情况下,实际工期可适当进行缩减,但总工期及各分段工期缩减量以10%(2)当多层建筑采取多套模板时,每层工期不少于6天。
(3)落脚手架工期要求,分以下三种类型:
有保温、有副框的项目,按4天一层考虑;
有保温、无副框的项目,按5天一层考虑;
无保温、无副框的项目,按4天一层考虑;
集团内各区域和直属城市制定标准工
以10%为限。
和大连按照80天。
4、建筑体形系数复杂建筑需在总工期基础上增加5-10%。
5、北京区域按80+4N(层数)计算主体结构封顶至落完外架时间。
6、地形地貌酌情考虑增加工期的10-15%。
7、 毛胚房从落完架到交付完成按照150天考虑。
8、 装修房施工介入点原则:10层以下建筑外架落完,而11层以上建筑按外架落完前30天(沈阳60天)考虑。
另外对于有赠送面积的装修房,其施工介入点从房屋建筑面积核查完成计。
9、装修房从施工开始到完成交付时
层结构施工每层为10天,小高层、高层和超高层标准层结构施工每层为7天。
平屋面按10天考虑,如为斜屋面需增加12天。
2、主体结构转换层按25天考虑,每增加一层地下室,需增加工期20天。
3、季节施工。
说明:1、冬期施工需增加2个月。
各地区综合验收的时间差别较大,综合工期未包括小区综合2、综合工期是以单体建筑工期为准。
工期指标未考虑标段划分。
3、常发:考虑了各种极端天气、法定假日及冬雨期因素(常发地产为江苏省本省地产企4、恒大:人工挖孔桩0.8米/天*孔、锤击预应力管桩12根/天*台、静压预应力管桩30根5、华润:基础施工中从土方开挖算起,如果有桩基,将根据不同的桩基形式另行考虑6、万科:1、别墅(含洋房)和裙房结构施工每层为12天。
多层结构施工每层为10天,小天。
平屋面按10天考虑,如为斜屋面需增加12天。
2、主体结构转换层按25天考虑,每增加一层地下室,需增加工工影响(含冬施、雨季、跨春节):长春、乌鲁木齐为120天,沈阳为105天,北京、天津、青岛、西安、大连、太。
4、建筑体形系数复杂建筑需在总工期基础上增加5-10%。
5、北京区域按80+3N(层数)计算主体结构封顶至落形地貌酌情考虑增加工期的10-15%。
7、 毛胚房从落完架到交付完成按照150天考虑。
8、 装修房施工介入点原则架落完,而11层以上建筑按外架落完前60天考虑。
另外对于有赠送面积的装修房,其施工介入点从房屋建筑面积修房从施工开始到完成交付时间:10层以下需6个月、11-35层需7个月、36层以上需8个月。
10、 桩基础、基坑土受地质情况影响较大,不做硬性规定,各项目可根据工程具体情况在30-120天内合理设置。
7、绿城:以预制桩,地下室为一层、地上五层,建筑面积40000平方米为例,毛坯房为区综合验收和办理产证的时间。
地产企业TOP10)桩30根/天*台、冲孔桩不入岩7米/天*台、冲孔桩入岩0.5米/天*台考虑0天,小高层、高层和超高层标准层结构施工每层为75天考虑,每增加一层地下室,需增加工期20天。
3、季节施天,北京、天津、青岛、西安、大连、太原和烟台按照60天按80+3N(层数)计算主体结构封顶至落完外架时间。
6、地照150天考虑。
万科a标标准1. 引言万科(Vanke)是中国最大的房地产开发商之一,作为行业领导者,万科一直致力于高品质开发和管理。
万科A标标准是万科公司制定的一套严格的质量标准和管理规定,旨在确保房地产项目的建设和运营符合最高的质量要求。
2. 质量管理体系万科A标标准建立了全面的质量管理体系,包括项目策划、设计、施工和交付等各个阶段。
在每个阶段,都有严格的标准和程序,以确保项目的质量和可持续发展。
2.1 项目策划阶段项目策划阶段是一个关键的阶段,万科A标标准要求开发团队从项目选址、规划、设计和市场需求等方面进行全面评估。
只有在确保项目的可行性和可持续性的基础上,才能进入下一阶段。
2.2 设计阶段在设计阶段,万科A标标准要求开发团队与优秀的设计师和专家合作,确保设计满足人居需求、环保和节能要求。
设计的每个细节都要经过严格的评估和审查,以确保项目的整体质量。
2.3 施工阶段施工阶段是项目建设的核心,万科A标标准要求所有的施工工作都要按照国家和行业的规范进行。
施工过程中的质量检查和验收程序必须严格执行,确保工程的质量和安全。
2.4 交付阶段项目交付是万科A标标准最终目标的体现,万科要求开发团队对项目进行全面的检查和测试。
只有在确保项目完全符合A标标准的要求时,才能正式交付给业主。
3. 建筑质量保证万科A标标准对建筑质量提出了严格的要求,包括结构安全、装修质量、设备可靠性等方面。
万科要求所有的建筑材料和设备都必须符合国家和行业的相关标准,确保项目的整体质量。
3.1 结构安全万科对建筑结构的安全性要求非常高,要求所有的结构设计必须经过严格的计算和检验。
在施工过程中,必须按照设计图纸和施工规范进行施工,确保结构的稳定性和安全性。
3.2 装修质量万科要求所有的房屋装修都必须符合高标准的要求,包括材料的选用、装修工艺和成品验收等方面。
只有在质量检查合格的情况下,才能进行交付。
3.3 设备可靠性万科要求所有的设备和设施都必须符合国家和行业的相关标准,确保其可靠性和安全性。
