1、绿化工程造价包括:苗木预算价、种植费、成活率期养护费、管理费、利润、独立费、苗木差价、税金八部分组成。
2、绿化工程取费基础:苗木预算价。
二、绿化工程费率:1、种植费:大树10%、小树7%。
2、成活率期养护费:正常季节种植12%、反季节种植18%。
3、管理费:3%4、利润:2.5%。
5、税金:城市3.445%、乡镇3.292%。
三、绿化工程定额规定调整说明:1、苗木预算价格包括:圃存价、挖掘费、泥球包扎费、吊装费、运输费、运输损耗、卸车费、种植损耗、采保费、植物检疫费、苗木经营利润等。
2、种植费包括:苗木、草坪的种植及种植后的垃圾及废弃物的清运。
大树种植还包括吊装机械费。
3、成活率期是指绿化工程竣工验收后起连续十二个月。
成活率期养护费包括:草绳绕树干费、常规支撑费、遮荫棚费、软式通气管费、人工费、水电费等。
4、管理费包括:(1)工程所在地范围内的建筑垃圾及其它障碍的清理和外运工作。
费用由甲乙双方在合同中说明。
(2)工程所在地范围内原有苗木的起挖或砍伐挖根;起挖草皮或清除草皮工作。
费用由甲乙双方在合同中说明。
(3)原有苗木起挖后的土球包扎或打浆、修剪、出塘、装车搬运工作。
费用按实结算。
(4)废弃物运输、场地清理工作。
费用按实结算。
(5)整理绿化用地费包括:排地表水;耙细、过筛;回填;找平、找坡等工作。
(6)种植土、营养土:土源由乙方提供,费用由甲乙双方在协商后在合同中注明。
(7)土方造型:机械造型:高度2米以上每立方米1.5元、高度2米以下每立方米1元;人工造型:不分高度每立方米2元。
(8)土方运输:按市政土方规定(不含土源费)。
(9)特殊支撑:业主因美化环境而对支撑提特殊要求的支撑(主要指用材)为特殊支撑。
费用由甲乙双方协商后在合同中注明。
(10)种植、养护中的水电费由乙方承担。
电源、水源由甲方提供,装表计量。
如不装表,水电费结算由甲乙双方协商后在合同中注明。
(11)灌木种植涉及吊装机械,其费用按实结算。
园林绿化工程预算定额目录1.绿化种植工程 (2)说明 (2)工程量计算规则 (3)2绿化养护工程 (4)说明 (4)工程量计算规则 (5)3.园林铺地工程 (5)说明 (5)工程量计算规则 (6)质量计算。
(6)4园林工程 (7)说明 (7)工程量计算规则 (7)5假山石工程 (8)说明 (8)工程量计算规则 (8)6园林景观工程 (9)说明 (9)工程量计算规则 (9)7杂项工程 (10)说明 (10)工程量计算规则 (10)1.绿化种植工程说明一、本定额包括苗木种植前的准备、种植、种植后15天以内的养护以及种植后施工杂物的清理等工作内容。
种植养护时间从浇定根水之日起计。
二、苗木起挖和种植定额均按一、二类土考虑。
实际为三类土的,人工乘以系数1.34;实际为四类土的,人工乘以系数1.76。
三、本定额已包括施工现场50米范围内的苗木水平运输,除本定额另有说明外,不作调整。
四、客土回填根据回填体积和回填面积,分别回填土及整理绿化地定额,其中整理绿化地定额乘以系数0.8。
五、土方造景观微地形根据回填体积和回填面积,分别套用回填土定额和整理绿化地定额。
其中整理绿化地定额做相应调整,高差≤0.5m的,定额不做调整;0.5m<高差≤1m的,定额乘以系数1.2;高差>1m 的,定额乘以系数1.3。
六、土球直径在15cm以内的乔灌木,按裸根套用相应定额。
七、栽植乔木(裸根)冠丛高60cm以内的,套用相应规格的裸根灌木定额。
八、成片种植规格在60×50cm(高度×冠幅)以内的灌木,套用地被定额。
九、嵌草砖铺植草皮定额仅适用成品嵌草砖铺地的嵌草施工,不适用于方整石铺地的嵌草施工,发生时另行计算。
十、种植水生植物,每平方在5丛或5盆以内的,套用按相应定额;每平方在5丛或5盆以上的,套用水生植物塘植(m²)定额。
十一、盆栽植物摆放定额已考虑摆放后20天内的养护内容,但未考虑植物的自然损耗。
园林绿化工程造价预算的定额套用要点
① 园林绿化定额中包括种植前的准备和种植过程中的工料、机械费用,以及花枝栽培后十天以内的养护工作。
② 园林绿化工程基价中未包括苗木、花卉和使用营养液培植的价格,应根据当时当地的苗木和营养液的价格,另行计算。
③ 园林绿化工程定额不包括种植前清除垃圾及其它障碍物,但包括种植后绿化地周围2m以内的清理工作。
④ 起挖或栽植树木以一、二类土为准,如为三类土时,人工乘以系数1.34,四类土人工乘以系数1.76。
⑤ 园林绿化工程以原土回填为准,若需换土时,另按'换土'定额计算。
⑥ 栽植树木需支撑时,另按'树木支撑'定额计算。
⑦ 绿化工程均包括施工地点50m汇围以内的搬运,若超过运距时,另行计算超运距费用。
⑧ 本定额未包括起挖或栽植特大或名贵树木,发生时应按实计算。
⑨ 定额称'胸径'是指距地面1.2m处的树干直径。
⑩ 若苗木不需要支撑时,应扣除定额中的支撑材料。
⑪本定额'挖草皮'子目,指挖人工培植的草皮,如零星自找草皮另行计算。
绿化种植工程定额说明绿化种植工程定额说明一、本章定额包括苗木起挖;苗木种植;大树移植;栽植技术措施;人工换土;机械灌洒等内容。
二、本章包括种植前的准备,种植时的用工用料和机器使用费,以及栽培后十天以内的养护工作(从种植、浇定根水之日起计,采用人工浇水方式,若动用机械水车另行计算);包括绿化种植后施工杂物的清理工作。
三、本章定额苗木起挖和种植均以一、二类土为计算标准,若遇三类土人工乘以 1.34系数;四类土人工乘以1.76系数;冻土人工乘以2.20系数。
四、本章定额中的大树移植子目(包括古树名木),必须按本省各地市的有关规定,办理相应手续后,方可使用。
五、本章栽植技术措施子目的使用,必须根据实际需要的支撑方法和材料,套用相应定额子目。
六、施工现场50米范围内苗木的水平运输,均已包括在定额内,除定额规定外,均不得调整。
七、成片种植的灌木,规格在50×φ40cm以内时,执行地被定额。
八、其他说明:1、苗木预算价格中,应包括苗木场外运输及种植损耗等因素。
2、楼层间、阳台、露台、天台及屋顶花园的绿化,套用相应种植项目,人工乘以 1.2,垂直运输费另行计算。
在大于30度的坡地上种植时,相应种植人工乘以系数1.1,在大于45度的坡地上种植时,相应种植人工乘以系数1.4。
一、树木单位:不论苗木大小均按”株”或”丛”单位。
二、花卉、草皮:种植花卉、挖铺草皮以”m2”单位。
三、土球直径:按设计规定计算,设计无规定时可参考下列规定计算。
起挖或栽植带土球乔、灌木的土球参考直径:1、乔木按胸径的7倍计算;如胸径分叉在1.3米以下时,按地径0.8倍计算。
2、灌木按自然冠幅的0.4~0.5倍计算。
3、棕榈科:按地径的2~4倍以乔木类计算。
四、工程相应规格对照表》有关规定,按丛生植物基部的直径计算。
五、苗木高度:苗木高度的确定,以苗木露出地表的根茎至顶部之间的距离计算。
六、绿篱种植:绿篱种植不论单排、双排均?quot;延长米”计算;二排以上视作片植,以”m2”计算。
E.1 绿化工程说明一、定额工作内容包括种植前的准备、种植时的用工用料和机械使用费,以及花坛栽培后10天以内的养护工作。
二、定额不包括种植前清除建筑垃圾及其他障碍物。
种植后包括绿化地周围2m以内的清理工作。
三、绿化工程以原土回填为准,如需换土,按"换土"定额另行计算。
四、栽植树木支撑价格按"树木支撑"定额计算。
五、绿化工程均包括施工地点50m范围以内的材料搬运。
本定额运距范围以外的苗木运输费,由发承包双方协商解决。
六、种植苗木应根据设计图纸要求使用客土,设计无明确要求而实际土质不良,按种植质量要求必须使用客土,应先办妥洽商手续,方可使用客土。
七、人工换土和客土项目中的"粘土"是按自备土编制的,如采用购置土,应按定额内的用量调材差。
八、凡绿化工程用地,自然地坪与设计地坪相差在±30cm以内时,执行人工整理绿化用地相应子目;凡在±30cm以外时,则分别执行挖土方或回填土相应定额子目。
九、整理绿化地子目中不含筛土费用,若确实发生人工筛土另行计算。
十、果树类的后期管理费按照乔木后期管理费相应定额子目执行。
十一、砍挖灌木林每1000m2包含220棵以下为稀,220棵以上为密。
十二、绿地喷灌部分:1.管道安装不分地面明装和地下直埋,均执行本定额。
2.地面明装管道如需安装铁件时,应另行计算铁件价值,但安装费及操作损耗均不另行计算。
3.地下直埋管道的土方工程,执行土方工程相应项目有关规定。
4.建设单位或设计单位要求对喷灌安装工程进行喷灌调试,其调试费用按喷灌安装工程人工费的10%计算并进入基价。
十三、后期管理费是指已经竣工验收的绿化工程,对其栽植的苗木、绿篱等植物连续累计12个月(一年)成活所发生的浇水、施肥、防治病虫害、修剪、除草及维护等管理费用。
若分月承包则按表1系数执行:表1 分月承包系数表┏━━━━━━┯━━━┯━━━┯━━┯━━━┯━━┯━━━┯━━━┯━━┯━━━┯━━━┯━━┯━━━┓┃时间(月)│ 1 │ 2 │ 3 │ 4 │ 5 │ 6 │7 │8 │9 │10 │11 │12 ┃┠──────┼───┼───┼──┼───┼──┼───┼───┼──┼───┼───┼──┼───┨┃系数│0.2 │0.3 │0.37│0.44 │0.51│0.58 │0.65 │0.72│0.79 │0.85 │0.93│1.00 ┃┗━━━━━━┷━━━┷━━━┷━━┷━━━┷━━┷━━━┷━━━┷━━┷━━━┷━━━┷━━┷━━━┛十四、养护期指招标文件中要求苗木栽植后承包人负责养护的时间。

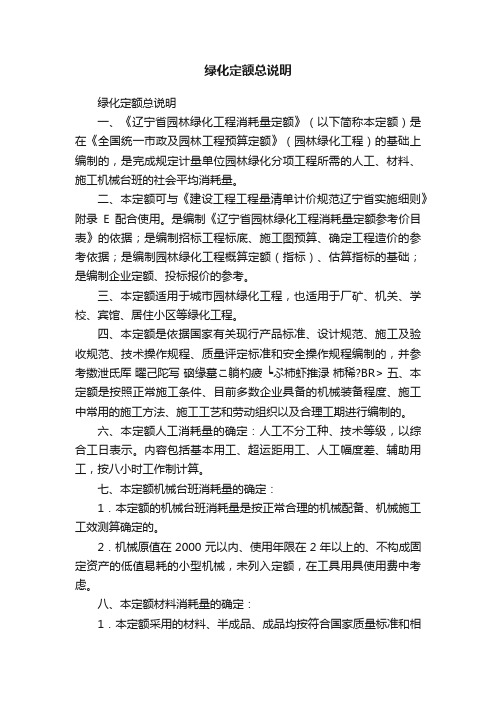

绿化定额总说明绿化定额总说明一、《辽宁省园林绿化工程消耗量定额》(以下简称本定额)是在《全国统一市政及园林工程预算定额》(园林绿化工程)的基础上编制的,是完成规定计量单位园林绿化分项工程所需的人工、材料、施工机械台班的社会平均消耗量。
二、本定额可与《建设工程工程量清单计价规范辽宁省实施细则》附录E配合使用。
是编制《辽宁省园林绿化工程消耗量定额参考价目表》的依据;是编制招标工程标底、施工图预算、确定工程造价的参考依据;是编制园林绿化工程概算定额(指标)、估算指标的基础;是编制企业定额、投标报价的参考。
三、本定额适用于城市园林绿化工程,也适用于厂矿、机关、学校、宾馆、居住小区等绿化工程。
四、本定额是依据国家有关现行产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程编制的,并参考擞泄氐厍曜己陀写硇缘墓こ躺杓疲┕ぷ柿虾推渌柿稀?BR> 五、本定额是按照正常施工条件、目前多数企业具备的机械装备程度、施工中常用的施工方法、施工工艺和劳动组织以及合理工期进行编制的。
六、本定额人工消耗量的确定:人工不分工种、技术等级,以综合工日表示。
内容包括基本用工、超运距用工、人工幅度差、辅助用工,按八小时工作制计算。
七、本定额机械台班消耗量的确定:1.本定额的机械台班消耗量是按正常合理的机械配备、机械施工工效测算确定的。
2.机械原值在2000元以内、使用年限在2年以上的、不构成固定资产的低值易耗的小型机械,未列入定额,在工具用具使用费中考虑。
八、本定额材料消耗量的确定:1.本定额采用的材料、半成品、成品均按符合国家质量标准和相应设计要求的合格产品考虑。
2.本定额中的材料消耗量包括施工中消耗的主要材料、辅助材料和零星材料等,并计算了相应的施工场内运输及施工操作损耗。
3.用量很少、占材料费比重很小的零星材料合并为其他材料费,以材料费的百分比表示。
4.施工工具用具性消耗材料,已列入定额消耗量内。
九、本定额均已综合了搭拆3.6m以内简易脚手架用工及脚手架推销材料。
1、绿化工程造价包括:苗木预算价、种植费、成活率期养护费、管理费、利润、独立费、苗木差价、税金八部分组成。
2、绿化工程取费基础:苗木预算价。
二、绿化工程费率:1、种植费:大树10%、小树7%。
2、成活率期养护费:正常季节种植12%、反季节种植18%.3、管理费:3%4、利润:2。
5%.5、税金:城市3。
445%、乡镇3.292%。
三、绿化工程定额规定调整说明:1、苗木预算价格包括:圃存价、挖掘费、泥球包扎费、吊装费、运输费、运输损耗、卸车费、种植损耗、采保费、植物检疫费、苗木经营利润等。
2、种植费包括:苗木、草坪的种植及种植后的垃圾及废弃物的清运.大树种植还包括吊装机械费。
3、成活率期是指绿化工程竣工验收后起连续十二个月.成活率期养护费包括:草绳绕树干费、常规支撑费、遮荫棚费、软式通气管费、人工费、水电费等。
4、管理费包括:(1)工程所在地范围内的建筑垃圾及其它障碍的清理和外运工作.费用由甲乙双方在合同中说明。
(2)工程所在地范围内原有苗木的起挖或砍伐挖根;起挖草皮或清除草皮工作.费用由甲乙双方在合同中说明。
(3)原有苗木起挖后的土球包扎或打浆、修剪、出塘、装车搬运工作。
费用按实结算。
(4)废弃物运输、场地清理工作.费用按实结算。
(5)整理绿化用地费包括:排地表水;耙细、过筛;回填;找平、找坡等工作。
(6)种植土、营养土:土源由乙方提供,费用由甲乙双方在协商后在合同中注明。
(7)土方造型:机械造型:高度2米以上每立方米1。
5元、高度2米以下每立方米1元;人工造型:不分高度每立方米2元。
(8)土方运输:按市政土方规定(不含土源费).(9)特殊支撑:业主因美化环境而对支撑提特殊要求的支撑(主要指用材)为特殊支撑.费用由甲乙双方协商后在合同中注明.(10)种植、养护中的水电费由乙方承担。
电源、水源由甲方提供,装表计量.如不装表,水电费结算由甲乙双方协商后在合同中注明。
(11)灌木种植涉及吊装机械,其费用按实结算。
第一节园林绿化工程1>整理绿化地及起挖乔木工作内容:1、清理场地。
2、土厚 30厘米内的挖、填、找平。
3、绿地整理。
4、起挖:包括出塘、搬运集中、回土填塘。
计量单位:1株注:1、挖填土厚度超过 30厘米,另行计算。
2、如起挖特大或名贵树木,另行计算。
2、栽植乔木(带土球)工作内容:挖塘栽植(落塘、扶正、回土捣实、筑水围)、浇水、覆土、保墙、整形、清理。
计量单位:13、起挖乔木(裸根)工作内容:起挖、出塘、修剪、打浆、搬运集中、回土填塘。
株计量单位:工作内容:挖塘、栽植(扶正、捣实、回土、筑水围) 、浇水、覆土、保墙、清理。
计量单位:株注:胸径是指离地1.2米处的树干直径。
如栽植特大或名贵树木,另行计算。
5、起挖灌木(带土球)工作内容:起挖:包扎、出塘、搬运集中、回土填塘。
计量单位:1株注:1、挖填土厚度超过30厘米,另行计算。
2、如起挖特大或名贵树木,另行计算。
6、栽植灌木(带土球)注:如栽植特大或名贵树木,另行计算。
计量单位:1株工作内容:挖塘栽植(落塘、扶正、回土捣实、筑水围 )、浇水、覆土、保墙、整形、清理。
7、起挖、栽植灌木(裸根)工作内容:起挖、出塘、修剪、打浆、搬运集中、回土填塘。
计量单位:1株8、起挖、栽植竹类(散生竹)工作内容:1、起挖:包扎、出塘、搬运集中、回土填塘。
2、挖塘、栽植(扶正)、捣实、回土计量单位:1株9、起挖、栽植竹类(丛生竹)工作内容:1、起挖:包扎、出塘、搬运集中、回土填塘。
2、挖塘、栽植(扶正)、捣实、回10、栽植绿篱工作内容:开沟、排苗、回土、筑水围、浇水、覆土、整形、清理。
计量单位:1m11、露地花卉栽植工作内容:翻土整地、清除杂物、施基肥、放样、栽植、浇水、清理。
计量单位:1m212、草皮铺种、栽植水生植物工作内容:翻土整地、清除杂物、搬运草皮、铺草皮、浇水清理。
挖淤泥、搬运种植、养护计量单位:In?、株13、树木支撑株工作内容:制桩、运桩、打桩、梆扎。
关于绿化工程定额规定及苗木预算价格一、绿化工程造价的计算方法:1、绿化工程造价包括:苗木预算价、种植费、成活率期养护费、管理费、利润、独立费、苗木差价、税金八部分组成。
2、绿化工程取费基础:苗木预算价。
二、绿化工程费率:1、种植费:大树10%、小树7%。
疯狂园林人 XQ*aO xf2、成活率期养护费:正常季节种植12%、反季节种植18%。
3、管理费:3%4、利润:2.5%。
5、税金:城市3.445%、乡镇3.292%。
绿化工程定额规定调整说明:1、苗木预算价格包括:圃存价、挖掘费、泥球包扎费、吊装费、运输费、运输损耗、卸车费、种植损耗、采保费、植物检疫费、苗木经营利润等。
2、种植费包括:苗木、草坪的种植及种植后的垃圾及废弃物的清运。
大树种植还包括吊装机械费。
3、成活率期是指绿化工程竣工验收后起连续十二个月。
成活率期养护费包括:草绳绕树干费、常规支撑费、遮荫棚费、软式通气管费、人工费、水电费等。
4、管理费包括:疯狂园林人:N/a y N R-r _(1)工程所在地范围内的建筑垃圾及其它障碍的清理和外运工作。
费用由甲乙双方在合同中说明。
(2)工程所在地范围内原有苗木的起挖或砍伐挖根;起挖草皮或清除草皮工作。
费用由甲乙双方在合同中说明。
(3)原有苗木起挖后的土球包扎或打浆、修剪、出塘、装车搬运工作。
费用按实结算。
(4)废弃物运输、场地清理工作。
费用按实结算。
(5)整理绿化用地费包括:排地表水;耙细、过筛;回填;找平、找坡等工作。
(6)种植土、营养土:土源由乙方提供,费用由甲乙双方在协商后在合同中注明。
(7)土方造型:机械造型:高度2米以上每立方米1.5元、高度2米以下每立方米1元;人工造型:不分高度每立方米2元。
(8)土方运输:按市政土方规定(不含土源费)。
(9)特殊支撑:业主因美化环境而对支撑提特殊要求的支撑(主要指用材)为特殊支撑。
费用由甲乙双方协商后在合同中注明。
(10)种植、养护中的水电费由乙方承担。
绿化工程定额说明册说明一、《绿化工程》(以下简称本定额),包括绿地整理、栽植花木、绿地喷灌、措施项目共四章。
二、本定额根据北京市《园林绿化工程施工及验收规范》的质量技术要求,编制了苗木规格与种植穴(坑)、槽对照表,详见附表。
三、除各章另有说明外,定额中的人工、材料、机械消耗量均不得调整。
四、工程中涉及古树名木、珍贵树种、超过定额规定规格的超大苗木及非正常种植季节掘苗、运输、种植及养护时,应按其施工技术方案另行计算有关费1页脚内容用。
五、北京市正常种植季节时间规定如下,非正常种植季节施工,所发生的费用,另行计算。
(一)春季植树:三月中旬至四月下旬。
(二)雨季植树:雨季时节,约七月上旬至八月上旬。
(三)秋季植树:十月下旬至十一月下旬。
(四)铺种草坪、木本(盆移)花卉、草花,四月下旬至九月下旬。
六、本定额中的混凝土、砂浆强度等级是按常用标准列出的,若设计要求与定额不同时,允许换算。
七、土壤分类:(一)普坚土:指砂、砂质粘土、黄土、种植土、软块碱土、中等到密实的粘土、2页脚内容工程垃圾堆积土、压实的填筑土和含15%以内的碎卵石的杂质黄土等。
(二)砂砾坚土:指经在压实或坚实的粘土、板状黄土、密实硬化的碱土,含碎卵石在30%以内其粒径在30cm以内的杂质粘土、天然级配砂石等。
附表苗木规格与种植穴(坑)、槽对照表单位:株3页脚内容4页脚内容一、说明(一)本章包括:整理绿化用地、拆挖各种路面、垫层,伐树、挖树根,机械运渣土,屋顶花园基底处理,客土工程6节共110个子目。
(二)整理绿化用地,是绿化工5页脚内容程施工前的地坪整理,每个绿化工程均应计算一次。
(三)绿地起坡造型适用于设计造型高度80cm以内,平均坡度不大于15°的地形。
(四)凡绿化工程用地自然地坪与设计地坪有差距时,则分别执行挖土方或回填土相应定额子目。
(五)本章定额中已包括了100m以内的土方倒运,如实际运距超过100m时,每超过50m(不足50m按50m计算),其增加运费按相应定额子目执行。
园林绿化工程综合定额有关要点的说明
1、本综合定额采取的施工方法为使用一般工具,手工操作。
其中种植穴槽的开挖或回填应连续进行,尽快完成。
种植穴、槽必须垂直下挖、上口、下底要相等。
2.本综合定额花草树木及其他材料的水平运输使用双轮车或人力,垂直运输使用人力。
3、本综合定额以自来水为施工用水,实际不同时应做调整。
4、种植穴槽的挖掘、树木种植、草坪花卉种植及其他的质量要求按现行的《城市绿化工程施工及验收规范》。
5、树木养护质量要求:
植株树冠丰满、完整、茂盛,骨架均匀,树干挺直,具有一定的遮阴及观赏效果,叶片正常,在正常条件下不黄叶、不焦叶、不卷叶、不落叶。
植株无徒长枝、病虫枝、过密枝、并生枝、交叉枝、下垂枝、枯枝、伤损枝、碰线枝及时抹芽,主干及一级不定芽不超过xxxx控制倾斜度,并逐渐扶正。
行道树要有群体特色效果,选用品种、规格相对统一,补植树品种、规格(树高一致、胸径误差≤20%)也应保持一致。
病虫害控制要求有病虫害控制措施,食叶害虫危害的叶片每株不超过20%,刺吸性害虫危
害的叶片每株不超过25%,蛀干性害虫危害的株数在5%以下。
树支撑无断桩、坏桩、桩位扎缚有效。
6、植物、花卉养护要求:
植物、花卉生长势良好,保持树形,目的植物以外的植物应予清除,食叶害虫危害的叶片每株小于xxxx的叶片每株小于30%,蛀干性害虫危害率小于10%;花卉应适时开花,有整体色彩效果。
植株生长健壮,花色艳丽,株行距适宜,不露底土。
无缺株倒伏,无枯枝残花,无杂草垃圾。
7、草坪养护要求:
草种基本纯正,生长茂盛,有一定厚度,草根不裸露,草坯无明显枯黄和空秃现象,草的高度不得超过8 cm,常绿草高不得超过6 cm,无杂草,护栏等防护设施完好美观,草坪保持整洁,不得有石块,果壳纸屑及其他垃圾。
8、绿篱养护要求:
绿篱内无枯枝残叶,无杂草,整洁无垃圾,植物叶面无陈旧积尘,采用修剪等特殊手法,控制植物高度,植物高度不得影响交通视线和绿篱的造型。
9、定额已考虑了苗木在未封闭的道路或区域内种植时,行人车辆通行所造成的施工降效因素,因此执行时不需再计算交通干扰工程施工降效费。
