WDJS-06挡浪墙浇筑技术交底
- 格式:doc
- 大小:196.00 KB
- 文档页数:7
9.9 挡浪墙工程9.9.1工程简述本工程北防波挡沙堤6—6及7—7断面两个分段堤顶设有现浇砼挡浪墙结构,挡浪墙底面标高+4.50m,墙顶标高为+9.50m,采用L型结构。
底板宽5.0m,厚1.0m;墙身下口宽1.5m,上口宽1.0m,高2.0m。
两个分段总长1565m,现浇砼总量24180m3,标号为C25。
9.9.2 施工安排挡浪墙施工在+4.50m以下堤身完成约2个月后开始进行。
计划工期150天,平均每天浇筑一段,日平均浇筑强度约185.4m3。
砼由陆上砼搅拌站集中拌制提供,通过6m3砼罐车运输至现场,85m3/h的砼拖泵送料入仓。
挡浪墙分段长度12m,结构变形缝宽20mm。
因挡浪墙较高,总高达5.0m,体积庞大,高度上分两次浇筑,分层标高位于+6.50m,施工缝严格按设计和规范要求进行处理。
挡浪墙浇注前,对块石铺筑基层进行粗平并用二片石或碎石进行填充整平,用压路机或反铲等进行碾压密实。
模板采用整体钢模板,吊机配合拼装。
挡浪墙的施工总体上按由堤根向堤头的方向推进,混凝土浇筑时拟采用分段间隔施工的方法进行。

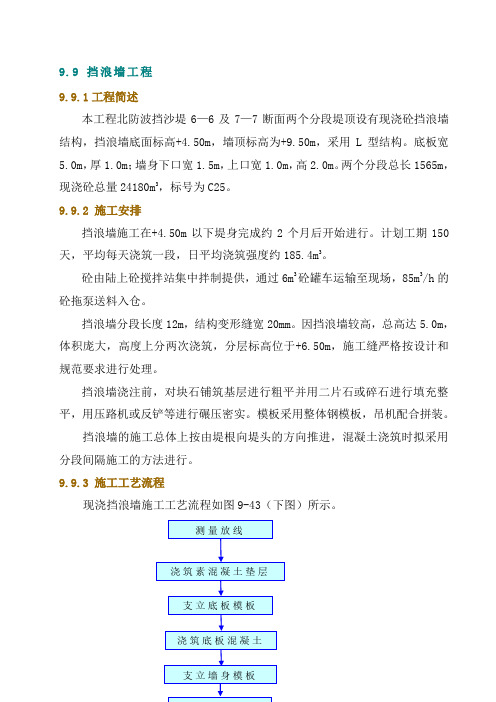

9.9.3 施工工艺流程现浇挡浪墙施工工艺流程如图9-43(下图)所示。
图9-43 挡浪墙施工工艺流程图9.9.4 主要船机配备9.9.5.1模板工程挡浪墙模板采用钢架整体定型模板,共配置4套,每套长12m。
挡浪墙上下层模板结构图如下:图9-45 挡浪墙上下层模板示意图挡浪墙模板的支立与拆除均采用30t履带吊配合进行。
模板制作与安装要求如下:⑴模板的设计应做到在松动和拆卸时不对混凝土造成损坏。
在模板内金属连接件或锚固件,应按图纸规定及监理的要求将其拆卸或截断,且不损伤混凝土。
⑵模板在使用的过程中应始终保持其表面平整、形状准确、不漏浆,有足够的强度和刚度。
⑶模板中所有的接缝都应按一致的形式位于水平或垂直平面上,接缝应严密、不漏浆。
⑷模板表面必须清理干净,有锈斑的钢模板须除锈打光。
模板在使用前应彻底涂以脱模剂。
挡水墙砌筑技术交底技术交底记录表C2-1工程名称施工单位交底提要交底内容:XXXXX工程XXXXX单位编号交底日期分项工程名称挡水墙砌筑技术交底2014年8月8日墙体砌筑交底内容:一、材料准备1.1材料:灰砂砖、水泥、沙子等。
1.2机具:线、抹子、灰铲、水平尺杆等。
二、施工部位挡水墙砌筑距离按现场所挖的距基坑四周500mm的位置。
三、作业条件3.1基坑边线已经开挖完毕,混凝土垫层浇筑完毕。
3.2各种材料已经到位,规格符合设计要求,弹好定位线。
四、施工工艺砖浇水→砂浆搅拌→排砖撂底→砌筑挡土墙→抹灰→验收4.1砖浇水:砖应在砌筑前一天浇水湿润,普通以水浸入砖四边15mm为好,含水率为10%~15%,常温施工不得用干砖上墙,不得使用含水率达饱和状况的砖砌墙。
4.2砂浆搅拌:4.2.1水泥砂浆应接纳机械搅拌,先倒砂子、水泥、掺合料,最后倒水。
搅拌时间很多于2min。
水泥粉煤灰砂浆和掺用外加剂的砂浆搅拌时间不得少于3min,掺用有机塑化剂的砂浆,应为3~5min。
4.2.2砂浆应随拌随用,水泥砂浆和水泥夹杂砂浆必须在拌成后3h到4h内使用终了。
当施工期间最高温度跨越30℃时,应分别在拌成后2h和3h内使用终了。
跨越上述时间的砂浆,不得使用,其实不应再次拌合后使用。
对掺用缓凝剂的砂浆,其使用时间可根据详细情况延长。
4.3墙体砌筑普通接纳一顺一丁(满丁、满条)排砖法。
砌筑时,必须里外咬搓或留踏步搓,高低层错缝。
应接纳“三一”砌砖法(即一铲灰、一块砖、一挤揉)。
严禁接纳水冲灌缝的方法。
4.4墙体砌筑完毕后墙外侧用水泥砂浆抹灰20mm。
考核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程手艺交底时,应填写“分项工程称号”栏,其他手艺交底可不填写。
手艺交底记实表C2-1工程称号施工单位交底提要交底内容:XXXXX工程XXXXX单位编号交底日期分项工程名称挡水墙砌筑技术交底2014年8月8日墙体砌筑附图:挡水墙做法五.砌筑质量要求5.1砖墙砌筑前,基底垫层表面应清扫干净,洒水湿润。
施工技术交底通知单单位名称:项目部编号:安全环保交底通知书交底时间安全交底本工程存在的重大危险源见附件。
地线应满足电器规范要求。
夜间作业必须有足够的照明设施。
13、施工车辆和机械按操作规程进行维修和保养,不准车辆带病上路,严禁驾驶员酒后开车和疲劳驾驶。
14、施工现场的流动电缆线,防止碾压触电伤人。
15、起吊作业前检查清理零散物件,防止起吊作业中高空坠物伤人。
16、进行起吊作业时要设专人指挥,起吊索具定期检查更换。
工作前检查所用一切工具、吊索具、设备,保证安全可靠,否则严禁使用。
起重工必须有特种作业人员上岗证,吊机操作工作严格按操作规程进行,起重臂旋转半径内内严禁有人。
17、氧气、乙炔瓶等受压设备必须由专人保管,操作人有特种人员作业证,按操作规程进行电、气焊工作。
18、每天及时注意收听收看气象、海浪预报并接警后马上通知到参与施工的所有人员,防风防浪,如遇有大雾天、台风等不可抗力因素时,必须停工。
做好船机“四防”工作(四防为:预防台风、突风、风暴潮和雷击)。
做到既不影响施工进度,又要确保施工设备、人员安全。
19、模板安装作业:模板就位先用拉条将其与下层混凝土圆台螺母连接固定后,木工人员方可上模板,固定上口拉条,确认稳妥后吊机方可摘钩。
20、模板拆除作业:堵头模板拆除,预先松动模板,使其与墙体砼分离,然后挂钩,待钢丝绳受力均匀后操作人员方可割断固定在模板上的钢筋,操作人员撤离模板后方可起吊。
侧模拆除,严禁提前拆除螺母,应先用钢丝绳将其与接茬钢筋拉住后挂钩,待起重钢丝绳受力均匀后,木工方可拆除下口拉条。
人员撤离后再割断固定在侧模上的钢筋,由起重人员拆除安全绳并指挥起吊。
拆除下的模板要整齐稳固地放置在固定场地,防止倾倒伤人。
21、操作振捣器人员,必须戴好绝缘手套,振捣器的闸箱必须安装漏电保护器,闸箱与操作点的间距不得超过30m,拖地电缆线严禁碾压,若通过人行道路必须有安全防护措施。
(详细版)瓦工技术交底
瓦工技术交底
1. 简介
本文档旨在对瓦工进行技术交底,确保施工过程顺利进行并达到良好的效果。
2. 工具和材料
- 瓦片
- 瓦工工具(如瓦刀、铲子等)
- 砂浆
3. 施工步骤
- 清洁表面:在进行瓦工之前,先清洁施工表面,确保没有灰尘或污垢。
- 排布瓦片:根据设计要求和施工计划,将瓦片排布在合适的位置。
建议先在地面上进行排布,以确定好瓦片的位置和布局。
- 涂抹砂浆:在安装瓦片之前,使用砂浆涂抹施工表面。
注意遵循正确的涂抹厚度和均匀性。
- 安装瓦片:将瓦片放置在砂浆上,并按需进行调整,确保瓦
片平整并与相邻瓦片对齐。
注意使用瓦工工具进行修剪和调整。
- 整平和压实:在安装完瓦片后,使用瓦刀等工具将其整平,
并用力压实,确保瓦片与砂浆牢固结合。
- 清理和修整:最后,清理工地,并根据需要进行修整和擦拭,使瓦工施工效果更加完美。
4. 安全注意事项
- 在施工过程中,务必佩戴好相关的个人防护装备,如手套和
护目镜等。
- 注意材料的质量和施工的精确性,以确保整个瓦工工程的质
量和安全性。
- 遵循相关的安全操作规程,如梯子的使用、高处作业等,并
尽量减少施工过程中的意外风险。
以上是瓦工技术交底的详细内容,希望能对施工过程有所帮助。
如果有任何问题,请随时与我们联系。
