线高速公路互通Y搅拌站施工组织施工方案
- 格式:doc
- 大小:190.00 KB
- 文档页数:25
高速公路互通立交改建工程水泥搅拌桩施工方案1.1水泥搅拌桩施工过程(1)定桩位:用全站仪放线,配合钢尺丈量、竹签定位,并经监理人员验收后施工。
(2)搅拌机定位:缩进伸缩叶片,起重机悬吊搅拌机到指定桩位并对中;(3)切土下沉:启动搅拌机,使搅拌机沿导向架向下切±,同时开启送浆泵向土体喷水泥浆,两组叶片同时正、反向旋转切割、搅拌土体,搅拌机持续下沉,直到设计深度;(4)提升搅拌:关闭送浆泵,搅拌机提升、两组叶片同时正反向旋转搅拌水泥土,至地表或设计桩顶标高;(5)切土下沉:调整伸缩叶片达上部桩体直径,使搅拌机沿导向架向下切土,同时开启送浆泵向土体喷水泥浆,两组叶片同时正、反向旋转切割、搅拌土体,搅拌机持续下沉,直到变截面设计深度;(6)提升搅拌:搅拌机提升、关闭送浆泵,两组叶片同时正反向旋转搅拌水泥土,直到地表或设计桩顶标高以上50cm;完成水泥土双向搅拌桩单桩施工。
1.2施工质量控制(1)水泥浆液应严格按照预定的配合比进行伴制,制备好的浆液不得离析、不得搁置时间过长(不超过2小时);浆液倒入时应加筛过滤,以免浆液内结块,损坏泵体;(2)泵送浆液前,管路应保持潮湿,以利于输浆。
现场拌制浆液应有专人记录每根桩水泥用量,并记录送浆开始、结束时间等;(3)根据成桩试验确定的技术参数进行施工。
操作人员应记录每米下沉、提升时间、送浆时间、停浆时间等;(4)供浆必须连续,拌和必须均匀,一旦因故停浆,为防止断桩或缺浆,应试搅拌机回到停浆前1米处,待恢复供浆后继续施工。
如停浆时间超过3小时,为防止浆液硬结堵管,应先拆除输浆管路,清洗后备用;(5)施工中若发现喷浆量不足,需在旁边补桩1根,补桩桩长和喷浆量不得小于设计值;(6)双搅桩在地面以下2米范围内应进行二次喷浆搅拌,桩体上面50CnI以内进行人工捣实;(7)钉形桩在扩大头下Inl范围内应增加一次喷浆搅拌(喷浆量为15kg∕m);(8)常规桩在桩底应持续喷浆搅拌,时间不少于30秒。

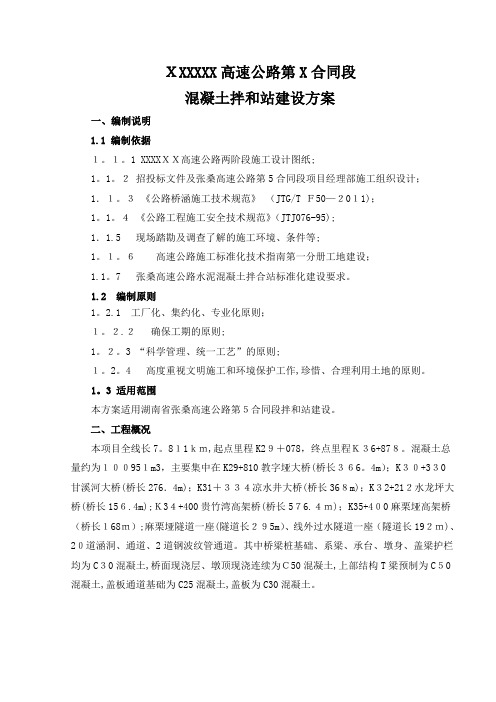

XXXXXX高速公路第X合同段混凝土拌和站建设方案一、编制说明1.1 编制依据1。
1。
1 XXXXXX高速公路两阶段施工设计图纸;1。
1。
2招投标文件及张桑高速公路第5合同段项目经理部施工组织设计;1.1。
3《公路桥涵施工技术规范》(JTG/T F50—2011);1。
1。
4《公路工程施工安全技术规范》(JTJ076-95);1.1.5 现场踏勘及调查了解的施工环境、条件等;1。
1。
6高速公路施工标准化技术指南第一分册工地建设;1.1。
7 张桑高速公路水泥混凝土拌合站标准化建设要求。
1.2 编制原则1。
2.1 工厂化、集约化、专业化原则;1。
2.2确保工期的原则;1。
2。
3 “科学管理、统一工艺”的原则;1。
2。
4 高度重视文明施工和环境保护工作,珍惜、合理利用土地的原则。
1。
3 适用范围本方案适用湖南省张桑高速公路第5合同段拌和站建设。
二、工程概况本项目全线长7。
811km,起点里程K29+078,终点里程K36+878。
混凝土总量约为100951m3,主要集中在K29+810教字垭大桥(桥长366。
4m);K30+330甘溪河大桥(桥长276.4m);K31+334凉水井大桥(桥长368m);K32+212水龙坪大桥(桥长156.4m);K34+400贵竹湾高架桥(桥长576.4m);K35+400麻栗垭高架桥(桥长168m);麻栗垭隧道一座(隧道长295m)、线外过水隧道一座(隧道长192m)、20道涵洞、通道、2道钢波纹管通道。
其中桥梁桩基础、系梁、承台、墩身、盖梁护栏均为C30混凝土,桥面现浇层、墩顶现浇连续为C50混凝土,上部结构T梁预制为C50混凝土,盖板通道基础为C25混凝土,盖板为C30混凝土。
三、施工组织及资源配置3.1现场管理机构设置项目部组织技术好、素质高、能力强、经验丰富的管理人员和施工队伍参加施工,对该工程全面的施工组织等各项具体工作全面负责,组织机构设置见下图:组织机构图3。
高速公路混凝土拌和站施工方案1. 方案介绍高速公路混凝土拌和站作为高速公路建设中的重要组成部分,承担着混凝土原材料的储存、配送和拌和工作。
本文将重点探讨高速公路混凝土拌和站的施工方案,包括选址、布局、设备配置等方面。
2. 选址2.1 环境因素在选择混凝土拌和站的位置时,需要考虑周围环境是否适宜施工。
避免选择在人口密集区、生态环境脆弱区等不利条件下进行建设。
2.2 交通便捷性拌和站应选择在交通便利的位置,方便混凝土原材料的运输。
且应考虑到与施工现场之间的距离,减少运输时间和成本。
3. 布局设计3.1 区域划分拌和站应合理划分为原料区、拌和区、成品区等功能区域,确保布局合理,提高施工效率。
3.2 设施设置根据施工规模和需求,确定拌和站的设备配置,包括搅拌机、搅拌车、加料设备等,确保生产线畅通,提高作业效率。
4. 设备选型4.1 搅拌机选择性能稳定、效率高的搅拌机,确保混凝土的均匀性和强度。
4.2 搅拌车选用容量适当的搅拌车,并根据实际运输距离和速度确定搅拌车数量,以保证供料及时。
5. 施工流程5.1 原材料运输将原材料运输到原料区,并按比例放入搅拌机中进行混合。
5.2 搅拌拌和设置合适的搅拌时间和速度,确保混凝土达到标准要求。
5.3 成品输送将混凝土送至成品区,根据工程需要及时运输至施工现场进行浇筑。
6. 安全管理严格遵守相关安全规定,配置必要的安全设备,加强对员工的安全培训,确保施工过程中的安全。
7. 结语高速公路混凝土拌和站的施工方案关乎工程质量和进度,恰当的方案设计能够提高施工效率,降低成本,确保工程质量,对于项目的成功完成具有重要意义。
搅拌站施工组织施工方案
一、组织构成
1.工程管理单位:
2.施工组织:
3.主要参与单位:
4.其他参与单位:
二、施工现场管理
1.制定现场安全生产管理规定:
2.制定现场施工管理制度:
3.安全施工宣传教育:定期进行安全施工教育及培训,倡导施工时良好的安全文化和行为。
4.制定安全施工技术措施:配备安全防护用具,实施应急预案,严格执行安全技术措施,对潜在安全隐患及时、有效的排除。
5.现场施工部分:按照计划完成施工任务,并对施工单位提出的现场技术问题及时给予答复。
6.监理部分:按照施工计划和质量标准进行监造,按规定及时进行检查。
三、搅拌站施工
1.实施施工组织设计:根据搅拌站施工需要,制定设备、材料、职责等施工组织设计。
2.施工准备:按设计组织,确定施工的设备、材料、工具、辅助材料、安全措施等。
3.清理工作:清理施工场地,清理搅拌站的安装环境,保证施工现场
的整体性。
4.安装搅拌站:根据施工现场的安装环境,按设计要求安装搅拌站,
并保证质量标准。
5.调试搅拌站:按设计要求调试搅拌站,保证搅拌站的运行性能满足
质量要求。
x高速公路x标拌和站建设施工方案编制:-----------------------------------复核:-----------------------------------审核:-----------------------------------xx工程有限公司x高速公路x标项目经理部目录第一章编制范围及编制依据1.1编制范围本方案适用于x高速x标拌和站的规划和建设。
1.2编制依据⑴施工承包合同、招标文件以及投标文件;⑵《施工现场临时用电安全技术规范》JGJ46-2005;⑶《建筑安装工人安全技术操作规程》;⑷《四川省高速公路标准化施工指南》及施工现场的具体情况;⑸现行的国家、行业及交通部有关公路施工、测试技术规范、规程等;⑹业主的有关文件和要求。
第二章工程概况本工程项目为x至x高速公路x标项目,位于x县x等,并上跨既有省道S205,中间主要控制点有索古修寨特长隧道、打雷沟特大桥、福隆特长隧道。
路线桩号K83+600~K91+850,主线长7.489公里,主要工程内容有路基、路面、桥涵、隧道等。
第三章拌和站总体规划3.1拌和站规划通过现场调查,比优规划,结合满足交通便利、混凝土需求量相对集中、远离居民区等原则,基本上确定了项目砼拌合站合适位置。
位于打雷沟特大桥左侧,混凝土拌和站位于K87+150,负责起点K83+600~K91+850段混凝土供应,区段长约7.9km,最大运输距离约4km;此处场地开阔,场区面积满足布置要求,出口既为S205省道。
图3-1拌和站位置3.3拌和站生产能力根据1#拌和站供应区域范围,拌和站配备2台HZS120拌和机,HZS120混凝土搅拌站理论生产率为120 m³/小时,扣除实际损失时间(正常启动后上料时间需要15秒,搅拌需要90秒,放料需要15秒,一盘料需要120秒时间,一台搅拌机容量为2方)实际2套120站生产能力为120m3/h,拌合站满足施工混凝土施工要求。
()至高速公路至段标拌与站建设方案编制人:复核人:审核人:建设工程集团公司高速公路标项目经理部2014年11月标拌与站建设案一、编制依据1、施工承包合同、招标文件以及投标文件;2、《高速公路项目标准化管理指南》及施工现场的具体情况;3、现行的国家、行业及交通部有关公路施工、测试技术规范、规程等;4、建工集团质量程序文件及质量手册。
二、工程概况混凝土拌与站位于K35+020桥头高架桥右侧,作为4座大桥及13个涵洞、2个暗桥的混凝土拌与站。
混凝土供应范围包括K31+100~K36+200段落内所有混凝土构筑物,砼总量约8万立方米。
三、总体施工方案1、搅拌站1.1、搅拌站布置搅拌站场地内布置包括2台JS1500强制式混凝土拌与机,5个100t水泥罐、4个存料仓、蓄水池、修配房、生活区、拌与站、堆料场、小构件预制场及钢筋加工区总占地面积为10064m2。
1.2、场地建设由于拌与站位于两座山之间开挖建成,土质较好,施工处理时,根据实际地形及填挖平衡的标高进行施工。
先将表层植物及耕种土清除,再把高出标高处挖除运转到填方处,有发软处则进行换填施工,挖除软弱土层,再填铺50cm片石,用18T压路机分层碾压行。
施工时,先挖好周边排水沟,做好场地排水;场地平整,碾压无弹簧后,使用不小于15cm 厚片、碎石垫层,不小于15cm 厚的C20 及以上标号混凝土硬化处理;进、出搅拌站便道采用厚度不小于15cm 的水稳基层+厚度不小于20cm 的C30 混凝土面层硬化,宽度不低于5 米。
场地硬化应按照中间高四面低的原则进行,面层排水坡度不应小于1.5%,场地四周应设置排水沟,排水沟地面采用M7.5 砂浆进行抹面,利于雨水向场外排出,设置完善的排水设施,确保排水顺畅,又不至于形成集中冲刷而破坏周边环境,做到雨天场地不积水、不泥泞,晴天不扬尘。
1.3、搅拌设备搅拌站安装JS1500强制式混凝土拌与机2台,配置4个60吨容量的水泥罐、1个约80吨容量的外加剂及袋装水的仓库,采用全自动电子计量系统,全电脑控制,配备了砂石料筛分、含水量检测、坍落度、含气量、红外线测温仪等试验检测设备与相应的管理人员、试验人员,两套搅拌机的理论生产能力均为75m3/h,可以满足所供应范围内的施工生产需求。
乐昌至广州高速公路第T15合同段项目经理部第三拌和站拟建方案目录1、编制依据、范围 (4)2、编制范围 (4)3、编制原则 (4)4、标准化拌合站 (7)4.1。
拌合站选址和规划标准 (7)4.2。
组织机构及人员配置 (7)4。
3。
.............................................................................................................................. 机械设备配置84。
4.拌合站施工 (8)4。
5工地实验室及其他设施施工 (9)5、严格控制质量 (10)5.1。
质量管理制度 (10)5。
2。
进场原材料质量控制 (10)5。
3。
原材料储存与管理 (19)5。
4。
配合比设计 (22)5。
5。
施工配合比调整 (28)5。
6.混凝土拌和 (28)6、安全目标和安全保证体系及措施 (30)6.1。
安全目标 (30)6。
2。
安全管理制度 (30)6。
3。
安全生产保证措施 (30)6。
4。
拌合站安全操作规程 (31)7、文明施工和环境保护标准 (33)7。
1.文明施工标准 (33)7。
2.环境保护的标准 (34)附件:1、拌和站平面布置图2、拌和站平面效果图3、拌和站机械设备进场一览表4、混凝土种类及方量拌合站建设施工方案1、编制依据、范围1。
1、乐昌至广州高速公路第T15标招标文件及规范标准。
1.2、现场调查所获得的有关资料、数据及现场情况。
1。
3、国家有关方针政策和国家、交通部有关标准规范、规程和验标等.1。
4、我公司类似工程的施工经验及设备情况。
1.5、我公司通过质量体系认证中心认定的ISO9001:2000《质量手册》和《程序文件》。
1.6、乐昌至广州高速公路指导性施工组织设计.1。
7本标段工程投入的施工管理、专业技术人员、机械设备等.1.8我公司对现场实际勘探。
2、编制范围乐昌至广州高速公路第T15标段,LK22+372坳背大桥右侧900m与县道(X796)左侧交汇处,为3号拌合站所在位置.3、编制原则3。
搅拌站临建设施项目工程施工组织设计方案工程项目的施工组织设计方案是为了确保工程施工顺利进行,避免施工过程中出现问题和延误。
下面是关于搅拌站临建设施项目工程施工组织设计方案的详细内容:一、项目背景该工程项目是一个搅拌站临时建设设施项目,用于在施工期间提供混凝土的搅拌和储存。
项目规模为XXXX平方米,总投资为XXX万元。
二、工程目标1.确保施工期间有足够的搅拌容量和储存能力,以满足施工需要。
2.确保搅拌站设施的安全使用,并符合相关法律法规的要求。
3.确保搅拌站的施工质量和效率,避免延误施工进度。
三、施工组织设计1.施工范围该工程施工包括土地平整、场地围护、搅拌站设施安装、配套设施建设等。
根据项目实际情况,施工分为四个阶段进行,分别是场地准备、基础工程、设施安装和调试。
2.施工组织工程项目由总包商承担,负责施工管理和协调各个分包商的施工工作。
每个施工阶段都有相应的施工班组负责各项工作,并对施工进度和质量进行监督和控制。
3.资源配置根据施工进度和需求,及时配置人力、物力和机械设备资源,确保施工工作的顺利进行。
工程设备包括搅拌机、输送带、料仓等,需要根据施工计划进行安装和调试。
4.施工安全施工期间,要注意施工现场的安全管理,制定相关安全管理制度和操作规程,并加强对施工人员的安全培训。
同时,要合理布置临时用电和消防设备,确保施工现场的安全。
5.环境保护施工期间,要遵守环境保护的相关法律法规,采取相应的措施控制噪音和粉尘污染,并及时清理施工废料和垃圾,确保施工现场的环境卫生。
6.质量控制施工期间,要严格按照相关施工规范和质量标准进行施工,加强对施工质量的检查和监督,并及时整改施工中的问题和不合格项,确保施工质量符合要求。
四、项目进度安排1.场地准备阶段:XX月XX日-XX月XX日2.基础工程阶段:XX月XX日-XX月XX日3.设施安装阶段:XX月XX日-XX月XX日4.调试阶段:XX月XX日-XX月XX日五、项目预算根据工程施工的具体情况,编制详细的工程预算和费用计划,并及时进行动态调整。
高速公路沥青搅拌站建设方案详细目录一、前言 (3)1.1 编制目的 (3)1.2 编制依据 (5)1.3 工程概况 (6)二、建设条件分析 (7)2.1 地理位置与交通状况 (8)2.2 土地利用与环境保护 (9)2.3 气候条件与施工季节 (10)三、建设规模与内容 (12)3.1 建设规模 (13)3.2 主要建设内容 (13)3.3 施工组织与管理 (14)四、材料与设备选择 (16)4.1 沥青材料选择 (17)4.2 骨料与填料选择 (19)4.3 混合设备选择 (20)4.4 搅拌设备选择 (21)4.5 热拌与冷拌设备选择 (23)五、工艺设计与设备配置 (24)5.1 工艺流程设计 (25)5.2 设备布局与配置 (26)5.3 施工参数确定 (27)六、工程施工方案 (28)6.1 施工准备 (30)6.2 施工方法与工艺 (31)6.3 施工质量控制 (32)6.4 安全与环保措施 (33)七、工程进度与计划管理 (34)7.1 工程进度计划制定 (35)7.2 施工进度监控与调整 (37)7.3 计划管理与考核 (38)八、投资估算与资金筹措 (40)8.1 投资估算编制 (41)8.2 资金来源与筹措计划 (42)8.3 资金使用与管理 (43)九、风险评估与控制 (44)9.1 风险因素识别 (45)9.2 风险评估方法与结果 (46)9.3 风险控制措施 (47)十、结语与建议 (48)一、前言随着我国经济的持续快速发展和城市化进程的不断推进,高速公路建设已成为国家基础设施建设的重要组成部分。
高速公路沥青搅拌站作为高速公路建设的关键环节,其建设方案的选择和实施直接关系到高速公路的质量和使用寿命。
本方案将详细阐述高速公路沥青搅拌站的建设目标、原则、工艺流程及设备选型等内容,以为高速公路沥青搅拌站的科学规划和合理布局提供有力支持。
在高速公路沥青搅拌站建设过程中,我们应充分考虑地形、地质、气候等自然条件,以及环保、节能、安全等社会要求,确保搅拌站在满足生产需求的同时,符合相关法规和标准的要求。
搅拌站施工组织施工方案范本1:搅拌站施工组织施工方案一、前言搅拌站是建设工程中常用的设备之一,本施工方案旨在明确搅拌站施工组织的具体内容和步骤,确保施工高效安全进行。
二、施工准备1. 地址选择和土地使用权1.1 地址选择1.2 土地使用权获取程序2. 设备及材料准备2.1 搅拌站设备选型及采购2.2 原材料采购与储存3. 人员组织及培训3.1 施工人员的招聘与配置3.2 培训计划安排4. 环境及安全保障4.1 环境影响评估4.2 安全保障措施5. 工程施工方案编制5.1 总体施工方案5.2 各施工阶段方案三、工程施工1. 施工前准备1.1 施工场地准备1.2 设备安装及调试1.3 施工人员培训与动员2. 原料储存与处理2.1 原材料入库管理2.2 原材料如何进行储存与处理3. 生产流程与设备操作3.1 生产流程安排3.2 设备操作流程与注意事项4. 质量控制4.1 原材料质量控制4.2 生产过程质量控制5. 安全与环保管理5.1 安全管理措施5.2 环保管理措施四、施工总结与验收1. 施工总结1.1 施工过程中的问题与解决方案1.2 工期与质量评估2. 项目验收与移交2.1 验收标准与程序2.2 移交手续与文件整理五、附件1. 施工组织图2. 设备清单与购买合同3. 安全考核记录4. 技术规范与操作手册附:1、本所涉及附件如下:- 施工组织图- 设备清单与购买合同- 安全考核记录- 技术规范与操作手册2、本所涉及的法律名词及注释:- 土地使用权:指土地使用者依法取得的土地使用权证书,享有占有、使用、收益和处置土地的权利。
范本2:搅拌站施工组织施工方案一、前言本施工方案旨在规划搅拌站施工组织的各项工作内容和程序,确保施工过程安全高效。
二、施工前准备2.1 地址筛选与审批2.1.1 地址选择原则2.1.2 地址审批程序2.2 设备采购与安装2.2.1 设备选型与配置2.2.2 设备采购程序2.2.3 设备安装与调试计划2.3 建造物建设和维护2.3.1 建造物设计与施工 2.3.2 建造物维护计划2.4 人员组织与培训2.4.1 人员招聘与配置2.4.2 岗位职责与培训计划三、工程施工3.1 原料准备与储存3.1.1 原材料采购与验收 3.1.2 原料储存管理3.2 设备操作流程3.2.1 设备操作规程3.2.2 设备维护与保养3.3 生产管理与质量控制3.3.1 生产计划与调度3.3.2 质量控制方案3.4 安全与环保管理3.4.1 安全管理体系建立3.4.2 环境保护措施四、施工总结与验收4.1 施工总结与经验总结4.1.1 施工过程中的问题与解决方案 4.1.2 工期与质量评估4.2 项目验收与移交4.2.1 验收标准与程序4.2.2 移交手续与文件整理五、附件1. 搅拌站施工组织图纸2. 设备清单及采购合同3. 施工安全考核记录4. 相关技术规范与操作手册附:1、本所涉及附件如下:- 搅拌站施工组织图纸- 设备清单及采购合同- 施工安全考核记录- 相关技术规范与操作手册2、本所涉及的法律名词及注释:- 土地使用权:指土地使用者依法取得的土地使用权证书,享有使用土地的权利。
目录第一章编制说明 (1)1.1编制依据 (1)1.2编制范围 (1)第二章工程概况 (2)第三章砼搅拌站设计说明 (3)3.1搅拌站选址和规划标准 (3)3.2组织机构及人员配置 (3)3.3机械设备配置 (3)第四章搅拌站场地建设施工方案 (5)4.1搅拌站场地处理 (5)4.2搅拌楼基础处理 (5)4.3水泥储存罐基础及外加剂房施工 (5)4.4砂石料场地施工 (5)4.5搅拌站标识牌 (6)4.6工地试验室分站及其他设施施工 (6)第五章质量控制及保证措施 (8)5.1质量管理制度 (8)5.2进场原材料质量控制 (8)5.3原材料储存与管理 (10)5.4施工配合比调整 (11)5.5混凝土拌和 (11)5.6砼运输保障措施 (13)第六章安全保证体系及措施 (14)6.1安全目标 (14)6.2安全管理制度 (14)6.3安全生产保证措施 (14)6.4安全应急预案 (14)6.5搅拌站安全操作规程 (19)第七章文明施工标准和环境保护措施及标准 (21)7.1文明施工标准 (21)7.2环境保护措施及标准 (21)第八章搅拌站平面布置图及其他相关图表 (23)第一章编制说明1.1编制依据1.1.1 国家有关方针政策、标准规范、规程和验标等;1.1.2 XX市四环线吴家山至沌口段初步设计图纸;1.1.3《2012年XX市交通工程建设“达标创优杯”优质工程创建活动文件汇编》;1.1.4 《中建指挥部指导性施工组织设计》;1.1.5 现场调查所获得的有关资料、数据及现场情况;1.1.6 我单位类似工程的施工经验及机械、设备情况;1.1.7 本工程拟投入的施工人员、机械设备、物资等情况。
1.2编制范围XX市西四环线高速公路YY施工段(沌口互通至徐家堡互通),里程桩号K87+942~K94+159.8。
第二章工程概况XX西四环中建六局和五局施工段长度 6.2公里,施工里程桩号K87+942~K94+159.8。
主线全部按高架桥梁形式设计,桥面宽度40.5米,共分为5个单位工程,分别为沌口互通立交、东荆河路高架桥、烂泥湖高架桥、通顺河大桥和徐家堡互通。
沌口混凝土搅拌站,主要供应XX西四环高速公路中建六局和五局施工段(沌口互通至徐家堡互通)的桥涵砼供应,砼供应总量约54万m3。
第三章砼搅拌站设计说明3.1搅拌站选址和规划标准根据《湖北省公路建设标准化活动实施方案》(鄂路建「2011」353号文件)的“三个集中(即混凝土集中拌和、梁板构件集中预件、钢筋集中加工)”要求,我项目部在保证不与XX经济技术开发区规划冲突的前提下,充分考虑保安全、保质量、降成本、满足施工需要及远离居民区的情况下,在规划四环线附近进行了搅拌站的选址。
原拟建120型混凝土搅拌站三座,因环保、运距、地貌等无合适地点,最终选址在黄陵矶闸管理处付1号鱼池土地合建一座,负责供应西四环线中建六局和五局施工段工程建设所需混凝土。
依据选址现场实际地形进行合理规划,修筑2.0米高的隔离围墙进行全封闭管理,厂内划分出办公区、生活区、搅拌作业区、材料计量区、材料存储区及运输车辆停放区。
各区分开,合理布局,保证环境整洁。
搅拌站内设置工地试验分室,按标准化进行建设。
3.2组织机构及人员配置搅拌站本着精干、高效的原则结合工程实际需要,配备相应的管理人员。
设站长1人,副站长2人,技术人员6人,其他人员35人。
搅拌站的监督管理权归中建六局项目经理部,组织机构见下图:3.3机械设备配置搅拌站一期建设配置两台中联重科HZS120型拌合楼。
在施工高峰期,若砼供应紧张再配备1-2台90型(或120型)拌合楼做为备用。
备用搅拌站的建设地点优先选择在该站的旁边(方便统一管理,占地面积已预留)。
采用外接电源,配备YDM-630KVA箱式变压器一台,备用电源采用250KW发电机一台。
搅拌站配备全自动计量拌合系统、全程监控系统、全自动记录打印系统和计算机程序控制系统。
拌合设备为强制式搅拌机,并配有相应的自动计量设备。
外加剂和水采用自动计量系统,配料系统满足二级或三级碎石级配要求。
每个拌合楼配置4个胶凝材料储存罐,水泥:粉煤灰:矿粉按2:1:1比例配置,水泥(粉煤灰、矿粉)罐安装避雷针,接地线。
每台搅拌机配料仓数量4个,可生产3级配碎石砼。
为满足环保要求,在拌合楼中安装除尘设备,在排水沟出口处设置2个沉淀池。
搅拌站装料采用2-4台ZL50型装载机;砼运输采用水泥砼罐车,规格为8-12m3,数量根据施工需要按10-25辆配备。
第四章搅拌站场地建设施工方案4.1搅拌站场地处理根据搅拌站位于鱼塘沉积区的实际情况,我部特委托XX市中和试验室对地基进行了触探试验,结果该地段承载力很低,为了确保场地使用的耐久性及场地清洁环保,搅拌站软基处理根据不同部位进行换填处理。
土地所有者为了能出租该场地,自行将该场地进行处理,根据我方的要求,不同部位软基处理采用换填1.5m-2.0m厚山皮石,基层采用25cm 的二灰稳定碎石或级配碎石,面层设置:1、重型车辆行车道和大型作业区面层采用25cm厚的C30连续配筋砼路面;2、一般行车道路和小型作业区场地硬化采用25cm厚的C25砼。
具体场地硬化断面图附后。
场地设计为四周低,中间高,面层排水坡度为1.5%,利于排水。
场地四周设置C15砼的排水明沟,场地内及道路两边设C15砼排水暗沟,在搅拌机周围设置排污暗沟,在紧连暗沟处设置2个5×10m的沉淀池。
4.2搅拌楼基础处理搅拌楼基础采用C30钢筋砼桩基处理,桩基上部设置C30钢筋混凝土承台,保证搅拌机的坚固耐用和使用安全。
依据厂家提供的底座设置图和按照类似搅拌站成功的经验绘制的钢筋砼桩基、钢筋砼设备基础和钢筋混凝土承台图纸进行钢筋砼及各种预埋件施工。
4.3水泥储存罐基础及外加剂房施工水泥储存罐按厂家提供的基础设计图组织施工。
采用C30钢筋砼桩基浇注,上部浇筑钢筋混凝土承台,并预埋连接构件。
外加剂房采用彩钢房屋,并靠近搅拌机,其库房地面用C25砼进行了硬化。
为确保水泥储存罐稳定性,在罐体四周设置地锚基础,在硬化之前进行施工。
地基施工时需设防雷接地装置,防雷接地应符合GB50057有关要求,其接地电阻不大于10欧姆。
4.4砂石料场地施工砂石料场覆盖采取联拱式彩钢板轻钢架结构,隔离堆放,全部予以围护,避免阳光直射和雨雪侵蚀。
为了严格控制砼的拌合温度,砂石料场附近设立了水温控制装置,对搅拌用水实现夏凉冬温。
砂石料储料仓隔挡及后墙采用顶宽40公分厚的C20砼重力式挡墙,墙高度不小于2.5m,仓内混凝土地面中间高,四周低,墙下预留了排水孔。
砂石料仓不得少于8个,分为四个待检仓,四个已检仓。
砂石料上料仓每座拌合楼不少于四个,并相互隔离,上面采取彩钢板轻钢架结构,全部予以围护,避免阳光直射和雨雪侵蚀。
传输带上面覆盖也采取此方法。
4.5搅拌站标识牌搅拌站采用封闭式管理,四周设置围墙,进出场设置大门隔离开,拌和站名称竖牌卦在大门左侧,并悬挂安全生产标语。
“八牌一图”及各类标示牌、警示、警告牌齐全,按标准化标准实施。
“八牌一图”放在进入工地入口处,其他承建标牌,如进出管区指示牌、分区名称牌、配合比牌、交通安全警示牌、形象进度牌、材料牌、机械设备状态牌、操作规程牌等,按功能分区布置。
4.6工地试验室分站及其他设施施工①工地试验室分站建设按工作性质及范围拟建办公室,水泥室,集料室,化学样品室,混凝土室,标准养护室。
各室所配仪器可满足施工需要,各室为彩钢板房结构,地面硬化,各室根据需要建试验台及存料仓。
各个房间门口挂标识牌,张贴仪器操作规程,办公室悬挂岗位职责。
②施工用水、用电、称量设施建设本搅拌站用水采用打井抽水,拟钻一口φ30cm的机井保证生产生活用水。
同时修筑一个200方的蓄水池,保证搅拌站24小时供水。
搅拌站建立一台630KW的三相变压器,为搅拌站提供常用电力,同时备用一台300KW的发电机组,在停电时提供电力。
在搅拌站大门入口处建一规格为120T地磅称,做为搅拌站水泥和各种集料的称重设施。
③办公生活区建设设置生活区板房共计宿舍10间,浴室1间,厕所2间;办公区设置在前排,其中5间办公室,1间会议室,2间库房,1间大食堂等使用。
站内所有房屋建设均采用彩钢板房,彩钢板房每间尺寸为 3.64m×5.92m,室内采用5cm厚水泥砂浆硬化。
在板房前方1m处设置小车停车位,板房门前设置消防器材和垃圾桶,将垃圾倒入垃圾桶后,再集中到垃圾池,然后由专车运到站外指定地点处理。
第五章质量控制及保证措施5.1质量管理制度成立以项目部总工办、试验室为首的质量管理领导小组,项目总工对搅拌站供应的砼质量负责,试验室全权负责对搅拌站原材料和成品砼的质量监督和管理,确保质量目标实现。
建立一套完整的质量管理制度,落实质量责任制。
质量管理制度主要包括质量责任制、配合比四联单传递制度、质量奖罚制度、技术交底制度、材料设备进场检验及存储管理制度、工程质量试验制度、质量检查申请与签认制度、成品保护制度、质量事故报告和调查处理制度、关键岗位培训和持证上岗制度等。
5.2进场原材料质量控制(1)水泥水泥应符合现行的国家标准《通用硅酸盐水泥》(GB 175)的规定,水泥的品种和强度等级应通过混泥土配合比试验选定,且其特性应不会对混凝土的强度、耐久性和工作性能产生不利影响。
当混凝土中采用碱活性集料时,宜选用含碱量不大于0.6%的低碱水泥。
水泥进场时,应附有生产厂的品质实验检验报告等合格证明文件,并应按批次对同一生产厂、同一品种、同一强度等级及同一出厂日期的水泥进行强度、细度、安定性和凝结时间等性能的检验,散装水泥应以每500t为一批,袋装水泥应以每200t为一批,不足500t或者200t时,亦按一批计。
当对水泥质量有怀疑或受潮或存放时间超过3个月时,应重新取样复验,并应按其复检结果使用。
水泥的检验试验方法应符合现行行业标准《公路工程水泥及水泥混凝土试验规程》(JTG E30)的规定。
公路桥涵混凝土工程宜采用散装水泥,散装水泥在工地应采用专用水泥罐储存;采用袋装水泥时,在运输和储存过程中应防止受潮,且不得长时间露天堆放,临时露天堆放时应设支垫并覆盖。
不同品种、强度等级和出厂日期的水泥应分别按批存放。
(2)细集料细集料宜采用级配良好、质地坚硬、颗粒洁净且粒径小于5mm的河砂;当河砂不易得到时,可采用符合规定的其他天然砂或人工砂;细集料不宜采用海砂,不得不采用时,应经冲洗处理。
细集料宜按同产地、同规格、连续进场数量不超过400m3或600t为一验收批进行检验,小批量进场的宜以不超过200m3或300t为一验收批进行检验;当质量稳定且进料量较大时,可以1000t为一验收批。
检验内容应包括外观、筛分、细度模数、有机物含量、含泥量、泥块含量及人工砂的石粉含量等;必要时应对坚固性、有害物质含量、氯离子含量及碱活性等指标进行检验。
