混凝土搅拌站安装方法
- 格式:doc
- 大小:32.00 KB
- 文档页数:8
特别提示:用户应精心维护和正确使用本混凝土搅拌站,对于违反下列规定而造成的后果,三强公司无义务承担责任:1)使用搅拌站前,务必仔细阅读本说明书,并按所述要求进行操作。
2)应按说明书所规定的范围使用搅拌站,不得随意另作他用。
3)操作人员必须是经过培训的熟练工人.操作时应情绪稳定,头脑清醒,反应敏捷.4)不得聘请非熟练技师进行维修或拆卸搅拌站。
5)必须按本说明书的要求进行各项技术保养。
6)本手册中的资料,技术规格和图表是根据编写当时可得到的资料汇编的,如有变更不再另行通知,请直接向本公司查询.导读文献资料:本《使用说明书》是正确使用和维修保养设备的指南。
手册应该始终放在设备的控制室内,使于随时查阅。
如有损坏或丢失,请立即向我公司服务部门索取(订阅)一本新的手册.本说明书包含安全资料,技术说明,操作说明,润滑资料和保养资料。
本出版物中某些照片或图示所显示的细节或选装部件可能与您的搅拌设备有所不同.本说明书中可能并未包含因产品设计的不断改良和升级而对设备所进行的改动。
要仔细彻底和研究此说明书,并将它和设备保存在一起。
当您对设备或本说明书有任何疑问时,请向三强公司服务工程师咨询最新的资料。
安全资料在安全部分中列出了基本的安全预防措施。
另外,本部分中也详细列出了设备上各种警示标志和标贴的内容.在进行操作或对本设备进行润滑,保养以及维修之前,必须阅读并弄懂安全部分的基本预防措施。
技术说明在技术说明部分列出了设备的性能参数,技术特点,工作原理,结构组成等方面的内容,可帮助您全面的了解本设备。
操作操作部分可供新的员参照执行,也可供有经验的操作员作为复习资料使用。
本部分讨论了各种仪表,开关,机器设操纵机构,选装部件操纵机构等资料。
照片和图示可以指导操作员按正确的程序来检查,启动,操作和停止机器.本说明书所概述的均为基本的操作技术。
操作员的技术及技能将随其对于设备及设备性能认识的深化而提高。
保养保养部分为维护设备的指南.保养周期表和润滑保养周期表列出规定保养周期内需要维修保养的项目。

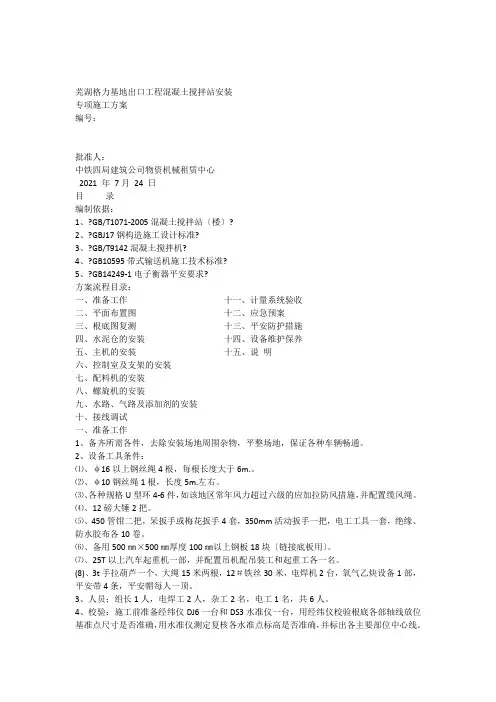

芜湖格力基地出口工程混凝土搅拌站安装专项施工方案编号:批准人:中铁四局建筑公司物资机械租赁中心2021 年7月24 日目录编制依据:1、?GB/T1071-2005混凝土搅拌站〔楼〕?2、?GBJ17钢构造施工设计标准?3、?GB/T9142混凝土搅拌机?4、?GB10595带式输送机施工技术标准?5、?GB14249-1电子衡器平安要求?方案流程目录:一、准备工作十一、计量系统验收二、平面布置图十二、应急预案三、根底图复测十三、平安防护措施四、水泥仓的安装十四、设备维护保养五、主机的安装十五、说明六、控制室及支架的安装七、配料机的安装八、螺旋机的安装九、水路、气路及添加剂的安装十、接线调试一、准备工作1、备齐所需各件,去除安装场地周围杂物,平整场地,保证各种车辆畅通。
2、设备工具条件:⑴、φ16以上钢丝绳4根,每根长度大于6m.。
⑵、φ10钢丝绳1根,长度5m.左右。
⑶、各种规格U型环4-6件,如该地区常年风力超过六级的应加拉防风措施,并配置缆风绳。
⑷、12磅大锤2把。
⑸、450管钳二把,呆扳手或梅花扳手4套,350mm活动扳手一把,电工工具一套,绝缘、防水胶布各10卷。
⑹、备用500㎜×500㎜厚度100㎜以上钢板18块〔链接底板用〕。
⑺、25T以上汽车起重机一部,并配置吊机配吊装工和起重工各一名。
(8)、3t手拉葫芦一个,大绳15米两根,12#铁丝30米,电焊机2台,氧气乙炔设备1部,平安带4条,平安帽每人一顶。
3、人员;组长1人,电焊工2人,杂工2名,电工1名,共6人。
4、校验:施工前准备经纬仪DJ6一台和DS3水准仪一台,用经纬仪校验根底各部轴线放位基准点尺寸是否准确,用水准仪测定复核各水准点标高是否准确,并标出各主要部位中心线。
三、施工根底图复测1、认真审核厂家提供的所有设计图纸,结合施工现场情况,确定根底轴线位置及相关中心基准点,做好预埋件定位的准备工作。
2、很据厂家提供设计图纸所示运用外控法实施复测⑴、确定控制点,±0.00以下在各控制点上架设经纬仪后视标记在原有控制标点,用正倒镜取中的方法将控制线引测到预埋件中心线。

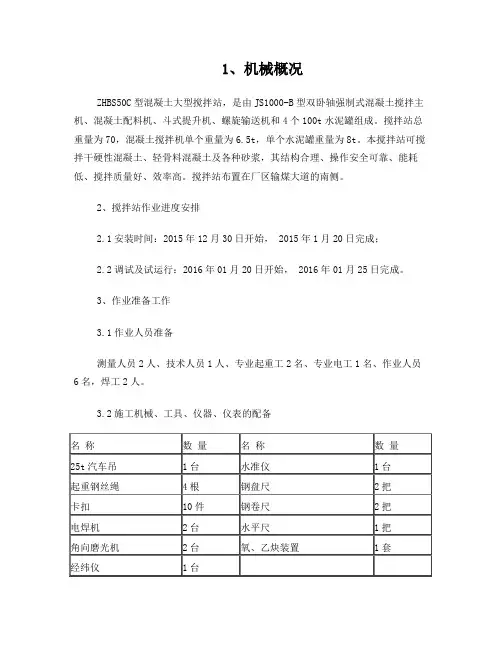

1、机械概况ZHBS50C型混凝土大型搅拌站,是由JS1000-B型双卧轴强制式混凝土搅拌主机、混凝土配料机、斗式提升机、螺旋输送机和4个100t水泥罐组成。
搅拌站总重量为70,混凝土搅拌机单个重量为6.5t,单个水泥罐重量为8t。
本搅拌站可搅拌干硬性混凝土、轻骨料混凝土及各种砂浆,其结构合理、操作安全可靠、能耗低、搅拌质量好、效率高。
搅拌站布置在厂区输煤大道的南侧。
2、搅拌站作业进度安排2.1安装时间:2015年12月30日开始, 2015年1月20日完成;2.2调试及试运行:2016年01月20日开始, 2016年01月25日完成。
3、作业准备工作3.1作业人员准备测量人员2人、技术人员1人、专业起重工2名、专业电工1名、作业人员6名,焊工2人。
3.2施工机械、工具、仪器、仪表的配备3.3安装设备明细表4.搅拌站安装生产工艺流程4.1安装前应按装箱单对搅拌站全部部件和联接件进行清点,检查设备在运输过程中的损坏程度,如有损坏应进行修复,并清除设备上的灰尘和杂物。
4.2首先应检查基础螺栓的相互位置,基础平面的相对高差,确认无误方可进行安装。
4.3 主楼框架安装4.3.1主楼框架为钢结构,按照从下到上的顺序分别安装主机立柱(支腿)、搅拌层结构、计量层结构、楼梯及围栏、楼顶结构。
4.3.2安装后找正前后支架顶部连的尺寸,用螺栓紧固,并使支架立柱垂直于基础平面。
4.4在主楼框架搅拌层平台安装后吊装主搅拌机,计量层平台待料斗,水泥、外加剂、水计量装置,收尘器安装。
4.5 搅拌机的安装4.5.1 安装前检查搅拌机的安装座,要水平、牢固。
4.5.2 搅拌机的缸体上带有4个吊耳,吊装时将绳索绑扎在吊儿上,不能把绳索绑在其他部位。
4.5.3 安装搅拌机时,将机体装在安装底座上,先检查4处安装座的水平位置,再用螺栓固定前,如水平不准,插入薄铁片以调整水平高度。
安装时若不水平,会导致搅拌机机体变形、搅拌机驱动部分额外受力,卸料门开闭困难等问题。

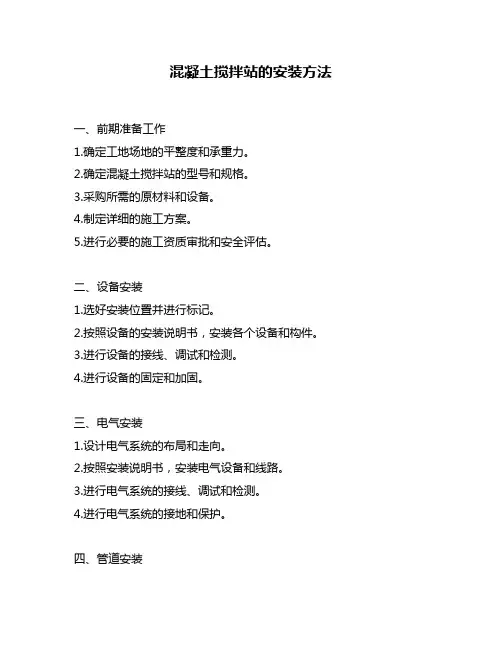

混凝土搅拌站的安装方法一、前期准备工作1.确定工地场地的平整度和承重力。
2.确定混凝土搅拌站的型号和规格。
3.采购所需的原材料和设备。
4.制定详细的施工方案。
5.进行必要的施工资质审批和安全评估。
二、设备安装1.选好安装位置并进行标记。
2.按照设备的安装说明书,安装各个设备和构件。
3.进行设备的接线、调试和检测。
4.进行设备的固定和加固。
三、电气安装1.设计电气系统的布局和走向。
2.按照安装说明书,安装电气设备和线路。
3.进行电气系统的接线、调试和检测。
4.进行电气系统的接地和保护。
四、管道安装1.设计管道布局和走向。
2.按照安装说明书,安装管道和阀门。
3.进行管道系统的接口、调试和检测。
4.进行管道系统的加固和保护。
五、吊装和安装钢结构1.设计钢结构的布局和走向。
2.按照安装说明书,进行钢结构的吊装和安装。
3.进行钢结构的接口、调试和检测。
4.进行钢结构的加固和保护。
六、安装混凝土搅拌机1.选好混凝土搅拌机的安装位置并进行标记。
2.按照安装说明书,安装混凝土搅拌机和配套设备。
3.进行混凝土搅拌机的接线、调试和检测。
4.进行混凝土搅拌机的固定和加固。
七、安装控制系统1.设计控制系统的布局和走向。
2.按照安装说明书,进行控制系统的安装和配线。
3.进行控制系统的接口、调试和检测。
4.进行控制系统的加固和保护。
八、试运行和调试1.进行设备的试运行和调试。
2.检查设备的运行情况和性能指标是否符合要求。
3.进行设备的调整和优化。
4.进行设备的保养和维护。
九、验收和交付1.进行设备的安全质量验收和评估。
2.制定设备的使用和维护手册。
3.进行设备的培训和交付。
4.进行设备的保修和售后服务。

工程施工建设搅拌站一、前言作为建筑施工中不可或缺的重要设备,搅拌站在建筑工程中扮演着至关重要的角色。
搅拌站是将水泥、骨料、粉煤灰、添加剂等原料进行精确计量和混合,然后将混合好的混凝土输送到施工现场,为各种建筑工程提供坚实的基础。
在建设搅拌站的过程中,需要充分考虑设备的选型、施工现场的规划、安全生产等方面的问题,以确保搅拌站的正常运行和施工质量。
二、搅拌站工程施工前期准备1.选址与规划建设搅拌站的第一步是选择合适的施工现场,并进行规划布局。
施工现场应选择离建筑工程比较近的地点,减少原材料和混凝土的运输成本。
同时,施工现场的规划应充分考虑设备的布置、原材料的存储、混凝土的输送等方面的问题,以满足搅拌站的正常运行和施工需要。
2.设备选型与采购在选址和规划完成后,需要对搅拌站所需的设备进行选型和采购。
主要设备包括搅拌机、配料机、输送带、螺旋输送机等。
在选择设备时,需要充分考虑设备的性能、质量、价格等方面的问题,以确保设备能够满足搅拌站的施工需求。
3.安全生产准备安全生产是搅拌站施工过程中至关重要的问题,需要提前进行准备工作。
包括对施工现场的安全隐患进行排查和整改,对施工人员进行安全培训和教育,建立健全的安全管理体系等。
三、搅拌站工程施工过程1.场地准备在施工现场选址和规划完成后,需要进行场地的准备工作。
主要包括场地平整、硬化、排水等工作,以确保施工现场的平整、稳定和干净。
2.设备安装设备安装是搅拌站施工过程中的重要环节,需要按照设备厂家提供的安装说明进行操作。
主要包括设备的基础施工、设备的安装和调试等工作。
3.管道布置管道布置是搅拌站施工过程中的关键环节,直接关系到搅拌站的运行效率和施工质量。
需要合理布置原材料和混凝土的输送管道,确保原材料和混凝土的顺畅输送。
4.安全生产管理安全生产管理是搅拌站施工过程中必不可少的环节,需要严格按照相关法律法规和安全操作规程进行操作。
包括对施工现场安全隐患的排查和整改、安全防护设施的设置、施工人员的安全培训和教育等。

混凝土搅拌站-使用说明
混凝土搅拌站是一个用于混合混凝土的设备,广泛应用于建筑工程中。
以下是混凝土搅拌站的使用说明。
1. 原材料的准备
在使用混凝土搅拌站之前,需要准备以下原材料:
1.水
2.水泥
3.砂子
4.石子
2. 设备的使用
步骤1:开机
将混凝土搅拌站投入电网,按下开关按钮,启动设备。
步骤2:混合原材料
将准备好的水、水泥、砂子和石子按照一定的比例倒入混凝土搅拌站。
步骤3:搅拌混凝土
启动混凝土搅拌站,让其按照预设的时间进行搅拌。
当混凝土搅拌站搅拌完成后,将其停止并关闭设备。
步骤4:取出混凝土
打开混凝土搅拌站的出料口,将搅拌好的混凝土取出使用。
注意,需要保持出料口清洁。
3. 设备的维护
为了确保混凝土搅拌站的正常使用,需要进行常规的设备维护。
1.定期清洗设备。
2.定期检查设备的各部件是否正常工作。
3.定期更换设备的易损件。
4.给设备进行润滑,并保持设备的清洁和干燥。
4. 设备的注意事项
1.在操作混凝土搅拌站之前,需要先进行安全检查,确保固定装置、塔
架、泵等设备的稳定性。
2.不得在设备运行时进行任何维修操作。
3.在搅拌混凝土时,应尽量保持设备平稳运行。
4.混凝土的比例需要根据具体要求进行调整。
5.
混凝土搅拌站是一种非常重要的机械设备,在建筑工程中起着重要的作用。
我们需要掌握其正确的使用方法,并且对其进行常规的维护和保养,以确保设备的正常运行。
混凝土搅拌站施工方案一、概述本拌合站位于安阳市二安乡胡庄村,交通便利,毗邻S303省道,材料运输方便,占地面积23亩,具体尺寸123m×98m。
山西中南部铁路通道工程ZNTJ-14标段由中铁七局集团有限公司负责施工。
下设项目部一分部施工起点里程K12+100,终点里程K44+000,全长31.9Km。
本段主要结构物为:五陵卫河特大桥D1K030+660.46。
本搅拌站前期主要任务计划完成大中桥的基础以及墩台混凝土加工,混凝土方量35000M3;新建框架涵的混凝土施工方量约6000M3;24座公跨铁的混凝土施工,混凝土方量40000M3;总计划完成混凝土方量81000M3。
本搅拌站毗邻S303省道,原材料运输便利,垂直铁路中心里程DK33+500距离800米,混凝土通过施工道路运输至施工便道,向小里程运输至五陵卫河特大桥,向大里程运输至徐庄中桥以及二安大桥。
搅拌站占地23亩。
有标准的试验室、标养室、办公室,共计彩板房屋20间。
配备2台HZ90全自动拌合机,电气化作业,监控到位,采取一机三棚四罐配置,单罐容量70T,包括三个水泥罐和一个粉煤灰罐;砂石料采用两台ZL50装载机上料;现场配备8-12m3罐车10辆,38m混凝土泵车1辆,满足现场墩身施工需要;设置无塔供水系统1套,采用深井地下水,设置一个160 m3的水池,满足搅拌站施工用水;设置洗砂机、洗石机各一套,材料清洗之后方可入合格区;加热锅炉1套;250Kw发电机1台;630Kw变压器1台;150T 地磅1套。
预计每小时生产混凝土120m3。
钢结构料棚6个,具体尺寸42m*16m,碎石储备场一个;搅拌机上料台全部封闭;三个待检区,四个合格区分类堆放,满足每天最大供应需要;单独设置3亩的储料区;满足施工现场连续10天的需求要求。
场内全部硬化,在特殊地段加大混凝土的厚度;场内道路总长340m。
考虑到环保以及综合利用,设置两个洗车台和一个沉淀池,洗车水经过过滤循环利用到搅拌用水水池。
混凝土搅拌站施工方案三篇篇一:混凝土搅拌站施工方案一、编制依据1、砌体工程施工及验收规范》(GB50203—20XX);2、筑地面工程施工及验收规范》(GB50209—95);3、现场施工平面施工图二、工程简介2.1、工程概况XX局集团有限公司XX酒扩建技改工程项目经理部第三分部钢筋加工场,位于XX省XX市XX镇XX村,紧靠横二路K0+500~K0+600左侧。
我项目部主要承建57幢酒库,1.3公里流芳路,1.2公里连接线及局指挥部和项目部驻地建设。
2.2、场地布置由于拌合站位置地形复杂,高差较大,拌合站呈台阶分布,第一级长48m,主要布置拌和机及料罐,第二级长34m,高差4米,布置6个15m×22m料仓。
第三级为运料通道,考虑减少挖方,第三阶高差15米,考虑安全原则,设置重力式挡土墙,在场地右下角设置实验室、发电机房和值班室;运料道后侧80×10m 内设置拌合站人员驻地,场地内设置40×40、60×40排水沟,60×60截水沟。
2.3、施工工期根据现场的实际情况和生产施工需要,拌和站建设工期计划为:20XX年12月25日至20XX年2月28日完成,共70个日历天。
三、施工条件3.1选址条件根据XX局集团有限公司XX酒扩建技改工程项目经理部第三分部现场施工需要,并经过现场的实地考察和了解,拌合站设于XX省XX市XX镇XX村,紧靠横二路K0+500~K0+600左侧,长×宽为90m×90m,占地8100m2,基本能满足搅拌站建设用地的要求。
3.2现场条件经过现场的查看和调查,拌和站位置大部分处于稻田上,地下没埋设有其他的管道和管线,地面上没有其他的建筑物等。
现场的施工用水、用电接通较为方便,在经过场地平整后,可达到“三通一平”的施工条件。
四、主要分项施工方法4.1、清表场地选好后,用挖掘机清除表面杂物及淤泥,并运至指定场地堆放。

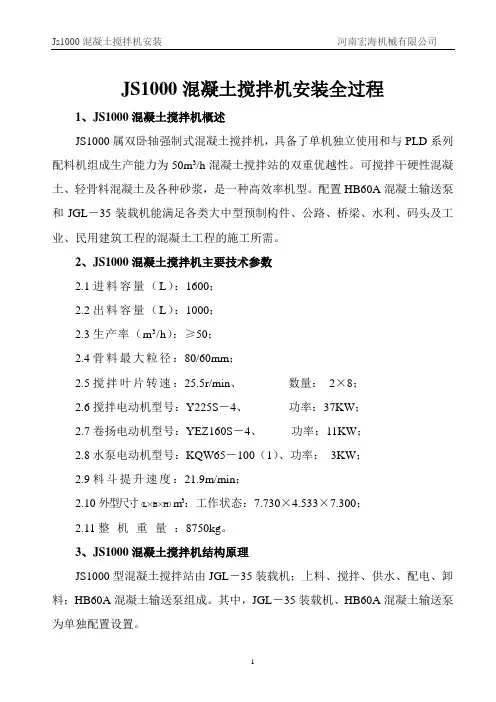

JS1000混凝土搅拌机安装全过程1、JS1000混凝土搅拌机概述JS1000属双卧轴强制式混凝土搅拌机,具备了单机独立使用和与PLD系列配料机组成生产能力为50m3/h混凝土搅拌站的双重优越性。
可搅拌干硬性混凝土、轻骨料混凝土及各种砂浆,是一种高效率机型。
配置HB60A混凝土输送泵和JGL-35装载机能满足各类大中型预制构件、公路、桥梁、水利、码头及工业、民用建筑工程的混凝土工程的施工所需。
2、JS1000混凝土搅拌机主要技术参数2.1进料容量(L):1600;2.2出料容量(L):1000;2.3生产率(m3/h):≥50;2.4骨料最大粒径:80/60mm;2.5搅拌叶片转速:25.5r/min、数量:2×8;2.6搅拌电动机型号:Y225S-4、功率:37KW;2.7卷扬电动机型号:YEZ160S-4、功率:11KW;2.8水泵电动机型号:KQW65-100(1)、功率:3KW;2.9料斗提升速度:21.9m/min;2.10外型尺寸(L×B×H)m3:工作状态:7.730×4.533×7.300;2.11整机重量:8750kg。
3、JS1000混凝土搅拌机结构原理JS1000型混凝土搅拌站由JGL-35装载机;上料、搅拌、供水、配电、卸料;HB60A混凝土输送泵组成。
其中,JGL-35装载机、HB60A混凝土输送泵为单独配置设置。
3.1JS1000混凝土搅拌机搅拌系统搅拌系统由电动机、皮带轮、减速器、开式齿轮、搅拌罐、搅拌装置、供油装置等组成。
传动系统:电动面通过皮带带动二级齿轮减速器,减速器的输出轴通过开式大齿轮齿合分别带动二根水平装置的搅拌轴,反向等速回转。
搅拌罐的圆弧部分是焊接而成的,搅拌罐内镶有衬板,均用沉头螺钉与罐体联接紧固。
搅拌罐内有两根水平装置的搅拌轴,每根轴分别装有搅拌叶片,在靠近搅拌罐两端的搅拌臂上分别装有倒叶片,用于刮掉端面上的混凝土。

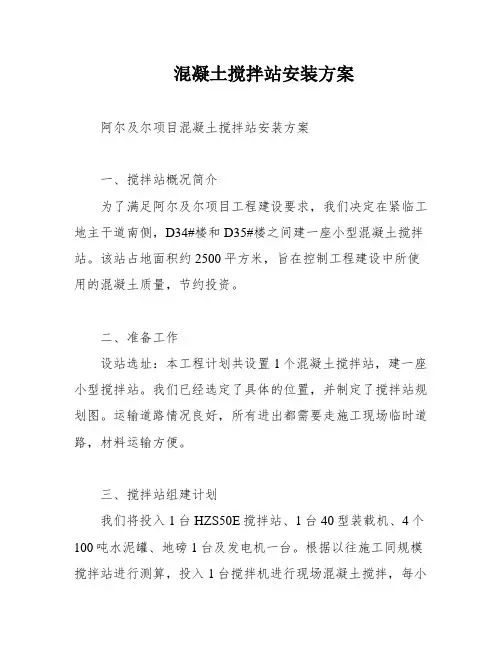

混凝土搅拌站安装方案阿尔及尔项目混凝土搅拌站安装方案一、搅拌站概况简介为了满足阿尔及尔项目工程建设要求,我们决定在紧临工地主干道南侧,D34#楼和D35#楼之间建一座小型混凝土搅拌站。
该站占地面积约2500平方米,旨在控制工程建设中所使用的混凝土质量,节约投资。
二、准备工作设站选址:本工程计划共设置1个混凝土搅拌站,建一座小型搅拌站。
我们已经选定了具体的位置,并制定了搅拌站规划图。
运输道路情况良好,所有进出都需要走施工现场临时道路,材料运输方便。
三、搅拌站组建计划我们将投入1台HZS50E搅拌站、1台40型装载机、4个100吨水泥罐、地磅1台及发电机一台。
根据以往施工同规模搅拌站进行测算,投入1台搅拌机进行现场混凝土搅拌,每小时供应量均达到30m3.根据施工总体工期计划,搅拌站能满足施工需求。
四、施工基础图复测我们将对施工基础图进行复测,确保搅拌站的建设布局符合要求。
五、水泥罐的安装我们将安装4个100吨水泥罐,以确保材料供应充足。
六、搅拌机主机的组装我们将组装1台HZS50E搅拌站,以满足混凝土搅拌的需求。
七、控制室及支架的安装我们将安装控制室及支架,以确保搅拌站的正常运行。
八、配料机的安装我们将安装配料机,以确保混凝土配料的准确性。
九、吊装螺旋输送机我们将吊装螺旋输送机,以确保混凝土输送的顺畅。
十、接线调试我们将进行接线调试,确保搅拌站的电气系统正常运行。
十一、计量系统验收我们将进行计量系统验收,以确保混凝土的计量准确无误。
十二、其他附属设施的施工过程我们将按照计划进行其他附属设施的施工过程,以确保搅拌站的正常运行。
十三、应急预案我们将制定应急预案,以应对突发情况。
十四、安全防护措施我们将采取安全防护措施,确保施工过程中的安全。
十五、编制依据本方案编制依据相关工程规范和标准,经审核和批准后于2018年3月实施。
3.4 搅拌站的砼配比标识牌在搅拌机操作房前悬挂砼配合比标识牌。
标识牌采用0.5mm彩钢板制作,尺寸为0.6m*0.8m,白底红框黑字,油漆喷涂不退色,采用彩笔书写,字迹工整清晰。
沥青混凝土搅拌站安装调试及维护摘要:沥青混凝土搅拌站是用于生产沥青混凝土的重要设备。
在安装、调试和维护过程中,需要注意多种因素,以确保设备的正常运行和生产效率。
本文将介绍沥青混凝土搅拌站的安装、调试和维护过程,并详细介绍各项注意事项。
通过本文,读者可以了解到沥青混凝土搅拌站的相关知识和操作技巧,有助于提高设备的运行效率和使用寿命。
关键词:沥青混凝土搅拌站;安装;调试;维护;注意事项;运行效率引言:为了确保设备的正常运行,需要进行定期的检查、维护和调试。
在检查过程中,需要重点关注设备的润滑系统、传动机构、电气系统等各个部分,确保设备在运行时稳定、安全。
同时,在维护过程中需要定期更换润滑油、清洗传动机构等,以保证设备的正常运转。
在调试过程中,需要对搅拌机的转速、送料速度等参数进行调整,以确保混凝土的均匀性和生产效率。
一、沥青混凝土搅拌站的安装在安装沥青混凝土搅拌站时,需要考虑多种因素,包括设备的布局、环境条件、电力和水源等。
首先需要确定设备的布局,确保设备之间的距离足够,避免因设备之间的干扰导致生产效率下降。
同时还需要考虑环境条件,例如设备周围的建筑物、树木等,避免对设备造成影响。
此外,还需要保证设备有足够的电力和水源,以确保设备的正常运行。
在安装沥青混凝土搅拌站时,还需要注意以下几个方面:(一)设备的基础建设沥青混凝土搅拌站是一个重型设备,需要在地面上安装坚固的基础结构,以确保设备在生产过程中的稳定性和安全性。
通常情况下,需要在地面上先铺设一层混凝土基础,再在其上安装设备。
基础建设的合理性将直接影响到设备的安装质量和使用寿命[1]。
(二)设备的连接和调试在完成设备的基础建设后,需要将各个部件按照设计图纸进行连接。
同时,还需要对设备进行调试,包括检查设备的润滑系统、传动机构、电气系统等,确保设备的各项参数达到设计要求。
在调试过程中,需要特别注意设备的安全保护装置是否正常,以确保设备的安全性。
(三)环境保护沥青混凝土搅拌站在生产过程中会产生一定的污染,例如粉尘、废水等。
一、前言搅拌站是混凝土生产的重要设备,其基础及安装质量直接影响到搅拌站的使用寿命和混凝土生产效率。
为确保搅拌站稳定、安全、高效地运行,特制定本施工方案。
二、搅拌站基础施工方案1. 基础类型根据搅拌站设备特点及现场实际情况,搅拌站基础分为以下几种类型:(1)水泥罐基础:2个,采用钢筋混凝土结构。
(2)主机基础:1个,采用钢筋混凝土结构。
(3)上料机基础:4个,采用钢筋混凝土结构。
(4)料斗坑:1个,采用钢筋混凝土结构。
2. 基础施工要求(1)基础顶标高根据现场情况定。
(2)自然地面以下砼采用钢模板施工,土方开挖、垫层、基础浇筑等工序按规范执行。
(3)混凝土强度等级应符合设计要求。
(4)钢筋配置应符合设计要求,确保结构安全。
三、搅拌站安装施工方案1. 安装准备(1)备齐所需各件,清除安装场地周围杂物,平整场地,保证各种车辆畅通。
(2)设备工具条件:16以上钢丝绳4根,每根长度大于6m;10钢丝绳1根,长度5m左右;各种规格U型环4-6件;12磅大锤2把;450管钳二把,呆扳手或梅花扳手4套,350mm活动扳手一把,电工工具一套,绝缘、防水胶布各10卷;备用500500厚度100以上钢板18块(链接底板用);25T以上汽车。
2. 安装步骤(1)水泥仓的安装:将水泥仓各部件在地面逐一装配好,吊起水泥仓,并将下仓体支架少横撑一侧朝向粉料配料系统,固定好上下仓体,最后固定好地脚螺栓。
(2)搅拌主机的安装:吊起主机机架,放在其基础上,将其地脚螺栓紧固。
(3)配料机的安装:吊起配料机,放在其基础上,将其地脚螺栓紧固。
(4)螺旋机的安装:吊起螺旋机,将螺旋输送机球铰与水泥仓出料口连接好,使出料口对正粉料斗进料口,然后用钢丝绳将输送机与水泥仓吊耳连接好,最后将地脚螺栓固定好。
(5)控制室及支架的安装:根据现场情况,安装控制室及支架。
(6)水路、气路及添加剂的安装:按照设备要求,安装水路、气路及添加剂管道。
(7)接线调试:按照设备要求,进行接线调试。
混凝土搅拌站安装及调试方案混凝土搅拌站是在工程建设中广泛使用的设备,其安装和调试方案对于保证搅拌站的正常运行至关重要。
本文将从混凝土搅拌站的安装准备、设备调试和运行试车三个方面,详细介绍混凝土搅拌站的安装及调试方案。
一、安装准备1. 地基准备:选择坚实平整的场地,避免存在地陷、沉降等问题。
根据搅拌站设备的型号和规格,对地基进行设计,确保能够承受设备的重量和震动。
2. 施工准备:在地基施工前,需明确地基标高和各个设备的安装位置。
根据设备安装图纸,准备好所需的施工设备和工具,如起重机、吊索、焊接设备等。
3. 运输与安装:将搅拌站设备按照设备安装图纸的指引进行运输和卸载。
在安装过程中,遵循设备安装图纸要求,安装设备的各个部件,确保安装牢固。
二、设备调试1. 设备检查:在正式调试前,对搅拌站的各个设备进行仔细检查。
确保设备无损坏、漏油、漏水等问题,并进行必要的维护和保养。
2. 电气系统调试:对搅拌站的电气系统进行检查和调试。
检查各个电气元件的连接是否牢固、接地是否良好。
逐个调试各个电气设备,如电动机、断路器、传感器等,确保它们的正常运行。
3. 液压系统调试:对搅拌站的液压系统进行调试。
检查液压系统的油液是否充足,并进行泄漏测试。
按照设备使用手册的要求,逐步调试液压系统的各个部件,确保其稳定、灵活的工作。
4. 污染及安全检查:对搅拌站的污染控制设施进行检查和调试。
确保污染控制设施能够有效过滤废水、废气等。
进行安全设施的检查,如紧急停车装置、安全栏杆等。
三、运行试车1. 准备工作:在进行正式的运行试车前,应确保搅拌站配料仓内无余料,清理干净搅拌机内残留物,并将所有操作元件设置到试车位置,确保安全操作。
2. 运行试车:按照搅拌站的操作手册进行试车操作,将所有设备依次启动,检查其正常运行。
进行混凝土生产和输送的试验,检查搅拌站的生产能力、搅拌质量等。
3. 故障排除:在试车过程中,如发现设备异常或故障,要及时停车检修,并解决故障。
混凝土搅拌站安装作业指导书1、混凝土搅拌站的安装,应由专业人员按出厂说明书规定进行,并应在技术人员主持下,组织调试,在各项技术性能指标全部符合规定并经验收合格后,方可投产使用。
2、与搅拌站配套的空气压缩机、皮带输送机及混凝土搅拌机等设备,应执行《建筑机械使用安全技术规程》(JGJ33 一2001)第3.5节、第6.8节、第8.2节的规定。
3、作业前检查项目应符合下列要求:1)搅拌筒内和各配套机构的传动、运动部位及仓门、斗门轨道等均无异物卡住。
2)各润滑油箱的油面高度符合规定。
3)打开阀门排放气路系统中气水分离器的过多积水,打开贮气筒排污螺塞放出油水混合物。
4)提升斗或拉铲的钢丝绳安装、卷筒缠绕均正确,钢丝绳及滑轮符合规定,提升料斗及拉铲的制动器灵敏有效。
5)各部螺栓已紧固,各进、排料阀门无超限磨损,各输送带的张紧度适当,不跑偏。
6)称量装置的所有控制和显示部分工作正常,其精度符合规定。
7)各电气装置能有效控制机械动作,各接触点和动、静触头无明显损伤。
4、应按搅拌站的技术性能准备合格的砂、石集料,粒径超出许可范围的不得使用。
5、机组各部分应逐步启动。
启动后,各部件运转情况和各仪表指示情况应正常,油、气、水的压力应符合要求,方可开始作业。
6、作业过程中,在贮料区内和提升斗下,严禁人员进入。
7、搅拌筒启动前应盖好仓盖。
机械运转中,严禁将手、脚伸入料斗或搅拌筒探摸。
8、当拉铲被障碍物卡死时,不得强行起拉,不得用拉铲起吊重物,在拉料过程中,不得进行回转操作。
9、搅拌机满载搅拌时不得停机,当发生故障或停电时,应立即切断电源,锁好开关箱,将搅拌筒内的混凝土清除干净,然后排除故障或等待电源恢复。
10、搅拌站各机械不得超载作业;应检查电动机的运转情况,当发现运转声音异常或温升过高时,应立即停机检查;电压过低时不得强制运行。
11、搅拌机停机前,应先卸载,然后按顺序关闭各部开关和管路。
应将螺旋管内的水泥全部输送出来,管内不得残留任何物料。
混凝土搅拌站安装方案
简介
混凝土搅拌站是用于生产混凝土的设备,它由多个组成部分组成,包括搅拌主机、计量系统、输送系统和控制系统等。
本文将介
绍混凝土搅拌站的安装方案。
安装方案
1. 选择安装地点:混凝土搅拌站需要安装在平坦稳固的地面上,而且要有足够的空间容纳设备和原材料。
另外,它应该远离住宅区
和污染源。
2. 安装基础:安装基础应该符合设计图纸和技术要求,确保设
备的稳固性和安全性。
3. 安装设备:根据设计要求和技术要求,按照设备安装图纸和
说明书进行设备安装。
4. 连接系统:安装好设备后,连接其它组成部分,包括输送系统、计量系统和控制系统等。
5. 调试设备:安装完毕后,进行试运行和调试,确保设备正常
运行。
注意事项
1. 安装前应仔细审核设计图纸和技术要求,确保设备符合要求。
2. 安装时应遵循安全操作规程,确保施工人员的安全。
3. 安装过程中,应注意环保要求,确保设备不会对周围环境造
成污染。
4. 在试运行和调试过程中,应注意设备运行状态,确保设备正
常运行。
如有发现问题,应及时进行检修和维护。
结论
混凝土搅拌站是用于生产混凝土的设备,安装时需仔细审核设
计图纸和技术要求,按照安装方案进行施工,确保设备安全、稳固
运行。
在使用过程中,应随时注意设备的维护和保养,延长设备的
使用寿命。
芜湖格力基地出口项目混凝土搅拌站安装专项施工方案编号:编制:审核:批准人:中铁四局建筑公司物资机械租赁中心2011 年7月24 日目录编制依据:1、《GB/T1071-2005混凝土搅拌站(楼)》2、《GBJ17钢结构施工设计规范》3、《GB/T9142混凝土搅拌机》4、《GB10595带式输送机施工技术规范》5、《GB14249-1电子衡器安全要求》方案流程目录:一、准备工作十一、计量系统验收二、平面布置图十二、应急预案三、基础图复测十三、安全防护措施四、水泥仓的安装十四、设备维护保养五、主机的安装十五、说明六、控制室及支架的安装七、配料机的安装八、螺旋机的安装九、水路、气路及添加剂的安装十、接线调试一、准备工作1、备齐所需各件,清除安装场地周围杂物,平整场地,保证各种车辆畅通。
2、设备工具条件:⑴、φ16以上钢丝绳4根,每根长度大于6m.。
⑵、φ10钢丝绳1根,长度5m.左右。
⑶、各种规格U型环4-6件,如该地区常年风力超过六级的应加拉防风措施,并配置缆风绳。
⑷、12磅大锤2把。
⑸、450管钳二把,呆扳手或梅花扳手4套,350mm活动扳手一把,电工工具一套,绝缘、防水胶布各10卷。
⑹、备用500㎜×500㎜厚度100㎜以上钢板18块(链接底板用)。
⑺、25T以上汽车起重机一部,并配置吊机配吊装工和起重工各一名。
(8)、3t手拉葫芦一个,大绳15米两根,12#铁丝30米,电焊机2台,氧气乙炔设备1部,安全带4条,安全帽每人一顶。
3、人员;组长1人,电焊工2人,杂工2名,电工1名,共6人。
4、校验:施工前准备经纬仪DJ6一台和DS3水准仪一台,用经纬仪校验基础各部轴线放位基准点尺寸是否准确,用水准仪测定复核各水准点标高是否准确,并标出各主要部位中心线。
二、施工场地平面布置图(见附图)三、施工基础图复测1、认真审核厂家提供的所有设计图纸,结合施工现场情况,确定基础轴线位置及相关中心基准点,做好预埋件定位的准备工作。
2、很据厂家提供设计图纸所示运用外控法实施复测⑴、确定控制点,±0.00以下在各控制点上架设经纬仪后视标记在原有控制标点,用正倒镜取中的方法将控制线引测到预埋件中心线。
⑵、在同一高程上,形成封闭网,用钢尺量测各轴线间距进行校对,允许相对误差不大于1/2000,利用检验后的控制线可对应其他设备基础预埋件中心控制点是否符合设计要求。
3、运用闭合传递确定标高控制⑴、根据施工基础图复位±0.000标高点,用水准仪测出表面自然地坪高程,简单算出绝对高程,在基础预埋件上插上钢筋,并在控制点上涂抹红漆作为标记,以此作为控制标高后视点。
⑵、沿场地周围均匀标记出±0.000标高六处以上,将±0.000引测到各设备基础的预埋件控制点,以塔尺竖直引测传递标高,通过闭合处理,以此检验是否符合设计要求。
4、轴线、标高的复测应结合施工方案、施工场地平面布置图的相关流程以及设备结构的相互关系,目的是减少失误、确保工程质量和进度。
四、水泥仓的安装:1、支架组装水泥仓腿分为两种(底板上分别焊有1和2的焊号),先将1号和2号拼装,再将拼装好的两片拼成支架,而后将平台安装好。
2、支架就位测定点安装示意图将支架吊装就位,将对角线和四条腿的水平及垂直度校正好,装上地脚螺栓,并用高于基础C20一个标号的砼进行浇注,并加以保养,使砼达到标准强度。
当没有地脚螺栓时,应将基础预埋件做好引接点,并标示焊位。
3、仓体附件组装①除尘器的组装先将密封条用密封胶固定在水泥仓上部与除尘器连接法兰内边缘上,再将已经装好的除尘器总成用M12X35的螺栓固定。
②爬梯护栏及顶部护栏安装将爬梯护栏按焊号1、2、3的顺序在仓体上自下至上排列,用M10X40的螺栓固定好,再用镀锌套管将三节护栏连接,穿好开口销。
将顶部护栏中最小的一件(三支插管的),插在仓顶爬梯对面(从爬梯数第6、7、8),将剩余的两片捆绑在小护栏上,等仓体吊装完毕后,再安装。
③料位仪的安装将料位仪连带料位仪罩分别拧在上下限位罗纹孔内,将连线接到接线盒。
4、仓体吊装待基础支架地脚螺栓或预埋件灌注三天以上后就可以吊装仓体了,使用25T以上的汽车起重机,根据爬梯位置及螺旋输送机出口的位置将仓体用M20X80的螺栓与支架连接,使用经纬仪测垂直度(应为小于等于千分之一),调整后紧固所有螺栓。
使用四只M12X40的螺栓将上料管与仓进料管连接。
五、主机的组装1、安装主机支腿:将主机吊放于牢固放置的垫块上,按主机焊号位置分别安装主机前后支腿,并用销轴固定。
2、安装走台:将走台及护栏安装就位(如带环保外包装的则不带护栏),并将平台斜撑安装于平台上。
3、就位:将主机吊起,安装主机斜撑,紧固螺栓及斜撑并按基础中心线就位,将支腿与预埋件或连接螺栓焊接。
4、二层计量总成的组装:将走台安装好并将水秤、水泥秤、添加剂秤和集料斗安装好,再将整体吊起来移到主机上方后,与总成支架用M16X50的螺栓连接后紧固。
5、安装接料斗先将胶筒套入接料斗口上,用钢带及M12X60的螺栓固定,然后用装载机或安装平台后将接料斗安装到位。
六、控制室及支架的安装1、将控制室支架底盘反放并垫高约200mm左右。
2、将控制室走台用M16X50的螺栓连接在底盘上(没有螺栓时应与预埋件焊接)。
3、将支腿用M20X50的螺栓连接在底盘上(没有螺栓时应与预埋件焊接)。
4、将走台与支腿用拉杆和销轴连接起来。
5、用吊车将已连接好的支架翻过来。
6、将护栏用M12X35的螺栓安装在走台上。
7、根据基础位置将支架吊装到位。
8、将爬梯安装好,并把控制室吊装到支架上,固定。
七、配料机的安装1、将配料机安基础中线就位。
2、首先用两根一样长的钢丝绳(两侧围板各一根绳子),固定在吊点上,用吊车缓缓拉起。
3、将拉杆两端用销轴固定在两边的围板上。
4、将两端的端板拉起,并打上与两边围板的连接销5、穿上地脚螺栓,进行二次浇灌(没有螺栓时应与预埋件焊接)。
八、吊装螺旋输送机1、用两根大绳拴住螺旋机两端,防止在吊装过程中螺旋输送机的摆动。
2、选择使用一个吊点,是输送机吊起后能形成大约30度的仰角。
3、吊起后缓慢移动,将万向接头对好水泥仓出口,将仓接口法兰与万向接头法兰加橡胶垫后用M12X50的螺栓连接后紧固。
4、将螺旋输送机的出料口对正粉料斗,高度距离粉料斗约300mm,选择一个合适的位置后,用螺旋输送机支架将输送机前部撑起,焊接牢固。
5、根据螺旋输送机出料口的位置,配验水泥秤上的进料口,并用气割割下接料口中的钢板。
6、用帆布筒或橡胶筒将输送机出料口与水泥秤进料口连接起来,并用管卡固定。
注:a.吊装过程中,吊车动作要稳;b.焊接接料口时要注意搭铁线必须直接搭在秤斗上,不可绕过传感器,否则容易损坏传感器;c.帆布筒或橡胶筒不可扎得太紧,否则影响计量。
九、安装水路、气路和添加剂路很据现场施工条件而定;请参照图纸,安装水路。
(省略)请参照图示安装气路。
(省略)请参照图纸安装添加剂管路。
(省略)十、接线调试1、接线调试请详见电气说明书2、注意:⑴、试机前首先检查电源电压、容量是否符合要求,是否有漏电保护装置,设备是否有短路、漏电的情况,拌筒内、皮带机上不得有杂物。
⑵、试机时要求闲杂人员离开现场,调试人员一人操作,一人观察各机构执行情况,两人必须保证好通讯。
⑶、调整皮带机跑偏时,身体要尽量远离机体。
⑷、调整其他设施时应断电,并由专人看护。
⑸、调整维修气路时,断电后还应放空压缩空气后产生危险。
⑹、每次启动设备前必须按铃示警,并且由巡检人员巡视后才可以启动。
⑺、停机或检修时,集料斗内不得存料,防止气压释放后落到主机内,造成不必要的麻烦和危险。
十一、计量系统验收1、搅拌计量系统(水泥、砂、石、水、外加剂)要经过计量检测,并出具检测合格证,计量系统设备应报当地质检部门审核验收后方可使用。
2、计量允许偏差不大于下列规定⑴、水泥、水、外加剂、掺合料为±2%(防水砼为±1%)。
⑵、砂、石为±3%(防水砼为±2%)。
3、调试开机生产前,操作人员要进行计量设备验槽校称复核,经检查校对后方可大投入生产。
十二、应急预案1、应急救援小组与职责⑴、现场指挥人员是应急救援小组的第一负责人,担任组长,负责紧急情况处理的指挥工作。
成员由安装人员组成。
现场技术指导人员(安全责任人)是应急救援第一执行人,担任副组长,负责紧急情况处理的具体实施和组织工作。
⑵、工班班长是事故应急小组第二负责人,负责实施处理应急(触电事故、高处坠落事故、电焊伤害事故、车辆火灾事故、交通事故、火灾及爆炸)等事故,出现事故应及时向现场负责人报告,并协同组长处理相应事故救援组织工作和事故调查的配合工作。
2、预防事故措施对已确定的重大危险源,根据其可能导致事故的途径取有针对性的预防措施避免事故发生,各项预防措施必须落实到组长和个人。
特别是在吊装过程中,若发生突发情况影响拖运,当班者应立即停止作业,保护好现场,并报应急组织派人抢险.待突发情况全部妥善处理之后,方可再行施工.3、事故处置⑴当事故或紧急情况发生后,工地负责人应立即向本公司及所在工地的应急救援指挥部报告,并留专人与上级保持联系。
⑵赶到现场,按规定发出通知、指令,立即召集应急抢险人员集中。
⑶了解现场情况,积极投入拖救。
⑷配合上级和协调外来支援人员组织现场抢险。
⑸现场恢复。
⑹事故原因调查。
⑺总结经验教训,补救修订事故应急救援预案。
十三、安全防护措施1、所有安装人员应佩戴安全帽方可进行现场操作。
2、现场人员机械必须服从指挥人员的调配及指挥。
3、吊装过程中,吊车动作要稳,服从地面指挥人员指挥。
4、吊装时要固定牢固,防止脱钩。
吊装过程中工作人员不得在吊装物件下工作。
5、天气不良的情况下禁止吊装,高程作业时必须配置安全保护绳,爬高时手应抓牢,如果水泥仓高于周围其他建筑物应加装避雷针。
十四、设备维护保养1、设备的正常使用及使用寿命与日常维护保养有密切的关系,请参照厂家说明书要求作全面维护保养。
2、保养维护必须在断电并且有人看护的情况下进行。
十五、说明1、本安装作业施工方案适用于HLS90、HLS120系列混凝土搅拌站。
2、以上仅供参考,如有技术改动,以现场实物为准。
