建设工程竣工档案验收报送工作程序
- 格式:doc
- 大小:75.00 KB
- 文档页数:13
湖北省建设工程竣工档案编制及报送规定(修订稿)第一章总则第一条为了统一建设工程竣工档案的编制、验收和报送工作,加强建设工程档案的管理,促进工程建设水平的提高,根据《建设工程质量管理条例》、《湖北省城市建设档案管理办法》、《科学技术档案案卷构成的一般要求》、《建设工程文件归档整理规范》和《建筑工程施工文件管理规范》(DB42/T503-2008)、《湖北省城镇道路工程施工管理统一用表》、《湖北省给水排水管道工程施工管理统一用表》、《湖北省城市桥梁工程施工管理统一用表》等有关规定,结合本省实际,制定本规定。
第二条本规定所称建设工程是指在城市行政区域内(含经济技术及高新技术开发区)新建、改建、扩建的地上地下建筑及装饰工程,城镇道路、桥梁、地铁、隧道工程和城镇地下管道工程。
本规定所称的竣工档案是指建设工程的准备、施工、竣工验收等阶段所形成的,具有保存价值的文字、图纸、图表、声像等各种文件材料。
第三条各市、县城建档案管理机构按照《湖北省城市建设档案管理办法》的有关规定,负责竣工档案的收集、保管和利用的管理工作。
第四条建设工程档案由建设单位负责收集。
建设单位在办理报建手续时,与城建档案馆(室)签订《建设工程档案建档及报送服务合同书》,并从建设工程立项起,对勘察、设计、施工和监理单位提出编制、报送建设工程档案的要求,做到建设工程档案材料的收集、编制与工程建设进度同步,保证建设工程档案材料的完整、准确、系统与安全。
第五条勘察、设计、施工和监理单位应当按照建设单位的要求,认真收集、整理建设项目各个环节的档案材料,并在工程项目竣工时,分别向建设单位提供完整、准确的建设工程竣工档案材料。
第六条城建档案馆要按照有关建设工程项目档案管理规定,对建设工程项目档案材料的收集、编制、报送工作进行业务指导,并对工程全过程的档案管理工作进行跟踪服务。
第七条本规定适用于本省行政区域内所有建设工程竣工档案的编制、验收及报送工作。
第二章竣工档案的内容及编制第八条竣工档案的内容必须要真实反映工程建设的全过程,与工程实际相符,不得随意涂改。
上海市建设工程档案验收认可程序及文书规定第一条(目的依据)为进一步规范上海市建设工程档案验收认可程序,促进依法行政,根据《上海市城乡规划条例》、《上海市档案条例》、《上海市地下空间规划建设条例》、《城市建设档案管理规定》、《上海市城市建设档案管理暂行办法》等规定,制定本规定。
第二条(验收告知)市、区(县)规划土地管理部门应当在签订国有土地出让合同和办理建设工程规划许可证时告知建设单位(个人)报送竣工档案的要求。
市、区(县)规划土地管理部门应当将报送竣工档案有关事项在政府网站予以公布。
第三条(指导检查)建设单位(个人)在建设项目申请和工程施工过程中应当建立档案资料归档制度,及时收集、整理建设活动中形成的档案资料。
城建档案管理机构根据法规规章规定,对建设单位(个人)在工程建设过程中的城建档案管理工作进行指导和检查。
分标段或分单位工程实施建设的项目,应及时跟踪检查。
检查时,城建档案管理机构可以依法查阅或者要求建设单位(个人)提供该阶段建设完成时应保存的档案,并在《建设项目竣工档案检查记录单》上做好记录。
建设单位(个人)应当如实提供有关材料。
检查中发现问题的,城建档案管理机构应当向建设单位(个人)发出《建设工程竣工档案检查整改告知单》。
在竣工验收阶段检查合格的,发出《建设工程竣工档案检查结论单》。
第四条(验收申请)建设单位(个人)应当在申请建设工程规土综合验收前,向城建档案管理机构提出建设工程竣工档案验收申请;也可在申请建设工程规土综合验收时,一并提出建设工程竣工档案验收申请。
市、区(县)规划土地管理部门收到申请后应当转交城建档案管理机构。
申请建设工程竣工档案验收,应当提交以下材料:(一)《建设工程规土管理综合验收申请表》或《建设工程竣工档案验收申请表》;(二)建设项目(工程)竣工档案索引目录;(三)建设工程竣工档案检查结论单;(四)建设项目(工程)竣工档案电子档案光盘。
市、区(县)规划土地管理部门、城建档案管理机构接受材料时应当出具收件凭据。
建筑工程竣工全过程验收程序●房屋建筑工程符合下列要求方可进行竣工验收:1、完成工程设计和合同约定的各项内容。
2、施工单位在工程完工后对工程质量进行了检查,确认工程质量符合有关法律、法规和工程建设强制性标准,符合设计文件及合同要求,并提出工程竣工报告.工程竣工报告应经项目经理和施工单位有关负责人审核签字.3、对于委托监理的工程项目,监理单位对工程进行了质量评估,具有完整的监理资料,并提出工程质量评估报告.工程质量评估报告应经总监理工程师和监理单位有关负责人审核签字。
4、勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计变更通知书进行了检查,并提出质量检查报告。
质量检查报告应经该项目勘察、设计负责人和勘察、设计单位有关负责人审核签字。
5、有完整的技术档案和施工管理资料。
6、有工程使用的主要建筑材料、建筑构配件和设备的进场试验报告,以及工程质量检测和功能性试验资料。
7、建设单位已按合同约定支付工程款。
8、有施工单位签署的工程质量保修书.9、对于住宅工程,进行分户验收并验收合格,建设单位按户出具《住宅工程质量分户验收表》.10、建设主管部门及工程质量监督机构责令整改的问题全部整改完毕.●建筑工程竣工验收监督(由监督站实施)1、竣工验收申请需向质量监督站提供如下竣工验收资料:1)已完成工程设计和合同约定的各项内容;2)工程竣工验收申请表;3)工程质量评估报告;4)勘察、设计文件质量检查报告;5)完整的技术档案和施工管理资料(包括设备资料);6)工程使用的主要建筑材料、建筑构配件和设备的进场试验报告;7)地基与基础、主体砼结构及重要部位检验报告;8)施工单位签署的《工程质量保修书》;2、监督站在审查工程技术资料后,对该工程进行评价,并出具《建设工程施工安全评价》;3、监督站在收到工程竣工验收的书面通知后(建设单位在工程竣工验收前7天把验收时间、地点、验收组名单以书面通知监督站,另附《工程质量验收计划书》),对照《建设工程竣工验收条件审核表》进行审核,并对工程竣工验收组织形式、验收程序、执行验收标准等情况进行现场监督。
完整版工程竣工验收资料和流程1、竣工验收程序1、自检施工单位在单位工程(子单位工程)按设计文件和合同要求施工完成后,自行组织有关人员进行检查验收(发现问题及时整改尤其是边角要清理干净、保洁做好),并向建设单位提交工程竣工报告。
(竣工验收报告宜早不宜晚)2、预验监理单位及时组织专业监理工程师进行竣工预验收,达到设计和合同约定的质量标准,监理单位应及时向建设单位提交质量评估报告。
(发现问题及时整改,要有抢工的组织能力。
)3、竣工验收建设单位收到监理单位提交的质量评估报告,应及时组织单位工程竣工验收,建设单位应当在工程验收7个工作日前将工程竣工验收通知单、验收方案和验收人员名单,以及完整的工程资料向质监站提交,质监站责任科室经核查符合要求后,在工程竣工验收通知书上签收。
质监站收到竣工验收通知书后,应当及时对该工程是否达到竣工验收条件进行检查,并告知建设单位能否按期组织验收。
质量监督人员应当对建设单位组织验收的组织形式、程序、执行工程建设强制性标准的情况进行监督。
质量监督人员在监督工程竣工验收过程中,发现有违反建设工程质量管理规定的行为或者工程质量不符合强制性标准的,应当责令建设单位进行整改或者整改后重新组织竣工验收。
建设单位竣工验收合格后,质监站应当在5个工作日内向委托的建设行政主管部门报送工程质量监督报告。
2、单位工程竣工验收应具备的条件1、完成建设工程设计和合同约定的各项内容。
2、有完整的技术档案和施工管理资料。
3、有工程使用的主要建筑材料、建筑构配件和设备合格证明文件及进行抽样试验报告。
4、单位(子单位)工程所含分部工程有关安全和功能的检测资料应完整;主要功能项目的抽查结果应符合相关专业质量验收规范的规定;观感质量应符合要求。
5、质监站责令整改的问题已全部整改完成。
6、勘察、设计、施工、监理等单位分别签署的质量合格文件。
7、工程质量保修书。
8、有公安、消防、环保等部门出具的认可文件或准许使用文件。
第1篇一、引言工程竣工资料是工程建设项目的重要档案,是反映工程建设项目实施过程和成果的重要依据。
为确保工程竣工资料的真实性、完整性和有效性,规范工程竣工资料移交档案馆流程,特制定本流程。
二、移交主体1. 建设单位:负责组织工程竣工资料的收集、整理、审核和移交。
2. 施工单位:负责提供工程竣工资料的原件或复印件。
3. 监理单位:负责对工程竣工资料进行审核,确保其符合规定要求。
4. 档案馆:负责接收、保管、利用和提供查询服务。
三、移交流程1. 收集整理(1)建设单位应按照工程建设项目的要求,收集整理工程竣工资料。
主要包括:1)施工图设计文件;2)施工组织设计;3)施工技术资料;4)质量检验报告;5)工程变更记录;6)验收报告;7)竣工结算;8)其他相关资料。
(2)施工单位应按照施工合同约定,提供工程竣工资料的原件或复印件。
2. 审核确认(1)监理单位对工程竣工资料进行审核,确保其符合规定要求。
(2)建设单位对监理单位审核后的工程竣工资料进行确认。
3. 编制移交清单(1)建设单位根据审核确认的工程竣工资料,编制移交清单,明确资料名称、数量、规格、版本等信息。
(2)移交清单应一式三份,建设单位、施工单位、档案馆各执一份。
4. 签字盖章(1)建设单位、施工单位、监理单位对移交清单进行签字盖章。
(2)签字盖章后,移交清单生效。
5. 物理移交(1)建设单位按照移交清单,将工程竣工资料装订成册,确保资料完整、整洁。
(2)建设单位将装订成册的工程竣工资料,按照移交清单,向档案馆进行物理移交。
6. 电子移交(1)建设单位按照档案馆的要求,将工程竣工资料进行电子化处理。
(2)建设单位将电子化工程竣工资料,按照档案馆的要求,进行移交。
7. 接收登记(1)档案馆接收工程竣工资料,进行登记、编号、分类、存放。
(2)档案馆对移交的工程竣工资料进行审核,确保其符合规定要求。
8. 验收合格(1)档案馆对移交的工程竣工资料进行验收,确保其完整、准确、有效。

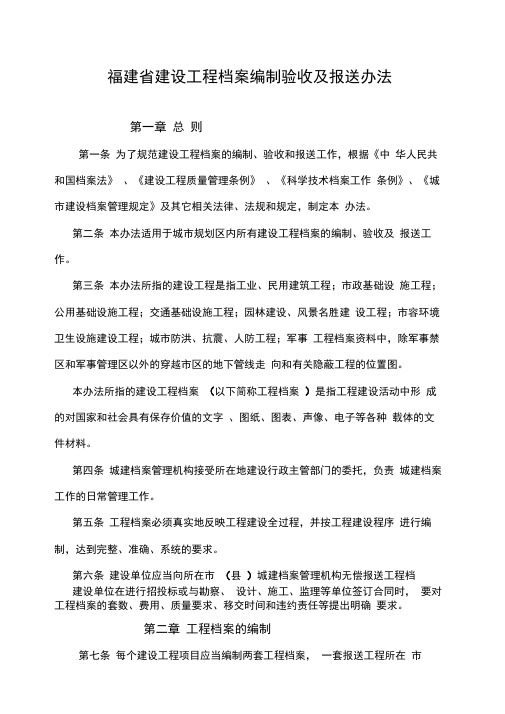

福建省建设工程档案编制验收及报送办法第一章总则第一条为了规范建设工程档案的编制、验收和报送工作,根据《中华人民共和国档案法》、《建设工程质量管理条例》、《科学技术档案工作条例》、《城市建设档案管理规定》及其它相关法律、法规和规定,制定本办法。
第二条本办法适用于城市规划区内所有建设工程档案的编制、验收及报送工作。
第三条本办法所指的建设工程是指工业、民用建筑工程;市政基础设施工程;公用基础设施工程;交通基础设施工程;园林建设、风景名胜建设工程;市容环境卫生设施建设工程;城市防洪、抗震、人防工程;军事工程档案资料中,除军事禁区和军事管理区以外的穿越市区的地下管线走向和有关隐蔽工程的位置图。
本办法所指的建设工程档案(以下简称工程档案)是指工程建设活动中形成的对国家和社会具有保存价值的文字、图纸、图表、声像、电子等各种载体的文件材料。
第四条城建档案管理机构接受所在地建设行政主管部门的委托,负责城建档案工作的日常管理工作。
第五条工程档案必须真实地反映工程建设全过程,并按工程建设程序进行编制,达到完整、准确、系统的要求。
第六条建设单位应当向所在市(县)城建档案管理机构无偿报送工程档建设单位在进行招投标或与勘察、设计、施工、监理等单位签订合同时,要对工程档案的套数、费用、质量要求、移交时间和违约责任等提出明确要求。
第二章工程档案的编制第七条每个建设工程项目应当编制两套工程档案,一套报送工程所在市(县)城建档案管理机构,一套建设单位或使用单位保管。
如建设单位需增加套数时,必须在与设计、施工单位签订的合同中写明,所增加的费用,由建设单位承担。
第八条工程文件材料的编制应符合下列要求(一)工程文件材料的书写工程文件应采用耐久性的书写材料,如:碳素墨水、蓝黑墨水,不得使用易褪色、易修改的书写材料,如:红色墨水、纯蓝墨水、圆珠笔、复写纸、铅笔等。
(二)工程文件材料的排列1、工程前期及竣工验收文件材料,按先批复后请示,先正文后附件,先文字材料后附图组卷。
建筑工程竣工验收程序及工程备案手续随着我国建筑工程竣工验收制度的改革及《河北省建设工程竣工验收及备案管理暂行办法》以下简称《办法》和与之配套的(房屋建筑和市政基础设施工程竣工验收备案指南)以下简称(指南),贯彻实施已近三年了,但在这期间,笔者认为大多数相关单位对《办法》和(指南)执行较好。
但是也有少数单位(特别是少数建设单位)对《办法》和(指南)学习不够,理解不透,执行不规范。
导致建筑工程竣工验收过程中出现程序混乱,参验人员职称级别、专业验收组人数、法定代表人委托书不符合要求,验收上报备案资料不齐等时有发生。
在此,笔者就建设单位怎样进行工程竣工验收程序,以及怎样上报工程竣工验收备案资料。
浅谈《办法》和(指南)在实际工作中的执行和应用。
1、当建设单位收到施工单位竣工验收申请后,应完成的工作:1.1建设单位应会同施工、监理三个单位的各专业人员根据该工程的实际功能分别组成几个专业小组对工程进行全面、细致的竣工预验(即内部初验)。
1.2确认工程具备验收条件后,建设单位应通知勘察、设计、施工图审查机构、规划、公安消防、环保、节能、人防、电梯、档案、监理、施工等部门,对竣工项目进行专项检查,并写出各自的专项检查合格报告或准许使用文件。
1.3组成工程竣工验收委员会,并确定各专业验收组组长及组员名单。
1.3.1验收委员会设主任一名,由建设单位法定代表人或持有法定代表人委托书的被委托人担任。
1.3.2设付主任一名,由主任任命,该职务由建设单位派驻施工现场代表或该工程的总监担任为宜。
1.3.3笔者认为还应设工作人员一名,负责会议签到、会议纪录和各种文件签字的传递和收集工作。
1.3.4验收委员会不应少于6人,分别由持有单位法定代表人委托书的建设、勘察、设计、施工、监理、施工图审查机构等单位的被委托人担任。
1.3.5根据所验工程的功能确定各专业验收组组长及组员,一般工程不应少于三个专业验收组(土建、水暖、电气)。
a、各专业验收组组长:宜在建设、设计、监理单位由主任任命产生。
建设工程竣工档案验收报送工作程序
一、建设单位在办理建设项目报建手续前,应到市城建档案馆查询施工地段的地下管线档案,并取得该施工地段地下管线现状资料。
在XX市建设项目审批小组办公室总受理窗口办理报建手续时,出具城建档案馆认可的地下管线现状资料,领取《建设工程竣工档案建档报送告知书》。
二、建设单位在办理建设工程施工许可证时,签订《XX市建设工程竣工档案移交合同书》。
三、建设单位在工程建设过程中接受城建档案馆对工程文件归档、立卷工作的监督、检查和指导,严格管理,按照建设工程竣工档案的归档内容和整理要求,及时收集、整理建设工程从立项到竣工全过程中形成的文件材料,确保竣工档案完整、准确、规范。
四、建设单位在组织工程竣工验收前,必须提请城建档案馆对工程档案进行预验收。
提请预验收时,建设单位应填报由市城建档案馆统一印制的《XX市建设工程档案预验收申请表》以及《房屋建筑工程(项目)级著录单》、《市政基础设施工程(项目)级著录单》、《城市管线工程(项目)级著录单》。
五、建设工程档案预验收合格后,由档案馆出具工程竣工档案认可文件,工程质量监督站对未取得工程竣工档案认可文件的建设工程,不予以办理建设工程竣工备案手续。
六、建设单位在竣工验收备案后三个月内,将包括竣工验收文件在内的全部竣工档案材料,按标准整理一套合格的竣工档案,附档案明细目录一式二份,报送市城建档案馆,由档案馆颁发《建设工程档案接收证明》。
七、建设单位不能在规定时间内移交竣工档案的,必须及时到城建档案馆申明原因,并填写《缓交工程竣工档案情况登记表》。
对逾期未报送竣工档案且未
申明原因的建设单位,城建档案馆将按规定予以处罚。
工程竣工验收流程(程序)目录01竣工验收程序 (3)1、自检 (3)2、预验 (3)3、竣工验收 (3)02建筑工程“竣工”流程 (4)(一)首先做规划建筑验收报送材料: (4)(二)房屋建筑和市政基础设施工程竣工验收申请 (5)(三)建设工程竣工档案移交目录 (5)(四)申请《工程竣工验收备案》需提交的文件、资料 (6)01竣工验收程序1、自检施工单位在单位工程(子单位工程)按设计文件和合同要求施工完成后,自行组织有关人员进行检查验收(发现问题及时整改尤其是边角要清理干净、保洁做好),并向建设单位提交工程竣工报告。
(竣工验收报告宜早不宜晚)。
2、预验监理单位及时组织专业监理工程师进行竣工预验收,达到设计和合同约定的质量标准,监理单位应及时向建设单位提交质量评估报告。
(发现问题及时整改,要有抢工的组织能力。
)。
3、竣工验收建设单位收到监理单位提交的质量评估报告,应及时组织单位工程竣工验收,建设单位应当在工程验收7个工作日前将工程竣工验收通知单、验收方案和验收人员名单,以及完整的工程资料向质监站提交,质监站责任科室经核查符合要求后,在工程竣工验收通知书上签收。
质监站收到竣工验收通知书后,应当及时对该工程是否达到竣工验收条件进行检查,并告知建设单位能否按期组织验收。
质量监督人员应当对建设单位组织验收的组织形式、程序、执行工程建设强制性标准的情况进行监督。
质量监督人员在监督工程竣工验收过程中,发现有违反建设工程质量管理规定的行为或者工程质量不符合强制性标准的,应当责令建设单位进行整改或者整改后重新组织竣工验收。
建设单位竣工验收合格后,质监站应当在5个工作日内向委托的建设行政主管部门报送工程质量监督报告。
02建筑工程“竣工”流程(一)首先做规划建筑验收报送材料:1、消防验收报告;2、建筑工程竣工验收图;3、建筑工程规划平面图;4、规划建筑工程许可证(复印件);5、建筑用地许可证(复印件);6、规划建设地形图(建筑红线地界复印件);7、当地省建筑工程竣工验收规划验收申请表(一式两份);8、建筑工程施工图(一份)(二)房屋建筑和市政基础设施工程竣工验收申请(在当地质检站竣工申请时质检站综合科给的)1、完成工程设计和合同约定的各项内容。
三、本规定所指的建设工程是指工业、民用建筑工程;市政基础设施工程;公用基础设施工程;交通基础设施工程;园林建设、风景名胜建设工程;市容环境卫生建设设施工程;地下管线工程;城市防洪、抗震、人民防空工程及有关的军事工程。
本规定所指的建设工程竣工档案(以下简称竣工档案)是指建设工程建设活动中直接形成的对国家和社会具有保存价值的文字、图纸、图表、声像等各种载体的文件材料。
四、建设工程竣工档案包括工程前期准备阶段文件、施工文件、监理文件、竣工图、竣工验收文件、竣工测量资料、声像资料以及相关的管线竣工测量资料。
竣工档案必须真实地反映建设全过程,并按工程建设程序进行编制,达到完整、准确、系统的要求。
五、本市或区(县)城建档案管理机构负责相应的市或区(县)竣工档案的编制、验收及报送的管理工作。
第二章A建设工程竣工档案验收报送工作程序一、建设单位在办理建设项目报建手续前,应到市城建档案馆查询施工地段的地下管线档案,并取得该施工地段地下管线现状资料。
在济南市建设项目审批小组办公室总受理窗口办理报建手续时,出具城建档案馆认可的地下管线现状资料,领取《建设工程竣工档案建档报送告知书》。
二、建设单位在办理建设工程施工许可证时,签订《济南市建设工程竣工档案移交合同书》。
三、建设单位在工程建设过程中接受城建档案馆对工程文件归档、立卷工作的监督、检查和指导,严格管理,按照建设工程竣工档案的归档内容和整理要求,及时收集、整理建设工程从立项到竣工全过程中形成的文件材料,确保竣工档案完整、准确、规范。
四、建设单位在组织工程竣工验收前,必须提请城建档案馆对工程档案进行预验收。
提请预验收时,建设单位应填报由市城建档案馆统一印制的《济南市建设工程档案预验收申请表》以及《房屋建筑工程(项目)级著录单》、《市政基础设施工程(项目)级著录单》、《城市管线工程(项目)级著录单》。
五、建设工程档案预验收合格后,由档案馆出具工程竣工档案认可文件,工程质量监督站对未取得工程竣工档案认可文件的建设工程,不予以办理建设工程竣工备案手续。
六、建设单位在竣工验收备案后三个月内,将包括竣工验收文件在内的全部竣工档案材料,按标准整理一套合格的竣工档案,附档案明细目录一式二份,报送市城建档案馆,由档案馆核发《建设工程档案接收备案单》。
七、建设单位不能在规定时间内移交竣工档案的,必须及时到城建档案馆申明原因,并填写《缓交工程竣工档案情况登记表》。
对逾期未报送竣工档案且未申明原因的建设单位,城建档案馆将按规定予以处罚。
第三章建设单位职责在建设工程文件材料的收集、整理、立卷、验收、移交工作中,建设单位应履行下列职责:一、在工程招标及与勘察、设计、施工、监理等单位签订协议、合同时,应对工程文件的套数、费用、质量、移交时间等问题提出明确要求。
二、收集和整理工程准备阶段、竣工验收阶段形成的文件,并应进行立卷归档。
三、负责组织监督和检查勘察、设计、施工、监理等单位的工程文件的形成、积累和立卷归档工作;也可委托监理单位监督、检查工程文件的形成、积累和立卷归档工作。
四、收集和汇总勘察、设计、施工、监理等单位立卷归档的工程档案。
五、在组织工程竣工验收前,应提请城建档案馆对工程档案进行预验收;未取得工程竣工档案认可文件,不得组织工程竣工验收;六、对列入城建档案馆接收范围的工程,工程竣工验收后3个月内,向城建档案馆报送一套按规定归档、按标准整理符合要求的工程竣工档案。
第四章归档文件质量要求一、归档文件材料应该包括:从建设项目立项开始,直到工程竣工,形成的符合归档内容、有价值的建设工程文件材料。
二、向城建档案馆报送的档案材料应为原件。
工程档案必须同时向其它部门移交报送,其归档材料与城建档案馆收集的归档内容发生冲突的,原件由城建档案馆保存。
城建档案馆提供档案文件材料原件的复制件,并加盖城建档案馆证明专用章,效力等同于原件。
如工程竣工档案原件确实无法报送城建档案馆保管,由城建档案馆将其工程全部竣工档案制作成缩微片,城建档案馆保存缩微片,效力等同于原件。
三、工程文件的内容及其深度必须符合国家有关工程勘察、设计、施工、监理等方面的技术规范、标准和规程。
四、工程文件的内容必须真实、准确,与工程实际相符合。
五、工程文件应采用耐久性强的书写材料,如碳素墨水、蓝黑墨水,不得使用易退色的书写材料,如:红色墨水、纯兰墨水、圆珠笔、复写纸、铅笔等。
六、工程文件应字迹清楚、图样清晰、图表整洁、签字盖章、手续完备。
七、工程文件中文字材料幅面尺寸规格宜为A4幅面(297mmх210mm)。
凡小于A4幅面的,可由A4幅面纸以衬托法衬托,大于A4幅面的应折叠成A4幅面。
八、工程文件的纸张应采用能够长期保存的韧力大、耐久性强的纸张。
图纸一般采用蓝晒图,竣工图应是新蓝图。
计算机出图必须清晰,不得使用计算机出图的复印件。
九、竣工图的制作要符合国家规范要求,并加盖“竣工图”标志章。
(一)工程施工过程中,完全按图施工,无变动者,可在原施工图上加盖“竣工图”标志章。
(二)在施工过程中有一般性设计变动,能在原施工图上修改补充,且不影响图面质量的,可用碳素墨水笔对变更部位进行扛改或划改。
采用修改施工图作为竣工图的方法时,应当注明变更依据及内容,修改、说明和注记应在适当空白处,不得与原施工图内容重叠,不能破坏原施工图的内容。
如图纸局部变更图应按国家规范绘制,然后附在原图后。
在修改过的施工图上加盖“竣工图”标志章。
(三)凡是工程项目改变施工图结构、工艺平面布置等有重大改变,或变更部分超过图面1/3的,应按国家有关规范重新绘制竣工图,加盖竣工图”标志章。
十、竣工图章的基本内容应包括“竣工图”字样、施工单位、编制人、审核人、技术负责人、编制日期、监理单位、现场监理、总监。
竣工图章中所列各项签署者应为第一责任人。
竣工图章尺寸为:50mmх80mm。
图例如下:竣工图施工单位编制人审核人技术负责人编制日期监理单位总监现场监理十二、竣工图章应使用不易褪色的红印泥,应盖在图标栏上方空白处。
十三、不同幅面的工程图纸,应采用手风琴式折叠法统一折叠成A4幅面(297mmх210mm),图标栏露在外面。
第五章档案整理的基本要求一、立卷的原则、方法和卷内文件排列(一)立卷应遵循工程文件的自然形成规律,保持卷内文件的有机联系,便于档案的保管和利用。
(二)一个项目建设工程由多个单位工程组成时,项目级综合文件材料应独立组卷,工程文件按单位工程组卷。
(三)工程文件应按工程准备阶段文件、竣工验收文件、监理文件、施工文件、竣工图顺序排列。
(四)文字材料按事项、专业顺序排列。
同一事项的请示与批复、同一文件的印本与定稿、主件与附件不能分开,并按批复在前、请示在后,印本在前、定稿在后,主件在前、附件在后的顺序排列。
图纸材料按建筑结构、给排水、暖、电气设备等专业排列组卷,组卷时应保持各专业材料的相互联系和完整。
同专业图纸按图号顺序排列。
既有文字材料又有图纸的案卷,文字材料排前,图纸排后。
(五)案卷内不应有重份文件;不同载体的文件一般应分别组卷。
(六)案卷不宜过厚,一般不超过40mm。
二、案卷的编目(一)卷内文件均按有书写内容的页面编号。
每卷单独编号,页号从“1”开始。
(二)页号编写位置:单面书写的文件在右下角;双面书写的文件,正面在右下角,背面在左下角。
折叠后的图纸一律在右下角。
(三)成套图纸或印刷成册的科技文件材料,自成一卷的,原目录可代替卷内目录,不必重新编写页码。
(四)案卷封面、卷内目录、卷内备考表不编写页号。
(五)卷内目录的填写。
卷内目录序号:以一份文件为单位,用阿拉伯数字从1依次标注。
责任者:填写文件的直接形成单位和个人。
有多个责任者时,选择两个主要责任者,其余用“等”代替。
文件编号:填写工程文件原有的文号或图号。
文件题名:填写文件标题的全称。
日期:填写文件形成的日期。
页次:填写文件在卷内所排的起始页号。
最后一份文件填写起止页号。
(六)卷内目录排列在卷内首页之前。
(七)卷内备考表主要标明卷内文件的总页数、各类文件页数(照片张数),以及立卷单位对案卷情况的说明。
(八)卷内备考表排列在卷内文件的尾页之后。
(九)案卷封面的内容应包括:档号、档案馆代号、案卷题名、编制单位、起止日期、密级、保管期限、共几卷、第几卷。
(十)案卷题名应简明、准确地提示卷内文件的内容。
案卷题名应包括工程名称、专业名称、卷内文件的内容。
(十一)编制单位应填写案卷内文件的形成单位或主要责任者。
(十二)起止日期应填写案卷内文件形成的起止日期。
(十三)卷内目录、卷内备考表、案卷内封面应采用70g以上白色书写纸制作,幅面统一采用A4幅面。
三、案卷装订、装具(一)文字材料必须装订。
装订应采用线绳三孔左侧装订法,一般距左侧20mm,装订线不得压字,要整齐、牢固、便于保管和利用。
文字材料每卷不得超过30mm;图纸单独立卷,一律不装订,每卷厚度可分为20mm、30mm、40mm;既有文字材料,又有图纸的案卷应装订。
(二)装订时必须剔除金属物。
(三)卷盒的外表尺寸为310mmх220mm,厚度分别为20mm、30mm、40mm.(四)卷夹的外表尺寸为310mmх220mm,厚度为20-30mm。
(五)卷盒、卷夹应采用无酸纸制作。
(六)案卷脊背的内容包括档号、案卷题名。
第六章声像档案归档内容及技术规范一、声像档案的归档范围在我市行政区域内,新建、改建、扩建的体量在3000平方米以上的单体建筑、成片改造及新建小区、城市规划区内市政基础设施及管线敷设、重点工程等均应向济南市城建档案馆报送一套完整的声像档案。
总投资在五千万元人民币以下的工程项目,报送工程照片档案;总投资在五千万元(含五千万元)人民币以上的工程项目,除报送工程照片档案外,还应当报送专业级录像档案。
二、声像档案的归档内容凡与建设工程有关的重要活动、主要过程、建成后状况的声像资料,均应进行收集,经编辑整理后,立卷归档。
(一)开工前原貌、原址及拆迁1.基槽开挖前原有附着物的情况、拆迁情况2.施工现场周围环境(二)地基与基础施工1.地基基础类型及施工技术工艺2.建筑物位移、沉降、变形及处理(三)主体工程施工1.施工现场整体工程施工情况2.隐蔽工程的施工情况3.钢筋布局、型号及工节点焊接4.主体工程的拉结筋布局,混凝土灌注5.管道及设备工程(建筑给水、排水及采暖)、安装工程(建筑电气、通风与空调、电梯)的施工情况6.屋面工程7.装饰工程(四)工程施工组织及工程质量1.工程开工、竣工仪式,与工程有关的重要评审、论证会议等重要活动2.工程施工中主要的质量检查、验收等活动本归档内容适用于工业与民用建筑的建筑工程和建筑设备安装工程,有特殊要求的工程,可据实增加拍摄项目。
三、声像档案的质量要求(一)拍摄的声像档案必须真实、准确、完整,做到拍摄规范、画面清晰、主体突出、图像稳定、音质良好。
