省道211线马尔康红旗桥至金川丹巴界段改建工程项目工程数量现场确认单建设单位:省道211线马尔康红旗桥至金川丹巴界段改建工程项目办合同段:D4监理单位:四川省公路工程咨询监理事务所承包单位: 贵州省交通工程有限公司编号:D4-SF001省道211线马尔康红旗桥至金川丹巴界段改建工程项目工程数量现场确认单建设单位:省道211线马尔康红旗桥至金川丹巴界段改建工程项目办合同段:D4监理单位:四川省公路工程咨询监理事务所承包单位: 贵州省交通工程有限公司编号:D4-SF002省道211线马尔康红旗桥至金川丹巴界段改建工程项目工程数量现场确认单建设单位:省道211线马尔康红旗桥至金川丹巴界段改建工程项目办合同段:D4监理单位:四川省公路工程咨询监理事务所承包单位: 贵州省交通工程有限公司编号:D4-SF003省道211线马尔康红旗桥至金川丹巴界段改建工程项目工程数量现场确认单建设单位:省道211线马尔康红旗桥至金川丹巴界段改建工程项目办合同段:D4监理单位:四川省公路工程咨询监理事务所承包单位: 贵州省交通工程有限公司编号:D4-SF004省道211线马尔康红旗桥至金川丹巴界段改建工程项目工程数量现场确认单建设单位:省道211线马尔康红旗桥至金川丹巴界段改建工程项目办合同段:D4监理单位:四川省公路工程咨询监理事务所承包单位: 贵州省交通工程有限公司编号:D4-SF005省道211线马尔康红旗桥至金川丹巴界段改建工程项目工程数量现场确认单建设单位:省道211线马尔康红旗桥至金川丹巴界段改建工程项目办合同段:D4监理单位:四川省公路工程咨询监理事务所承包单位: 贵州省交通工程有限公司编号:D4-SF006省道211线马尔康红旗桥至金川丹巴界段改建工程项目工程数量现场确认单建设单位:省道211线马尔康红旗桥至金川丹巴界段改建工程项目办合同段:D4 监理单位:四川省公路工程咨询监理事务所承包单位: 贵州省交通工程有限公司编号:。
引言概述正文内容一、工程量确认单的定义1.1 工程量确认单的概念1.2 工程量确认单的作用工程量确认单作为一个重要的管理工具,可以提供关于工程项目工作量和进度的详细信息,有助于项目经理进行项目管理和施工进度的控制,同时也是对工程量核算的一种重要确认方式,对于工程项目的合理预算和后期结算也起到了积极的作用。
二、工程量确认单的编制要求2.1 工程量划分在编制工程量确认单之前,需要对工程项目进行详细的工程量划分,将项目划分为若干独立的工程单元,以便更好地进行工程量确认和核算。
2.2 工程量录入在编制工程量确认单时,需要将各项工程量信息准确录入,包括工程名称、工程编号、单位工程名称、单位工程编号、工程量名称、工程量编号、工程量单位、工程数量等。
2.3 工程量计算在工程量确认单中进行工程量计算时,需要考虑工程项目的实际情况,包括施工过程中可能出现的变更和测量误差等因素,确保计算结果准确可靠。
2.4 工程量核实工程量确认单还需要进行工程量核实,包括与工程设计或测量结果进行比对,以确保工程量的准确性和可靠性。
2.5 工程量签证在工程量确认单上,需要有相关责任人对工程量进行签证,确保工程量确认的合法性和有效性。
三、工程量确认单的注意事项3.1 数据准确性编制工程量确认单时,需要尽可能保证数据的准确性,避免输入错误或遗漏,以确保后续的工程量核实和结算工作的顺利进行。
3.2 工程变更的处理在工程项目进行过程中,可能会出现工程变更的情况,此时需要及时更新工程量确认单中的相关数据,并进行相应的核实和签证工作。
编制完成的工程量确认单需要妥善保存和备份,以防止意外丢失或损坏,同时也便于后续查阅和核实工作。
3.4 审核和审批流程工程量确认单编制完成后,还需要经过相关部门的审核和审批流程,确保确认单的合法性和有效性。
3.5 物资入账和结算工程量确认单的编制与实际物资和工程量的入账和结算息息相关,需要与财务部门和物资管理部门进行紧密配合,确保数据的一致性和准确性。
建筑工程工程量确认单范文在建筑工程中,工程量确认单是一份非常重要的文件,它记录了工程项目中实际完成的工程量,是工程结算和支付工程款的重要依据。
下面为您提供一份建筑工程工程量确认单的范文,以供参考。
工程名称:具体工程名称工程地点:详细工程地点施工单位:施工单位名称监理单位:监理单位名称建设单位:建设单位名称确认单编号:具体编号确认日期:年/月/日一、工程概况本工程为工程类型,包括主要工程内容。
工程于开工日期开工,至完工日期基本完工。
二、工程量确认范围本次工程量确认的范围包括但不限于以下内容:1、基础工程土方开挖及回填:具体工程量基础混凝土浇筑:具体工程量基础钢筋制作与安装:具体工程量2、主体结构工程混凝土柱、梁、板浇筑:具体工程量钢筋制作与安装:具体工程量砌体工程:具体工程量3、建筑装饰工程内外墙抹灰:具体工程量地面铺贴:具体工程量门窗安装:具体工程量4、屋面工程屋面防水:具体工程量保温层铺设:具体工程量5、给排水工程管道铺设:具体工程量卫生器具安装:具体工程量6、电气工程电线电缆敷设:具体工程量灯具、插座安装:具体工程量三、工程量确认依据1、施工图纸及设计变更文件2、工程施工合同3、经监理单位批准的施工方案4、现场实际测量数据5、相关的施工规范和质量验收标准四、工程量确认过程1、施工单位在完成相应的工程内容后,及时向监理单位提交工程量计量申请,并附上相关的证明资料。
2、监理单位收到申请后,组织专业监理工程师对施工单位提交的工程量进行审核。
审核过程中,监理工程师对照施工图纸、设计变更、施工规范等文件,对施工单位申报的工程量进行逐一核实,并进行现场测量和检查。
3、对于审核过程中发现的问题,监理工程师及时与施工单位沟通,要求施工单位进行整改或补充相关资料。
4、经监理单位审核确认无误后,填写工程量确认单,并签署意见。
5、建设单位收到监理单位签署的工程量确认单后,组织相关人员进行复核。
复核无误后,签署意见并盖章。
工程量确认单
致:***********有限公司编号: 001 工程名称********************建设工程

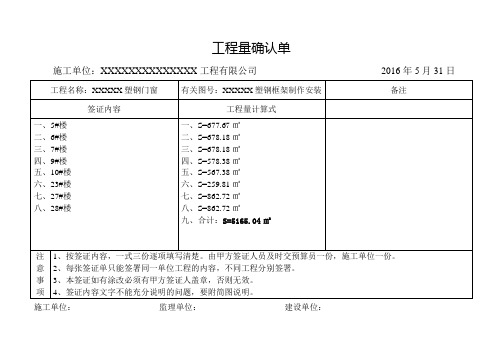

建设单位***********有限公司施工单位*******************公司项次确认内容
圆仓基础挖槽按业主及图纸要求施工完成,经现场测量,实际工程量为:
1号圆仓环形基础土方工程量:
半径(6.175+1.1)²×π×深4.85米=806.00m³
2号圆仓环形基础土方工程量:
半径(6.175+1.1)²×π×深5.56米=924.00m³
3号圆仓环形基础土方工程量:
半径(4.175+0.9)²×π×深5.57米=450.46m³
4号圆仓环形基础土方工程量:
半径(4.175+0.9)²×π×深6.07米=490.90m³
5号圆仓环形基础土方工程量:
半径(6.175+1.1)²×π×深5.77米=958.90m³
6号圆仓环形基础土方工程量:
半径(6.175+1.1)²×π×深5.22米=867.49m³
以上6个圆仓土方工程量合计:
806.00+924.00+450.46+490.90+958.90+867.49=4497.75m³
请予确认。
谢谢!
施工单位:
日期:年月日建设单位:
日期:年月日。
