施工现场工程量收方签证单
- 格式:doc
- 大小:41.50 KB
- 文档页数:1
竣尊〃******项目工程收方(签证)单
编号:工程名称***“竣尊.****国际”小区工程
建设单位:重庆***房地产开发有限公司监理单位:重庆****建设工程咨询有限公司工施工单位:重庆精物实业(集团)有限公司
收方(签证部位):“*****〃***国际”项目公路排水沟
收方(签证内容):我单位于2014年8月1日应甲方指令修建场内公路排水沟,排水沟总长度374米:
其中人工踢打C20砼路面16米长,体积为0.5*0.2*16=1.6立方,挖土方16*0.2*0.5=1.6立方。
人工开挖排水沟88米,其中开挖土方22*0.8=17.6立方,开挖软质软22*0.2=4.4立方。
机械开挖排水沟270米。
其中开挖土方135*0.4=54立方,开挖软质岩135*0.6=81立方。
表面抹C15细石砼清光面:88*1.5*0.05=6.6立方。
人工、机械、材料以当期核价单价格进行组价。
请建设单位酌情予以补助
附件:1边沟收方表
签字栏:
建设单位:(签字)现场代表:
年月日监理单位:(签字)
现场监理工程师:
年月日
施工单位:(签字)
现场负责人:
年月日。
签证单与收方单的区别一、区分原因:1.在外行人眼里变更、签证是判断企业管理优劣的标准。
有些人认为完全按图施工没有变更洽商说明图纸设计完善,设计管理到位;没有签证说明现场没有做错拆除、停工抢工等管理问题,工程管理到位。
因此给集团审计提供准确的数据是必要的。
2.变更和洽商、签证和收方在解决经济纠纷时的意义是不同的,当然纠纷很少发生但不能避免。
当然,我的解读不一定全面,还望各位领导指正。
二、收方单与签证单的区别——建议稿:1.收方的内容是多是施工图上有的、或根据零星委派等增加的,最终是会反应在竣工图上的。
举例如下:1)土石方:交场标高;2)土建:挖孔桩桩孔、独基基坑、条基基槽、基础梁基槽、隔墙基础基槽、塔吊基础基坑、3)市政:挡墙基础基槽,道路4)安装:管沟沟槽等;5)景观:苗木、硬质铺装等。
(注:很多现场调整增加的苗木,其实都属收方,最终都要反应在竣工图上;而根据现场情况新增硬质铺装等,收方后,也要反应在图纸上,或怕表述不清楚,采用收方的方式补充完善);6)装饰:与景观相似。
2.签证是纯的经济资料,记录的是最终不能或无法反应在竣工图上的内容,举例如下:1)土石方:已按交场标高完成平基,但总包进场后,有些地方微调的挖填,在竣工图是上无法反应土石方的,所以用签证的方式(签字证实)记录下来,作为结算的依据;2)土建:a)按原图已经施工,后变更发出,需要拆除,拆除部分是无法在竣工图上表达的,竣工图上表达的是变更后的内容;b)抢停类签证:由于各种原因,现场发生的停抢工,是双方根据实际情况发生的,原施工图没有、竣工图上也不可能有,用签证的方式记录;c)临时特殊情况最终不能或无法反应在竣工图上的内容:比如二期缺水,临时修建的存水箱体(二期因停水修筑1.5*4*6米的存水临时设施等);比如由于栏杆公司的栏杆放在现场影响了总包的施工,栏杆公司又不来移动,那么委派首建实施形成签证,再给栏杆公司发违约扣款单,等等类似情况;3)市政:已按图施工道路发生变更的拆除等;4)安装:已对管沟沟槽收方甚至已经铺设管线,但由于设计变更,需要拆除原来铺设的管线、掩埋已经开挖的沟槽,就需要签证记录对方已经实施的工作;5)景观:已栽苗木更换位置签证;已按图施工完成后变更对之前图纸内容的签证等综上:签证体现主要是几个方面:已按原施工图施工后发生变更,对已按原图施工部分的确认签证——需记录好被拆除特的再次利用情况;根据我司的要求抢工、停工的补偿签证——做好事实记录,在开会讨论前无效;总包、分包之间发生的争议、违约签证:如为总包实施事项,但又没及时完成,影响到分包,委派分包协助实施再从总包扣除等等类似签证;其它:如现场材料特殊情况下的转运(一般情况材料的二次及多次转运已经含在合同价中)特别说明:如遇工程施工图上原本没有,后来增加的,应以变更或洽商形式反应出来,而不是签证。
XXXXXX 金三角购物中心建设项目(景观部分)原始工程量收方单工程收方时间:2020 年 9 月 19 日编号:01效附件。
施工单位可以复印。
分部分项名称 围墙拆除工程量发生部位场地内部施工单位XXXXXX 建筑工程有限责任公司一.收方内容及说明:拆除施工现场原砖砌围墙并外运至渣场。
二.计算式:1、拆除页岩实心砖:长 475 米 × 高 2.5 米 × 厚 0.24 米 = 285 立方米2、建筑垃圾外运至江北火车站附近渣场:285 立方米(运距:15.7 公里)业主单位: 监理单位: 施工单位:年 月 日 年 月 日 年 月 日注:1.本表为现场手写页,记录要清晰、工整,不得涂改,参加收方人员现场签字确认。
2. 本表仅一份原件,作为项目成本负责人整理《工程量签证单》的依据,是《工程量签证单》的有金三角购物中心建设项目(景观部分)原始工程量收方单工程收方时间:2020 年 9 月 29 日编号:02注:1.本表为现场手写页,记录要清晰、工整,不得涂改,参加收方人员现场签字确认。
2.本表仅一份原件,作为项目成本负责人整理《工程量签证单》的依据,是《工程量签证单》的有效 附件。
施工单位可以复印。
分部分项名称 路面拆除工程量发生 部位场地内部施工单位XXXXX 建筑工程有限责任公司一.收方内容及说明:拆除施工现场原混凝土路面并外运至渣场。
二、计算式:1、拆除混凝土路面:面积 1243 平方米 × 厚 0.3 米 = 372.9 立方米 (附件:路面拆除坐标签证单)2、建筑垃圾外运至江北火车站附近渣场:372.9 立方米(运距:15.7 公里)业主单位: 监理单位: 施工单位:年 月 日 年 月 日 年 月 日原始工程量收方单工程收方时间:2020 年 10 月 3 日编号:03注:1.本表为现场手写页,记录要清晰、工整,不得涂改,参加收方人员现场签字确认。
2.本表仅一份原件,作为项目成本负责人整理《工程量签证单》的依据,是《工程量签证单》的有效 附件。
收方与签证、工程指令单管理相关规定合同附件十一收方、签证、工作指令单管理相关规定一、目的为了规范公司开发项目施工现场收方与现场签证管理,加强公司对项目工程造价管理,维护公司利益,使公司成本管理工作按照规定的程序进行,特制订本办法。
二、定义及适用范围1.收方是指图纸无法反映且必须通过现场实际收方计量的方式才能准确确定工程量及现状等进行核实、计量的部分。
2.签证是指由于发包人原因引起的设计变更、技术洽商、新增工作内容等无法在竣工图中反映的必须用签证的方式来认定工作内容及工作量的部分。
3.如合同约定结算方式为包干总价+变更,则由于发包人原因引起的设计变更、技术洽商、新增工作内容(以工程指令单形式下发)等均应以签证方式进行确认。
4.本办法适用于公司开发的所有项目,包括且不限于土建、安装、市政园林、装饰装修、修缮等工程。
5.公司开发的工程项目中,除索赔签证以外,现场发生的设计变更及合同外的工程量签证均参照本办法执行。
三、职责1.事业部责任专业工程师负责组织现场收方,会同监理依据合同约定或现行测量规范制订收方方案并组织测量,对所采用的计量工具、测量方法、测量原始数据的准确性与所采用的技术路线正确性负责;2.专业造价工程师负责监视计量数据,作好现场收方及签证记录,并依据工程量计算方法计算工程量,对列项、数据记录、工程量计算和计价方式确认负责;3.监理公司现场责任监理工程师负责对需收方的项目之原始(基准)状况及完工状况进行检查确认,验证测(计)量工具是否准确并在测量时报读测(计)量数据,见证现场施工及收方全过程;4.事业部资料员负责督促和跟进各环节审核进程,收集和分发过程中所有工程收方签证资料,对本项目工程签证资料收集和分发的及时性和完整性负责。
5.相关部门负责人及分管领导负责对现场工程量收方及各类现场签证实施过程管理,协调处理各类矛盾,维护公司利益。
四、收方与签证办理流程规定1. 现场收方作业程序a)需收方部位施工完毕,施工承包人自检合格,满足设计或规范的要求后向事业部和监理公司提出收方申请,现场责任监理工程师、事业部现场工程师对照施工文件检查合格后,提出收方方案,明确具体收方的时间,并至少在上一工作日下班前通知专业造价工程师进行现场收方计量。

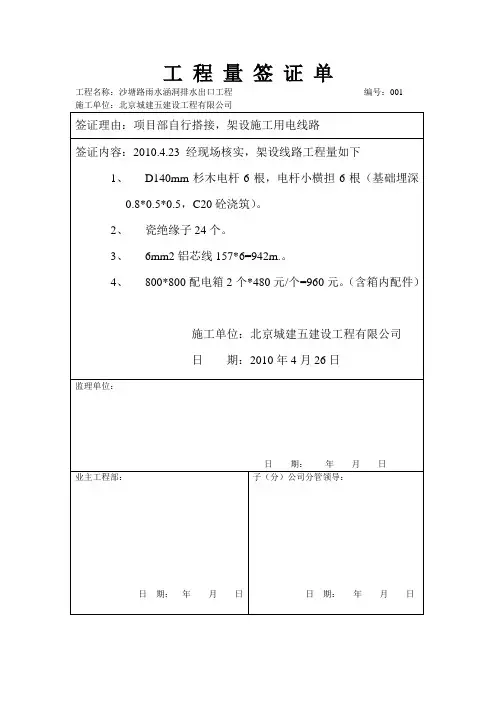

工程名称:沙塘路雨水涵洞排水出口工程编号:001施工单位:北京城建五建设工程有限公司签证理由:项目部自行搭接,架设施工用电线路签证内容:2010.4.23 经现场核实,架设线路工程量如下1、D140mm杉木电杆6根,电杆小横担6根(基础埋深0.8*0.5*0.5,C20砼浇筑)。
2、瓷绝缘子24个。
3、6mm2铝芯线157*6=942m.。
4、800*800配电箱2个*480元/个=960元。
(含箱内配件)施工单位:北京城建五建设工程有限公司日期:2010年4月26日监理单位:日期:年月日业主工程部:日期:年月日子(分)公司分管领导:日期:年月日工程名称:沙塘路雨水涵洞排水出口工程编号:002施工单位:北京城建五建设工程有限公司签证理由:为防止积水回灌,新旧涵洞接口处需围堰。
签证内容:1,2010.5.21 经现场核实,双排圆木桩围堰工程量为16.3m 长。
施工单位:北京城建五建设工程有限公司日期:2010年5月23日监理单位:日期:年月日业主工程部:日期:年月日子(分)公司分管领导:日期:年月日工程名称:沙塘路雨水涵洞排水出口工程编号:005施工单位:北京城建五建设工程有限公司签证理由:施工便道铺设签证内容:1,2010.5.25经现场核实,Y5检查井处施工便道长26m;2,2010.5.25经现场核实,Y1~Y4检查井处施工便道长75m;3,2010.6.14经现场核实,Y4-2检查井西侧施工便道长48m;4,2010.6.14经现场核实,Y5~Y10之间军分区弃土场南侧施工便道长132m;5,20T压路机进出场一次;6,1m3挖机进出场一次;施工便道共长281m,均为6m宽,具体做法为:a, 路床碾压;b, 40cm厚片石基层;c, 10cm厚砾石面层;施工单位:北京城建五建设工程有限公司日期:2010年6月18日监理单位:日期:年月日业主工程部:日期:年月日子(分)公司分管领导:日期:年月日工程名称:沙塘路雨水涵洞排水出口工程编号:007施工单位:北京城建五建设工程有限公司签证理由:1,基槽内为水质样淤泥,开挖后需及时转挖;签证内容:一、本工程基槽开挖除Y10处为石蹅外其余均为淤泥;二、经现场多次收方,本工程基槽淤泥开挖工程量为:1,经现场收方Y4~Y4-1段基槽淤泥开挖后再转挖二次,工程量为:929.2(开挖工程量)+929.2*2(转挖工程量)=2787.60m3;(开挖工程量见Y9-Y9-1段沙塘路盖板涵基槽开挖淤泥工程量计算页)2,经现场收方Y1~Y4段基槽淤泥开挖工程量为:1258.3 m3;(开挖工程量见Y9-Y12段沙塘路盖板涵基槽开挖淤泥工程量计算页)3,经现场收方Y4~Y10段基槽淤泥开挖工程量为:2083.9 m3;(开挖工程量见Y4-Y9段沙塘路盖板涵基槽开挖淤泥工程量计算页)4,经现场收方Y9~Y13段基槽淤泥开挖后再转挖一次,工程量为:1236.7 (开挖工程量)+1236.7*1(转挖工程量)=2473.40m3;(开挖工程量见沙塘路盖板涵Y3-Y4段基槽开挖淤泥工程量计算页)5,经现场收方Y10处石蹅1m3挖机开挖,后八轮自卸汽车外运1公里,工程量为:607.8m3(开挖工程量见沙塘路盖板涵Y4基槽开挖淤泥工程量计算页)施工单位:北京城建五建设工程有限公司日期:2010年8月22日监理单位日期:年月日业主工程部:日期:年月日子(分)公司分管领导:日期:年月日工程名称:沙塘路雨水涵洞排水出口工程编号:003施工单位:北京城建五建设工程有限公司签证理由:1,为了施工安全,对Y4-2处西侧石蹅高切坡进行降坡及Y4-1~Y4-2段基槽淤泥开挖外运。
