工程量现场收方记录表模版
- 格式:doc
- 大小:16.50 KB
- 文档页数:2
SG—008

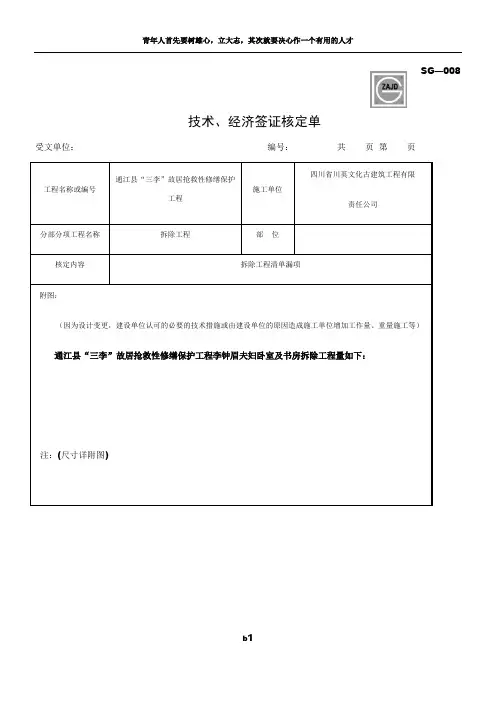

技术、经济签证核定单
受文单位:编号:共页第页
工程名称或编号
通江县“三李”故居抢救性修缮保护
工程施工单位
四川省川英文化古建筑工程有限
责任公司
分部分项工程名称拆除工程部位
核定内容拆除工程清单漏项
附图:
(因为设计变更,建设单位认可的必要的技术措施或由建设单位的原因造成施工单位增加工作量、重量施工等)通江县“三李”故居抢救性修缮保护工程李钟眉夫妇卧室及书房拆除工程量如下:
注:(尺寸详附图)
注:本表一式四份,建设单位、施工单位、监理单位、城建档案馆各一份。
四川省建设厅制
工程量现场收方单
注:本表一式四份,建设单位、施工单位、监理单位各一份。
工程量现场收方单
注:本表一式四份,建设单位、施工单位、监理单位各一份。
雨滴穿石,不是靠蛮力,而是靠持之以恒。
——拉蒂默。
工程量现场收方记录表
建设单位施工单位
工程名称工程部位清淤
工程量发生原因概述:
按照设计要求对排导槽出口堆积区进行清淤,有利于防护堤进行施工和对泥石流的治理效果。
计算清淤。
计算式:
计算清淤面积时近似看成B,C,D,E梯形和A,F三角型来计算。
计算式如下:
清淤面积为:Sa+Sb+Sc+Sd+Se+Sf
=16x24x1/2+(24+60)x128x1/2+(60+36)x152x1/2+(36+12)x228x1/2 +(12+28)x64x1/2+28x12x1/2
=19784M2
堆积物呈带状V形分布,根据设计对相应的堆积物进行清理,堆积厚度1-3米,堆积V形沟中间平均厚度1.598米。
因沟成V形总平面厚度可近似记为0.749米,计算清淤堆积物体积得:
V体积=S面积 X H平均高差
=19784x0.749
=14818.216M2

附图:清淤图
平面清淤范围线清淤剖面图
申报工程量:
施工单位代表:
年月日监理单位审核量:
监理工程师:
年月日
建设单位审核量:
建设单位代表:
年月日。
现场收方记录表
编号:
填表日期: 年 月 日
1、 本表由施工单位填报,监理单位、建设单位现场工程师及主办造价师、施工单位共同签字确认,缺一方签字本表无效(如
监理单位未进场或已退场,由建设单位项目经理在对应栏注明)。
2、 本表仅对现场发生的工作内容及工程量予以确认,签署任何与此无关的信息,如价格、结算方式等,本表无效。
3、 本表在作为《一单一结报审表》附件时,无主表或主表未批准,则本表无效。
4、 本表原件两份,在办理结算时,必须以原件的形式报送甲方,其他形式无效。
5、 本表污损、字迹模糊无效。
6、 造价事务所收方人员请在建设单位成本工程师一栏签字确认。
