多元料浆气化炉烘炉方案
- 格式:pdf
- 大小:675.54 KB
- 文档页数:2


首钢伊犁钢铁有限公司棒线材车间改建850带钢生产线推钢式加热炉项目烘炉方案编制:审核:批准:xxxxxxxx有限公司2014年11月10日目录一、前言二、编制依据三、点火前确认项目四、烘炉操作五、安全注意事项及应急预案六、烘炉方案附图一、前言本说明书是为首钢伊犁钢铁有限公司棒线材车间改建850带钢生产线推钢式加热炉首次烘炉所编制的,在加热炉温度低于200℃的情况下,冷却水、汽化系统可以不投入使用。
烘炉是第一次对新建或大建后炉子进行点火作业。
本说明书内容仅供参考。
业主可结合实际经验和具体情况予以修整。
二、编制依据1、工业炉运行规程jb/t10354-20022、加热炉汽化冷却装置设计参考资料3、最新锅炉、压力容器、压力管道设计、运行与检测常用数据及标准规范速查手册4、工业炉设计手册5、加热炉原理与设计6、工业炉设计基础7、我公司100多座推钢式加热炉烘炉经验三、点火前确认项目1.加热炉炉内压满钢坯。
2.加热炉烘炉操作的生产人员培训完毕,具备上岗条件,做好事前教育和组织分工等工作。
3.加热炉机械设备(装料炉门、出炉门)安装及调试完毕,工作正常。
4.汽化冷却系统冲洗、试压完毕,系统投入运行正常。
5.水冷系统冲洗、试压完毕,系统通水运转正常。
6.燃烧系统管道吹扫试压完毕,煤气管道30kPa压力试压,每小时内压降小于或等于1%7.燃烧系统控制阀门调试完毕,各阀门动作自如;风机试运转超过8小时合格,可以随时投入使用。
8.炉坑排污系统可以投入使用(炉底污水可以排至旋流池),排水系统运转正常。
9.燃烧系统、汽化冷却系统、水冷系统的生产操作阀门挂牌完毕,标识正确清楚。
10.加热炉电源(含备用电)、高炉煤气/转炉煤气、净环水(含事故水)、浊环水、软水(含事故水)、压缩空气、氮气等生产介质供应正常,符合设计要求。
11.加热炉煤气总管上的电动蝶阀、截止阀、气动调节阀、快速切断阀完全关闭,并将外网混合煤气送至加热炉煤气总管阀门前(生产厂负责),混合煤气的压力、热值保持稳定,符合设计要求。

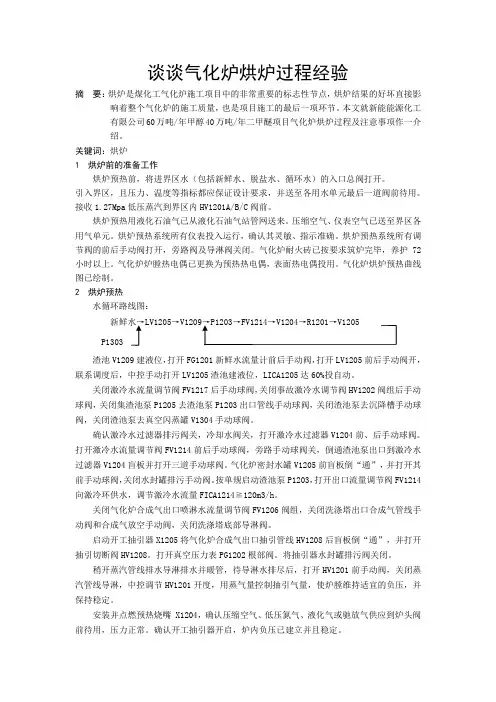

谈谈气化炉烘炉过程经验摘要:烘炉是煤化工气化炉施工项目中的非常重要的标志性节点,烘炉结果的好坏直接影响着整个气化炉的施工质量,也是项目施工的最后一项环节。
本文就新能能源化工有限公司60万吨/年甲醇40万吨/年二甲醚项目气化炉烘炉过程及注意事项作一介绍。
关键词:烘炉1 烘炉前的准备工作烘炉预热前,将进界区水(包括新鲜水、脱盐水、循环水)的入口总阀打开。
引入界区,且压力、温度等指标都应保证设计要求,并送至各用水单元最后一道阀前待用。
接收1.27Mpa低压蒸汽到界区内HV1201A/B/C阀前。
烘炉预热用液化石油气已从液化石油气站管网送来。
压缩空气、仪表空气已送至界区各用气单元。
烘炉预热系统所有仪表投入运行,确认其灵敏、指示准确。
烘炉预热系统所有调节阀的前后手动阀打开,旁路阀及导淋阀关闭。
气化炉耐火砖已按要求筑炉完毕,养护72小时以上。
气化炉炉膛热电偶已更换为预热热电偶,表面热电偶投用。
气化炉烘炉预热曲线图已绘制。
2 烘炉预热水循环路线图:205→V12渣池V1209建液位,打开FG1201新鲜水流量计前后手动阀,打开LV1205前后手动阀开,联系调度后,中控手动打开LV1205渣池建液位,LICA1205达60%投自动。
关闭激冷水流量调节阀FV1217后手动球阀,关闭事故激冷水调节阀HV1202阀组后手动球阀,关闭集渣池泵P1205去渣池泵P1203出口管线手动球阀,关闭渣池泵去沉降槽手动球阀,关闭渣池泵去真空闪蒸罐V1304手动球阀。
确认激冷水过滤器排污阀关,冷却水阀关,打开激冷水过滤器V1204前、后手动球阀。
打开激冷水流量调节阀FV1214前后手动球阀,旁路手动球阀关,倒通渣池泵出口到激冷水过滤器V1204盲板并打开三道手动球阀。
气化炉密封水罐V1205前盲板倒“通”,并打开其前手动球阀,关闭水封罐排污手动阀。
按单规启动渣池泵P1203,打开出口流量调节阀FV1214向激冷环供水,调节激冷水流量FICA1214≧120m3/h。
1580带钢厂加热炉点火烘炉方案1、总论烘炉是耐火浇注料使用效果好坏的关键环节。
其作用是排除浇注料中游离水、物理水及结晶水。
合理的烘炉可以提高窑炉的使用寿命。
否则,水份排除不畅通可使浇注料产生裂纹、剥落,甚至引起爆裂事故。
1.1 防止低温时火焰直接烘烤到炉体上,造成炉体、炉顶剥落,在点火前要考虑防护措施。
1.2 烘炉燃料以转炉煤气为点火源,以柴油和棉纱(由业主提供)等引燃,由发包方提供气源和引燃介质。
1.3 烘炉时应严格控制炉温及升温速度,必须按烘炉曲线进行烘炉,严格上个温度点不超过±30℃,以±10℃为宜。
1.4 烘炉开始后,不得随意停止和中断烘炉。
如果遇到特殊情况要求中断烘炉时,对炉子进行降温须谨慎进行。
重新升温时必须按照烘炉制度重新开始。
1.5 注意保持炉膛内温度均匀分布,并均匀升温。
1.6 烘炉开始后,应定时全面检查炉体,并注意引风机运转正常及烟囱冒烟的状况,如果烘炉600℃保温结束后,炉子炉缝隙滴水或冒汽严重,则不易立即升温,应继续在该温度保温(时间现场决定)。
2、烘炉前应具备的条件2.1 加热炉全部砌筑工程验收合格,炉顶木楔去掉。
2.2 步进机械、进料、出料等正常运转。
2.3 换向阀单机试车合格。
2.4 换向阀、调节阀、安全显示、报警、联锁按设计要求调试合格。
2.5 煤气管道试压、试漏合格。
2.6 煤气管道吹扫放散系统验收合格。
2.7 施工时炉内墙、外墙、一切杂物塑料纸等全部清理干净。
2.8炉子净环水系统投入使用。
2.9炉前管道各阀门处于关闭状态,(包括放散、吹扫、放水、取压阀)逐个检查、记录在册。
2.10测温、测压系统正常、待用。
2.11炉内确认无人。
2.12炉外道路畅通。
2.14仪表自动化系统安装完毕,冷试调合格。
2.15炉前煤气管道取样、防爆试验合格,煤气系统待用。
2.16准备烘炉用钢坯(业主操作)3、烘炉程序(此部分可与业主商讨后决定)升温速度、时间,保温速度、时间参见烘炉曲线(以耐材厂家提供为准)。
多元料浆气化炉烘炉方案赵伯平(陕西煤化集团陕化公司化肥厂,陕西 渭南 714100)Multi-slurry Gasifier Oven ProgramZhao BoPing(Shaanxi Coal Chemical Group of Companies fertilizer plant, Weinan 714100, China)Abstract: Multi-slurry gasif ier oven operation is the original multi-slurry gasif ication process is essential to drive the operation. This is standard directly affects the gasi f ication plant long term stable operation. To ensure that this operation can be designed according to the requirements of orderly conduct, especially the development of this program. The program includes the f ollowing: (1)preparation bef ore ignition; (2)preheat oven to establish the water cycle; (3)burner gas vents light warm-up operation; (4)ignition diesel burner nozzle preheating; (5)heating steps.Keywords: gasif i er ;oven ;steps多元料浆气化炉的烘炉操作是多元料浆气化装置原始开车过 程中必不可少的操作。
