恒大绿洲48班中学F区及操场观看台载体桩施工方案编制人:审核人:批准人:日期:建设集团.专业. .专注.目录一、编制依据及工程概况二、工程地质条件三、施工方案四、项目经理部及劳动力配置五、主要施工机械及材料设备供应六、确保工程质量的技术组织措施七、确保安全文明施工的技术组织措施八、确保工期的技术组织措施九、工程工期横道图.专业. .专注.一、编制依据及工程概况1、编制依据:(1)国家颁布的规、规程(2)行业颁布的规程(3)勘察报告、设计图纸.专业. .专注.2、工程概况拟建的恒大绿洲48班中学F区及操场看台项目位于市瀍河区,中州东路与安居路交叉口。
拟建建筑物为框架结构。
根据拟建场地地质条件结合工程要求,基础设计采用:载体桩基础,本工程共设计载体桩约46根。
二、工程地质条件本工程原图纸设计基础为独立基础,现场挖至设计标高后,经勘查、设计等相关单位验槽发现,基础标高下土质多为杂填土,且深度较深,无法达到设计承载力要求。
后经勘查、设计、建设、监理单位共同协商,本工程基础改为载体桩基础,基坑采用素土分层压实,回填至设计桩顶标高。
三、施工方案1、基础方案本工程基础设计采用载体桩基础,该技术获国家专利,为建设部重点推广项目。
该桩通过在持力层上连续夯填施工可形成承载力很高的复合载体,具有桩长短、承载力高的优点,还可通过调整施工参数在一定围调节单桩的承载力。
载体桩设计桩径400mm,以⑷卵石夹圆砾、(4-1)中砂夹圆砾层为载.专业. .专注.体持力层,桩身长度以设计桩长为准(同时根据实际持力层变化情况相应变动),桩身配置通长钢筋笼,主筋6C12,箍筋φ6@100/200(桩顶1.6 m加密),加强筋C122000。
设计混凝土强度等级为C25,单桩承载力特征值700KN。
桩位布置图2、施工工艺及参数(1)成孔:桩机就位后调平、稳固,保证护筒垂直度偏差不大于1%;然后锤击引孔,压入护筒至要求标高。
护筒沉到位后,严禁再次提升护筒。
目录一、编制依据 (1)二、工程概况 (1)三、模板及支撑系统材料选用 (1)四、施工工艺及操作要求 (1)4.1 梁模板施工 (1)4.2 楼板模板施工 (2)五、模板的拆除 (2)六、成品保护措施 (3)七、质量保证措施及施工注意事项 (3)八、安全施工注意事项 (4)九、文明施工及环保措施 (5)十、模板系统验算 (5)10.1 模板支撑架计算书 (5)10.2 梁模板计算书 (10)十一、高支撑模板施工安全防范措施 (20)11.1 预防坍塌事故安全技术措施 (20)11.2 预防高空坠落事故安全技术措施 (20)11.3检测措施恒大绿洲1#-4#模板工程施工方案一、编制依据1.1《建筑结构荷载规范》GB50009-20011.2《混凝土结构设计规范》GB50010-20021.3《建筑施工计算手册》1.4《建筑施工手册》第四版1.5《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20011.6《混凝土结构工程施工技术标准》 ZJQ08-SGJB 204-20051.7《建筑施工脚手架实用手册》二、工程概况乌海恒大绿洲项目1#-4#楼位于乌海市海勃湾区海摩路北侧,剪力墙结构,地上二十六层,一层地下室。
塔楼带两层商业裙房,塔楼住宅标准层层高为3米。
带商业裙房住宅塔楼二层层高为5.15米。
三、模板及支撑系统材料选用本工程模板采用18mm 厚木胶合板,方木采用40×80mm ,模板支撑体系采用Ø48×3.5mm 扣件式钢管脚手架。
四、施工工艺及操作要求4.1 梁模板施工4.1.2 根据主控制线放出各梁的轴线及标高控制线。
4.1.3 梁模支撑。
梁模板支撑采用扣件式满堂钢管脚手架支撑,立杆纵、横向间距均为1.0m ;立杆须设置纵横双向扫地杆,扫地杆距楼地面200mm ;立杆全高范围内设置纵横双向水平杆,水平杆的步距(上下水平杆间距)不大于1500mm ;.立杆顶端必须设置纵横双向水平杆。
XXXX专项施工方案/施工组织设计工程形象照片施工单位名字编制:审核:批准:XXXX项目经理部二零XX年XX月XX日施工组织设计/施工方案报审表附录:施工组织设计/方案内部会审表项目名称:会审单编号:第一章编制依据1、山东华泰建设集团有限公司《质量手册》、《程序文件》。
2、临沂恒大绿洲项目20#楼施工图纸及其引用的标准图集3、现场场区地形地貌、地形图和工程测量控制网。
4、临沂恒大绿洲项目20#楼地质勘探报告。
5、临沂恒大绿洲项目20#楼工程预算文件、工程承包合同。
6、工期、质量和成本控制目标。
7、有关的国家方针、政策。
8、国家现行的施工规范、标准、规程。
《工程测量规范》(GB50026-2007)《建筑地基处理技术规范》(JGJ79-2002)《建筑基坑支护技术规程》(JGJ120-2012)《建筑工程施工质量验收规范》(GB50300-2013)《地下防水工程施工质量验收规范》(GB50208-2002)《建筑地基基础工程施工质量验收规范》(GB50202-2002)《混凝土结构工程施工质量验收规范》(GB50204-2002)《砌体工程施工质量验收规范》(GB50203-2002)《建筑地面工程施工质量验收规范》(GB50209-2002)《建筑装饰装修工程施工质量验收规范》(GB50210-2001)《建筑给排水及采暖工程施工质量验收规范》(GB50242-2002)《通风与空调工程施工质量验收规范》(GB50243-2002)《建筑电气工程施工质量验收规范》(GB50303-2002)《电梯工程施工质量验收规范》(GB50243-2002)《工程网络计划技术规程》(JGJ/T121-99)《钢筋焊接及验收规程》(JGJ18-2012)《混凝土质量控制标准》(GB50164-2011)《屋面工程质量验收规范》(GB50207-2012)《混凝土泵送施工技术规程》(JGJ/T10-2011)《建筑施工现场供用电安全规范》(GB50194-2014)《建筑施工扣件式钢管脚手架安全技术规程》(JGJ130-2011)《建筑安全生产法律法规》《工程建设标准强制性条文》《建筑施工手册》《建筑施工工程师手册》《建筑分项施工工艺标准手册》第二章工程概况2.1、工程总体概况2.2、建筑设计概况2.3、结构设计概况2.4水电专业设计概况第三章施工部署3.1、临沂恒大绿洲项目20#、21#楼工程施工目标明确质量管理目标:按照公司的质量管理方针和要求,树立全体职工创精品工程的意识,明确本工程的质量管理目标:工程竣工质量达到合格工程。

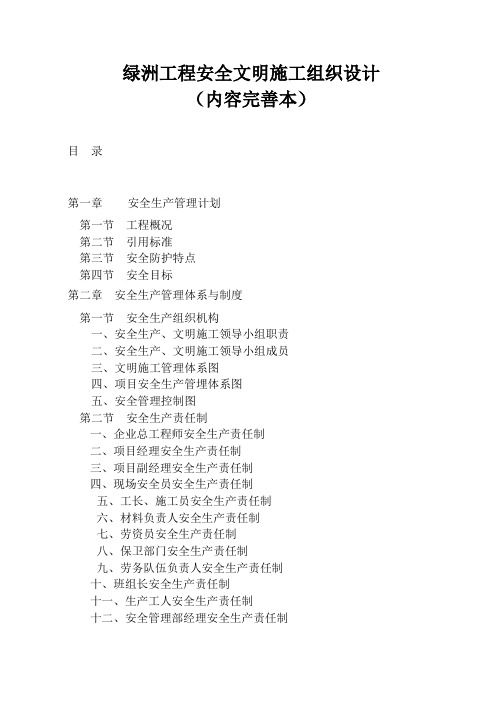

绿洲工程安全文明施工组织设计(内容完善本)目录第一章安全生产管理计划第一节工程概况第二节引用标准第三节安全防护特点第四节安全目标第二章安全生产管理体系与制度第一节安全生产组织机构一、安全生产、文明施工领导小组职责二、安全生产、文明施工领导小组成员三、文明施工管理体系图四、项目安全生产管埋体系图五、安全管理控制图第二节安全生产责任制一、企业总工程师安全生产责任制二、项目经理安全生产责任制三、项目副经理安全生产责任制四、现场安全员安全生产责任制五、工长、施工员安全生产责任制六、材料负责人安全生产责任制七、劳资员安全生产责任制八、保卫部门安全生产责任制九、劳务队伍负责人安全生产责任制十、班组长安全生产责任制十一、生产工人安全生产责任制十二、安全管理部经理安全生产责任制十三、工程技术部安全生产责任制十四、主管安全生产副总经理安全生产责任制第三节安全资料管理计划一、总则二、管理职能三、资料内容四、资料保管第三章安全生产规章制度一、项目安全交底制度二、安全教育培训制度三、班组安全活动制度四、安全隐患整改责任制度五、安全检查制度六、安全生产奖惩制度七、工伤报告制度八、施工现场安全纪律九、安全生产纪律处罚实施细则十、消防管理制度十一、保卫值班制度十二、现场文明施工管理制度十三、安全事故应急救援预案制度十四、分包队伍管理制度十五、文明施工管理标准十六、文明施工管理处罚实施细则第四章各施工阶段安全防护措施第一节施工现场周围的安全防护措施第二节外脚手架的搭、拆及使用阶段安全防护措施一、脚手架的搭设二、外脚手架的验收三、脚手架的使用四、脚手架的拆除第三节临边作业时安全防护措施一、临边作业的防护要求二、防护栏杆的材料三、防护栏杆的构造要求第四节洞口边作业时安全防护措施一、洞口作业的防护要求二、洞口防护的具体措施第五节悬空作业时安全防护措施一、模板工程悬空作业的安全防护二、钢筋绑扎悬空作业的安全防护三、混凝土浇筑悬空作业的安全防护四、悬空门窗作业的安全防护第六节冬、雨季施工阶段的防护措施第七节现场急救措施第五章施工现场机械的安全管理规定一、总则二、塔吊安全管理规定三、施工电梯安全管埋规定四、卷扬机安全管埋规定五、电锯、平刨安全管理规定六、电焊机安全管理规定七、乙炔气焊安全管理规定八、钢筋加工设备安全管埋规定九、混凝土振捣器安全管理规定十、蛙式打夯机安全管理规定第六章施工现场临时用电的安全防护第一节安全用电技术措施一、安全用电技术措施二、安全用电组织措施第二节施工现场预防电气火灾的措施一、施工现场发生火灾的圭要原因二、预防电气火灾的措施第三节临时用电定期安全检查一、临时用电定期检查制度二、施工现场检查记录三、施工现场月检记录四、电工维修工作记录五、施工现场检查记录第七章施工现场的消防管理第八章各工种安全操作规程一、架子工作业操作要点二、木工作业操作要点三、瓦工作业操作要点四、抹灰工作业操作要点五、钢筋工作业操作要点六、混凝土工作业操作要点七、油漆工作业操作要点八、防水工作业操作要点九、电工作业操作要点十、电焊工作业操作要点十一、气焊工作业操作要点十二、机械维修工作业操作要点十三、起重机机械工作业操作要点第九章文明施工与环境保护计划第一节现场文明施工第二节防止施工扰民措施第十章施工工地 "三宝"的使用一、安全帽二、安全带三、安全网四、其他劳动保护用品的使用要求编者简述:***工程位于**经济开发区**路与正汤路交汇处,其中我单位承建105#、106#住宅楼及左岸局部地下室。
土方开挖及降排水专项方案目录一、编制依据 (3)二、工程概况 (3)(一)、总体概况 (3)(二)、地质情况 (4)三、方案选择 (8)(一)、施工条件: (8)(二)、主要施工方法: (9)四、工程施工的重点与难点 (9)(一)、工程施工的重点 (9)(二)、工程施工的难点 (10)五、施工部署 (10)(一)、总体部署 (10)(二)、管理架构 (11)六、土方开挖及降排水施工方案 (13)(一)、施工段划分 (13)(二)、不同施工阶段土方开挖要点 (15)(三)、降排水措施 (17)(四)、地下水位监测 (17)(五)、基坑监测 (18)(六)、土方开挖过程中巡视巡查措施 (19)七、质量保证措施 (19)(一)、质量管理要点 (19)(二)、技术管理制度 (21)(三)、技术管理措施 (23)八、安全文明施工措施 (24)(一)、建立健全安全生产保证体系 (24)(二)、制定安全岗位责任制 (26)(三)、建立各项安全制度 (27)1 / 44(四)、安全施工措施 (27)(五)、文明施工措施 (29)(六)、环保措施 (30)九、特殊条件施工措施 (31)(一)、雨季施工技术措施 (31)(二)、雷雨天气施工 (33)(三)、台风、强风时施工 (33)(四)、地下管线保护措施 (34)十、应急预案 (35)(一)、应急预案的方针与原则 (35)(二)、应急预案工作流程图 (35)(三)、明挖深基坑开挖存在的危险因素 (36)(四)、各项危险因素的预防与应急措施 (36)(五)、应急救援组织架构 (40)(六)、事故处理 (42)(七)、宣传教育 (44)(八)、演练 (44)一、编制依据1、《工程测量规范》GB50026-20072、《建筑地基基础工程施工质量验收规范》GB50202 -20023、《建筑工程施工质量验收统一标准》(GBJ300-2013)4、《建筑施工手册》(第四版)5、基坑支护及桩基础施工图6、岩土勘察报告7、《东莞市泥头车安全管理“两牌两证”实施办法》莞泥安管【2013】6号8、《东莞市住房和建设局关于深化落实工地内和搅拌站内泥头车和槽罐车管理工作的通知》深建质安〔2014〕155号二、工程概况(一)、总体概况工程名称:恒大绿洲花园7-8号住宅楼,9号商业、住宅楼建设单位:设计单位:监理单位:勘探单位:施工单位:1、项目位置:本工程位于广东省东莞市凤岗镇宏盈工业区。
目录第一章工程概况第二章、施工准备第三章、主要施工方法第四章、施工进度计划第五章、劳动力计划表第六章、材料供应及使用计划第七章、拟投入的施工机械设备及进场计划第八章、质量保证措施第九章、安全施工保证措施第十章、文明施工措施第十一章、环境保护措施第十二章、材料运输措施十三章、工期保证措施第一章、工程概况一、建设单位:松原市恒大禹盛房地产开发有限公司二、项目名称:松原恒大御景湾首期剧场东侧挡土墙工程三、项目地点:本工程位于松原市松花江大桥以西、东镇大路以北四、项目概况:挡土墙长度约280m,挡土墙采用M10水泥砂浆、MU40毛石砌筑,总方量1394m³;变形缝:缝内沿墙的内、外、顶三边填塞沥青麻丝或沥青木板,塞入深度不小于200mm’长度2520m;土方开挖4200m³、装车、运至场内指定地点; 从场内指定堆方区取土,装、运至回填区域回填2806m³。
五、范围和内容:松原恒大御景湾首期剧场东侧挡土墙工程的全部工作内容,工作内容为承包人根据发包人提供的施工图纸、设计变更及其它有关规定的内容施工,具体实际施工区域以发包人指令为准。
六、进场施工条件:1、可以进场,现场可提供水源、电源接驳点,不提供住宿。
2、承包人办公及生活设施由承包人在施工场地外自行考虑,不得在本期施工场地内搭设,且符合发包人的统一规定,临时设施及用电设施均应符合标准化文明施工的要求,由此产生的费用,已综合考虑在承包人的投标报价中,不再另行计取。
第二章、施工准备一、建设方应作的准备工作为了使工程能够顺利开工,建设方应提供施工所需要的水源、电源,选派贵公司的现场全权代表协商处理建施双方在施工中可能出现的各种问题和事项,委托社会工程质量监督部门对本工程实行工程质量监理,负责组织图纸会审和技术交底,组织决算及竣工验收。
二、施工方应作的准备1、劳动力准备:积极办妥本工程所需的一切许可批件手续,组织劳动力进场,选拔配备项目施工精干班子,优选各专业工程的施工力量,为本工程全面施工作施工力量的准备。
目录一、编制依据 (3)二、工程概况 (3)三、施工准备 (4)3.1机具准备 (4)3.2施工电梯进场必须提供相关材料 (4)3.3设备组成 (4)四、施工安排 (6)4.1安装部位 (6)4.2施工内容 (7)4.3劳动力组织 (7)五、基础施工 (7)5.1基础承载计算 (7)5.2技术要求 (8)5.3基础方案 (8)5.4基础施工 (9)六、升降机安装 (9)6.1安装前准备 (9)6.2安装安全要求 (10)6.3安装工作 (11)6.4电梯防护架及防护门制作 (12)七、施工升降机的使用 (16)7.1 使用前的准备工作 (16)7.2 操作使用注意事项 (17)7.3 检查、保养和维修 (19)八、施工升降机的拆卸 (20)8.1拆卸前的准备工作 (20)8.2施工升降机的拆卸 (20)九、安装、拆卸安全注意事项 (21)十、安全操作规程及注意事项 (21)十一、应急预案 (23)11.1应急救援机构 (23)11.2应急救援机构职责 (23)11.3现场项目部应急救援小组应备的资源 (24)11.4可能出现的事故及应急方案、救援措施 (24)十二、附图 (28)室外电梯施工方案一、编制依据序号规范、规程名称编号1 长春恒大城二期工程施工图《长春恒大城工程施工组织设计》2 《建筑地基基础工程施工质量验收规范》GB50202-20023 《建筑机械使用安全技术规程》JGJ33-20124 《建筑施工升降机安装、使用、拆卸安全技术规程》JGJ215-20105 《施工升降机安全规程》GB10055-20076 《建筑施工安全检查标准》JGJ59-20117 《建筑施工高处作业安全技术规范》JGJ80-918 《施工现场临时用电安全技术规范》JGJ46-20059 《SCD200/200双笼施工电梯安装使用说明书》10 《建筑工程安全生产管理条例》国务院第393号文件11 《质量、环境、职业安全健康管理体系》(ZTJS-QSE-0 2-2008-A)二、工程概况序号项目内容1 工程名称长春恒大城二期工程2 工程地址长春市宽城区青年路与北环城路交汇3 建设单位长春盛基房地产开发有限公司4 设计单位吉林省光大建筑设计院有限公司5 监理单位吉林省恒安建设管理有限公司6 施工单位中铁建设集团有限公司7 质量要求确保长春市“君子兰杯”8 建筑功能住宅楼9 设计使用年限50年10 结构体系框架—剪力墙结构本工程工期紧,现场小,装修阶段施工材料品种繁多,为保证装修期间施工材料的垂直运输,结合施工总进度计划的安排,本工程装修期间垂直运输采用施工升降机。
恒大绿洲综合楼工程脚手架施工方案编制:审核:审批:中国建筑第四工程局有限公司2010年05月目录第一章、工程概况 (1)第二章、编制依据 (1)第三章、落地外脚手架搭设的基本条件与内容 (1)第四章、双排外架搭设技术参数 (1)1、立杆间距 (1)2、纵向水平杆 (2)3、横向水平杆 (2)4、剪刀撑 (2)5、安全网、脚手板设置 (3)6、护栏和挡脚板设置 (3)7、人梯设置 (3)8、杆件连接构造要求 (3)9、连墙点 (4)10、连墙件的设置 (4)11、扫地杆 (4)第五章、计算书 (4)1、参数信息 (4)2、小横杆计算 (5)3、大横杆计算 (6)4、扣件抗滑力计算 (8)5、立杆荷载计算 (8)6、立杆稳定性计算 (9)7、连墙件稳定性计算 (10)第六章、脚手架搭设质量要求和管理 (11)1、材料准备 (11)2、搭设作业 (12)第七章、搭设质量检查及验收 (14)1、人员选择 (14)2、检查监督 (14)第八章、脚手架塔设、拆除安全技术措施 (15)第九章、安全注意事项 (16)第十章、防雷避雷措施 (16)第一章、工程概况恒大绿洲综合楼工程,位于海口市迎宾大道,总建筑面积5130.78㎡,框架结构,地上4层,无地下室。
首层层高为5.1米,局部6.3米;二层层高4.5米,局部4.3米;三层4.5米,局部6米;四层5.3米。
本工程设计使用年限为50年,建筑高度为19.70米。
第二章、编制依据1、《建筑施工扣件式脚手架安全技术规范》JGJ130-20012、《建筑施工安全检查标准》JGJ59-993、《建筑施工高处作业安全技术规范》JGJ80-914、中国建筑工业出版社出版的《建筑施工手册》(第四版)5、本企业同类工程施工经验和技术资料第三章、落地外脚手架搭设的基本条件与内容1、本工程基础工程结束后,拆除所有的模板和支撑,清理所有杂物,按图纸要求及时平整四周场地,为外架的搭设提供基本条件。
编制说明一、编制依据1.1恒大绿洲首一期工程结构和建筑施工图纸。
1.2已审批的《恒大绿洲施工组织设计》及其编制依据。
1.3已审批的施工图、设计交底、会审纪要及工程变更文件。
1.4中建X局X公司“三色书”质量、安全、技术、环境、健康管理体系文件。
1.5本工程所涉及的国家或行业规、规程、标准、图集有(包括但不限于):——《建筑结构荷载设计规》GB50009-2001——《屋面工程质量验收规》GB50207-2002——《中南地区建筑标准设计建筑图集》05ZJ001、05ZJ201 ——《屋面工程技术规》GB50207-94——《建筑施工安全检查标准》JGJ59-99二、编制单位及人员本方案由中建X局X公司恒大绿洲工程项目经理部编制。
——编制人:——编制日期:2009年11月7日三、发放围3.1分公司:中建X局X公司分公司技术部、工程部。
3.2项目部:项目经理;项目副经理;项目技术经理;工程技术部;质量安全部;物质设备部;商务合约部;机电部;综合办公室及作业施工队。
中1、工程概况1.1恒大绿洲项目是恒大集团下属的天玺置业在市雨花区武广片区倾力打造的大型楼盘。
该项目位于劳动东路与黎托路交叉路口的西南角,规划用地面积近21.2万平方米,总建筑面积约51.1万平方米,由28栋高层建筑群和两座地下室组成。
其东靠黎托路,西临京珠高速,北与城市主干道劳动东路接壤,场地交通便利,地理位置优越。
由我公司承建的恒大绿洲首一期工程总建筑面积约为125000m2,包括8幢高层建筑和综合楼、主入口大门部分,分别为1#、2#、3#、4#、20-21#、22-23#及综合楼(售楼部)。
1.2屋面做法必须严格按照《屋面工程技术规》GB50207-94执行,屋面防水等级为Ⅱ级,防水采用刚性防水和PET自粘防水卷材屋面﹝上有挤塑聚苯板保温层﹞,具体做法自上而下为:屋1:平屋面1)40厚C20钢网(Φ4200×200)细石砼防水层,3×3m分格缝,缝宽20建筑密封膏嵌缝2)干铺无纺聚酯纤维布一层3)40厚挤塑聚苯乙烯泡沫塑料板4)20厚1:2.5水泥砂浆找平层4)20厚(最薄处)1:8水泥粒砼找2%坡5)1.5厚PET自粘防水卷材6)素水泥粘结层7)钢筋砼屋面板屋2:坡屋面1)挂设饰面瓦2)40厚C20钢网(Φ4200×200)细石砼防水层,3×3m分格缝,缝宽20建筑密封膏嵌缝3)1.5厚SPU防水涂料4)干铺无纺聚酯纤维布一层5)15厚1:2.5水泥砂浆找平层6)钢筋砼屋面板屋3:下沉式阳台花池做法1)20厚1:2.5水泥砂浆保护层2)1.5厚水皮优防水涂料3)20厚1:2.5水泥砂浆找平层(i≥0.3)4)结构板面屋4:檐口坡屋面1)饰面瓦3)1.5厚水皮优防水涂料附加层3)1.5厚水皮优防水涂料4)15厚1:2.5防水砂浆找平5)现浇混凝土坡屋面第二章施工准备一、现场施工条件1.1场外道路基本畅通,场临时道路已形成,各栋号的原材料堆场已平整布置好。
恒大绿洲五期二层商铺室内装修工程施工组织设计目录第一章概述 (2)一、编制说明 (2)二、工程概况 (3)三、施工目标 (4)第二章施工组织安排 (4)一、施工部署 (4)二、施工组织 (5)第三章主要施工方法 (9)一、装饰工程 (10)(一)轻钢龙骨吊顶工程 (10)(二)铝格栅吊顶工程 (13)(三)轻钢龙骨纸面石膏板隔断工程 (14)(四)玻璃隔断工程 (16)(五)墙面贴砖工程 (19)(六)地面铺砖工程 (21)(七)乳胶漆工程 (23)(八)玻璃地弹门安装工程 (24)二、安装工程 (27)(一)电气施工方案 (27)(二)给排水施工方案 (30)第四章施工进度计划 (33)一、编制说明 (33)二、施工进度保证措施 (33)第五章主要施工机械设备及劳动力配置 (35)一、主要机械设备配置 (35)二、劳动力配置 (36)第六章质量目标及保证措施 (37)一、确保质量的重点技术措施 (37)二、质量保证组织措施 (38)第七章施工现场布置及施工道路平面布置 (39)一、现场平面布置图说明 (39)二、施工现场平面、道路 (40)三、用水用电 (40)第八章施工现场的协作管理及建议 (40)一、管理班子和管理体制 (41)二、具体建议 (41)第九章安全文明施工及减少扰民、污染、噪音的措施 (42)一、安全施工组织措施 (42)二、施工现场安全分项技术 (43)三、现场文明施工措施 (46)四、减少扰民降低环境污染和噪音的保证措施 (46)第十章工程成本控制节支降耗组织和技术措施 (47)第一章概述一、编制说明1.1说明1、编写好的施工方案应严格执行;2、在施工期间,如设计发生变更或其它条件发生变化时,必须适当修改施工方案,以保证质量和工期的要求;而因修改施工方案造成进度或其它方面的影响,应制定具体的补救措施。
3、本施工组织设计如与施工图纸有出入,应以施工图纸为准。
1.2编制依据1、**恒大绿洲五期51#、57#楼二层商铺室内装修工程施工图纸。
长春恒大绿洲首期工程3号、7号楼施工组织设计审批:王宪君审核:赵明凯编制:夏春雨中国建筑第六工程局长春恒大绿洲项目经理部2010年7月GCB-22施工组织设计/方案报审表工程名称:长春恒大绿洲首期工程3号、7号楼编号:致:吉林省利达工程项目管理有限责任公司(监理单位)我方已根据施工合同的有关规定完成了长春恒大绿洲首期工程3号、7号楼工程施工组织设计(方案)的编制,并经我单位上级技术负责人审查批准,请予以审查。
附件:施工组织设计(方案)。
承包单位(章):项目经理:日期:专业监理工程师审查意见:专业监理工程师:日期: 总监理工程师审核意见:项目监理机构(章):总监理工程师:日期:第一节编制依据 (5)第三节承包范围 (7)第四节管理目标 (8)第二章项目组织结构及管理形式 (9)第三章施工部署 (12)第一节施工部署的原则 (12)第二节施工进度计划 (12)第三节主要施工方案的选择 (12)第四节主要周转材料需用计划 (13)第五节劳动力需用计划 (13)第六节拟投入本工程主要施工机械 (14)第七节总体施工方法的确定 (15)第四章施工总平面布置 (16)第一节施工总平面布置原则 (16)第三节施工平面管理 (22)第四节施工现场文明施工管理 (23)第五节现场临时用水方案及布置 (24)第六节现场临时用电方案 (25)第一节本工程的难点 (30)第二节重点部位的施工措施 (30)一、垂直度控制 (30)第六章主要分部分项工程施工方法 (32)第一节土方工程(以3号楼为例) (32)第二节测量工程 (35)第三节、钢筋工程 (40)第四节、模板工程 (44)第五节混凝土工程 (57)第六节脚手架工程 (60)第八节抹灰工程 (68)第九节细石混凝土地面 (69)第十节屋面工程 (70)第十一节外墙装饰工程 (72)第十二节门窗工程 (73)第十三节水电安装工程 (75)第一节质量管理目标及控制原则 (85)第二节质量保证体系 (85)第三节原材料质量保证措施 (89)第四节施工过程质量保证措施 (90)第五节主要分部分项工程质量程序控制 (96)第六节、防止质量通病措施 (101)第八章工期保证措施 (107)第一节计划保证体系 (107)第二节施工组织保证体系 (107)第三节管理的保障 (108)第九章成品保护措施 (109)第一节概况 (109)第二节具体措施 (109)第十章安全生产管理措施 (111)第一节管理目标 (111)第二节组织管理及组织机构 (111)第三节安全监控措施 (111)第四节安全管理措施 (111)第五节工地机电安全措施 (112)第六节工地安全维护措施 (113)第十一章文明施工措施 (121)第一节创建文明工地的目标、目的及意义 (122)第二节文明工地实施措施 (122)第十二章环境管理措施 (124)第一节环境管理目标 (125)第二节环境保护及扰民控制措施 (125)第十三章冬雨季施工措施 (126)第一节、雨季施工措施 (127)第二节冬季施工措施 (132)第十四章降低成本措施 (137)第十五章工程交付、服务及保修 (138)第一章综合说明第一节编制依据一、工程施工图纸长春恒大绿洲工程图纸。
二、对工程现场的考察结果三、国家现行的规程、规范序号类别规范、规程名称编号1 国家建筑地基基础工程施工质量验收规范GB50202-20022 国家砌体工程施工及验收规范GB50203-20023 国家混凝土结构施工及验收规范GB50204-20024 国家屋面工程技术规程GB50207-20025 国家建筑地面工程施工及验收规范GB50209-20026 国家通风与空调工程施工及验收规范 GB50243-20027 国家采暖卫生与煤气工程施工验收规范GBJ242-20028 国家给水排水管道工程施工及验收规范9 国家火灾自动报警系统施工及验收规范GB50268-200210 国家地下防水工程施工及验收规范GBJ18-200211 国家建筑防腐蚀工程施工及验收规范GBJ208-200212 国家屋面工程技术规范GB50212-200213 国家地基与基础工程施工及验收规范GB50207-200214 国家电气装置工程施工及验收规范GBJ202-200215 国家采暖空调与空气调节设计规范GBJ232-200216 国家电子计算机房设计规范GBJ19-200217 国家其他有关国家规范规程GB50174-2002四、图集序号类别图集名称编号1 国家混凝土结构施工图平面整体表示方法制图规则和构造详图03G1012 国家建筑物抗震构造详图CG329(一)3 国家建筑电气安装工程图集92SD56五、标准序号类别标准名称编号1 国家建筑工程施工质量验收统一标准GB50300-20022 国家建筑安装工程质量检验评定统一标准GBJ300-20023 国家建筑工程质量检验评定标准GBJ301-20024 国家建筑采暖、卫生与煤气工程质量检验评定标准GBJ302-20025 国家建筑电气安装工程质量检验评定标准GBJ303-20026 国家电气装置安装工程电气设备交接试验标准GBJ150-20027 国家建筑电气安装分项工程施工工艺标准8 国家建筑分项工程施工工艺9 国家电梯安装工程质量检验评定标准10 国家建筑标准设备安装分项工程施工工艺标准六、法规序号类别法规名称编号1 国家中华人民共和国建筑法施行2 国家环境保护法3 国家建设工程质量管理条例国务院令279号4 国家房屋建筑工程质量保修办法建设部令80号5 国家中华人民共和国消防法施行6 国家中华人民共和国劳动法施行7 国家关于技术安全事故行政责任追究的规定执行8 国家建筑安全监督管理规定建设部13号令9 国家建筑工程施工现场管理规定建设部15号令七、其它序号类别名称1 企业《管理手册》2 企业《程序文件》3 企业《项目管理手册》第二节工程概况一、总体简介序号项目内容1 工程名称长春恒大绿洲工程3号、7号楼2 工程地址位于长春市高新区超凡大街以西,乙四路以南,超然街以东3 建设单位长春隆基房地产开发有限公司4 设计单位吉林省建筑设计院有限公司5 投标范围土建、安装及配套工程6 工期目标485日历天7 质量目标合格二、建筑简介1、建筑概况1)本工程主要包括:3号、7号主楼两栋2)总建筑面积约80000m2。
3)工程地理位置详见附表,施工平面布置图三、结构简况静压桩基础,主体剪力墙结构第三节承包范围一、自营部分结构、给排水、暖通、机电安装、砌筑、抹灰、粗装修工程、园区内外网配套工程二、总承包部分装饰装修、建筑智能化系统、门窗工程第四节管理目标一、质量目标我公司确保本工程质量验收达到国家合格标准。
二、工期目标合同工期自开工令开工日期起485日历天三、职业健康安全目标、指标1、安全生产达标率100%;2、职工负伤事故频率控制在3‰以下,重伤事故频率不超过‰;3、重大伤亡事故为零;4、重大火灾、爆炸事故为零;5、安全教育率100%,持证上岗率100%。
四、文明施工目标本着工程严格按照吉林省特别是长春地区关于建筑工程施工的各项管理规定执行,加强施工组织和现场安全文明施工管理。
五、环境目标、指标1、增强环保意识,组织环保施工;2、提倡节能降耗,合理运用资源;3、使用合格材料,废物分类处置;4、控制现场扬尘,防止大气污染;5、污水排放达标,场界噪声达标;6、企业形象展示,铸造环保产品。
7、重大环境投诉为零。
六、服务目标按照我公司的服务理念,积极、主动、高效为业主服务,急业主所急,想业主所想,处理好与业主、监理、设计、各专业分包以及相关政府部门的关系,使工程各方形成一个团结、协作、高效、和谐和健康的有机整体,形成合力共同促进项目综合目标的实现。
第二章 项目组织结构及管理形式一、项目管理组织机构图项目经理(1人)项目技术负责人(1人) 商务经理(1人)各专业施工队伍质检员 2人安全员 3人预算员 1人材料员 1人司 机 1 人资料员 1人 试验员 1人技术员 1人测量员 1人专业工程师 4 人出纳员 1 人综合部(经理一人)项目副经理(1人)技质部(经理一人)商务部(经理一人)物资部(经理一人)工程部(经理一人)安全部(经理一人)二、项目主要管理人员职责1、项目经理职责项目经理受企业法人委托,对公司总部直接负责,代表企业全面负责履行施工承包合同,负责项目与总部及业主的关系协调,负责施工所需人、财、物的组织管理与控制。
➢对项目经理部全面工作的领导者与组织者。
➢参与建设单位的合同谈判,并认真履行与建设单位签订的合同。
➢做好与建设单位、监理公司的协调工作。
➢领导编制项目质量目标与工期计划,建立健全各项管理制度。
➢指导商务经理做好合同管理工作。
➢是项目安全生产的第一责任者。
➢参与制造成本的编制,加强项目的成本的管理与控制。
2、项目副经理职责对项目经理负责,具体负责施工现场的施工组织和协调管理,对工期、质量、安全、文明施工及成本目标进行控制,主管工程部的日常工作。
➢现场经理是施工生产的指挥者,领导项目安全生产工作,是安全的第一责任人,对各分项、分部的施工质量负领导责任。
➢建立健全各项生产管理制度。
➢领导编制项目总工期控制进度计划,年、季、月度计划,并对执行情况进行监督与检查。
➢主抓施工管理工作,做好生产要素的综合平衡工作以及水电安装工程交叉作业综合平衡工作,以确保建设单位工期如期实现。
➢严格执行项目质量计划及质量验收程序,保证施工质量及项目质量目标的实现。
➢组织工程各阶段的验收及竣工验收工作。
➢参与质量事故的调查,并提出处理意见。
➢严格执行安全文明管理办法及奖罚制度,确保安全生产及文明施工。
➢组织做好生产系统信息反馈及各项工作记录。
➢领导做好现场机械设备的管理工作,负责对公司内部专业公司的机械调配工作。
➢领导组织开展QC小组活动,并组织编写项目工程施工总结工作。
➢主管项目工程部。
3、项目技术负责人职责分管技术部,负责处理技术上与监理、设计院、业主的日常事务与技术联系,组织有关人员学习施工图纸,组织图纸会审,组织施工组织设计、施工方案和各项技术交底的编制,负责技术管理、质量管理和档案管理。
➢编制实施《项目质量计划》,贯彻执行国家技术政策,协助项目经理主抓技术、质量工作。
➢主持编制项目施工组织设计及重要施工方案、技术措施。
➢主持图纸内部会审、施工组织设计交底及重点技术措施交底。
➢领导项目新技术、新材料、新工艺的推广应用工作。
➢组织安排技术培训工作,保证项目工程按设计规范及施工方案要求施工。
➢领导和落实施工过程质量控制。
负责土建、安装的技术协调工作。
➢领导工程材料鉴定,测量复核及工程资料的管理工作。
