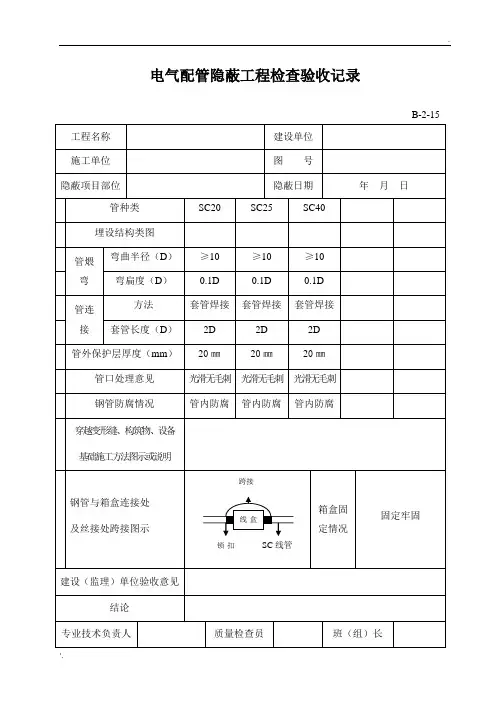

电气配管隐蔽检查记录日期:xxxx年xx月xx日检查人员:xxx一、检查概述本次电气配管隐蔽检查旨在确保电气配管工程按照设计要求和相关规范进行施工,并确保安全可靠性。
检查内容包括电气配管的设计符合规范、管道和电缆布线符合要求、接地装置和保护装置完好有效等方面。
二、检查范围本次检查范围为项目的所有电气配管工程,包括配电箱、线槽、电缆桥架、导线管等。
三、检查项目1.设计符合规范检查了电气配管的设计文件,包括管道布局图、线槽布置图、电缆桥架图等,验证其是否符合相关规范要求。
2.管道和电缆布线符合要求检查了管道布线是否符合设计要求,管道的安装是否合理、固定是否牢固、连接是否严密;检查了电缆布线是否符合要求,是否存在过分弯曲、拉力过大等现象。
3.接地装置和保护装置完好有效检查了接地装置的安装是否符合规范要求,接地电阻是否合格;检查了保护装置(如漏电保护器、过压保护器等)的安装是否正确,是否正常工作。
四、检查结果根据本次检查的内容和对象,得出如下检查结果:1.设计符合规范:经过检查,电气配管的设计文件符合相关规范要求,布置合理,无设计缺陷。
2.管道和电缆布线符合要求:经过检查,管道布线安装牢固,连接严密,符合设计要求;电缆布线无过分弯曲、拉力过大等现象。
3.接地装置和保护装置完好有效:经过检查,接地装置安装符合规范要求,接地电阻符合要求;保护装置安装正确,能够正常工作。
五、存在的问题经过本次检查,发现如下问题:1.有个别管道连接处未严密,需要重新固定和连接,以确保安全可靠性。
2.个别电缆布线弯曲过大,需要重新调整布线,确保电缆不受过大拉力。
六、整改措施针对存在的问题,提出以下整改措施:1.对个别管道连接处未严密的进行重新固定和连接,确保连接牢固。
2.对个别电缆布线弯曲过大的进行重新调整,确保电缆不受过大拉力。
七、检查结论本次电气配管隐蔽检查结果为合格,存在的问题经过整改后能够保证电气配管工程的安全可靠性。
整改责任人为施工单位,并要求在整改后重新进行隐蔽工程的检查。
电气配管安装工程隐蔽验收记录1. 引言电气配管安装工程是建筑工程中常见的重要环节之一。
隐蔽验收是对电气配管工程在安装完成、封闭之前进行的一项关键检查。
本文旨在探讨电气配管安装工程隐蔽验收记录的要点和流程,并提供一个填写范本供参考。
2. 隐蔽验收记录表的重要性隐蔽验收记录表是对电气配管安装工程进行监控和控制的重要工具,其作用如下:2.1 追溯责任隐蔽验收记录表可以记录下每个环节的施工人员、时间和工作内容,为后期出现的问题和质量纠纷提供依据,并追溯责任。
2.2 防止偷工减料隐蔽验收记录表要求在封闭前完成验收,可以避免施工人员偷工减料、损坏原有的电气配管,确保安装工程质量。
2.3 控制施工周期通过隐蔽验收记录表,可以及时发现存在质量问题的地方,避免在后续工作中误差叠加,从而避免延误施工周期。
2.4 改进工艺和技术隐蔽验收记录表可以为以后的施工提供经验和教训,有助于改进工艺和技术,提高电气配管安装工程的质量和效率。
3. 隐蔽验收记录表的填写范本下面是一份电气配管安装工程隐蔽验收记录表的范本:3.1 工程基本信息•工程名称:•工程地址:•建设单位:•施工单位:•监理单位:•建设工期:3.2 施工环节下面列出了电气配管安装工程的一些典型施工环节,具体步骤和验收要点可以根据实际情况进行调整和补充。
3.2.1 打地沟1.施工人员:2.施工时间:3.验收要点:–地沟开挖是否符合设计要求;–地沟底部是否平整且脱水良好;–地沟是否有足够的排水斜率。
3.2.2 配管安装1.施工人员:2.施工时间:3.验收要点:–配管的材质和规格是否符合设计要求;–配管的安装是否牢固,采用的连接方式是否正确;–配管的走向和距离是否符合设计要求;–配管的保护措施是否到位,包括固定件、防护套管等。
3.2.3 进线口安装1.施工人员:2.施工时间:3.验收要点:–进线口的位置和数量是否符合设计要求;–进线口的尺寸和材质是否合适;–进线口的密封性能是否良好。
