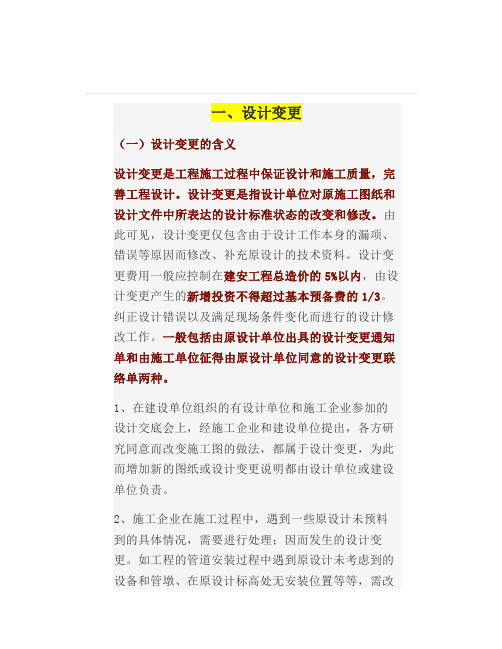

一、设计变更是工程施工过程中保证设计和施工质量,完善工程设计。
设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。
由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。
设计变更费用一般应控制在建安工程总造价的5%以,由设计变更产生的新增投资不得超过基本预备费的1/3。
纠正设计错误以及满足现场条件变化而进行的设计修改工作。
一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。
1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。
2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更。
如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。
这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更。
3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。
4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。
设计变更的签发原则设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。
但在审查时应注意以下几点:①确属原设计不能保证质量、设计遗漏和错误以及与现场不符无法施工非改不可的,应按设计变更程序进行。
浅谈工程签证单、变更单、洽商单、联系单的区别与本质工程签证是指在施工合同履行过程中,承发包双方根据合同的约定,就费用补偿、工期顺延以及因各种原因造成的损失赔偿达成的补充协议。
工程变更是在工程实施过程中,按照合同约定的程序,根据工程的需要,监理人对招标文件中的原设计或经监理人批准的施工方案在材料、工艺、功能、功效、尺寸、技术指标、工程量和施工方法等方面发出的指示。
,统称为工程变更。
工程洽商是工程实施过程中的洽谈商量,参建各方就项目实施过程中的未尽事宜,提出洽谈商量。
在取得一致意见后,或经相关部门审批确认后的洽商,可作为合同文件的组成部分之一。
工程联系单用于甲乙双方日常工作联系,只需建设、监理(或设计)、施工单位签认。
1法务角度理解从法律的角度来说,说白了就是这张白纸怎么变成红钞票是结果,那就要从法律的角度来分析讨论,要从增加或减少合同金额的书证来讨论。
通过《GF-2013-0201建设工程施工新合同范本》参考标准资料中分析,只有变更单和签证单是甲乙双方结算的证据,那么洽商单和联系单只是一个辅助证据不能作为结算的直接证据,要成为直接证据还得通过事件流程办理才会让审计或第三方有据可依。
签证单是施工单位发放给甲方的文件,双方签字(可能有监理方)确认就可以增减合同额;变更单是甲方(设计或监理)发给施工单位的文件,甲方确认施工单位接收就可以增减合同额;洽商记录单一般是施工单位在施工过程中发现合同内未包括或设计不明确的双方进行沟通的一个记录证据,事件未发生或者发生后进行洽谈的记录证据,证据只能证明有这么一件事,但事件已经完成待确定;联系单是施工单位或甲方进行通知沟通的一个单据,用口头或电话说不清楚或理解有歧义时要进行书面通知,双方签字只表示知道这件事的,但事件发生还没有发生待下一步确定。
通过以上分析,从文件流程可以明显看出,无论是谈判单还是联系单都是没有最终结果的证据,指向合同金额增减的证据一定是签证单或者变更单。
一、设计变更(一)设计变更的含义设计变更是工程施工过程中保证设计和施工质量,完善工程设计。
设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。
由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。
设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。
纠正设计错误以及满足现场条件变化而进行的设计修改工作。
一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。
1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。
2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更。
如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。
这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更。
3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。
4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。
(二)设计变更的签发原则设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。
但在审查时应注意以下几点:①确属原设计不能保证质量、设计遗漏和错误以及与现场不符无法施工非改不可的,应按设计变更程序进行。
工程签证是指在施工合同履行过程中,承发包双方根据合同的约定,就费用补偿、工期顺延以及因各种原因造成的损失赔偿达成的补充协议。
工程变更是在工程项目实施过程中,按照合同约定的程序,监理人根据工程需要,下达指令对招标文件中的原设计或经监理人批准的施工方案进行的在材料、工艺、功能、功效、尺寸、技术指标、工程数量及施工方法等任一方面的改变,统称为工程变更。
工程洽商是工程实施过程中的洽谈商量,参建各方就项目实施过程中的未尽事宜,提出洽谈商量。
在取得一致意见后,或经相关部门审批确认后的洽商,可作为合同文件的组成部分之一。
工程联系单用于甲乙双方日常工作联系,只需建设、监理(或设计)、施工单位签认。
法务角度理解法务角度考虑,直白的说这张白纸怎么变成红钞票是结果,那我们就要从法务角度出发去分析讨论,就要从增减合同额的文件证据讨论。
通过《GF-2013-0201建设工程施工新合同范本》参考标准资料中分析,只有变更单和签证单是甲乙双方结算的证据,那么洽商单和联系单只是一个辅助证据不能作为结算的直接证据,要成为直接证据还得通过事件流程办理才会让审计或第三方有据可依。
签证单是施工单位发放给甲方的文件,双方签字(可能有监理方)确认就可以增减合同额;变更单是甲方(设计或监理)发给施工单位的文件,甲方确认施工单位接收就可以增减合同额;洽商记录单一般是施工单位在施工过程中发现合同内未包括或设计不明确的双方进行沟通的一个记录证据,事件未发生或者发生后进行洽谈的记录证据,证据只能证明有这么一件事,但事件已经完成待确定;联系单是施工单位或甲方进行通知沟通的一个单据,用口头或电话说不清楚或理解有歧义时要进行书面通知,双方签字只表示知道这件事的,但事件发生还没有发生待下一步确定。
通过上述分析,很显然从文件流程上理解,洽商单和联系单都是没有最终结果的证据,指向增减合同额的证据必须是签证单或变更单。
成本运营角度理解成本经营角度考虑,通过该文件增减合同额的数据大小是结果,我们要从成本运营分析怎么能控制好工程利润多少是关键,从文件的内容分析讨论。
一、设计变更是工程施工过程中保证设计和施工质量,完善工程设计。
设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。
由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。
设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。
纠正设计错误以及满足现场条件变化而进行的设计修改工作。
一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。
1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。
2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更。
如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。
这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更。
3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。
4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。
设计变更的签发原则设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。
但在审查时应注意以下几点:①确属原设计不能保证质量、设计遗漏和错误以及与现场不符无法施工非改不可的,应按设计变更程序进行。
工程联系单、洽商记录、变更、工程量确认单、签证及其区别1、工程联系单工程联系单是在工程施工过程中,有的地方图纸或甲方向要改变的事项,为了了进一步的斟酌,以免出错而用的文书,部分项目的变化都由联系单沟通。
工作联系函与工作联系单,是建设方、施工方、监理方各方通用的表。
在施工当中,各方有需要沟通与协商的事宜,可以通过,这两种方式进行处理。
工程联系单可视为对某事、某措施可行与否、变更替换或代替等的请求函件。
甲、乙双方的联系单反映出一个工程的进展过程,是索赔等的强有力的证明材料。
比如说,在施工当中,监理方如想给甲方提一些合理化建议,或者工作中有些需要甲方出面给予支持的协商的事,都可以用此两种表传达自己的意思。
施工方如在施工当中,甲方供材料不及时,也可以用些表向甲方表示,让甲方及时进建材。
甲方如在施工当中,发现监理人员监管不到位,也可以向监理方以此表的形式要求监理人员工作认真监管到位。
工程联系函联系函编号:签发日期:年月日2、工程洽商记录工程洽商,主要是指施工企业就施工图纸、设计变更所确定的工程内容以外,施工图预算或预算定额取费中未包含的,而施工中又实际发生费用的施工内容所办理的书面说明。
在施工过程中业主方就工作内容的增减,实质影响到原合同,双方就有新的谈判于是就有工程洽商,洽商是新合同,或可以是原合同的附件。
工程洽商是由多方(甲方、设计、监理、施工方)开会商议并签字形成的文件叫工程洽商。
适用于:施工单位为了方便施工或根据甲方意图或发现了当时在图纸会审时没有发现的图纸毛病时向设计单位提出意见时用洽商,或者经济洽商、或者技术洽商等。
工程洽商记录编号:3、工程签证施工过程中的工程签证,主要是指施工企业就施工图纸、设计变更所确定的工程内容以外,施工图预算或预算定额取费中未含有而施工中又实际发生费用的施工内容所办理的签证,如由于施工条件的变化或无法遇见的情况所引起工程量的变化。
工程签证单可视为补充协议,如增加额外工作、额外费用支出的补偿、工程变更、材料替换或代用等,应具有与协议书同等的优先解释权。
设计变更、工程签证、确认单、联系单、会签的区别一、设计变更(一)设计变更的含义设计变更是工程施工过程中保证设计和施工质量,完善工程设计。
设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。
由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。
设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。
纠正设计错误以及满足现场条件变化而进行的设计修改工作。
一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。
1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。
2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更。
如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。
这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更。
3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。
4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。
(二)设计变更的签发原则设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。
设计变更、工程签证、确认单、工程洽商、联系单、会签的区别一、设计变更(一)设计变更是工程施工过程中保证设计和施工质量,完善工程设计。
设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。
由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。
设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。
纠正设计错误以及满足现场条件变化而进行的设计修改工作。
一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。
1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。
2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更。
如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。
这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更。
3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。
4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。
(二)设计变更的签发原则设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。
1“工程接洽单.工程变动单.工程签证单”应用解释一.工程接洽单:工程接洽单可以说几乎所有的参建单位都可能应用.发包人.监理.承包人.材料装备供给商等,都邑以工程接洽单的昂首,向有关单位发文.工程接洽单是介入工程扶植的扶植.设计.监理和施工单位,在工程扶植进程中,为调和解理各类工程事宜,单方出具的书面接洽文书,一般由出具方签字盖印.其内容仅作为接洽工作的情形表述,不作为最终事实的确认,如其内容现实成为施工事实的须另行筹划签证单予以确认;如其内容涉及设计变动的须按划定另行筹划设计变动通知单或者技巧审定单.工程接洽单不作为工程事实确认的根据,也不作为筹划完工增减结算的根据.工程接洽单平日都是应用在不会产生工程费用或直接产生轻微效果的场合.比方通知承包人来开会,或者通知停水停电,提示留意节沐日的工作安插等等.有时工程接洽单也会通知产生费用的项目,比方上级引导要来观察,通知承建商“清水洒街”,这显然要产生费用,但这个时刻工程接洽单仍仅产生“通知”效用.费用的确认与获得,必须走“工程签证”才会被确认.没有走后面的流程,视为承包人没有费用请求,不管事实是不是产生了费用.所以通例懂得工程接洽单都是不产生费用的日常事项.假如产生了费用或其他联带事项,就会激活“工程签证”等相干流程. 二.工程变动单1.设计变动单和技巧审定单统称为工程变动单1.1设计变动是指对原施工图纸和设计文件中所表达的设计尺度状况的修正.完美和优化.设计变动仅包含因为设计工作本身的漏项.错误等原因而修正.填补原设计的技巧材料,是施工图纸的构成部分,也是编制完工图纸的根据.1.2技巧审定单:在施工进程中,非图纸设计原因而产生的对原设计图纸的变动均须筹划技巧审定单.技巧审定单表述的内容长短设计原因造成的设计变动,所以起首必须根据设计变动产生的原因分清义务后,再按照合同有关划定明白其是否作为筹划完工增减结算的根据.技巧审定单仅作为技巧材料予以筹划,而其本身不作为筹划完工增减结算的直接根据材料,须由相干单位(包含承包人和发包人)根据技巧审定单内容在技巧审定单内容实行完成后,另行筹划响应签证单予以确认.无对应签证单的技巧审定单无论其内容若何,均视为其相干费用已包含在合同承包总价规模内,不得再行筹划完工增减结算.2.工程变动的重要类型2.1因为设计单位的施工图消失错.漏.碰.缺等情形,而导致做法变动.材料代换或其他变动事项;2.2因为发包人转变扶植尺度.建筑构造.局部做法.应用功效.增减工程内容,而导致做法变动.材料代换或其他变动事项;2.3因为发包人.监理单位.承包人.当局部分等采取新工艺.新材料或其他技巧措施等,2而导致做法变动.材料代换或其他变动事项;2.4因为承包人因施工办法.施工程序.施工材料和施工机械等原因,不克不及按图施工须变动设计的;2.5承包人在施工中产生质量变乱须变动设计或者采取补强措施的;2.6因为发卖部.客户请求提出变动,而导致做法变动.材料代换或其他变动事项. 三.工程签证单1.工程签证是指工程索赔,重要包含工期索赔和费用索赔两个方面.签证的方法包含承包人向发包人签证,也包含发包人向承包人签证.2.工程签证单产生的原因,有技巧审定单产生的签证.工程接洽单产生的签证和其他现场原因直接产生的签证等.3.工程签证单的筹划应当在其表述内容施工完成后方可筹划.4.工程签证单本身不属于技巧材料,其内容不作为编制完工图纸的根据.工程签证单须经发包人和承包人分离签字盖印后方始生效,监理单位作为见证方签字盖印予以见证.5.工程签证的重要类型:5.1因设计变动导致已施工的部位须要裁撤(需注明设计变动编号); 5.2施工进程中消失的未包含在合同中的各类技巧措施处理;5.3在施工进程中,因为施工前提变更.地下状况(土质.地下水.修建物及管线等)变更,导致工程量增减,材料代换或其他变动事项;5.4在施工合同之外,委托承包人施工的零碎工程; 5.5合同划定需实测工程量的工作项目;6.所有的工程签证单都必须应用发包人划定的尺度表格(见附件),并明白以下内容:编号.工程名称.产生的时光.产生的部位或规模.变动签证的内容做法及原因解释.增长的工程量.削减的工程量.相干图纸解释.7.零碎用工.机械台班的签证:在工程签证华夏则上不以零工.台班情势消失,若有特别原因需产生零工或机械台班,必须由工程部负责人赞成后方可进行签证.8.所有工程签证单只有加盖发包人指定印章才干生效,承包人也应加盖有用印章. 四.工程签证单的费用结算1.一旦有费用事项产生,不管是工程接洽单激活,或现场前提碰到地下障碍,或者治理原因,承包人都应当申报“工程签证单”.工程签证单都是由承包人向发包人现场工程师申报,经审批赞成后,对工程签证事实的工程量进行确认.在发包人内部,这一块的流程由工程部与造价部结合完成.2.工程量确认后,承包人其实不是就可以直接拿钱了.要根据肯定的工程量,从新进行价款事项的审核确认.在发包人内部由造价部主办,审核成果报发包人公司引导签字确认后,以公司确认的情势,向承包人确认已签证工程的价款额.设计变动工作流程图。
如何区分“工程联系单,工程洽商记录、工程签证、设计变更”1、工程联系单:用于甲乙双方日常工作联系。
只需建设、监理(或设计)、施工单位签认。
例如:施工单位联系建设单位催要甲供材料。
工程洽商记录:用于对工程方面的技术问题的核定,需要建设、监理、设计、施工单位四家签认。
例如:将电气桥架与排水管相交时如何施工?这就需要做洽商记录。
工程签证单:用于变更部分的工程量签证。
2、这几个单子的名称。
在各地和各单位中,会多少有不同。
看这些单子的功能,主要从这样几个角度看1、单位。
谁能给谁发得单子,谁有权给谁发单子,谁在什么情况下才可以发单子,这些事情的属性很重要。
项目各参建单位由于项目关系不同,比如合同关系或管理关系等,再加上项目建设程序及规律的特性。
谁能给谁发单子,决定了单子的有效性。
2、日期、签署、事由等。
这些都与发单子单位之间的项目关系直接有关。
不是什么人,都可以随便发单子,也不是什么单子都可以发3、各单据的管理流程是如何规定的。
工程联系单、工程洽商单、工程签证,可以说几乎所有的参建单位都可能使用。
甲方、监理、承建商、稆种供贷商等,都会以工程联系单的抬头,向有关单位发文。
包括监理单位也有可能向甲方发“工程签证”,但通常不是以工程签证为抬头就是了。
如果要说三单之间的差别。
单纯从建设方这个角度看。
工程联系单通常都是使用在不会产生工程费用或直接产生严重后果的场合。
比如通知承建商来开会,或者通知停水停电,提醒注意节假日的工作安排等等。
有时工程联系单也会通知产生费用的项目,比如上级领导要来视察,通知承建商“清水洒街”,这显然要产生费用,但这个时候工程联系单仍仅产生“通知”效用。
费用的确认与获得,必须走“工程签证”与“工程洽商”,才会被确认。
没有走后面的流程,视为承建商没有费用要求,不论事实是不是产生了费用。
所以常规理解工程联系单都是不产生费用的日常事项。
如果产生了费用或其他联带事项,就会激活“工程签证”与“工程洽商”等相关流程。
签证、联系单、设计变更、工程洽商辨析1、签证可视为补充协议,如增加额外工作、额外费用支出的补偿、工程变更、材料替换或代用等,应具有与协议书同等的优先解释权;2、联系单可视为对某事、某措施可行与否、变更替换或代替等的请求函件。
甲、乙双方的联系单反映出一个工程的进展过程,是索赔等的强有力的证明材料。
3、设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。
由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。
设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。
4、工程洽商主要是指施工企业就施工图纸、设计变更所确定的工程内容以外,施工图预算或预算定额取费中未包含而施工中又实际发生费用的施工内容所办理的洽商。
做好工程签证的深入探讨在工程实践中,经常帮助几个土建老板做工程签证,认识到签证这一块是施工里图纸外的作为工程结算的重要技术依据,做的好坏差别很大,以个人的经验提出一点建议:1、统一的格式。
现在一般做签证基本是放在word里面的,要统一做一个表格,字体大小协调,作为工程签证的统一格式。
2、文字表达要清楚。
包括发生签证的工程位置,对工程做法的详细描述,由此即可基本计算出工程量。
机械台班、人工等要表达清楚,土方工程的外运距离要清楚等等。
3、对预算定额要心中有数。
做签证不要在签证上去自己套定额,因为这件工作是预算员的事情。
假如你的预算水平不过硬,而在签证上写了套什么什么定额,出了问题可能是两头不讨好的事。
但尽管如此,做施工的还是要懂点预算,做签证的时候要经常翻定额,心里要想怎么签才能让预算员算的更多。
比如土方施工,有签抽水台班的,也可以签地下水标高的,不能绝对说签那个高,要根据工程量的大小确定你选择哪种去签。
4、尽可能用图纸去表达。
作为一名合格的施工员,我们要掌握简单的cad运用,做签证的时候,尽可能用图的形式,这个可以让业主或监理一目了然,画的清楚的话扣的也相应会少一点。
建议大家在word中做签证的时候,可以利用图片剪切等软件把cad内画好的图纸剪切成图片(cad背景设置成白色,图线统一为黑色),插入到word中。
本人现在业余帮几位土建老板做签证,全部放在cad里面做的,用word做签证已经成为了历史。
工程项目在实施过程中,承包合同价等于中标价加签证变更费用及合同规定允许调整的有关费用。
工程预结算人员应熟悉合同规定,及时办理签证,增加工程收入。
影响单位工程造价的有设计变更、现场签证、技术措施、材料代用等四个部分。
其中“现场签证”的漏洞最多,管理比较困难,人为因素多,可能引起的争议也大,直接影响工程造价的确定与控制。
现场签证是在施工现场由业主代表、监理工程师、施工单位负责人共同签署的用以证实施工活动中某些特殊情况的一种书面手续。
因此,加强现场签证的管理工作是控制工程造价的重要环节。
一、目前现场签证存在的问题在所接触过的所有工程中,现场签证都存在着或多或少的问题,主要有以下几个方面:1.应当签证的未签证。
有一些签证,如零星工程、零星用工等,发生的时候就应当及时办理。
有很多业主在施工过程中随意性较强,施工中经常改动一些部位,既无设计变更,也不办现场签证,到结算时往往发生补签证困难,引起纠纷。
还有一些施工单位不清楚哪些费用需要签证,缺乏签证的意识。
2.不规范的签证。
现场签证一般情况下需要业主、监理、施工单位三方共同签字。
盖章才能生效。
缺少任何一方都不属于不规范的签证,不能作为结算的依据。
3.违反规定的签证。
有些业主没有配备专业工程投资控制人员,不了解工程造价方面的有关规定,个别施工单位就采取欺骗的手段,获得一些违反规定的签证。
这类的签证也是不能被认可的。
二、现场签证应注意的问题现场签证不可避免,它不仅在单位工程中影响工程成本,而且在工程造价管理中存在着“三超”的隐患。
因此,加强现场签证管理,堵塞“漏洞”,把现场签证费用缩小到最小限度,应注意以下问题:1.现场签证必须是书面形式,手续要齐全。
2.凡预算定额内有规定的项目不得签证。
3.现场签证内容应明确,项目要清楚,数量要准确,单价要合理。
4.现场签证要及时,在施工中随发生随进行签证,应当做到一次一签证,一事一签证,及时处理。
5.甲、乙双方代表应认真对待现场签证工作,提高责任感,遇到问题双方协商解决,及时签证,及时处理。
三、加强施工阶段的现场签证现场签证是施工生产活动中用以证实在施工中遇到的某些特殊情况的一种书面资料。
因此,除设计变更通知书、工程更改证书或纪要、材料代用证书、施工组织设计的技术措施方案、定额中明确规定的有关问题,以及应具备有技术文件、通知单证明书。
甲乙双方协调的会议纪要等项目不应签证以外,应严格控制现场签证范围。
1.土方开挖时的签证:地下障碍物的处理,开挖地基后,如发现古墓、管道、电缆、防空洞等障碍物时,将会同甲方、监理工程师的处理结果做好签证,如果能画图表示的尽量绘图,否则,用书面表示清楚;地基开挖时,如果地下水位过高,排地下水所需的人工、机械及材料必须签证;地基如出现软弱地基处理时所用的人工、材料、机械的签证并做好验槽记录;现场土方如为杂土,不能用于基坑回填时,土方的调配方案,如现场土方外运的运距,回填土方的购置及其回运运距;大型土方的机械合理的进出场费次数。
2.工程开工后,工程设计变更给施工单位造成的损失,如施工图纸有误,或开工后设计变更,而施工单位己开工或下料造成的人工、材料、机械费用的损失。
工程需要的小修小改所需要人工、材料、机械的签证。
3.停工损失:由于甲方责任造成的停水、停电超过定额规定的范围。
在此期间工地所使用的机械停滞台班、人工停窝工、以及周转材料的使用量都要签证清楚。
4.甲方供料时,供料不及时或不合格给施工方造成的损失。
施工单位在包工包料工程施工中,由于甲方指定采购的材料不符合要求,必须进行二次加工的签证以及设计要求而定额中未包括的材料加工内容的签证。
甲方直接分包的工程项目所须的配合费用。
5.材料、设备、构件超过定额规定运距的场外运输,待签证后按有关规定结算;特殊情况的场内二次搬运,经甲方驻工地代表确认后的签证。
6.续建工程的加工修理:甲方原发包施工的未完工程,委托另一施工单位续建时,对原建工程不符合要求的部分进行修理或返工的签证。
7.工程项目以外的签证:甲方在施工现场临时委托施工单位进行工程以外的项目的签证。
四、加强工程价款结算工程价款结算是指承包商在工程实施过程中,依据承包合同中关于付款条款的规定和己完成的工作量,按照规定的程序向建设单位收取工程价款的一项经济活动,是工程造价管理的最终结果,所以施工企业必须加强工程结算管理工作。
1.核对合同条款。
按合同的约定结算方式、执行的定额、取费的标准、主要材料约定的价格等,对工程进行竣工结算。
2.检查隐蔽工程验收记录。
例如土方的验槽记录以及钢筋砼等隐蔽工程施工记录和验收签证,均需两人以上签字,手续必须完整,工程量与竣工图一致方可列入竣工结算。
3.设计修改变更应由原设计单位出具设计变更通知单和修改图纸,设计人员必须签字并加盖**,经建设单位同意并签证才能列入结算。
4.竣工结算的工程量应依据竣工图纸、设计变更单和现场签证等进行计算,并按定额的计算规则计算工程量。
并套用合同规定的定额单价或甲乙双方商定单价,计取合同规定的取费标准。
5.工程结算子目多,工程量大,往往有计算误差,在计算时应认真核算,防止多计与少算的情况发生。
总之,施工企业对工程造价的控制是在施工阶段中,由设计向现实转变的过程中实现的,是在特定的技术、质量、进度和预期成本等的前提下进行的,这一阶段的造价控制,其技术难度的复杂程度很高,对施工企业的发展很关键,所以要求施工企业的造价管理人员要不断提高整体素质,在工作中坚持“守法、诚信、公正、科学”的准则,认真做好每一份签证,在实践中不断积累经验、积累资料、收集信息及不断地提高专业技能,来适应施工企业造价管理工作的需要。
如何才能办理好竣工结算现在流行一句话“活是干出来的,利润是算出来的”,本人不完全赞成这句话,但也觉得有一定的道理。
现在既能干又能算的人事少之又少,单位越大分工越细,很多项目都要体现分工不分家的管理模式,特别是竣工结算阶段,预算员在办理竣工结算中需要技术员、资料员、文员、材料员、库管员的及时配合,配合的好坏直接影响到项目结算质量的好坏。
本人从事二十几年的工程结算工作,对结算的配合是深有体会。
1)、企业领导对结算编制的相关人员的重视程度直接决定竣工结算的质量,现行的建筑市场竞争激烈,施工企业为了生存,在投标竞争中大多采取低价中标,但中标项目能否盈利,又是影响企业生存和发展的核心,这就牵涉到经营策略、日常生产和成本管理工作、竣工结算等一系列环节,企业为保证综合效益,应正确处理好各环节的关系,不能变成接不到工程是“等死”,接了工程是“自杀”的局面。
为此要求企业领导能尽力保证各方面的有机结合,在重视投标工作的同时在结算编制方面也应配备足够的高水平的各相关人员。
2)、负责编制结算的主要人员具备较高的专业水平,才是编好结算的基础,要编好工程结算,编制者应具有较高的业务素质。
能正确理解当地定额内容,准确套用定额项目,能对定额项目单价进行必要的换算调整;能准确理解和运用合同条款对该调费用进行调整;及时掌握计价信息,(如各地的造价部门发布的造价信息、职能部门发布的调整的计价文件等)并能吃透精神,准确运用。
此外,能深入了解和掌握工程现场情况,掌握各分部工程的构造做法及施工工艺,准确的对签证进行费用计算;并能主动把握索赔起因,根据索赔程序,利用索赔技巧进行索赔,同时应懂得必要的法律知识为其服务;针对新材料、新工艺,能利用定额原理自行组价列项等。
3)、熟读合同条款,为结算编制提供可靠条件,并以合同条文作为理由和根据,所以结算的结果常常取决于合同的完善程度和表达方式。
从理论上讲,合同的订立应遵循公平原则,然而在实际工程中,往往难以判断一份合同的公平程度,由于建筑市场是业主项目管理方占主导地位,在起草招标文件时,经常提出一些不公平的条款,使业主权力大,责任小,风险分配不合理,所以签订一份有利的合同应依据《合同法》、《建筑法》、《招投标法》及《建筑工程施工合同》(示范文本),仔细研究有关法律、政策、规定,特别是关于合同范围、价款与支付、价款调整、工程变更、不可抗力、工期、保险、违约、索赔及争端解决等条款,必须在合同中明确当事人各方的权利和义务,以便为最后的结算提供合法的依据和基础。
同时也要注意在项目实施过程中,所签各种资料的合理性,以防利益损失。
4)、编制者的自觉性与积极性是编好结算的保证,结算编制者的工作态度是影响结算编制质量的主要因素,在结算编制过程中,编制人员如果抱着算多算少与我无关的思想,只对其他人员或相关部门提供的资料不核查,对现场缺乏深入了解,闭门造车,盲目编制,则其编制结果必将有失水准。
