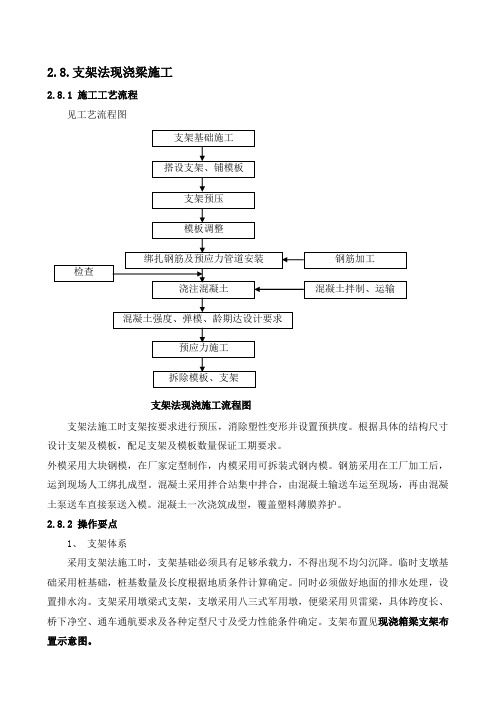

2.8.支架法现浇梁施工2.8.1 施工工艺流程见工艺流程图支架法现浇施工流程图支架法施工时支架按要求进行预压,消除塑性变形并设置预拱度。
根据具体的结构尺寸设计支架及模板,配足支架及模板数量保证工期要求。
外模采用大块钢模,在厂家定型制作,内模采用可拆装式钢内模。
钢筋采用在工厂加工后,运到现场人工绑扎成型。
混凝土采用拌合站集中拌合,由混凝土输送车运至现场,再由混凝土泵送车直接泵送入模。
混凝土一次浇筑成型,覆盖塑料薄膜养护。
2.8.2 操作要点1、支架体系采用支架法施工时,支架基础必须具有足够承载力,不得出现不均匀沉降。
临时支墩基础采用桩基础,桩基数量及长度根据地质条件计算确定。
同时必须做好地面的排水处理,设置排水沟。
支架采用墩梁式支架,支墩采用八三式军用墩,便梁采用贝雷梁,具体跨度长、桥下净空、通车通航要求及各种定型尺寸及受力性能条件确定。
支架布置见现浇箱梁支架布置示意图。
现浇箱梁支架布置图支架结构必须具有足够的强度、刚度和稳定性;对支架的承载力及局部稳定性和整体稳定性必须进行检算。
支架杆件应力安全系数大于1.3,稳定性安全系数大于1.5。
支架安装结束,经过详细检查符合设计要求后,方可进行模板安装。
2、支架预压为消除支架体系塑性变形并观测其弹性变形沉落量,支架进行加载预压。
支架法施工按设计值设置施工预拱度,预拱度设置按跨中值最大,梁端值为零,沿梁纵向按抛物线设置。
同时,还应根据检算结果及预压试验结果预留适当的沉落量,确保梁体线型符合设计要求。
箱梁现浇施工应加强对已施工梁的沉降及张拉起拱测量,根据实测值对模板标高及预拱度进行修正。
3、模板施工箱梁底模及外侧模采用钢模,内模板采用可拆装式钢模板,模板分块长度以方便吊装为宜。
模板铺设:先铺底模,根据施工预拱度及预留沉落量调整底模标高。
底模与底模之间连接缝隙贴上软塑双面胶,通过连接螺栓拧紧,挤压,调整错台后,铲除多余双面胶,可达到接缝处平整、严密不透光,效果良好。
