人工挖孔桩清单综合计价在建筑工程领域,人工挖孔桩作为一种常见的基础形式,具有施工简便、成本较低等优点。
而人工挖孔桩清单综合计价则是确保工程成本合理控制、保障工程质量的重要环节。
首先,我们来了解一下什么是人工挖孔桩。
简单来说,人工挖孔桩就是通过人工挖掘的方式在地下形成桩孔,然后在孔内放置钢筋笼并浇筑混凝土,从而形成承载建筑物的桩基础。
人工挖孔桩清单综合计价包含了多个方面的费用。
其中,人工费用是一个重要的组成部分。
由于挖孔桩的施工需要工人在井下进行长时间的作业,工作条件较为艰苦,因此人工费用相对较高。
这部分费用通常会根据工人的工作时间、工作强度以及当地的人工工资水平来计算。
材料费用也是不可忽视的一部分。
包括混凝土、钢筋、护壁材料等。
混凝土的质量和强度直接影响到桩的承载能力,因此在选择混凝土时需要严格按照设计要求。
钢筋的用量和规格则根据桩的受力情况进行计算。
护壁材料的选择要保证在挖孔过程中能够有效地防止孔壁坍塌。
机械设备费用在人工挖孔桩施工中也占有一定的比例。
例如,用于提升土方和材料的绞车、通风设备、照明设备等。
这些设备的租赁或购买费用以及维护费用都需要纳入综合计价中。
除了上述直接费用,还有一些间接费用需要考虑。
比如,施工现场的管理费用,包括管理人员的工资、办公费用等。
为了保证施工的安全和质量,还需要进行安全防护措施和质量检测,这部分费用也应计算在内。
在进行人工挖孔桩清单综合计价时,工程量的计算至关重要。
桩孔的深度、直径、护壁的厚度等都需要精确测量和计算。
工程量计算的准确性直接影响到综合计价的合理性。
同时,计价时还需要考虑施工的难易程度。
如果施工现场地质条件复杂,如遇到流沙、地下水丰富等情况,施工难度会增加,相应的费用也会提高。
另外,市场价格的波动也会对人工挖孔桩清单综合计价产生影响。
例如,材料价格的上涨或下跌、人工工资的调整等。
因此,在计价时需要及时了解市场行情,对价格进行合理的预测和调整。
为了确保人工挖孔桩清单综合计价的准确性和合理性,需要编制详细的清单。

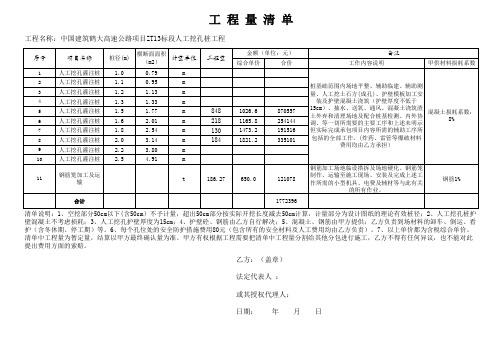

工 程 量 清 单
工程名称:中国建筑鹤大高速公路项目ZT13标段人工挖孔桩工程
清单说明:1、空挖部分50cm以下(含50cm)不予计量,超出50cm部分按实际开挖长度减去50cm计算,计量部分为设计图纸的理论有效桩径;2、人工挖孔桩护壁混凝土不考虑损耗;3、人工挖孔护壁厚度为15cm;4、护壁砼、钢筋由乙方自行解决;5、混凝土、钢筋由甲方提供;乙方负责到场材料的卸车、倒运、看护(含冬休期、停工期)等。
6、每个孔位处的安全防护措施费用80元(包含所有的安全材料及人工费用均由乙方负责)。
7、以上单价都为含税综合单价。
清单中工程量为暂定量,结算以甲方最终确认量为准。
甲方有权根据工程需要把清单中工程量分割给其他分包进行施工,乙方不得有任何异议,也不能对此提出费用方面的索赔。
乙方:(盖章)
法定代表人 :
或其授权代理人:
日期: 年 月 日。
人工挖孔桩清单综合计价人工挖孔桩是一种常见的基础施工方式,在建筑工程中有着广泛的应用。
而对于人工挖孔桩的清单综合计价,需要综合考虑多个方面的因素,以确保计价的准确性和合理性。
首先,我们来了解一下什么是人工挖孔桩。
人工挖孔桩就是通过人工挖掘的方式,在地下形成桩孔,然后在孔内放置钢筋笼,浇筑混凝土,从而形成的一种桩基础。
它适用于地质条件较好、地下水位较低的地区。
在进行人工挖孔桩清单综合计价时,需要考虑以下几个主要的费用项目:一、人工挖孔费用这是人工挖孔桩计价中的重要部分。
包括挖掘工人的工资、劳动保护用品费用、施工设备的租赁费用(如提升设备、通风设备等)以及施工现场的临时设施费用等。
挖掘工人的工资通常根据工作时间和工作强度来计算。
由于人工挖孔是一项较为艰苦和危险的工作,因此工资水平相对较高。
二、材料费用1、钢筋:用于制作钢筋笼,其费用取决于钢筋的型号、规格和市场价格。
2、混凝土:浇筑桩身所需的混凝土费用,包括混凝土的原材料费用、运输费用和浇筑费用。
3、护壁材料:在挖孔过程中,为了保证孔壁的稳定性,通常需要设置护壁,护壁材料的费用也需要计算在内。
三、机械设备费用1、提升设备:用于将挖出的土方和施工材料提升到地面。
2、通风设备:保证孔内空气流通,保障施工人员的安全。
3、排水设备:如果地下水位较高,需要进行排水作业,排水设备的费用也应计入。
四、措施项目费用1、安全防护措施费用:包括安全帽、安全带、安全网等安全防护用品的费用,以及为保障施工安全而采取的其他防护措施费用。
2、环境保护措施费用:施工过程中可能会产生扬尘、噪声等污染,需要采取相应的环境保护措施,这部分费用也需要计算。
五、管理费和利润管理费是施工企业为组织施工生产经营活动所发生的费用,利润则是施工企业完成工程所应获得的收益。
这两部分费用通常按照一定的比例计算。
六、规费和税金规费是按照国家规定必须缴纳的费用,如社会保险费、住房公积金等。
税金则是根据国家税收政策应缴纳的税款。
计价说明:1、综合单价包括但不限于材料费(除甲供材以外所需的材料)(含材料费场内外运输费(含二次及多次转运))、人工费、机械费(含机械进退场及场内外运输费等)、各种材料检测费及试验费、各种材料的损耗、运输费、采保费及卸车费、管线处理费、施工过程中遇到的各种障碍物的处理(不含人为障碍物(如地下管线、地下建筑物等)的处理)、边坡的修整、入岩增加费、本工程产生的土石方及余渣清运(外运距离综合考虑,运距包干),施工期间基坑的防渗、检修和维护费、技术处理费、合同工期内的赶工费、各种施工风险、技术措施费(包括特殊地质、雨季及异常气候施工措施费)、安全文明施工措施费、临时设施费及其它措施费、资料编制、包验收通过、管理费、利润及本合同虽未提及但承包人在完成本工程过程中必须支付的与本工程相关的其他费用;临水临电甲方只提供接驳点,接驳点在用地红线500以内;若接驳点超出用地红线500m外,超出用地红线500m以外的材料费用由甲方给予适当补偿,其他费用由乙方自行承担。
2、钢管桩、钢板桩、槽钢综合单价包括钢管、钢板、槽钢材料的租赁费(合同工期范围内);3、渣土外运包含人工费、材料费、机械费、乙方运至有关政府倾泻场所并负责办理有关必要的余泥排放手续及承担相关费用、运输车辆及道路清洁;处理交通问题及协调周边关系;包为完成本工程所需的所有费用并综合考虑在综合单价中,不单独计价;4、基坑支护施工排水措施费:按施工方案包干,包含施工期间基坑的降水、排水费用所有费用;5、基坑支护工程出图、评审费、专家论证费:包施工方案的深化设计、图纸审查费、专家论证费、包方案通过需向政府交纳的费用等,不纳入此范围。
6.灌注桩浇筑砼的扩散系数及损耗:施工单位报价时必须综合考虑扩散系数及损耗,结算不调整。
计算规则:1、预应力管桩:预应力管桩按不同桩外径不同壁厚以延长米计算。
送桩、接桩(含材料)及接桩损耗部分不计算,已在综合单价中考虑。
(1)、预制管桩计算规则:桩长按有效桩长即设计桩顶标高至入土桩尖(桩尖不计算桩长)的长度计算。
江苏省清单计价与定额计价规则土建计算规则一、平整场地:建筑物场地厚度在±30cm以内的挖、填、运、找平。
1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。
(2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。
2、平整场地计算公式S=(A+4)×(B+4)=S底+2L外+16式中:S———平整场地工程量;A———建筑物长度方向外墙外边线长度;B ———建筑物宽度方向外墙外边线长度;S底———建筑物底层建筑面积;L外———建筑物外墙外边线周长。
该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。
二、基础土方开挖计算开挖土方计算规则(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。
(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。
槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。
2、开挖土方计算公式:(1)、清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。
(2)、定额规则:基槽开挖:V=(A+2C+K×H)H×L。
式中:V———基槽土方量;A———槽底宽度;C———工作面宽度;H———基槽深度;L———基槽长度。
.其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。
基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]。
式中:V———基坑体积;A—基坑上口长度;B———基坑上口宽度;a———基坑底面长度;b———基坑底面宽度。
三、回填土工程量计算规则及公式1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。
式中室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积2、室内回填土体积=主墙间净面积×回填土厚度-各种沟道所占体积主墙间净面积=S底-(L中×墙厚+L内×墙厚)式中:底———底层建筑面积;L中———外墙中心线长度;L内———内墙净长线长度。
人工挖孔桩工程量计算及定额计价分析发表时间:2016-01-18T10:50:58.690Z 来源:《工程建设标准化》2015年9月供稿作者:姚红[导读] 中铁二局集团有限公司,四川,成都在人工挖孔桩工程相对于其他工程较为隐蔽的情况下,更需要结合实际算准算好套取正确定额项,才能为企业带来利益。
姚红(中铁二局集团有限公司,四川,成都,610000)【摘要】人工挖孔桩工程量计算及定额计价看似简单,实则不然。
其计算与套定额包含了很强的技术性,且人工挖孔桩应用广泛,工程数量多,稍有不慎则会给企业带来巨大损失。
本文根据贵州省贵阳市龙洞堡G(10)22地块商业项目人工挖孔桩为实例,结合其施工工艺流程及特点,分析人工挖孔桩工程量计算及定额计价中的重点、难点、易错点,为贵州片区相关造价人员提供一定参考。
【关键词】人工挖孔桩;工程量计算;定额计价引言桩基是一种古老的基础型式。
桩基施工技术经历了几千年的发展过程。
无论是桩基材料和桩类型,或者是桩基施工机械和施工方法都有了巨大的发展,已经形成了现代化基础工程体系。
在某些情况下,采用桩基可以大量减少施工现场工作量和材料的消耗。
且人工挖孔桩施工方便、速度较快、不需要大型机械设备,挖孔桩要比木桩、混凝土打入桩抗震能力强,造价比冲锥冲孔、冲击锥冲孔、冲击钻机冲孔、回旋钻机钻孔、沉井基础节省,从而在公路、民用建筑中得到广泛应用。
现目前贵州地区大量采用人工挖孔桩方式进行施工,因孔桩工程实际施工具有一定的隐蔽性、不确定性,从经济角度上讲,算好工程量,套取定额正确项,结合定额与现场实际收方,将会为企业带来一定的利益。
1 人工挖孔桩施工工艺1.1 人工挖孔桩概述人工挖孔桩是采用人工挖掘方法进行成孔,然后安放钢筋笼,现场浇筑的钢筋混凝土桩。
人工挖孔桩一般直径较粗,最细的也在800毫米以上,能够承载楼层较少且压力较大的结构主体,目前应用比较普遍。
桩的上面设置承台,再用承台梁拉结、连系起来,使各个桩的受力均匀分布,用以支承整个建筑物。
收稿日期:2020-01-24作者简介:张 辉(1984-),女,研究生,主要从事工程造价工作。
人工挖孔灌注桩施工工艺及量价分析张 辉(恒大地产集团安徽有限公司,安徽 合肥 230011)摘要:人工挖孔灌注桩是桩基础工程中应用较为广泛的一种桩型,造价人员在日常造价工作中经常接触。
本文主要阐述人工挖孔灌注桩施工工艺,以及在此基础上正确合理的编制人工挖孔灌注桩工程量清单及价格组成,以期在其他同类项目中给予一定的参考价值。
关键词:人工挖孔灌注桩、施工工艺、工程量计算、工程量清单及组价中图分类号:TU7 文献标志码:B 文章编号:1673-0402(2021)04-0062-03日常造价业务中,经常会出现造价专业人员对人工挖孔灌注桩的工程量和工程费用存在漏算和错算的情况。
之所以出现这种情况,主要原因是造价专业人员对人工挖孔灌注桩的施工工艺不了解造成的。
本文将对人工挖孔灌注桩的施工工艺和量价组成进行分析和汇总,供造价人员在日常工作中进行参考。
1人工挖孔灌注桩施工工艺1.1 场地平整场地平整是指建筑物所在现场厚度在±300mm 以内的就地挖填及平整。
1.2 放线、定桩位根据图纸进行现场测量、放线、确定桩位等。
1.3 桩顶锁口施工桩顶锁口(护圈)通常采用砖砌或者混凝土浇筑,护口圈顶一般比场地高出150~200mm,其作用是防止杂物落入孔中伤人,以及测量放线、检测桩孔中心偏位、桩径、桩孔垂直度等。
1.4 挖第一节桩孔土方桩孔采取分段开挖,每段高度取决于土壁直立状态的能力,一般0.5~1.2米为一施工段,开挖井孔直径为设计桩径加混凝土护壁厚度。
1.5 护壁钢筋、模板支护及混凝土浇筑为确保人工挖孔灌注桩的施工过程中的安全,必须采取防止土体坍滑的支护措施。
支护的方法有:现浇混凝土护壁、钢套管护壁、砖砌护壁、钢筋网护壁和滑模护垫等。
1.6 逐层往下循环作业将桩孔挖至设计深度,清除虚土,检查土质情况,桩底应进入设计规定的持力层深度。
**项目桩基工程全费用综合单价表
说明:
1、以上全费用综合单价含人工费、材料费、机械费、水电费、管理费、措施项目费、其它项目费、利润、规费、税金及各项费用(含不可竞争费用),并综合考虑各项风险因素。
2、结算方式:采用全费用综合单价包干的结算方式。
3、结算时工程量计算规则如下:
(1)人工挖孔桩成孔的工程量=实际成孔长度×设计截面面积(含护壁)。
(2)人工挖孔桩桩芯砼的工程量=(设计有效桩顶标高-实际桩底标高)×设计截面面积(不含护壁)
(3)人工挖孔桩入岩增加费的工程量:按设计截面尺寸乘以发包人项目部确认的实际入岩深度(以签证为准)计算。
(4)人工挖孔桩入岩增加费的计算原则:除中风化岩及微风化岩可计算入岩增加费外,其余土质不能计算入岩增加费。
强风化岩即使采用爆破法施工,也不计算入岩增加费,投标人在报价中需综合考虑。
(5)钢筋根据图纸设计配筋按吨计算,钢筋连接费用在综合单价中考虑,结算时不另计。
(6)在桩基础施工期间,如需要承包人自行发电的,相关费用综合考虑在报价中,不另计算。
4、在施工过程中,实际桩长、土质与地质报告和设计要求差异较大时,承包人应及时通知发包人,发包人项目部根据公司规定进行下一步工作。
建设工程工程量清单计价规范答:招标人可以自行设计一个“附表”,要求投标人作详细分析,但必须符合《计价规范》中的规定,且不能与招标文件中已有的表格重复。
在填写“附表”时,投标人应按照招标文件中的要求填写详细信息,包括工程量和综合单价等。
同时,招标人应在招标文件中明确规定“附表”的使用范围和作用。
招标人有权要求投标人按照“措施项目分析表”对相关措施项目进行分析,一般可按照《计价规范》中的表格执行。
如需补充表格,则由各省级工程造价管理机构统一制定。
根据中华人民共和国建设部令(107号)《建筑工程施工发包与承包计价管理办法》第九条规定,“招标标底和工程量清单由具有编制招标文件能力的招标人或受其委托的具有相应资质的工程造价咨询机构、招标代理机构编制”。
而《计价规范》中所指的“中介机构”与部令中的规定一致。
甲方供料应计入投标报价中,并在综合单价中体现。
设备费在项目设备购置费列项,不属于建安工程费范围,因此在清单报价中不考虑此项费用。
联动试车费属于工程建设其他费用,不属于建安工程费范围,因此在清单报价中不考虑此项费用。
项目特征是描述清单项目的重要内容,是投标人投标报价的重要依据。
招标人应按照《计价规范》要求,将项目特征详细描述清楚,以便投标人报价。
在描述项目特征时,可以不必全部描述,而可以引用施工图中的相关内容。
高层建筑增加费应在分部分项工程量清单报价中考虑。
停建结算应按照合同约定处理。
如因发包人原因停建(依法解除合同),则应考虑措施项目费的清算。
如果工程只有初步设计图纸,而没有施工图纸,则可以按照暂估量计算工程量。
若有施工图纸,则必须计算其工程量,但在结算时可因工程增减作增减量调整。
招标人应尽可能准确提供工程量,如提供的工程量与实际工程量误差较大,则投标人可以提出索赔或策略报价。
答:若招标文件中未规定,措施项目清单、其他项目清单、零星工作项目表漏项应按照《计价规范》4.0.9条规定执行。
投标人应根据招标人提供的清单和施工图纸,按照《计价规范》要求填报综合单价,除合同另有约定外,一般情况下综合单价不作调整。
钻孔灌注桩1、钻孔灌注桩工艺流程工艺流程:埋设护筒→钻机就位→制备泥浆→钻孔→钻孔中故障的处理→安放钢筋笼→安放导管、灌注支架及储料漏斗→二次清孔→灌注水下混凝土→清理桩头。
2、工程量计算规则(1)灌注桩成孔工程量按设计入土深度计算。
定额中的孔深指护筒顶至桩底(设计高程)的深度。
造孔定额中同一孔内的不同土质,不论其所在的深度如何,均采用总孔深定额。
(2)人工挖孔的工程量按护筒(护壁)外缘所包围的面积乘以设计孔深计算。
人工挖孔灌注桩,桩孔底部一般是球冠体,体积公式:V=πh2(R-h/3),施工图中,r已知,根据勾股定理,r2=R2-(R-h)2,可以推算出R。
(h-高 r-半径 d-直径)(3)浇筑水下混凝土的工程量按设计桩径断面积乘以设计桩长计算,不得将扩孔因素计入工程量。
(4)灌注桩工作平台的工程量按施工组织设计需要的面积计算。
(5)钢护筒的工程量按护筒的设计质量计算。
设计质量为加工后的成品质量,包括加劲肋及连接用法兰盘等全部钢材的质量。
当设计未提供钢护筒的质量时,可参考下表的质量计算,桩径不同时可内插计算。
(6)钻孔灌注桩钢筋笼按设计图纸计算。
(7)制备泥浆的数量按钻孔体积的3倍计算。
(8)泥浆外运工程量按钻孔体积计算。
3、定额说明(1)定额包括埋设护筒、灌注桩成孔、灌注混凝土、灌注桩工作平台等项目。
(2)灌注桩成孔定额分为人工挖孔、卷扬机带冲击锥冲孔、冲击钻机钻孔、回旋钻机钻孔、潜水钻机钻孔、旋挖钻机钻孔等六种。
(3)钻孔土质分为砂土、黏土、砂砾、砾石、卵石、软石、次坚石、坚石八种。
(4)定额中已按摊销方式计入钻架的制作、拼装、移位、拆除及钻头维修所耗用的工、料、机械台班数量,钻头的费用已计入设备摊销费中,不得另行计算。
(5)灌注桩混凝土定额按机械拌和、工作平台上导管倾注水下混凝土编制,定额中已包括混凝土灌注设备(如导管等)摊销的工、料费用及扩孔增加的混凝土数量,使用定额时,不得另行计算。
引言概述
在土木工程领域中,挖孔桩是一种常用的基础施工方式。
人工挖孔桩清单综合计价是对挖孔桩施工中各项工作量进行综合计价的过程。
本文将从五个大点来详细阐述人工挖孔桩清单综合计价的内容。
正文内容
1.确定工程量
1.1桩基施工定位及标高控制
1.2关于挖孔桩的尺寸和数量确定
1.3桩基施工中的机械设备和人工需求
1.4相关资料的收集和分析
2.挖孔桩项目的安全环保要求
2.1关于施工现场的危险辨识
2.2挖孔桩施工中的安全措施
2.3环境保护措施的考虑
3.挖孔桩施工方案的制定
3.1挖孔桩施工工法的选择
3.2挖孔桩施工的施工程序
3.3挖孔桩施工中可能遇到的问题及解决方案
3.4挖孔桩施工周期的计划安排
4.人工挖孔桩材料和设备的选择与配备
4.1挖孔桩所需材料的选择和规格
4.2挖孔桩施工所需设备的选择与使用
4.3挖孔桩材料与设备的购置及运输
4.4挖孔桩施工人员的专业技能要求
5.人工挖孔桩综合计价的方法和参数
5.1挖孔桩项目的费用计算方式
5.2人工和机械工时的计算及费用估算
5.3挖孔桩材料和设备的计价和费用估算
5.4相关费用参数的确定和计算方法
5.5政府政策和市场因素对挖孔桩综合计价的影响
总结
通过本文的分析,我们可以了解到在进行人工挖孔桩清单综合计价时需要考虑许多因素,包括工程量的确定、安全环保要求、施工方案的制定、材料和设备的选择与配备,以及计价的方法和参数等等。
只有综合全面地考虑这些因素,才能对人工挖孔桩施工项目进行准确的计价,确保项目的顺利进行和经济效益的最大化。
人工挖孔桩清单综合计价是土木工程项目中不可或缺的一环,如何准确计算和合理确定挖孔桩项目的费用,对于工程项目的顺利进行具有重要意义。
因此,我们需要认真对待该计价过程,并综合考虑各项因素,以确保计价的准确性和合理性,最终实现工程项目的成功实施。
