人工挖孔桩清单
- 格式:xlsx
- 大小:15.90 KB
- 文档页数:1

人工挖孔桩工“两单两卡”(-)人工挖孔桩工岗位安全风险清单1.作业人员未正确佩戴合格安全帽,物体打击或高坠等事故发生时会对人造成更大的伤害。
2.作业人员不穿防护鞋容易滑倒,高处作业时不正确使用安全带易造成高坠事故。
3.酒后及带病作业容易引发多种事故。
4.作业人员上下桩孔或者在孔边作业时未使用安全带,人员上下未设置专用硬质爬梯(或电梯),使用吊桶上下孔桩,可能导致高处坠落。
5.孔内吸烟或使用明火,容易造成窒息或引发爆炸。
6.漏电保护开关缺失或者失效,容易导致触电事故。
7.孔下作业时无专人监护,孔下出现险情时不能及时发现、处置。
8.未进行气体检测,可能发生中毒、窒息事故。
9.孔内通风不足,易造成中毒、窒息事故。
10.孔口四周2m范围内堆放淤泥杂物容易造成坍塌、物体打击。
11.孔周边有机动车辆通行,容易发生挤压坍塌。
12.暂停作业的孔口未封闭,容易导致高坠事故。
13.孔口四周无200mm高锁口(护圈),容易导致落物伤人、雨水进入孔内。
14.孔内未设置半月形护盖,可能导致物体打击。
15.在邻近浇筑混凝土的孔内作业,如果孔壁击穿容易导致作业人员被埋事故。
16.使用水钻未控制好,容易导致脚被割伤等机械伤害。
17.卷扬机、钢丝绳等存在安全缺陷,容易导致机械伤害。
18.吊运大石块时孔内有人,可能发生物体打击事故。
19.大风、暴雨天孔下作业容易导致坍塌、淹溺等事故。
“知风险”顺口溜上下桩孔易高坠,升降吊物防打击。
井深不测易中毒,通风不畅易窒息。
漏保失效易触电,孔口不封易坠落。
(二)人工挖孔桩工岗位安全职责清单1.从业人员进场应接受安全生产教育培训和安全生产技术交底,掌握本职工作所需的安全生产知识,提高安全生产技能,增强事故预防和应急处理能力,经考试合格后上岗。
特种作业人员还应取得有效特种作业资格证。
2.严禁酒后及带病作业。
3.进入施工现场必须正确佩戴和使用劳动防护用品,包括但不限于穿防滑鞋、安全帽、安全带。
安全帽应合格并系紧下颗带;高处作业必须系挂安全带且“高挂低用工4.积极参加事故应急救援演练和应急知识培训,提高风险识别、事故防范和应急处置能力。

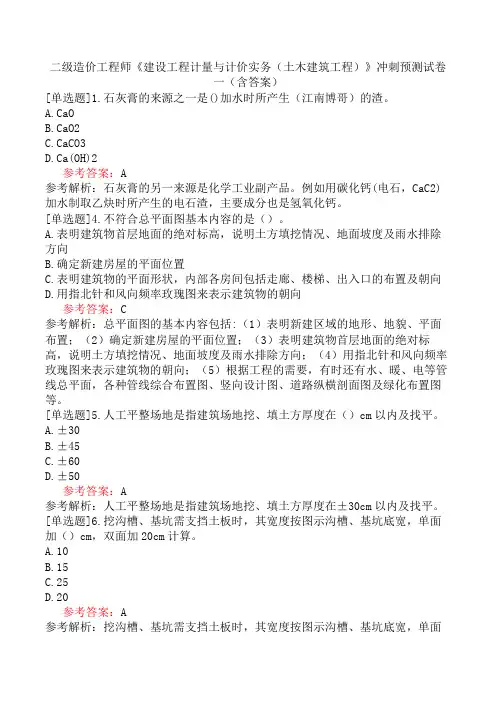

二级造价工程师《建设工程计量与计价实务(土木建筑工程)》冲刺预测试卷一(含答案)[单选题]1.石灰膏的来源之一是()加水时所产生(江南博哥)的渣。
A.CaOB.CaO2C.CaCO3D.Ca(OH)2参考答案:A参考解析:石灰膏的另一来源是化学工业副产品。
例如用碳化钙(电石,CaC2)加水制取乙炔时所产生的电石渣,主要成分也是氢氧化钙。
[单选题]4.不符合总平面图基本内容的是()。
A.表明建筑物首层地面的绝对标高,说明土方填挖情况、地面坡度及雨水排除方向B.确定新建房屋的平面位置C.表明建筑物的平面形状,内部各房间包括走廊、楼梯、出入口的布置及朝向D.用指北针和风向频率玫瑰图来表示建筑物的朝向参考答案:C参考解析:总平面图的基本内容包括:(1)表明新建区域的地形、地貌、平面布置;(2)确定新建房屋的平面位置;(3)表明建筑物首层地面的绝对标高,说明土方填挖情况、地面坡度及雨水排除方向;(4)用指北针和风向频率玫瑰图来表示建筑物的朝向;(5)根据工程的需要,有时还有水、暖、电等管线总平面,各种管线综合布置图、竖向设计图、道路纵横剖面图及绿化布置图等。
[单选题]5.人工平整场地是指建筑场地挖、填土方厚度在()cm以内及找平。
A.±30B.±45C.±60D.±50参考答案:A参考解析:人工平整场地是指建筑场地挖、填土方厚度在±30cm以内及找平。
[单选题]6.挖沟槽、基坑需支挡土板时,其宽度按图示沟槽、基坑底宽,单面加()cm,双面加20cm计算。
A.10B.15C.25D.20参考答案:A参考解析:挖沟槽、基坑需支挡土板时,其宽度按图示沟槽、基坑底宽,单面加10cm,双面加20cm计算。
[单选题]7.不符合基础定额工程量计算规则的是()。
A.泥浆运输工程量按钻孔体积以m³计算B.桩架调面只适用轨道式、走管式、导杆、筒式柴油打桩机,以次数计算C.钻孔灌注桩,按设计桩长(包括桩尖,不扣除桩尖虚体积)增加0.55m乘以设计断面面积计算D.灌注混凝土桩的钢筋笼制作依设计规定,按钢筋混凝土章节相应项目以t计算参考答案:C参考解析:基础定额工程量计算规则包括:(1)钻孔灌注桩,按设计桩长(包括桩尖,不扣除桩尖虚体积)增加0.25m乘以设计断面面积计算;(2)灌注混凝土桩的钢筋笼制作依设计规定,按钢筋混凝土章节相应项目以t计算;(3)泥浆运输工程量按钻孔体积以m³计算;(4)桩架调面只适用轨道式、走管式、导杆、筒式柴油打桩机,以次数计算。

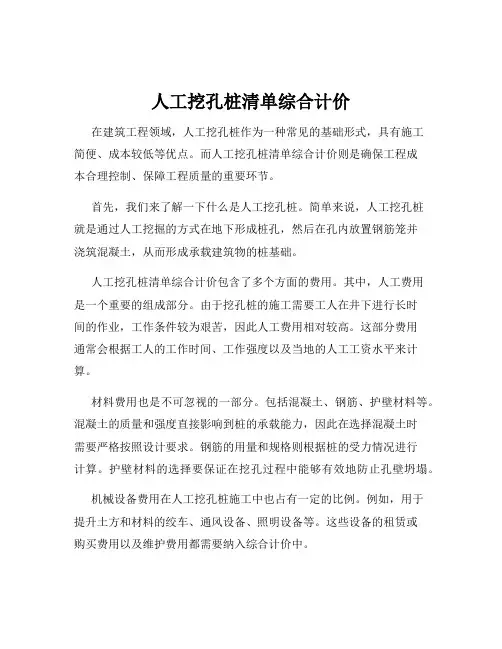

人工挖孔桩清单综合计价在建筑工程领域,人工挖孔桩作为一种常见的基础形式,具有施工简便、成本较低等优点。
而人工挖孔桩清单综合计价则是确保工程成本合理控制、保障工程质量的重要环节。
首先,我们来了解一下什么是人工挖孔桩。
简单来说,人工挖孔桩就是通过人工挖掘的方式在地下形成桩孔,然后在孔内放置钢筋笼并浇筑混凝土,从而形成承载建筑物的桩基础。
人工挖孔桩清单综合计价包含了多个方面的费用。
其中,人工费用是一个重要的组成部分。
由于挖孔桩的施工需要工人在井下进行长时间的作业,工作条件较为艰苦,因此人工费用相对较高。
这部分费用通常会根据工人的工作时间、工作强度以及当地的人工工资水平来计算。
材料费用也是不可忽视的一部分。
包括混凝土、钢筋、护壁材料等。
混凝土的质量和强度直接影响到桩的承载能力,因此在选择混凝土时需要严格按照设计要求。
钢筋的用量和规格则根据桩的受力情况进行计算。
护壁材料的选择要保证在挖孔过程中能够有效地防止孔壁坍塌。
机械设备费用在人工挖孔桩施工中也占有一定的比例。
例如,用于提升土方和材料的绞车、通风设备、照明设备等。
这些设备的租赁或购买费用以及维护费用都需要纳入综合计价中。
除了上述直接费用,还有一些间接费用需要考虑。
比如,施工现场的管理费用,包括管理人员的工资、办公费用等。
为了保证施工的安全和质量,还需要进行安全防护措施和质量检测,这部分费用也应计算在内。
在进行人工挖孔桩清单综合计价时,工程量的计算至关重要。
桩孔的深度、直径、护壁的厚度等都需要精确测量和计算。
工程量计算的准确性直接影响到综合计价的合理性。
同时,计价时还需要考虑施工的难易程度。
如果施工现场地质条件复杂,如遇到流沙、地下水丰富等情况,施工难度会增加,相应的费用也会提高。
另外,市场价格的波动也会对人工挖孔桩清单综合计价产生影响。
例如,材料价格的上涨或下跌、人工工资的调整等。
因此,在计价时需要及时了解市场行情,对价格进行合理的预测和调整。
为了确保人工挖孔桩清单综合计价的准确性和合理性,需要编制详细的清单。
人工挖孔桩施工工艺一、前期准备工作:1.施工图纸的核对和组织;2.现场勘探结果的评审和综合分析;3.施工人员和设备的调度;4.施工现场的清理和布置;5.施工队伍的组织和分工;6.材料和机械设备的购买和准备。
二、施工设备的准备:1.挖孔桩机:挖孔桩机是人工挖孔桩施工的主要设备,它根据孔径的大小和土壤的硬度选用不同规格的挖孔桩机;2.钢筋切断机:用于切割钢筋;3.振动器:用于振捣混凝土;4.吊装设备:用于吊装施工材料和设备。
三、施工现场的准备:1.清理施工现场:清理杂草、垃圾和其他障碍物;2.标定桩位:根据设计要求,在施工现场标定桩位,确定桩的位置。
四、施工工艺:1.开挖孔洞:按照设计要求,使用挖孔机进行挖孔,根据孔径和深度的不同,选择不同规格的挖孔机;2.清理孔洞:使用吹风机等工具将孔洞中的泥土等杂质清理干净,以保证孔壁的平整度和粗糙度;3.底灌砼:在孔洞底部灌入一定厚度的砼,以增加桩的承载能力;4.安装钢筋笼:根据设计要求,根据钢筋支撑架的高度、直径等参数,将钢筋笼(也叫钢筋支撑架)放入孔洞中;5.放底砼:在钢筋笼的上部逐层倒入砼,用振动器进行振捣,保持砼的均匀性和密实度;6.养护:在施工结束后,对桩体进行养护,保持其充分凝结和固化。
五、施工要点:1.挖孔过程中要注意孔壁的坚固和平整,尽量避免坍塌和塌方;2.孔洞底部的砼应均匀浇筑,防止出现松软、空鼓等质量问题;3.钢筋笼的安装要保持竖直和稳定,防止发生偏斜或倾倒的情况;4.砼的振捣应均匀有力,确保砼的密实度和均匀性;5.施工完毕后要及时进行养护,防止外界因素对桩体的影响。
六、质量控制:1.监测孔洞的尺寸和位置是否符合要求;2.监测底灌砼的承载能力是否满足设计要求;3.监测钢筋笼的位置和稳定性;4.监测放底砼的密实度和均匀性;5.监测挖孔桩的整体质量和强度。
七、安全措施:1.施工现场应设置明显的标志和警示牌,防止非施工人员进入施工区域;2.施工人员要穿戴好安全防护装备,如安全帽、安全鞋、手套等;3.施工设备要定期检修和保养,确保其正常运转;4.施工人员要按照操作规程进行施工,切勿违规操作。
人工挖孔桩清单综合计价人工挖孔桩是一种常见的基础施工方式,在建筑工程中有着广泛的应用。
而对于人工挖孔桩的清单综合计价,需要综合考虑多个方面的因素,以确保计价的准确性和合理性。
首先,我们来了解一下什么是人工挖孔桩。
人工挖孔桩就是通过人工挖掘的方式,在地下形成桩孔,然后在孔内放置钢筋笼,浇筑混凝土,从而形成的一种桩基础。
它适用于地质条件较好、地下水位较低的地区。
在进行人工挖孔桩清单综合计价时,需要考虑以下几个主要的费用项目:一、人工挖孔费用这是人工挖孔桩计价中的重要部分。
包括挖掘工人的工资、劳动保护用品费用、施工设备的租赁费用(如提升设备、通风设备等)以及施工现场的临时设施费用等。
挖掘工人的工资通常根据工作时间和工作强度来计算。
由于人工挖孔是一项较为艰苦和危险的工作,因此工资水平相对较高。
二、材料费用1、钢筋:用于制作钢筋笼,其费用取决于钢筋的型号、规格和市场价格。
2、混凝土:浇筑桩身所需的混凝土费用,包括混凝土的原材料费用、运输费用和浇筑费用。
3、护壁材料:在挖孔过程中,为了保证孔壁的稳定性,通常需要设置护壁,护壁材料的费用也需要计算在内。
三、机械设备费用1、提升设备:用于将挖出的土方和施工材料提升到地面。
2、通风设备:保证孔内空气流通,保障施工人员的安全。
3、排水设备:如果地下水位较高,需要进行排水作业,排水设备的费用也应计入。
四、措施项目费用1、安全防护措施费用:包括安全帽、安全带、安全网等安全防护用品的费用,以及为保障施工安全而采取的其他防护措施费用。
2、环境保护措施费用:施工过程中可能会产生扬尘、噪声等污染,需要采取相应的环境保护措施,这部分费用也需要计算。
五、管理费和利润管理费是施工企业为组织施工生产经营活动所发生的费用,利润则是施工企业完成工程所应获得的收益。
这两部分费用通常按照一定的比例计算。
六、规费和税金规费是按照国家规定必须缴纳的费用,如社会保险费、住房公积金等。
税金则是根据国家税收政策应缴纳的税款。

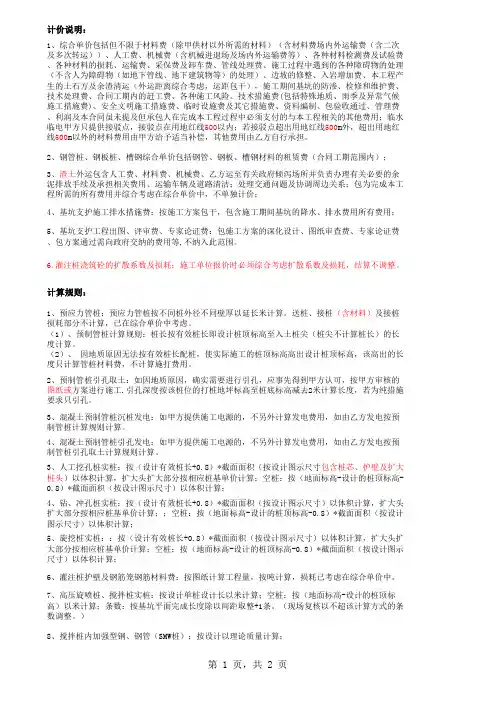

计价说明:1、综合单价包括但不限于材料费(除甲供材以外所需的材料)(含材料费场内外运输费(含二次及多次转运))、人工费、机械费(含机械进退场及场内外运输费等)、各种材料检测费及试验费、各种材料的损耗、运输费、采保费及卸车费、管线处理费、施工过程中遇到的各种障碍物的处理(不含人为障碍物(如地下管线、地下建筑物等)的处理)、边坡的修整、入岩增加费、本工程产生的土石方及余渣清运(外运距离综合考虑,运距包干),施工期间基坑的防渗、检修和维护费、技术处理费、合同工期内的赶工费、各种施工风险、技术措施费(包括特殊地质、雨季及异常气候施工措施费)、安全文明施工措施费、临时设施费及其它措施费、资料编制、包验收通过、管理费、利润及本合同虽未提及但承包人在完成本工程过程中必须支付的与本工程相关的其他费用;临水临电甲方只提供接驳点,接驳点在用地红线500以内;若接驳点超出用地红线500m外,超出用地红线500m以外的材料费用由甲方给予适当补偿,其他费用由乙方自行承担。
2、钢管桩、钢板桩、槽钢综合单价包括钢管、钢板、槽钢材料的租赁费(合同工期范围内);3、渣土外运包含人工费、材料费、机械费、乙方运至有关政府倾泻场所并负责办理有关必要的余泥排放手续及承担相关费用、运输车辆及道路清洁;处理交通问题及协调周边关系;包为完成本工程所需的所有费用并综合考虑在综合单价中,不单独计价;4、基坑支护施工排水措施费:按施工方案包干,包含施工期间基坑的降水、排水费用所有费用;5、基坑支护工程出图、评审费、专家论证费:包施工方案的深化设计、图纸审查费、专家论证费、包方案通过需向政府交纳的费用等,不纳入此范围。
6.灌注桩浇筑砼的扩散系数及损耗:施工单位报价时必须综合考虑扩散系数及损耗,结算不调整。
计算规则:1、预应力管桩:预应力管桩按不同桩外径不同壁厚以延长米计算。
送桩、接桩(含材料)及接桩损耗部分不计算,已在综合单价中考虑。
(1)、预制管桩计算规则:桩长按有效桩长即设计桩顶标高至入土桩尖(桩尖不计算桩长)的长度计算。
工 程 量 清 单
工程名称:中国建筑鹤大高速公路项目ZT13标段人工挖孔桩工程
清单说明:1、空挖部分50cm以下(含50cm)不予计量,超出50cm部分按实际开挖长度减去50cm计算,计量部分为设计图纸的理论有效桩径;2、人工挖孔桩护壁混凝土不考虑损耗;3、人工挖孔护壁厚度为15cm;4、护壁砼、钢筋由乙方自行解决;5、混凝土、钢筋由甲方提供;乙方负责到场材料的卸车、倒运、看护(含冬休期、停工期)等。
6、每个孔位处的安全防护措施费用80元(包含所有的安全材料及人工费用均由乙方负责)。
7、以上单价都为含税综合单价。
清单中工程量为暂定量,结算以甲方最终确认量为准。
甲方有权根据工程需要把清单中工程量分割给其他分包进行施工,乙方不得有任何异议,也不能对此提出费用方面的索赔。
乙方:(盖章)
法定代表人 :
或其授权代理人:
日期: 年 月 日。
