建筑工程预算定额换算(讲解)n
- 格式:ppt
- 大小:1.36 MB
- 文档页数:18
工程造价定额项目换算方法及实例计算一般来说,工程造价定额项目是按照一定的规范和标准进行编制的,其中包含了工程量和成本等信息。
为了对不同单位进行换算,需要先了解项目的计量单位和换算规则,然后根据具体的换算需求进行计算。
常见的工程造价定额项目换算方法有以下几种:1.换算系数法:对于同一项目的不同计量单位,可以通过乘以一个换算系数进行换算。
例如,将米换算成英尺,可以用1米=3.2808英尺的换算系数进行计算。
2.单位换算法:对于复杂的项目,可以根据项目中不同的构件或工作内容,分别换算计量单位。
例如,对于一个建筑工程项目,可以将地基的计量单位由平方米换算成立方米,将墙体的计量单位由米换算成平方米等。
3.换算表法:对于常见的计量单位,可以事先制定一张换算表,以便快速查找需要的换算系数。
例如,可以制定一张长度换算表,包括米、英尺、码等单位的换算系数。
下面以一个简单的工程造价定额项目为例,来进行具体的换算计算:假设有一个钢筋混凝土梁的工程造价定额项目,其中包括了梁的长度、宽度、高度等信息。
计量单位为米。
1.假设梁的长度为10米,宽度为0.3米,高度为0.5米。
现在需要将长度单位换算成英尺。
换算系数为1米=3.2808英尺。
所以,长度单位换算成英尺的计算公式为:长度(英尺)=长度(米)×换算系数。
长度(英尺)=10米×3.2808=32.808英尺。
2.假设梁的成本为每米500元。
现在需要将成本单位换算成美元。
换算系数为1元=0.14美元。
所以,成本单位换算成美元的计算公式为:成本(美元)=成本(元)×换算系数。
成本(美元)=500元×0.14=70美元。
通过以上的实例计算,可以看出工程造价定额项目换算方法的应用非常简单。
根据具体的计量单位和换算规则,进行适当的换算计算即可。
这样可以更加方便地掌握工程造价定额项目的工程量和成本信息,为工程的计划和控制提供准确的数据支持。
【tips】本文由李雪梅老师精心收编整理,同学们定要好好复习!

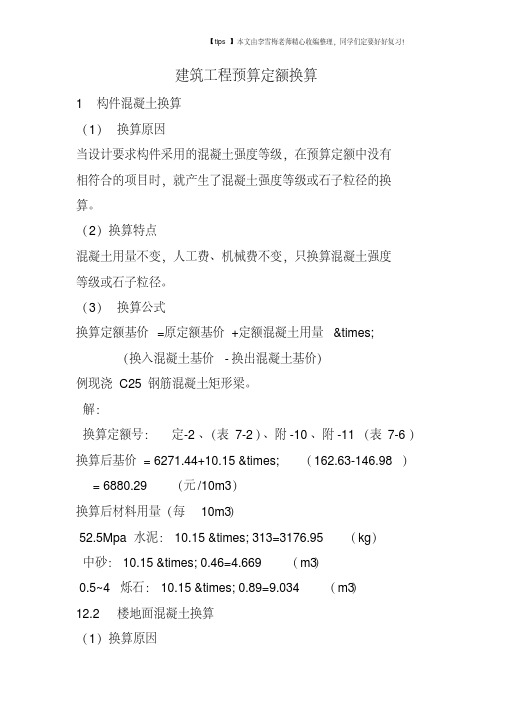

建筑工程预算定额换算
1 构件混凝土换算
(1)换算原因
当设计要求构件采用的混凝土强度等级,在预算定额中没有
相符合的项目时,就产生了混凝土强度等级或石子粒径的换
算。
(2)换算特点
混凝土用量不变,人工费、机械费不变,只换算混凝土强度
等级或石子粒径。
(3)换算公式
换算定额基价=原定额基价+定额混凝土用量×
(换入混凝土基价-换出混凝土基价)
例现浇 C25钢筋混凝土矩形梁。
解:
换算定额号:定-2、(表7-2)、附-10、附-11(表7-6)换算后基价= 6271.44+10.15 ×(162.63-146.98) = 6880.29(元/10m3)
换算后材料用量(每10m3)
52.5Mpa水泥:10.15 × 313=3176.95(kg)
中砂:10.15 × 0.46=4.669(m3)
0.5~4烁石:10.15 × 0.89=9.034(m3)
12.2 楼地面混凝土换算
(1)换算原因。

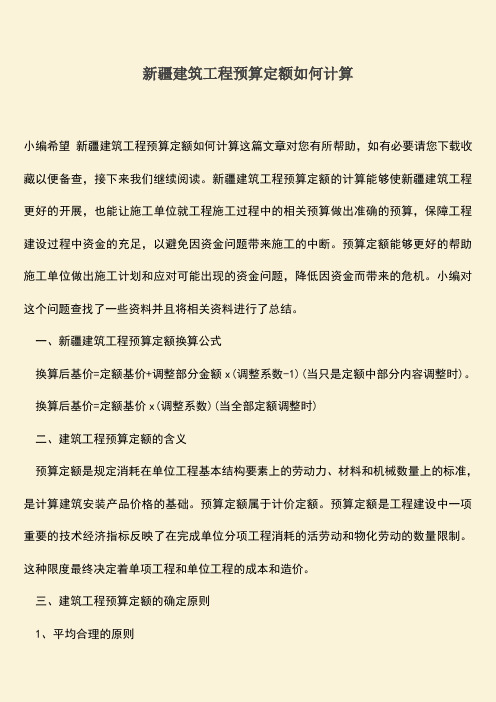

新疆建筑工程预算定额如何计算小编希望新疆建筑工程预算定额如何计算这篇文章对您有所帮助,如有必要请您下载收藏以便备查,接下来我们继续阅读。
新疆建筑工程预算定额的计算能够使新疆建筑工程更好的开展,也能让施工单位就工程施工过程中的相关预算做出准确的预算,保障工程建设过程中资金的充足,以避免因资金问题带来施工的中断。
预算定额能够更好的帮助施工单位做出施工计划和应对可能出现的资金问题,降低因资金而带来的危机。
小编对这个问题查找了一些资料并且将相关资料进行了总结。
一、新疆建筑工程预算定额换算公式换算后基价=定额基价+调整部分金额x(调整系数-1)(当只是定额中部分内容调整时)。
换算后基价=定额基价x(调整系数)(当全部定额调整时)二、建筑工程预算定额的含义预算定额是规定消耗在单位工程基本结构要素上的劳动力、材料和机械数量上的标准,是计算建筑安装产品价格的基础。
预算定额属于计价定额。
预算定额是工程建设中一项重要的技术经济指标反映了在完成单位分项工程消耗的活劳动和物化劳动的数量限制。
这种限度最终决定着单项工程和单位工程的成本和造价。
三、建筑工程预算定额的确定原则1、平均合理的原则(1)正常的生产条件和合理的组织条件(2)平均劳动强度和劳动熟练应用程度2、简明适用的原则(1)粗细分配合理(2)定额步距合理(3)项目齐全(4)不留活口(5)计量单位合理四、建筑工程预算定额的作用1、是编制预算和结算的依据2、是编制单位估价表的依据3、是据以计算工程预算造价和编制建筑工程概算定额及概算指标的基础4、是施工单位评定劳动生产率进行经济核算的依据综上所述,新疆建筑工程预算定额是为了建筑工程能够顺利施工的资金预算保障,也是施工方对自己能够盈利的一种预算,一旦预算超出了施工的支出预算那么施工方就会停止施工因此而造成工程的停工。
工程预算定额能够很好地避免这个问题,也能让施工方在施工过程中对资金的使用有一定的规划。
申明:本文仅限于参考,不作为依据,如有必要请向更专业的人士咨询。

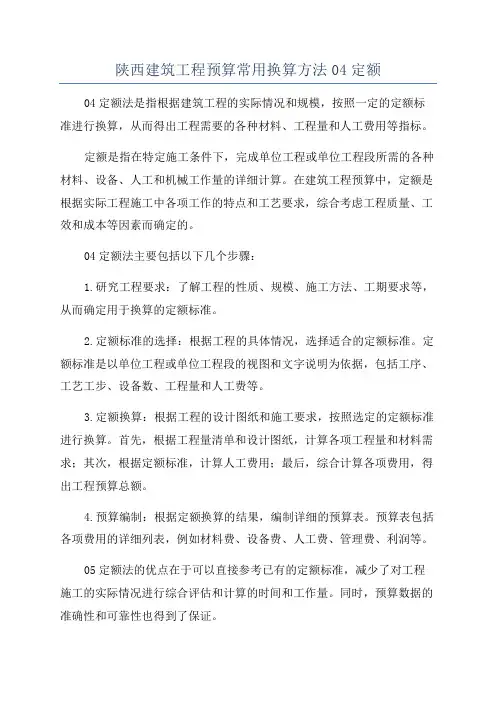

陕西建筑工程预算常用换算方法04定额04定额法是指根据建筑工程的实际情况和规模,按照一定的定额标准进行换算,从而得出工程需要的各种材料、工程量和人工费用等指标。
定额是指在特定施工条件下,完成单位工程或单位工程段所需的各种材料、设备、人工和机械工作量的详细计算。
在建筑工程预算中,定额是根据实际工程施工中各项工作的特点和工艺要求,综合考虑工程质量、工效和成本等因素而确定的。
04定额法主要包括以下几个步骤:1.研究工程要求:了解工程的性质、规模、施工方法、工期要求等,从而确定用于换算的定额标准。
2.定额标准的选择:根据工程的具体情况,选择适合的定额标准。
定额标准是以单位工程或单位工程段的视图和文字说明为依据,包括工序、工艺工步、设备数、工程量和人工费等。
3.定额换算:根据工程的设计图纸和施工要求,按照选定的定额标准进行换算。
首先,根据工程量清单和设计图纸,计算各项工程量和材料需求;其次,根据定额标准,计算人工费用;最后,综合计算各项费用,得出工程预算总额。
4.预算编制:根据定额换算的结果,编制详细的预算表。
预算表包括各项费用的详细列表,例如材料费、设备费、人工费、管理费、利润等。
05定额法的优点在于可以直接参考已有的定额标准,减少了对工程施工的实际情况进行综合评估和计算的时间和工作量。
同时,预算数据的准确性和可靠性也得到了保证。
然而,04定额法也存在一些不足之处。
首先,由于定额标准是根据过去施工经验和工艺要求而确定的,可能与当前工程的特点和要求有所偏差。
其次,定额标准的选择和正确使用需要经验和专业知识,不易掌握。
此外,随着建筑工程施工技术的不断更新和发展,定额标准也需要不断更新和完善,以适应新技术和工艺的应用。
综上所述,04定额法是陕西建筑工程预算中常用的一种换算方法。
通过选择适合的定额标准,根据工程的实际情况和要求进行换算,可以得出准确可靠的工程预算结果。
然而,为了提高预算的准确性和适用性,需要不断更新和完善定额标准,同时考虑工程的特点和要求。
附墙柱:附墙柱包括砖柱和混凝土柱.附墙柱一般是指凸出墙面的柱,作用是与墙一起整体受力,加强墙体的刚度.与剪力墙连一起的框架柱不算附墙柱,因框架柱是主要承力构件,荷载通过剪力墙传给框架柱.附墙柱计算:附在钢筋混凝土外墙的柱,其凸出墙体部分合并外墙计算;附在钢筋混凝土内墙上的柱,如单面凸出部分超过墙厚的柱可按柱单独计算;单面凸出小于墙厚及附于转角墙的柱,凸出墙外部分合并内墙计算;双面凸出墙面的,不论凸出多少,均可按柱单独计算,根据墙柱的形式、规格分别套用相应的墙、柱定额子目。
檐沟,天沟,泛水,挑檐1、檐沟:屋檐下面横向的槽形排水沟,用于承接屋面的雨水,然后由竖管引到地面。
2、天沟:屋面排水分有组织排水和无组织排水(自由排水),有组织排水一般是把雨水集到天沟内再由雨水管排下,集聚雨水的沟就被称为天沟,天沟分内天沟和外天沟,内天沟是指在外墙以内的天沟,一般有女儿墙;外天沟是挑出外墙的天沟,一般没女儿墙。
天沟多用白铁皮或石棉水泥制成。
3、泛水:泛水是建筑上的一种防水工艺,通俗的说其实就是在墙与屋面,也就是在所有的需要防水处理的平立面相交处进行的防水处理,说白了就是用防水材料把墙角包住。
和散水不同其构造要点及做法为:(1)降屋面的卷材继续铺至垂直墙面上,形成卷材防水,泛水高度不小于250mm。
(2)在屋面与垂直女儿墙面的交接缝处,砂浆找平层应抹成圆弧形或45度斜面,上刷卷材胶粘剂,使卷材胶粘密实,避免卷材架空或折断,并加铺一层卷材。
(3)做好泛水上口的卷材收头固定,防止卷材在垂直墙面上下滑。
一般做法是:在垂直墙中凿出通长的凹槽,降卷材收头压入凹槽内,用防水压条钉压后再用密封材料嵌填封严,外抹水泥砂浆保护。
凹槽上部的墙体亦应做防水处理。
通俗解释:泛水是指屋面女儿墙、挑檐或高低屋面墙体的防水做法,其主要作用就是保证女儿墙、挑檐、高低屋面墙不受雨水冲刷,以及保护屋面其余地方的防水层(不至于进水)。
4、挑檐:楼顶平面凸出墙体的部分,主要是为了方便做屋面排水。

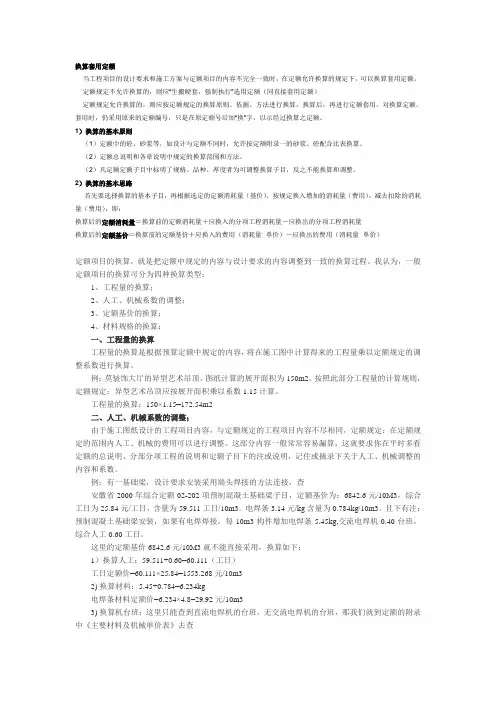

换算套用定额当工程项目的设计要求和施工方案与定额项目的内容不完全一致时,在定额允许换算的规定下,可以换算套用定额。
定额规定不允许换算的,则应“生搬硬套,强制执行”选用定额(同直接套用定额)定额规定允许换算的,则应按定额规定的换算原则、依据、方法进行换算,换算后,再进行定额套用。
对换算定额,套用时,仍采用原来的定额编号,只是在原定额号后加“换”字,以示经过换算之定额。
1)换算的基本原则(1)定额中的砼、砂浆等,如设计与定额不同时,允许按定额附录一的砂浆、砼配合比表换算。
(2)定额总说明和各章说明中规定的换算范围和方法。
(2)凡定额定额子目中标明了规格、品种、厚度者为可调整换算子目,反之不能换算和调整。
2)换算的基本思路首先要选择换算的基本子目,再根据选定的定额消耗量(基价),按规定换入增加的消耗量(费用),减去扣除的消耗量(费用),即:换算后的定额消耗量=换算前的定额消耗量+应换入的分项工程消耗量-应换出的分项工程消耗量换算后的定额基价=换算前的定额基价+应换入的费用(消耗量×单价)-应换出的费用(消耗量×单价)定额项目的换算,就是把定额中规定的内容与设计要求的内容调整到一致的换算过程。
我认为,一般定额项目的换算可分为四种换算类型:1、工程量的换算;2、人工、机械系数的调整;3、定额基价的换算;4、材料规格的换算;一、工程量的换算工程量的换算是根据预算定额中规定的内容,将在施工图中计算得来的工程量乘以定额规定的调整系数进行换算。
例:莫装饰大厅的异型艺术吊顶,图纸计算的展开面积为150m2。
按照此部分工程量的计算规则,定额规定:异型艺术吊顶应按展开面积乘以系数1.15计算。
工程量的换算:150×1.15=172.54m2二、人工、机械系数的调整;由于施工图纸设计的工程项目内容,与定额规定的工程项目内容不尽相同,定额规定:在定额规定的范围内人工、机械的费用可以进行调整。
这部分内容一般常常容易漏算,这就要求你在平时多看定额的总说明、分部分项工程的说明和定额子目下的注或说明,记住或摘录下关于人工、机械调整的内容和系数。
一、预算定额换算处理的种类在单位工程预算编制时,可根据设计要求、作法说明、构造特征、施工方法等条件与定额中相应子项的设置条件〔如:工作内容、施工方法等〕相比较,假设完全相等、那么可直接套用相应定额子目;假设不相符,那么应根据定额规定,对定额进展换算或做一次性补充定额。
一般情况下,由于设计或施工的原因,致使一些工程工程做法的内容与定额局部完全不相符时,应对这些情况加以分析、区别对待,正确处理,大致可分为以下几种情况:1、与定额条件根本吻合,但定额规定应套用相近子目,不允许换算。
例如:定额第三分部人部说明第五条规定:“空斗墙定额,已综合了各种不同因素,在执行定额时,不管几斗几卧,均采用空斗墙定额,不得换算。
〞2、与定额条件确实不符,但定额规定执行相应定额,不允许换算。
例如:定额第四分部工程量计算规那么第3条规定:“楼层上的设备根底,按有梁板定额工程计算。
〞3、实际用工、用料、机械、部位等与定额条件局部不符,而定额规定允许换算调整。
例如:定额第三分局部部说明第三条规定:“定额中的砌筑砂浆如与设计要求不符时,可以换算。
〞4、由于新技术、新材料、新工艺等的采用,而定额中没有相近定额子目,那么应制定一次性补充定额,报地、市定额站批准执行。
5、工程实际确实与定额条件有较大差异,而定额又无明确规定者,那么应报请地、市定额站,请示处理方法。
二、预算定额的换算类型预算定额规定允许换算的换算类型大体上可分为四类。
即:1、定额乘系数换算。
根据系数所乘部位不同,又可分为:〔1〕定额综合基价乘以系数换算〔2〕定额全部人工乘系数换算〔3〕定额全部材料乘系数换算〔4〕定额全部机械乘系数换算〔5〕定额局部人工乘系数换算〔6〕定额局部材料系数换算〔7〕定额局部机械乘系数换算2、砂浆、混凝土强度等级、配合比换算3、木门窗木材断面的换算4、其它换算三、预算定额的换算方法〔一〕定额乘系数的换算这是一种最简单的换算方法。
根据定额的换算规定,定额基价或局部内容乘以系数换算,从而得到新的定额基价。
§10. 2建设工程定额与计价规范一、概述(一)定额的概念定额是指在正常的施工条件、先进合理的施工工艺和施工组织的条件下,采用科学的方法制定每完成一定计量单位的质量合格产品所必须消耗的人工、材料、机械设备及其价值的数量标准。
正常的施工条件、先进合理的施工工艺和施工组织,就是指生产过程按生产工艺和施工验收规范操作,施工条件完善,劳动组织合理,机械运转正常,材料储备合理。
在这样的条件下,采用科学的方法对完成单位产品进行的定员(定工日)、定质(定质量)、定量(定数量)、定价(定资金),同时还规定了应完成的工作内容、达到的质量标准和安全要求等等。
实行定额的目的,是为了力求用最少的人力、物力和财力的消耗,生产出符合质量标准的合格建筑产品,取得最好的经济效益。
定额既是使建筑安装活动中的计划、设计、施工、安装各项工作取得最佳经济效益的有效工具和杠杆,又是衡量、考核上述工作经济效益的尺度。
(二)定额的性质1、科学性定额是在认真研究客观规律的基础上,遵循客观规律的要求,实事求是地运用科学的方法制定的,是在总结广大工人生产经验的基础上根据技术测定和统计分析等资料,并经过综合分析研究,而后制定的。
定额还考虑了已经成熟推广的先进技术和先进的操作方法,正确反映当前生产力水平的单位产品所需要的生产消耗量。
2、系统性建设工程是一个庞大的实体系统,定额是为这个实体系统服务的。
建设工程本身的多种类、多层次就决定了以它为服务对象的定额的多种类、多层次。
建设工程都有严格的项目划分,如建设项目、单项工程、单位工程、分部分项工程;在计划和实施过程中有严密的逻辑阶段,如可行性研究、设计、施工、竣工交付使用以及投入使用后的维修。
与此相适应必然形成定额的多种类、多层次。
3、统一性主要是由国家对经济发展有计划的宏观调控职能决定的。
为了使国民经济按照既定的目标发展,就需要借助于某些标准、定额、规范等,对建设工程进行规划、组织、调节、控制。
建筑工程预算常用的换算方法建筑工程预算是工程建设的重要环节,但是预算中会涉及到单位和数量的不同表示方法,因此需要进行换算。
本文将介绍建筑工程预算常用的换算方法,及其在工程预算中的应用。
一、长度的换算建筑工程中常见的长度单位有米、厘米、毫米、尺等。
在工程预算时,一些材料的长度可能会用到这些不同单位。
例如,一些线材、管材等需要用到毫米作为单位,因此需要进行换算。
具体的转换关系如下:1米= 10尺1尺= 10寸1寸= 10分1分= 10厘米1厘米= 10毫米2. 面积的换算建筑工程中常见的面积单位有平方米、平方分米、平方厘米等。
在工程预算中,一些材料的面积单位可能会用到这些不同的单位,例如,墙砖、地砖等。
具体的转换关系如下:1平方米= 100平方分米1平方分米= 100平方厘米3. 体积的换算建筑工程中常见的体积单位有立方米、立方分米、立方厘米等。
在工程预算中,一些材料的体积单位可能会用到这些不同的单位,例如,水泥、砂等。
具体的转换关系如下:1立方米= 1000立方分米= 1000000立方厘米1立方分米= 1000立方厘米4. 重量的换算建筑工程中常见的重量单位有千克、克、吨等。
在工程预算中,一些材料的重量单位可能会用到这些不同的单位,例如,铁钢、水泥等。
具体的转换关系如下:1吨= 1000千克= 1000000克5. 人工工程量单位的换算人工工程量单位的换算是建筑工程预算中较为重要的一部分。
建筑工程中常见的人工工程量单位有日工、计件、定额等,而这些单位之间的换算可能涉及到很多因素,例如工种、工序等。
下面将给出一些常见的换算关系:1个日工= 8个小时工作1个计件= 完成1个任务1个定额= 完成指定的工作量这些换算方法在建筑工程预算中经常被使用。
同时,在实际应用时,还需要根据具体情况进行细致的计算,以确保预算的准确性。
建筑工程预算是整个工程建设的重要环节,仔细严谨的预算将有助于控制成本、提高效率。
因此,建议有关部门和施工方在工程预算中,遵循适当的计算标准,保证预算的正确性。
建筑工程预算定额的使用方法?一、定额的直接套用;二、定额换算:预算定额乘系数换算:根据定额的分部说明或附注规定,对定额基价或部分内容乘以规定系数。
换算后基价=定额基价+调整部分金额×(调整系数-1) (当只是定额中部分内容调整时),换算后基价=定额基价×(调整系数) (当全部定额调整时) 。
热门城市:银川律师河北律师惠州律师大同律师江苏律师宜宾律师中山律师烟台律师枣庄律师茂名律师建筑工程预算定额是编制预算和结算的依据,是编制单位估价表的依据,是工程预算造价和编制建设工程概算定额及概算指标的基础,具有重大的意义。
那么▲建筑工程预算定额的使用方法?下面为大家具体介绍一下,请大家阅读理解。
在建筑工程施工过程中,要完成某一工程项目或某一产品,就必须消耗一定的人力、物力(材料、机具)和资金,这些资源消耗是随着生产因素及一定生产条件变化而变化的。
作为定额则是在当前正常条件下完成单位合产品所必须的劳力、材料、机具设备及其资金消耗的标准数量,所以说定额即是标准。
建筑工程预算定额则是确定分项工程人工、材料、机械台班合理消耗的数量标准。
▲一、定额的直接套用当施工图设计要求与定额项目内容完全一致时,可以直接套用.套用时注意以下几点"1、根据施工图,设计说明,标准图做法说明,选择预算定额项目.2、应从工程内容,技术特征和施工方法上仔细核对,才能准确地确定与施工图相对应的预算定额项目.3、施工图中分项工程的名称,内容和计量单位要与预算定额项目相对应一致.▲二、定额换算预算定额乘系数换算:根据定额的分部说明或附注规定,对定额基价或部分内容乘以规定系数.换算后基价=定额基价+调整部分金额×(调整系数-1) (当只是定额中部分内容调整时) 换算后基价=定额基价×(调整系数) (当全部定额调整时)▲三、砂浆,砼强度等级,配合比换算当工程项目中设计的砂浆,砼强度等级,抹灰,砂浆及保温材料配合比与定额项目规定不相符时,可根据定额说明进行相应换算.在进行换算时,应遵循两种材料交换,定额含量不变的原则.换算后基价=原基价+(换入单价+换出单价)×定额材料用量▲四、补充预算定额当分项工程的设计要求与定额条件完全不相符或由于设计采用新结构,新材料,新工艺预算定额没有这类项目也属于定额缺项,这就需要补充定额.做法如下:1、定额代用法:利用性质相似,材料大致相同,施工方法以很接近的定额项目,估算出适出的系数进行使用.这种办法一定要在施工实践中进行观察和测定,以便调整系数,保证定额的精确性,为以后补充定额项目做基础.2、定额组合法:尽量利用现行预算定额进行组合,因为一个新定额项目所包含的工艺与消耗往往是现有定额项目的变形与演变.新老定额之间有很多联系,要从中发现这些联系,在补充制定新定额项目时,直接利用现行定额内容部分或全部,可以达到事半功倍效果.3、计算补充法:按定额编制方法进行计算补充,是最精确补充定额方法.按图纸构造做法计算相应材料,加入损耗量,人工和机械按劳动定额和机械台班定额计算.以上就是▲建筑工程预算定额的使用方法,希望对大家有所帮助。
造价常见定额换算及换算方法造价常见定额换算及换算方法乘系数换算是指在使用预算定额项目时,定额的一部分或全部乘以规定的系数。
下面是小编为大家分享造价常见定额换算及换算方法,欢迎大家阅读浏览。
一、常见换算类型1、砌筑砂浆换算2、抹灰砂浆换算3、构件混凝土换算4、楼地面混凝土换算5、系数换算6、其他换算二、换算原因及公式1、砌筑砂浆的换算1)、换算原因当设计图纸要求的砌筑砂浆强度等级在预算定额中缺项时,就需要调整砂浆强度等级,求出新的定额基价。
2)、换算特点由于砂浆用量不变,所以人工、机械费不变,因而只换算砂浆强度等级和调整砂浆材料费。
3)、砌筑砂浆换算公式:换算后定额基价=原定额基价+定额砂浆用量x(换入砂浆基价-换出砂浆基价)2、抹灰砂浆换算1)、换算原因当设计图纸要求的抹灰砂浆配合比或抹灰厚度与预算定额的抹灰砂浆配合比或厚度不同时,就要进行抹灰砂浆换算。
2)、换算特点第一种情况:当抹灰厚度不变只换算配合比时,人工费、机械费不变,只调整材料费;第二种情况:当抹灰厚度发生时,砂浆用量要改变,因而人工费、机械费不变,因而人工费、材料费、机械费均要换算。
3)、换算公式:第一种情况的换算公式:换算后定额基价=原定额基价+抹灰砂浆定额用量x(换出砂浆基价-换出砂浆基价)第二种情况换算公式:换算后定额基价=原定额基价+(定额人工费+定额机械费)x(K-1)+sum;(各层换入砂浆用量x换入砂浆基价-各层换出砂浆用量x换出砂浆基价)式中:K--工、机费换算系数,且K=设计抹灰砂浆总厚divide;定额抹灰砂浆总厚各层换入砂浆用量=(定额砂浆用量divide;定额砂浆厚度)x设计厚度各层换出砂浆用量=定额砂浆用量3、构件混凝土换算1)、换算原因当设计要求构件采用的混凝十强度等级,在预算定额中没有相符合的项目时,就产生了混凝十强度等级或石子粒径的换算。
2)、换算特点混凝土用量不变,人工费、机械费不变,只换算混凝土强度等级或石子粒径。
