工程造价定额项目换算方法及实例计算一般来说,工程造价定额项目是按照一定的规范和标准进行编制的,其中包含了工程量和成本等信息。
为了对不同单位进行换算,需要先了解项目的计量单位和换算规则,然后根据具体的换算需求进行计算。
常见的工程造价定额项目换算方法有以下几种:1.换算系数法:对于同一项目的不同计量单位,可以通过乘以一个换算系数进行换算。
例如,将米换算成英尺,可以用1米=3.2808英尺的换算系数进行计算。
2.单位换算法:对于复杂的项目,可以根据项目中不同的构件或工作内容,分别换算计量单位。
例如,对于一个建筑工程项目,可以将地基的计量单位由平方米换算成立方米,将墙体的计量单位由米换算成平方米等。
3.换算表法:对于常见的计量单位,可以事先制定一张换算表,以便快速查找需要的换算系数。
例如,可以制定一张长度换算表,包括米、英尺、码等单位的换算系数。
下面以一个简单的工程造价定额项目为例,来进行具体的换算计算:假设有一个钢筋混凝土梁的工程造价定额项目,其中包括了梁的长度、宽度、高度等信息。
计量单位为米。
1.假设梁的长度为10米,宽度为0.3米,高度为0.5米。
现在需要将长度单位换算成英尺。
换算系数为1米=3.2808英尺。
所以,长度单位换算成英尺的计算公式为:长度(英尺)=长度(米)×换算系数。
长度(英尺)=10米×3.2808=32.808英尺。
2.假设梁的成本为每米500元。
现在需要将成本单位换算成美元。
换算系数为1元=0.14美元。
所以,成本单位换算成美元的计算公式为:成本(美元)=成本(元)×换算系数。
成本(美元)=500元×0.14=70美元。
通过以上的实例计算,可以看出工程造价定额项目换算方法的应用非常简单。
根据具体的计量单位和换算规则,进行适当的换算计算即可。
这样可以更加方便地掌握工程造价定额项目的工程量和成本信息,为工程的计划和控制提供准确的数据支持。
定额项目的四种换算类型定额项目的换算,就是把定额中规定的内容与设计要求的内容调整到一致的换算过程。
我认为,一般定额项目的换算可分为四种换算类型:1、工程量的换算;2、人工、机械系数的调整;3、定额基价的换算;4、材料规格的换算;一、工程量的换算工程量的换算是根据预算定额中规定的内容,将在施工图中计算得来的工程量乘以定额规定的调整系数进行换算。
例:莫装饰大厅的异型艺术吊顶,图纸计算的展开面积为150m2。
按照此部分工程量的计算规则,定额规定:异型艺术吊顶应按展开面积乘以系数1.15计算。
工程量的换算:150×1.15=172.54m2二、人工、机械系数的调整;由于施工图纸设计的工程项目内容,与定额规定的工程项目内容不尽相同,定额规定:在定额规定的范围内人工、机械的费用可以进行调整。
这部分内容一般常常容易漏算,这就要求你在平时多看定额的总说明、分部分项工程的说明和定额子目下的注或说明,记住或摘录下关于人工、机械调整的内容和系数。
例:有一基础梁,设计要求安装采用端头焊接的方法连接,查安徽省2000年综合定额02-202项预制混凝土基础梁子目,定额基价为:6842.6元/10M3,综合工日为25.84元/工日,含量为59.511工日/10m3。
电焊条3.14元/kg含量为0.784kg/10m3。
且下有注:预制混凝土基础梁安装,如果有电焊焊接,每10m3构件增加电焊条5.45kg,交流电焊机0.40台班,综合人工0.60工日这里的定额基价6842.6元/10M3就不能直接采用,换算如下:1)换算人工:59.511+0.60=60.111(工日)工日定额价=60.111×25.84=1553.268元/10m32) 换算材料:5.45+0.784=6.234kg电焊条材料定额价=6.234×4.8=29.92元/10m33) 换算机台班:这里只能查到直流电焊机的台班,无交流电焊机的台班,那我们就到定额的附录中《主要材料及机械单价表》去查差得交流电焊机的台班105元/台班。
二、预算定额的换算当施工图纸设计的分部分项工程与预算定额所选套的定额项目内容不完全一致时,如定额规定允许换算,则应在定额范围内进行换算,套用换算后的定额基价。
当采用换算后定额基价时,应在原定额编号右下角注明―换‖字,以示区别。
1、换算原则定额的砂浆、混凝土强度等级,如设计与定额不同时,允许按定额附录的砂浆、混凝土配合比表换算,但配合比中的各种材料用量不得调整;定额中抹灰项目已考虑了常用厚度,各层砂浆的厚度一般不作调整。
必须按预算定额中的各项规定换算定额。
2、换算类型1)砂浆的换算:砂浆强度、配合比、砂浆用量2)混凝土的换算:混凝土强度、配合比、类型3)系数换算:定额中人工费、材料费、机械费乘以各种系数4)其他换算:除以上三种情况以外的定额换算。
(1)砂浆的换算由于砂浆强度等级不同。
而引起砌筑工程或抹灰工程相应定额基价的变动,必须进行换算;其换算实质是换价不换量:换算方法基价表规定:一般情况下,材料换算时,人工费和机械费保持不变,仅换算材料费。
而且在材料费的换算过程中,定额上的材料用量保持不变,仅换算材料的预算单价。
材料换算的公式为:换算的步骤和方法1) 从砂浆配合比表中,找出设计的分项工程项目与其相应定额规定不相符,并需要进行换算的不同品种、强度等级的两种砂浆每立方米的单价。
2) 计算两种不同强度等级砂浆单价的价差.3) 从定额项目表中查出完成定额计量该分项工程需要换算的砂浆定额消耗量,以及该分项工程的定额基价。
4) 计算该分项工程换算的定额基价。
• 换算后的定额基价=换算前的定额基价+(应换算的砂浆定额用量×两种不同砂浆的单位价差)5) 计算分项工程换算后的预算价值换出材料的单价)(换入材料的单价定额用量料的原定额基价+应换算材换算后的基价=换算前-⨯分项工程或结构构件换算后的预算价值=分项工程或结构构件工程量×相应换算后的定额基价6)注明换算后的定额编号。
即:(△——△) 换。
定额项目的换算定额项目的换算,就是把定额中规定的内容与设计要求的内容调整到一致的换算过程。
我认为,一般定额项目的换算可分为四种换算类型:1、工程量的换算;2、人工、机械系数的调整;3、定额基价的换算;4、材料规格的换算;一、工程量的换算工程量的换算是根据预算定额中规定的内容,将在施工图中计算得来的工程量乘以定额规定的调整系数进行换算。
例:某装饰大厅的异型艺术吊顶,图纸计算的展开面积为150m2。
按照此部分工程量的计算规则,定额规定:异型艺术吊顶应按展开面积乘以系数1.15计算。
工程量的换算:150×1.15=172.54m2二、人工、机械系数的调整;由于施工图纸设计的工程项目内容,与定额规定的工程项目内容不尽相同,定额规定:在定额规定的范围内人工、机械的费用可以进行调整。
这部分内容一般常常容易漏算,这就要求你在平时多看定额的总说明、分部分项工程的说明和定额子目下的注或说明,记住或摘录下关于人工、机械调整的内容和系数。
例:有一基础梁,设计要求安装采用端头焊接的方法连接,查安徽省2000年综合定额02-202项预制混凝土基础梁子目,定额基价为:6842.6元/10M3,综合工日为25.84元/工日,含量为59.511工日/10m3。
电焊条3.14元/kg含量为0.784kg/10m3。
且下有注:预制混凝土基础梁安装,如果有电焊焊接,每10m3构件增加电焊条5.45kg,交流电焊机0.40台班,综合人工0.60工日。
这里的定额基价6842.6元/10M3就不能直接采用,换算如下:1)换算人工:59.511+0.60=60.111(工日)工日定额价=60.111×25.84=1553.268元/10m32) 换算材料:5.45+0.784=6.234kg电焊条材料定额价=6.234×4.8=29.92元/10m33) 换算机台班:这里只能查到直流电焊机的台班,无交流电焊机的台班,那我们就到定额的附录中《主要材料及机械单价表》去查差得交流电焊机的台班105元/台班。
定额项目的换算方法
一、工时定额的换算方法:
1.根据工种和工序确定工时定额。
工时定额是根据工种和工序确定的标准工时数,用于衡量完成一项工序所需的时间。
2.根据工序的具体步骤和操作要求,预估和累计每个步骤的工时。
将所有步骤的工时相加,得到总的工时定额。
3.工时定额还要考虑到工人熟练程度和工作环境的影响,适当提高或降低工时。
二、设备定额的换算方法:
1.根据设备的性能参数和工作特点,确定设备的定额。
设备定额是衡量设备执行其中一特定工作的效率指标。
2.根据设备的启动时间、运行周期和报废期限,计算出设备的平均使用时间。
3.将设备运行的时间与设备的产量进行比较,得到设备产能的定额。
设备产能定额是设备在一定时间内生产的产品数量。
三、材料定额的换算方法:
1.根据产品的设计要求,确定产品所需的材料种类和数量。
2.根据材料的规格和重量,计算出每个材料的单位需求量。
3.将产品所需材料的单位需求量与产品的数量进行相乘,得到总的材料需求量。
四、人工费定额的换算方法:
1.根据工人的薪酬标准,确定人工费定额。
人工费定额是产品生产过程中所需工人工时的费用。
2.根据工时定额和工人工资标准,计算出每个工种的工时费用。
3.将工时费用与产品的数量进行相乘,得到总的人工费用。
以上是定额项目的换算方法的基本步骤,通过合理的计算和预估,可以得到准确的定额数值,为企业生产经营提供科学依据。
定额换算当基层定额配合比与设计配合比不同时可以进行换算,但机械、人工消耗量不变。
1、比数表示的基层配合比换算换算公式:式中: Ci――按设计配合比换算后的基本材料消耗量;Cd――定额基本压实厚度的材料消耗量;Li――设计配合比的材料百分比;Ld――定额表明的材料百分比。
例:某道路石灰、粉煤灰土基层设计配合比为10:42:48,压实厚度为18cm,如何套用定额?根据施工组织设计,采用拌和机拌和施工,查定额知与设计配合比相近的定额配合比为12:35:53,因此定额套用2-85+2-86*3。
因设计配合比与定额配合比不同,因此需要对定额消耗量进行换算。
查2-85,15cm基层中生石灰、粉煤灰、黄土消耗量为2.65t、10.32m3,10.3m3,则:石灰消耗量=2.65*10/12=2.21t;粉煤灰消耗量=10.32*42/35=12.38m3;黄土消耗量=10.30*48/53=9.33m3。
查2-86,增减1cm基层生石灰、粉煤灰、黄土消耗量分别为0.18t、0.69m3,0.69m3,则:石灰消耗量=0.18*10/12=0.15t;粉煤灰消耗量=0.69*42/35=0.83m3;黄土消耗量=0.69*48/53=0.62m3。
用上述材料消耗量替代定额相应材料消耗量即可。
2、石灰土体积比与重量比的换算例:由一厂区道路基层设计为3:7石灰土35cm,如何套用定额?3:7灰土相当于石灰含量为14.88%的石灰土,根据施工组织设计,由于厂区道路面积较小,因此采用人工筛拌,由于石灰土厚度大于20cm,根据施工规范,施工时分两层摊铺,因此定额近似套用2-45*2+2-48*5(换),其中:查子目2-45,基本压实厚度15cm的14%灰土中石灰与黄土定额消耗量分别为3.57t、19.29m3,则:石灰消耗量=3.57*14.88/14=3.795t;黄土消耗量=19.29*85.12/86=19.09 m3。
工程造价定额项目换算方法和实例工程造价定额是国家规定的一套在工程建设中常用的计价方法,它可以用来评估建设工程所需的费用。
在工程建设的过程中,有时需要进行项目换算,这就要涉及到工程造价定额项目换算方法和实例。
一、工程造价定额项目换算方法工程造价定额项目换算分为两种方法:铺底数法和市场价定额换算法。
1. 铺底数法铺底数法是根据建筑、工程、设备、软件等实际情况,具体计算每个项目所需的成本,并合理分配到每个单项工程的成本上。
该方法适用于没有标准定额的情况下,需要通过项目实地调查、具体计算、统计平均成本等方式进行换算。
2. 市场价定额换算法市场价定额换算法是根据当前市场价格、工程规模等因素,以标准定额为基础,参考市场价格进行换算。
该方法适用于有标准定额的情况下,根据实际情况进行灵活调整,以达到最优化的效果。
二、工程造价定额项目换算实例以建筑工程为例,假设需要对建筑工程进行项目换算,下面是具体操作步骤:1. 确定项目范围和任务目标,进行实地调查。
例如,建设某一楼房,需要确定建设的楼房规模、施工方案、材料选用等相关情况,进行调查。
2. 根据建设项目的实际情况,确定铺底数。
例如,某一建筑楼房的主体结构需要使用多少混凝土、钢筋等材料,需要安装多少门窗、卫生设备、电梯等。
3. 计算铺底数。
根据实际情况,计算每个项目所需的成本,例如:混凝土每方用量,钢筋每公斤用量,门窗每个用量等。
4. 对成本进行合理分配。
例如,将主体结构成本合理分配到每个单项工程上,如混凝土分配到地基筏板、立柱、地梁、楼板,钢筋分配到地基筏板、立柱、楼板,门窗分配到外墙门窗,卫生设备分配到卫生间等。
5. 根据实际情况和市场价格进行比对研究。
例如,研究当前市场上的各项材料价格,通过比对市场价格和铺底数来确定项目成本。
6. 进行市场价定额换算。
例如,以标准定额为基础,根据实际情况和市场价格进行灵活调整,以达到最优的效果。
以上就是对工程造价定额项目换算方法和实例的介绍。
定额的套用及换算一、定额的套用在实际施工内容与定额内容完全一致的情况下,定额可以直接套用。
二、定额的换算在实际施工内容与定额内容不完全一致的情况下,需看清楚说明及备注,定额必需换算,使换算以后的内容与实际施工内容完全一致。
三、定额的换算原则定额换算以后的基价=定额换算以前的基价-换出费用+换入费用四、定额换算常见类型(1)、材料品种发生变化,但数量不发生变化的情况如:5-5定额子目(满堂基础)若实际工程中采用现浇C35砼,则应如何换算定额应查计价表下册附录C35砼的单价乘以用量代替C20砼的价格,注意各个部位的砼编号不一样,请准确套用。
(2)、材料品种不变,数量发生变化的情况如:2-28定额子目若实际工程中胶泥接桩断面为600*600,则应如何换算定额0.4*0.4/3.96=0.6*0.6/x 求出x,再查胶泥编号查出单价,求出总价换至材料费中。
(3)、材料品种发生变化,数量也发生变化的情况如:13-117定额子目(内墙面水泥砂浆粘贴瓷砖、瓷砖规格200*300)若实际工程中采用250*330瓷砖粘贴,则应如何换算定额(250*330单价为4.5元/片)先求出新瓷砖的数量再套用新价格中,以新材料费计入综合单价。
理论P53:材料消耗量=净用量/(1-损耗率),净用量=S/单块面积,损耗率见附表1127。
(4)、乘系数换算如:5-52子目中若实际工程中现场预制构件为板桩,则应如何换算定额(计价表P163)人工乘以系数1.2,再根据调整后的人工+机械费用算出管理费和利润,求出综合单价,注意每个子目的管理费和利润的费率可能不同,请准确计算。
五、历年真题05年第三题某三类工程的多层商场,上人平屋面(檐口高度17.25m)的复合防水做法见下表,请依据04年计价表的规定,确定出每个项目的综合单价。
工程预算表2、要将冷轧带肋钢筋替换成冷拔钢丝3980.78-3264+1.02*3000=3376.783、材料机械*4/35、水泥砂浆要替换65.68-35.61+0.202*199.26=70.3207年第三题09年第四题更多资料 2013江苏造价员考试专营资料。

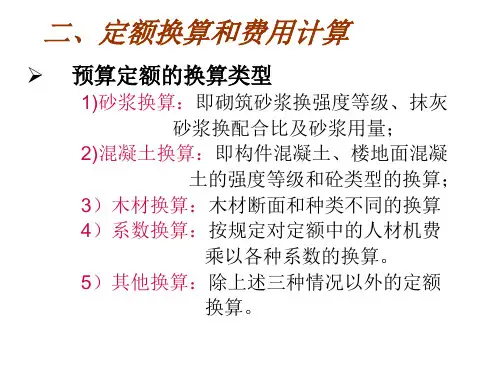

定额常见的换算及换算方法定额常见的换算及换算方法一、常见换算类型1、砌筑砂浆换算2、抹灰砂浆换算3、构件混凝土换算4、楼地面混凝土换算5、系数换算6、其他换算二、换算原因及公式1、砌筑砂浆的换算1)、换算原因当设计图纸要求的砌筑砂浆强度等级在预算定额中缺项时,就需要调整砂浆强度等级,求出新的定额基价。
2)、换算特点由于砂浆用量不变,所以人工、机械费不变,因而只换算砂浆强度等级和调整砂浆材料费。
3)、砌筑砂浆换算公式:换算后定额基价=原定额基价+定额砂浆用量 ×(换入砂浆基价-换出砂浆基价)2、抹灰砂浆换算1)、换算原因当设计图纸要求的抹灰砂浆配合比或抹灰厚度与预算定额的抹灰砂浆配合比或厚度不同时,就要进行抹灰砂浆换算。
2)、换算特点第一种情况:当抹灰厚度不变只换算配合比时,人工费、机械费不变,只调整材料费;第二种情况:当抹灰厚度发生时,砂浆用量要改变,因而人工费、机械费不变,因而人工费、材料费、机械费均要换算。
3)、换算公式:第一种情况的换算公式:换算后定额基价= 原定额基价+抹灰砂浆定额用量×(换出砂浆基价 - 换出砂浆基价)第二种情况换算公式:换算后定额基价= 原定额基价+(定额人工费+定额机械费)×(K-1)+∑(各层换入砂浆用量×换入砂浆基价-各层换出砂浆用量×换出砂浆基价)式中: K工、机费换算系数,且 K = 设计抹灰砂浆总厚÷定额抹灰砂浆总厚各层换入砂浆用量=(定额砂浆用量÷定额砂浆厚度)×设计厚度各层换出砂浆用量=定额砂浆用量3、构件混凝土换算1)、换算原因当设计要求构件采用的混凝土强度等级,在预算定额中没有相符合的项目时,就产生了混凝土强度等级或石子粒径的换算。
2)、换算特点混凝土用量不变,人工费、机械费不变,只换算混凝土强度等级或石子粒径。
定额项目基价换算当实际施工图纸的设计要求与定额项目的内容不相一致,而且定额允许调整换算时为了能计算出设计要求项目的直接工程费及工料消耗量,必须对定额项目与设计要求之间的差异进行调整换算。
调整换算的依据一是定额说明中规定,二是补充文件的说明。
具体换算方法如下。
(一)系数换算法系数换算是根据定额说明规定的系数乘以相应定额的基价或定额中人工、材料等部分,得到一个新的定额基价。
1.定额项目全部系数换算指定额项目的全部内容均进行系数换算。
换算后基价=原定额基价×系数【例】某工程人工挖地槽二类土,深1.8 m,工程量为135 m3,该土全部为湿土,求此挖土工程的直接工程费。
解:定额规定,人工挖湿土相应定额项目乘以1.18的系数。
(1)查定额定额编号1-12,定额单位100 m3,定额基价1000.54元(2)基价换算换算后基价=1000.54×1.18=1180.64(元)(3)计算直接工程费1-12(换) 1180.64×1.35=1593.86(元)2.定额项目局部内容系数换算指定额项目中某一部分内容进行系数换算。
换算后基价=原基价+∑换算内容定额消耗量×(系数一1)×单价或换算后基价=原基价+∑换算的定额人工费、材料费、机械费×(系数一1)【例】某工程用75kW推土机推二类土150m3,土层厚25cm,求此工程直接工程费(运距15m)。
解:定额规定挖土厚小于30 cm时,推土机乘系数l.25。
(1)查定额定额编号1-118,定额单位1000m3,定额基价1501.78元,推土机械费1364.50元。
(2)定额基价换算换算后基价=1501.78+1364.50×(1.25-1)= 1842.91(元)(3)计算直接工程费1-63(换) 1842.91×0.15=276.44(元)【例】某工程现浇钢筋混凝土螺旋钻孔灌注桩桩长10m,工程量89m3,用履带式钻孔机,求此工程钻孔浇筑混凝土的直接工程费。
定额常见的换算类型及换算方法一、常见换算类型1、砌筑砂浆换算2、抹灰砂浆换算3、构件混凝土换算4、楼地面混凝土换算5、系数换算6、其他换算二、换算原因及公式1、砌筑砂浆的换算1)、换算原因当设计图纸要求的砌筑砂浆强度等级在预算定额中缺项时,就需要调整砂浆强度等级,求出新的定额基价。
2)、换算特点由于砂浆用量不变,所以人工、机械费不变,因而只换算砂浆强度等级和调整砂浆材料费。
3)、砌筑砂浆换算公式:换算后定额基价=原定额基价+定额砂浆用量×(换入砂浆基价-换出砂浆基价)2、抹灰砂浆换算1)、换算原因当设计图纸要求的抹灰砂浆配合比或抹灰厚度与预算定额的抹灰砂浆配合比或厚度不同时,就要进行抹灰砂浆换算。
2)、换算特点第一种情况:当抹灰厚度不变只换算配合比时,人工费、机械费不变,只调整材料费;第二种情况:当抹灰厚度发生时,砂浆用量要改变,因而人工费、机械费不变,因而人工费、材料费、机械费均要换算。
3)、换算公式:第一种情况的换算公式:换算后定额基价= 原定额基价+抹灰砂浆定额用量×(换出砂浆基价- 换出砂浆基价)第二种情况换算公式:换算后定额基价= 原定额基价+(定额人工费+定额机械费)×(K-1)+∑(各层换入砂浆用量×换入砂浆基价-各层换出砂浆用量×换出砂浆基价)式中: K——工、机费换算系数,且K = 设计抹灰砂浆总厚÷定额抹灰砂浆总厚各层换入砂浆用量=(定额砂浆用量÷定额砂浆厚度)×设计厚度各层换出砂浆用量=定额砂浆用量3、构件混凝土换算1)、换算原因当设计要求构件采用的混凝土强度等级,在预算定额中没有相符合的项目时,就产生了混凝土强度等级或石子粒径的换算。
2)、换算特点混凝土用量不变,人工费、机械费不变,只换算混凝土强度等级或石子粒径。
3)、换算公式换算定额基价=原定额基价+定额混凝土用量×(换入混凝土基价-换出混凝土基价)4、楼地面混凝土换算1)、换算原因楼地面混凝土面层的定额单位一般是平方米。
定额换算的方法有:
(1)按计算方法分类:
1)加减数的换算方法:即按照定额规定在原定额项目中工、料、机械消耗量抽减、添加上新的消耗量。
2)乘数的换算:即是按规定在定额项目的工、料、机械或预算价格上乘一系数的换算。
(2)按定额换算的位置分类:分为人工、材料、机械和混合换算。
1)人工换算:只对项目定额人工进行换算,其他不变。
2)材料换算:由于定额项目中某种(部分)材料、规格与定额不同而影响数量及价格时按规定进行换算,其他不变。
3)机械换算:只对定额项目中某种施工机械费进行换算,其他不变。
4)混合换算:施工图要求使定额项目中的工、料、机发生部分变化而影响另一个子目发生变化的、两种以上的换算。
定额换算1. 什么是定额换算定额换算是指根据一定的计算方法,将不同单位的数量相互转换的过程。
在工程建设、生产制造、物流运输等领域中,定额换算是一项非常重要的工作。
通过定额换算,可以方便地比较不同单位的数量,为决策提供依据,同时也能帮助人们更好地理解和应用单位换算知识。
2. 定额换算的常见单位在定额换算中,常见的单位包括长度单位、面积单位、体积单位、重量单位等。
下面分别介绍这些单位的换算方法。
2.1 长度单位换算常见的长度单位有米(m)、千米(km)、厘米(cm)、毫米(mm)等。
它们之间的换算关系如下:• 1 km = 1000 m• 1 m = 100 cm• 1 cm = 10 mm根据上述换算关系,我们可以通过乘法和除法来实现不同长度单位之间的换算。
例如,将长度3.5千米转换为米,可以使用以下公式:3.5 km = 3.5 × 1000 m = 3500 m2.2 面积单位换算常见的面积单位有平方米(m²)、平方千米(km²)、公顷(ha)、亩等。
它们之间的换算关系如下:• 1 km² = 100 ha• 1 ha = 10000 m²• 1 亩≈ 666.667 m²通过上述换算关系,可以实现不同面积单位之间的换算。
例如,将面积2500平方千米转换为公顷,可以使用以下公式:2500 km² = 2500 × 100 ha = 250000 ha2.3 体积单位换算常见的体积单位有立方米(m³)、立方厘米(cm³)、升(L)等。
它们之间的换算关系如下:• 1 m³ = 1000000 cm³• 1 L = 1000 cm³根据上述换算关系,可以实现不同体积单位之间的换算。
例如,将体积30立方厘米转换为升,可以使用以下公式:30 cm³ = 30 ÷ 1000 L = 0.03 L2.4 重量单位换算常见的重量单位有千克(kg)、克(g)、斤、吨等。
定额项目的换算,就是把定额中规定的内容与设计要求的内容调整到一致的换算过程。
我认为,一般定额项目的换算可分为四种换算类型:1、工程量的换算;2、人工、机械系数的调整;3、定额基价的换算;4、材料规格的换算;一、工程量的换算工程量的换算是根据预算定额中规定的内容,将在施工图中计算得来的工程量乘以定额规定的调整系数进行换算。
例:某装饰大厅的异型艺术吊顶,图纸计算的展开面积为150m2。
按照此部分工程量的计算规则,定额规定:异型艺术吊顶应按展开面积乘以系数1.15计算。
工程量的换算:150×1.15=172.54m2二、人工、机械系数的调整;由于施工图纸设计的工程项目内容,与定额规定的工程项目内容不尽相同,定额规定:在定额规定的范围内人工、机械的费用可以进行调整。
这部分内容一般常常容易漏算,这就要求你在平时多看定额的总说明、分部分项工程的说明和定额子目下的注或说明,记住或摘录下关于人工、机械调整的内容和系数。
例:有一基础梁,设计要求安装采用端头焊接的方法连接,查安徽省2000年综合定额02-202项预制混凝土基础梁子目,定额基价为:6842.6元/10M3,综合工日为25.84元/工日,含量为59.511工日/10m3。
电焊条3.14元/kg含量为0.784kg/10m3。
且下有注:预制混凝土基础梁安装,如果有电焊焊接,每10m3构件增加电焊条5.45kg,交流电焊机0.40台班,综合人工0.60工日。
这里的定额基价6842.6元/10M3就不能直接采用,换算如下:1)换算人工:59.511+0.60=60.111(工日)工日定额价=60.111×25.84=1553.268元/10m32) 换算材料:5.45+0.784=6.234kg电焊条材料定额价=6.234×4.8=29.92元/10m33) 换算机台班:这里只能查到直流电焊机的台班,无交流电焊机的台班,那我们就到定额的附录中《主要材料及机械单价表》去查差得交流电焊机的台班105元/台班。
