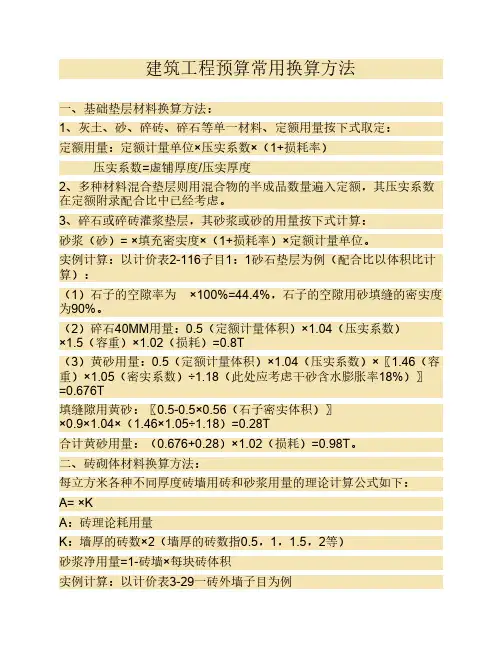

建筑工程预算常用换算方法一、基础垫层材料换算方法:1、灰土、砂、碎砖、碎石等单一材料、定额用量按下式取定:定额用量:定额计量单位×压实系数×(1+损耗率)压实系数=虚铺厚度/压实厚度2、多种材料混合垫层则用混合物的半成品数量遍入定额,其压实系数在定额附录配合比中已经考虑。
3、碎石或碎砖灌浆垫层,其砂浆或砂的用量按下式计算:砂浆(砂)= ×填充密实度×(1+损耗率)×定额计量单位。
实例计算:以计价表2-116子目1:1砂石垫层为例(配合比以体积比计算):(1)石子的空隙率为×100%=44.4%,石子的空隙用砂填缝的密实度为90%。
(2)碎石40MM用量:0.5(定额计量体积)×1.04(压实系数)×1.5(容重)×1.02(损耗)=0.8T(3)黄砂用量:0.5(定额计量体积)×1.04(压实系数)×〖1.46(容重)×1.05(密实系数)÷1.18(此处应考虑干砂含水膨胀率18%)〗=0.676T填缝隙用黄砂:〖0.5-0.5×0.56(石子密实体积)〗×0.9×1.04×(1.46×1.05÷1.18)=0.28T合计黄砂用量:(0.676+0.28)×1.02(损耗)=0.98T。
二、砖砌体材料换算方法:每立方米各种不同厚度砖墙用砖和砂浆用量的理论计算公式如下:A= ×KA:砖理论耗用量K:墙厚的砖数×2(墙厚的砖数指0.5,1,1.5,2等)砂浆净用量=1-砖墙×每块砖体积实例计算:以计价表3-29一砖外墙子目为例标准砖用量: =529.10块/M3凸出墙面砖线条、扣梁头、垫块、预制板头等增加0.268%,即529.10×(1+0.268%)=530.51块/M3,另计损耗:530.51×(1+1%)=536块/M3。

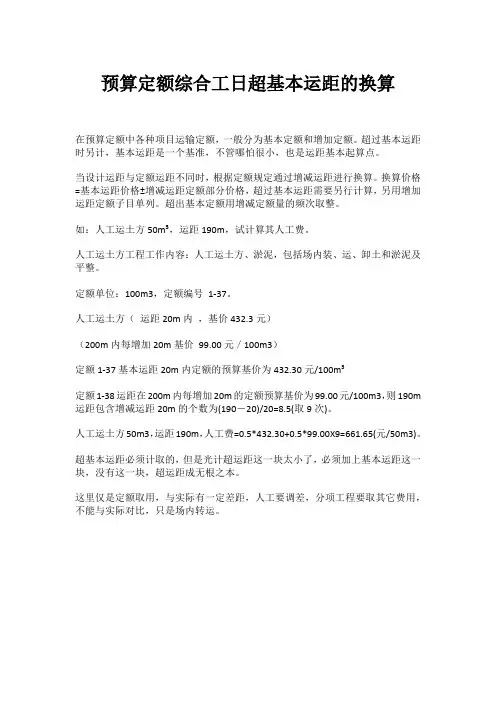

预算定额综合工日超基本运距的换算
在预算定额中各种项目运输定额,一般分为基本定额和增加定额。
超过基本运距时另计,基本运距是一个基准,不管哪怕很小,也是运距基本起算点。
当设计运距与定额运距不同时,根据定额规定通过增减运距进行换算。
换算价格=基本运距价格±增减运距定额部分价格,超过基本运距需要另行计算,另用增加运距定额子目单列。
超出基本定额用增减定额量的频次取整。
如:人工运土方50m³,运距190m,试计算其人工费。
人工运土方工程工作内容:人工运土方、淤泥,包括场内装、运、卸土和淤泥及平整。
定额单位:100m3,定额编号1-37。
人工运土方(运距20m内,基价432.3元)
(200m内每增加20m基价99.00元/100m3)
定额1-37基本运距20m内定额的预算基价为432.30元/100m³
定额1-38运距在200m内每增加20m的定额预算基价为99.00元/100m3,则190m 运距包含增减运距20m的个数为(190-20)/20=8.5(取9次)。
人工运土方50m3,运距190m,人工费=0.5*432.30+0.5*99.00X9=661.65(元/50m3)。
超基本运距必须计取的,但是光计超运距这一块太小了,必须加上基本运距这一块,没有这一块,超运距成无根之本。
这里仅是定额取用,与实际有一定差距,人工要调差,分项工程要取其它费用,不能与实际对比,只是场内转运。
公路工程预算定额换算方法解析公路工程预算定额换算方法是计算公路工程建设预算的一种方法,它将不同工程项目的设计数量和规模转化为相应的经济数量,便于预
算和比较不同工程项目的成本。
下面是公路工程预算定额换算方法的分步解析:
1.确定工程项目的设计数量和规模,如路面面积、路基深度、路
面厚度等。
这些数据通常由设计师提供,或者可根据实地考察和物料
调查得出。
2.根据工程项目的设计数量和规模,查找相应的预算定额表。
预
算定额表是一份标准化的工程计算表格,按照统一的方法和标准进行
计算和估算。
3.在预算定额表中找到对应的项目和规模,确定项目的预算定额。
预算定额是指每单位规模的工程项目所需要的经济费用,通常以人民
币元或美元表示。
4.根据工程项目的设计数量和规模,以及项目的预算定额,计算
工程项目的预算总额。
这个计算可用简单的数学公式完成,如预算总
额=设计数量×预算定额。
5.根据实际情况,适当调整预算总额。
在计算预算总额时,需考
虑到一些实际情况,如人工和材料价格的波动、货币汇率的影响、地
区差异等,可通过适当调整预算定额和工程项目规模来达到更为准确的预算总额。
一、预算定额换算处理的种类在单位工程预算编制时,可根据设计要求、作法说明、构造特征、施工方法等条件与定额中相应子项的设置条件〔如:工作内容、施工方法等〕相比较,假设完全相等、那么可直接套用相应定额子目;假设不相符,那么应根据定额规定,对定额进展换算或做一次性补充定额。
一般情况下,由于设计或施工的原因,致使一些工程工程做法的内容与定额局部完全不相符时,应对这些情况加以分析、区别对待,正确处理,大致可分为以下几种情况:1、与定额条件根本吻合,但定额规定应套用相近子目,不允许换算。
例如:定额第三分部人部说明第五条规定:“空斗墙定额,已综合了各种不同因素,在执行定额时,不管几斗几卧,均采用空斗墙定额,不得换算。
〞2、与定额条件确实不符,但定额规定执行相应定额,不允许换算。
例如:定额第四分部工程量计算规那么第3条规定:“楼层上的设备根底,按有梁板定额工程计算。
〞3、实际用工、用料、机械、部位等与定额条件局部不符,而定额规定允许换算调整。
例如:定额第三分局部部说明第三条规定:“定额中的砌筑砂浆如与设计要求不符时,可以换算。
〞4、由于新技术、新材料、新工艺等的采用,而定额中没有相近定额子目,那么应制定一次性补充定额,报地、市定额站批准执行。
5、工程实际确实与定额条件有较大差异,而定额又无明确规定者,那么应报请地、市定额站,请示处理方法。
二、预算定额的换算类型预算定额规定允许换算的换算类型大体上可分为四类。
即:1、定额乘系数换算。
根据系数所乘部位不同,又可分为:〔1〕定额综合基价乘以系数换算〔2〕定额全部人工乘系数换算〔3〕定额全部材料乘系数换算〔4〕定额全部机械乘系数换算〔5〕定额局部人工乘系数换算〔6〕定额局部材料系数换算〔7〕定额局部机械乘系数换算2、砂浆、混凝土强度等级、配合比换算3、木门窗木材断面的换算4、其它换算三、预算定额的换算方法〔一〕定额乘系数的换算这是一种最简单的换算方法。
根据定额的换算规定,定额基价或局部内容乘以系数换算,从而得到新的定额基价。

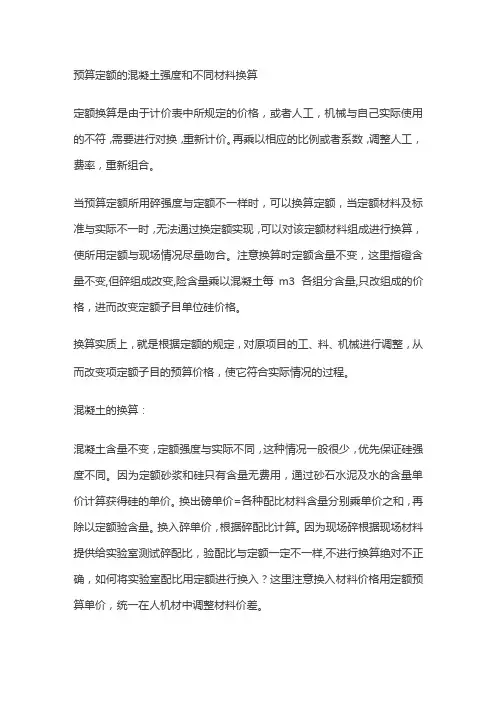

预算定额的混凝土强度和不同材料换算定额换算是由于计价表中所规定的价格,或者人工,机械与自己实际使用的不符,需要进行对换,重新计价。
再乘以相应的比例或者系数,调整人工,费率,重新组合。
当预算定额所用碎强度与定额不一样时,可以换算定额,当定额材料及标准与实际不一时,无法通过换定额实现,可以对该定额材料组成进行换算,使所用定额与现场情况尽量吻合。
注意换算时定额含量不变,这里指磴含量不变,但碎组成改变,险含量乘以混凝土每m3各组分含量,只改组成的价格,进而改变定额子目单位硅价格。
换算实质上,就是根据定额的规定,对原项目的工、料、机械进行调整,从而改变项定额子目的预算价格,使它符合实际情况的过程。
混凝土的换算:混凝土含量不变,定额强度与实际不同,这种情况一般很少,优先保证硅强度不同。
因为定额砂浆和硅只有含量无费用,通过砂石水泥及水的含量单价计算获得硅的单价。
换出磅单价=各种配比材料含量分别乘单价之和,再除以定额验含量。
换入碎单价,根据碎配比计算。
因为现场碎根据现场材料提供给实验室测试碎配比,验配比与定额一定不一样,不进行换算绝对不正确,如何将实验室配比用定额进行换入?这里注意换入材料价格用定额预算单价,统一在人机材中调整材料价差。
其换算公式为换算价格=原定额价格+定额混凝土用量X(换入混凝土单价-换出混凝士单价),只换混凝土强度,用试验室提供的混凝土配比或定额附录中混凝土砂浆配比表,定额系统混凝土材料量未自动变化,只调混凝土材料组分,达到调整混凝土整体价格。
某工程框架柱,设计为C35钢筋混凝土现浇,试确定框架柱的预算基价. 换算定额编号4-5[混凝土(碎20)C30]。
其预算基价为2007.62元/IOm3,混凝土定额用量为10∙15m3/IOm3。
确定换入、换出混凝土的基价(碎石5-20)o根据单位碎各组分材料量价计算出,换出混凝土预算基价1536.8115元∕10.15m3(定额单位为10m3)=151.41元/m3(42.5级水泥),这里从定额4-5中混凝土进行计算。
定额常见的换算类型及换算方法一、常见换算类型1、砌筑砂浆换算2、抹灰砂浆换算3、构件混凝土换算4、楼地面混凝土换算5、系数换算6、其他换算二、换算原因及公式1、砌筑砂浆的换算1)、换算原因当设计图纸要求的砌筑砂浆强度等级在预算定额中缺项时,就需要调整砂浆强度等级,求出新的定额基价。
2)、换算特点由于砂浆用量不变,所以人工、机械费不变,因而只换算砂浆强度等级和调整砂浆材料费。
3)、砌筑砂浆换算公式:换算后定额基价=原定额基价+定额砂浆用量×(换入砂浆基价-换出砂浆基价)2、抹灰砂浆换算1)、换算原因当设计图纸要求的抹灰砂浆配合比或抹灰厚度与预算定额的抹灰砂浆配合比或厚度不同时,就要进行抹灰砂浆换算。
2)、换算特点第一种情况:当抹灰厚度不变只换算配合比时,人工费、机械费不变,只调整材料费;第二种情况:当抹灰厚度发生时,砂浆用量要改变,因而人工费、机械费不变,因而人工费、材料费、机械费均要换算。
3)、换算公式:第一种情况的换算公式:换算后定额基价= 原定额基价+抹灰砂浆定额用量×(换出砂浆基价 - 换出砂浆基价)第二种情况换算公式:换算后定额基价= 原定额基价+(定额人工费+定额机械费)×(K-1)+∑(各层换入砂浆用量×换入砂浆基价-各层换出砂浆用量×换出砂浆基价)式中: K——工、机费换算系数,且K = 设计抹灰砂浆总厚÷定额抹灰砂浆总厚各层换入砂浆用量=(定额砂浆用量÷定额砂浆厚度)×设计厚度各层换出砂浆用量=定额砂浆用量3、构件混凝土换算1)、换算原因当设计要求构件采用的混凝土强度等级,在预算定额中没有相符合的项目时,就产生了混凝土强度等级或石子粒径的换算。
2)、换算特点混凝土用量不变,人工费、机械费不变,只换算混凝土强度等级或石子粒径。
3)、换算公式换算定额基价=原定额基价+定额混凝土用量×(换入混凝土基价-换出混凝土基价)4、楼地面混凝土换算1)、换算原因楼地面混凝土面层的定额单位一般是平方米。
一、预算定额换算处理的种类在单位工程预算编制时,可根据设计要求、作法说明、结构特征、施工方法等条件与定额中相应子项的设置条件(如:工作内容、施工方法等)相比较,若完全相等、则可直接套用相应定额子目;若不相符,则应根据定额规定,对定额进行换算或做一次性补充定额。
一般情况下,由于设计或施工的原因,致使一些工程项目做法的内容与定额局部完全不相符时,应对这些情况加以分析、区别对待,正确处理,大致可分为以下几种情况:1、与定额条件基本吻合,但定额规定应套用相近子目,不允许换算。
例如:定额第三分部人部说明第五条规定:“空斗墙定额,已综合了各种不同因素,在执行定额时,不论几斗几卧,均采用空斗墙定额,不得换算。
”2、与定额条件确实不符,但定额规定执行相应定额,不允许换算。
例如:定额第四分部工程量计算规则第3条规定:“楼层上的设备基础,按有梁板定额项目计算。
”3、实际用工、用料、机械、部位等与定额条件部分不符,而定额规定允许换算调整。
例如:定额第三分部分部说明第三条规定:“定额中的砌筑砂浆如与设计要求不符时,可以换算。
”4、由于新技术、新材料、新工艺等的采用,而定额中没有相近定额子目,则应制定一次性补充定额,报地、市定额站批准执行。
5、工程实际确实与定额条件有较大差异,而定额又无明确规定者,则应报请地、市定额站,请示处理办法。
二、预算定额的换算类型预算定额规定允许换算的换算类型大体上可分为四类。
即:1、定额乘系数换算。
根据系数所乘部位不同,又可分为:(1)定额综合基价乘以系数换算(2)定额全部人工乘系数换算(3)定额全部材料乘系数换算(4)定额全部机械乘系数换算(5)定额部分人工乘系数换算(6)定额部分材料系数换算(7)定额部分机械乘系数换算2、砂浆、混凝土强度等级、配合比换算3、木门窗木材断面的换算4、其它换算三、预算定额的换算方法(一)定额乘系数的换算这是一种最简单的换算方法。
根据定额的换算规定,定额基价或部分内容乘以系数换算,从而得到新的定额基价。
造价常见定额换算及换算方法造价常见定额换算及换算方法乘系数换算是指在使用预算定额项目时,定额的一部分或全部乘以规定的系数。
下面是小编为大家分享造价常见定额换算及换算方法,欢迎大家阅读浏览。
一、常见换算类型1、砌筑砂浆换算2、抹灰砂浆换算3、构件混凝土换算4、楼地面混凝土换算5、系数换算6、其他换算二、换算原因及公式1、砌筑砂浆的换算1)、换算原因当设计图纸要求的砌筑砂浆强度等级在预算定额中缺项时,就需要调整砂浆强度等级,求出新的定额基价。
2)、换算特点由于砂浆用量不变,所以人工、机械费不变,因而只换算砂浆强度等级和调整砂浆材料费。
3)、砌筑砂浆换算公式:换算后定额基价=原定额基价+定额砂浆用量x(换入砂浆基价-换出砂浆基价)2、抹灰砂浆换算1)、换算原因当设计图纸要求的抹灰砂浆配合比或抹灰厚度与预算定额的抹灰砂浆配合比或厚度不同时,就要进行抹灰砂浆换算。
2)、换算特点第一种情况:当抹灰厚度不变只换算配合比时,人工费、机械费不变,只调整材料费;第二种情况:当抹灰厚度发生时,砂浆用量要改变,因而人工费、机械费不变,因而人工费、材料费、机械费均要换算。
3)、换算公式:第一种情况的换算公式:换算后定额基价=原定额基价+抹灰砂浆定额用量x(换出砂浆基价-换出砂浆基价)第二种情况换算公式:换算后定额基价=原定额基价+(定额人工费+定额机械费)x(K-1)+sum;(各层换入砂浆用量x换入砂浆基价-各层换出砂浆用量x换出砂浆基价)式中:K--工、机费换算系数,且K=设计抹灰砂浆总厚divide;定额抹灰砂浆总厚各层换入砂浆用量=(定额砂浆用量divide;定额砂浆厚度)x设计厚度各层换出砂浆用量=定额砂浆用量3、构件混凝土换算1)、换算原因当设计要求构件采用的混凝十强度等级,在预算定额中没有相符合的项目时,就产生了混凝十强度等级或石子粒径的换算。
2)、换算特点混凝土用量不变,人工费、机械费不变,只换算混凝土强度等级或石子粒径。
