掘进工作面瓦斯抽采及预抽效果评估
- 格式:docx
- 大小:38.91 KB
- 文档页数:6
xx公司xxx工作面瓦斯抽采达标评判报告第一部分工作面概况及防突措施一、工作面概况本工作面井下西邻xxxx工作面(未采),南邻西胶带运输大巷、西辅助运输大巷、西回风大巷(北),东邻xxx工作面(未采),北抵XX矿矿界(相邻开元矿)。
本工作面位于一水平,地面标高1082.0-1140.5m,工作面标高605.1-697.4m,埋藏深度398.5~488.5m。
该面地表位于位于XX、XX村以北;XX村以东;XX村以的黄土塬、XX及沟谷地带。
该面南部有新陈高压线25-26铁塔穿过,回采期间需加强地面观测。
工作面走向长1641.5m,倾斜长240m,面积393960m2。
煤层平均厚度为 2.4m,可采储量为1257520.3吨。
工作面布置及通风系统图见附图一:xxx综采工作面通风系统图。
2010年5月我公司委托煤炭科学研究总院沈阳研究院完成的《3#煤层煤与瓦斯突出危险性鉴定报告》中指出,我公司3#煤原始瓦斯含量在11.77-14.89 m3/t 之间,原始瓦斯压力在1.24-2.44MP之间,具有煤与瓦斯突出危险性。
二、防突设计根据工作面设计采长,在回采工作面进、回风顺槽掘进过程中,均匀布置5个孔深为120米的预测预报钻孔,进行预测预报;无论预测预报值是否≥8m³/t,均施工深度为130米、孔间距3米的本煤层钻孔,在理论计算抽采达标后,对工作面进行区域效果检验。
区域效果检验工作面抽采达标后,用局部预测预报的方法进行区域验证。
在回采过程中采用测定钻屑量和K1值的方法进行局部预测预报;工作面每间隔1.5米布置一个卸压孔,孔深18米,孔径75mm,卸压孔超前预留7-10米。
待卸压孔全部施工完毕后,用局部预测预报的方法进行局部防突措施效果检验,合格后进行生产,否则不得生产。
第二部分抽采基础条件评判我公司已于2010年9月委托太原煤科院完成了《xx公司矿井瓦斯抽采初步设计》,其中规划了矿井瓦斯抽采方案以及采掘工作面的瓦斯抽采施工设计。
瓦斯抽采达标评判制度一、制度背景瓦斯抽采是一项复杂而危险的工作,如果不加严格的管理和规范,可能会导致事故的发生。
为了确保瓦斯抽采工作的安全和高效进行,需要建立一套科学、完善的瓦斯抽采达标评判制度。
二、制度目的该制度的目的是为了规范瓦斯抽采工作,确保瓦斯抽采达到国家和行业的标准,保障工作人员的生命财产安全,防止瓦斯事故的发生。
三、制度内容1.抽采设备要求:(1)抽采设备必须符合国家和行业标准,经过检测合格后方可使用。
(2)抽采设备必须具备防爆、防火等安全保护措施,并定期检修和维护。
(3)抽采设备应当设计合理,能够高效抽采瓦斯。
(4)抽采设备的操作人员应具有相关技术资质,并接受过足够的培训。
2.抽采过程要求:(1)在进行抽采工作前,必须对抽采区域进行详细的勘察和评估,确定瓦斯生成和分布的情况,做好防护措施。
(2)抽采工作必须按照既定的工艺流程进行,包括抽采周期、抽采方式、抽采量等。
(3)在进行抽采过程中,必须保持通风良好,及时排除瓦斯和有害气体。
(4)抽采过程中必须进行定期的瓦斯浓度测试,并记录结果。
(5)在抽采过程中,必须配备足够的安全设施,如灭火器、急救箱等,并定期进行检查和维护。
3.抽采达标评判标准:(1)瓦斯抽采工作达标的基本要求是瓦斯浓度低于国家和行业规定的安全标准。
(2)根据抽采区域的特点和瓦斯生成量,制定相应的瓦斯抽采工艺及达标要求。
(3)定期进行瓦斯浓度检测,若发现瓦斯浓度超过安全标准,必须采取相应的措施,如增加抽采量或者改变抽采方式。
(4)瓦斯抽采达标评判应公开透明,有明确的评判标准和程序。
四、制度实施1.对于新建瓦斯抽采工程:(1)在进行施工前,必须进行详细的工程设计,包括安全措施的设计和瓦斯抽采工艺的制定。
(2)施工过程中,必须按照设计要求进行,并经过验收合格后方可投入使用。
2.对于已建成瓦斯抽采工程:(1)必须进行定期的瓦斯抽采达标评判,包括瓦斯浓度检测和工艺的调整。
(2)存在瓦斯浓度超过安全标准的问题,必须采取改进措施,并进行验收合格后方可继续使用。
2024年抽采达标评判报告管理制度范本1.采用预抽煤层瓦斯治理措施的采掘工作面、揭煤工作面预抽煤层瓦斯后必须按照《____(集团)公司矿井瓦斯抽采达标评判细则(试行)》的要求进行抽采达标评判并编制抽采达标评判报告。
2.抽采达标评判报告实行审查审批制度。
报告由矿总工程师组织防突办及有关部门进行资料的搜集、整理和分析后编制,组织防突办、生产技术部、安监部、通风瓦斯等部门对报告进行审核后,由驻矿安监处长组织以上有关部门进行审查并提出审查意见,经矿长审定签字后报集团公司批准。
3.上报集团公司审批必须按办公程序进行,即以请示上报集团公司办公室,领导阅批办理。
集团公司实行定期审批制度,上报集团公司审批资料需在定期三天前上报办公室,并将明件材料和电子材料交有关审查部门,以便提前预审。
4.在实施抽放钻孔时必须按经审批程序批准的设计和不同施钻条件的施工设计进行施工,并在实施治理工程时按《防治煤与瓦斯突出规定》要求实测煤层原始瓦斯参数,为治理、消突评价和抽采达标评判提供准确依据。
5.采用预抽煤层瓦斯区域防突措施时,必须依据实际直接测定的预抽区域煤层残余瓦斯压力或者残余瓦斯含量为主要指标进行措施效果检验。
根据预抽前的瓦斯含量及抽、排瓦斯量等参数间接计算的残余瓦斯含量、压力值作为辅助佐证指标。
16.消突评价、抽采达标评判支撑材料必须真实可靠,归类建档管理,备查。
要求钻孔按设计施工、记录参数(以测量导线控制施钻点和单孔的开孔位置、方位、倾角、孔深、孔径,钻孔轨迹岩性描述,施工时间、施工人员、验收人员、有无异常情况描述)真实齐全;各种记录台账(钻孔施工原始记录单、钻孔施工原始报表、钻孔施工原始资料汇总表、钻孔管理卡片、区域支管瓦斯抽放观测记录表、区域瓦斯抽放观测原始记录台账、区域单孔抽放观测台账、区域瓦斯抽放累计表等资料)观测、记录、审核无误;评价区域有效在线监控(具有累计计量功能),提供可靠的抽放量;实测残余瓦斯含量、压力符合操作程序等有关要求,指标数值小于《防治煤与瓦斯突出规定》规定的临界值、残余可解析瓦斯含量指标符合瓦斯抽采aq标准要求;竣工资料规范。
前言太原华润煤业有限公司原相煤矿<以下简称“原相煤矿”)井田位于山西省古交市原相乡原相村以东,距古交市区约14km,行政区划属古交市原相乡管辖。
井田地理坐标:北纬37°45′26″~37°48′36″,东经112°03′54″~112°07′39″。
依据山西省煤矿企业兼并重组整合工作领导组办公室文件《关于太原市古交市煤矿企业兼并重组整合方案<部分)的批复》<晋煤重组办发【2009】79号)及《关于山西华润煤业有限公司新桃园煤矿等10处煤矿企业兼并重组整合方案<调整)的批复》<晋煤重组办发【2018】43号),山西金业煤焦化集团有限公司古交原相煤矿为单独保留矿井。
山西金业煤焦化集团有限公司古交原相煤矿主体变更为华润电力控股有限公司,企业名称核准为太原华润煤业有限公司原相煤矿。
批准开采02、2、4、6、8、9号煤层,批准生产规模0.90Mt/a,批准井田面积18.2505km2,批准开采+810m~+620m 标高。
根据山西省煤炭工业厅晋煤瓦发【2018】655号《关于山西太原华润煤业有限公司原相煤矿02、2号煤层矿井瓦斯涌出量预测的批复》,太原华润煤业有限公司原相煤矿预测为高瓦斯矿井。
矿井生产能力达到0.9Mt/a条件下,开采02、2号煤层时,矿井最大绝对瓦斯涌出量105.13m3/min,最大相对瓦斯涌出量55.51m3/t,采煤工作面最大绝对瓦斯涌出量为59.33m3/min,掘进工作面最大绝对瓦斯涌出量为5.83m3/min。
原相煤矿的邻近矿井屯兰煤矿的2号煤层于2018年已经鉴定为具有煤与瓦斯突出危险性煤层<02号层未做过鉴定),2018年9月原相煤矿委托煤炭科学研究总院沈阳研究院对矿井02、2号进行了突出鉴定,鉴定结果未批复前,原相煤矿按煤与瓦斯突出矿井管理。
根据《煤矿瓦斯抽采达标暂行规定》<安监总煤装〔2018〕163号)第七条,开采有煤与瓦斯突出危险煤层的矿井必须进行瓦斯抽采,并实现抽采达标;原相矿10211采煤工作面采用顺层钻孔预抽回采区域煤层瓦斯作为区域防突措施。
瓦斯抽采达标效果评价一、简介我矿目前现有10211工作面采用四巷布置(两进两回),坚持“、先抽后采、边采边抽”的原则,工作面回采预抽时间不少于6个月,确保煤层瓦斯含量降到7m3/t以下,抽采各项指标达到规定要求,为安全回采提供可靠保证。
我10211工作面于2010年6月施工本煤层钻孔,分别在皮带顺槽施工本煤层钻孔102个;轨道顺槽施工本煤层钻孔105个,施工裂隙带钻孔55个;回风尾巷施工邻近层钻孔77个m。
二、抽采系统10211回风尾巷Φ273mm铁管——→第一回风巷Φ426mm铁管——→第二总回风巷Φ529mm铁管——→地面Φ630mm铁管——→瓦斯泵站三、钻孔瓦斯浓度在施工过程中钻孔初期内瓦斯浓度范围为70%—80%,主管瓦斯浓度范围为24%—27%;现主管瓦斯浓度范围为10%—12%;钻孔瓦斯浓度范围为5%—15%。
目前10211工作面瓦斯抽放钻孔内瓦斯浓度从开始的80%下降到15%左右,工作面回风瓦斯浓度从0.5%降到0.16%;矿井回风瓦斯浓度从0.3%降到0.17%。
目前实测参数:抽放负压 350~400mmHg,日均抽放流量为22.55 m3/min,抽放纯瓦斯量2.65m³/min,瓦斯浓度6~12%。
矿井抽放率为49%,累计抽采瓦斯3564111m3,达到回采工作面预抽效果。
四、瓦斯达标效果评价制定原相煤矿瓦斯防治效果评价制度。
一、建立机构明确责任成立煤矿瓦斯防治效果评价领导小组:组长:李永平副组长:亢开峰李占有王美王国权成员:余洋高轶王先红杨润久李傲玉领导小组下设瓦斯达标效果评价办公室,办公室设在通风区,余洋兼办公室主任。
瓦斯防治效果评价领导小组的主要职责是组织审查矿井采掘工作面的瓦斯灾害安全评价情况;核实矿采掘地点是否存瓦斯灾害发生的可能性;对瓦斯防治措施提出指导性意见;通报瓦斯防治综合评价结果;指定重点监控项目,并将监控项目落实到人;定期督促检查瓦斯灾害隐患处理情况。
煤矿瓦斯抽采基本指标1. 煤矿瓦斯抽采概述煤矿瓦斯抽采是指通过特定设备和技术手段将煤矿中产生的瓦斯(主要成分为甲烷)抽出,以降低煤矿瓦斯浓度并防止瓦斯爆炸事故的发生。
瓦斯抽采在煤矿安全生产中起着重要的作用,是保障矿工生命安全和煤矿生产稳定的关键环节。
2. 煤矿瓦斯抽采基本指标煤矿瓦斯抽采的基本指标主要包括瓦斯抽采量、抽采效果和瓦斯含量三个方面。
2.1 瓦斯抽采量瓦斯抽采量是指单位时间内矿井中瓦斯的抽采量,通常以立方米/秒或立方米/分为单位。
瓦斯抽采量的大小直接关系到矿井瓦斯积聚的程度和煤矿安全生产的稳定性。
瓦斯抽采量过大或过小都会对矿井安全造成影响,因此需要根据具体矿井情况和瓦斯产量确定合理的瓦斯抽采量。
2.2 抽采效果抽采效果是指进行瓦斯抽采后矿井中瓦斯浓度的变化程度。
通过抽采设备的作用,矿井中的瓦斯浓度得到降低,达到安全的瓦斯浓度范围,以避免瓦斯积聚形成爆炸的危险。
抽采效果的评估通常采用瓦斯抽采前后瓦斯浓度的变化幅度来衡量,变化幅度越大,抽采效果越好。
2.3 瓦斯含量瓦斯含量是指煤矿中瓦斯的含量,通常用体积百分比(%)表示。
瓦斯含量的高低直接关系到矿井的瓦斯危险程度。
瓦斯含量过高容易引发瓦斯爆炸事故,而瓦斯含量过低则可能对煤矿生产造成影响。
因此,瓦斯含量的监测和控制对煤矿的安全生产非常重要。
3. 煤矿瓦斯抽采基本指标的影响因素煤矿瓦斯抽采基本指标受多种因素的影响,包括矿井地质条件、工作面瓦斯产量、抽采设备性能等。
3.1 矿井地质条件矿井地质条件是指矿井中煤层的构造、裂隙、岩性等因素。
矿井地质条件的好坏会直接影响到瓦斯的产生和积聚情况,进而影响瓦斯抽采的效果和指标。
3.2 工作面瓦斯产量工作面瓦斯产量是指工作面单位时间内产生的瓦斯量。
工作面瓦斯产量的大小与矿井的开采速度、煤层的瓦斯赋存条件等有关。
工作面瓦斯产量的变化直接影响到瓦斯抽采量的大小。
3.3 抽采设备性能抽采设备性能包括设备的抽采效率、抽采功率等因素。

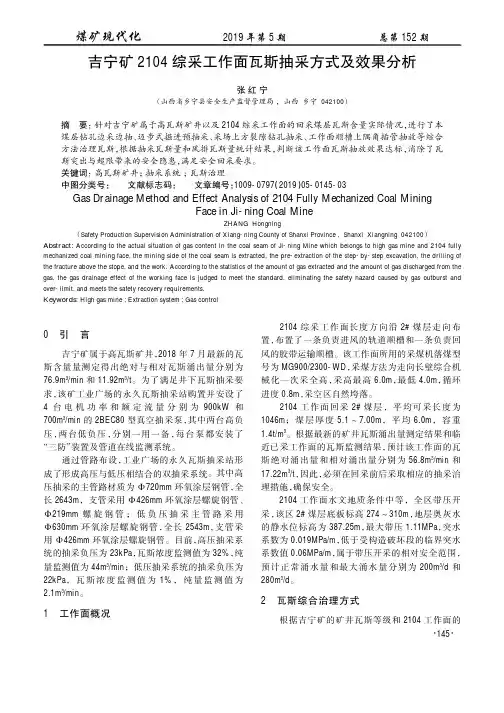

吉宁矿2104综采工作面瓦斯抽采方式及效果分析张红宁(山西省乡宁县安全生产监督管理局,山西乡宁042100)摘要:针对吉宁矿属于高瓦斯矿井以及2104综采工作面的回采煤层瓦斯含量实际情况,进行了本煤层钻孔边采边抽、迈步式掘进预抽采、采场上方裂隙钻孔抽采、工作面顺槽上隅角插管抽放等综合方法治理瓦斯,根据抽采瓦斯量和风排瓦斯量统计结果,判断该工作面瓦斯抽放效果达标,消除了瓦斯突出与超限带来的安全隐患,满足安全回采要求。
关键词:高瓦斯矿井;抽采系统;瓦斯治理中图分类号:文献标志码:文章编号:1009-0797(2019)05-0145-03Gas Drainage Method and Effect Analysis of2104Fully Mechanized Coal MiningFace in Ji-ning Coal MineZHANG Hongning(Safety Production Supervision Administration of Xiang-ning County of Shanxi Province,Shanxi Xiangning042100)Abstract:According to the actual situation of gas content in the coal seam of Ji-ning Mine which belongs to high gas mine and2104fully mechanized coal mining face,the mining side of the coal seam is extracted,the pre-extraction of the step-by-step excavation,the drilling of the fracture above the stope,and the work.According to the statistics of the amount of gas extracted and the amount of gas discharged from the gas,the gas drainage effect of the working face is judged to meet the standard,eliminating the safety hazard caused by gas outburst and over-limit,and meets the safety recovery requirements.Keywords:High gas mine;Extraction system;Gas control0引言吉宁矿属于高瓦斯矿井,2018年7月最新的瓦斯含量量测定得出绝对与相对瓦斯涌出量分别为76.9m3/min和11.92m3/t。
采掘工作面瓦斯抽采达标评判报告编制参考提纲XXX公司XXX煤矿XXX工作面瓦斯抽采达标评判报告(编制参考提纲)主要负责人:总工程师:审核人:编制人:编制单位:编制日期:XXX工作面瓦斯抽采达标评判报告会审表目录第一章工作面概况1.1 工作面基本情况1.2 地层与构造1.3 煤层和顶底板1.4 通风与瓦斯情况第二章工作面瓦斯抽采情况2.1 瓦斯抽采设计概要2.2 瓦斯抽采工程实施简要情况2.3 瓦斯预抽时间第三章瓦斯抽采基础条件达标评判第四章瓦斯抽采效果达标评判4.1 预抽钻孔有效控制范围界定4.2 预抽钻孔均匀程度评价4.3 预抽达标评判单元划分4.4 计算预抽瓦斯效果指标4.5 实测预抽瓦斯效果指标4.6 瓦斯抽采效果达标评判第五章瓦斯抽采达标评判结论第一章工作面概况1.1 工作面基本情况采煤工作面:1)工作面要素和四邻情况:工作面走向、斜长、储量、标高、埋深、回采工艺以及工作面四邻开采的详细情况;2)巷道布置:工作面布置简图,巷道名称,支护形式、支护材料、设计断面等。
3)服务期限:回采工作面计划日产量、月产量及服务期限情况。
据进工作面:1)掘进工作面要素及四邻情况:巷道名称、用途、设计长度、标高、埋深,据进面四邻回采、据进情况及附近是否有煤与瓦斯突出点、突出点具体位置;2)据进工艺及支护情况:掘进工艺、支护形式、支护材料、设计断面等。
3)据进期限:据进工作面日进尺,掘进期限等情况。
1.2 地层与构造1)含煤地层:含煤地层基本情况;2)工作面地层柱状图;3)地质构造:断层、陷落柱、褶曲、薄煤带等的分布情况,工作面地质探测情况,地质构造对工作面开采及顶板管理是否有影响。
1.3 煤层和顶底板1)开采煤层:开采煤层编号、厚度、倾角、煤种、夹研情况、软分层厚度、硬度等;2)上下邻近煤层:上下邻近煤层与开采煤层间距,厚度等;3)顶底板岩性:上至老顶、下至老底,顶底板岩性对工作面支护影响等。
1.4 通风与瓦斯情况1)通风情况:结合相邻已采掘工作面瓦斯涌出等情况,计算工作面计划配风量、预计瓦斯涌出量等;2)瓦斯情况:工作面原始瓦斯含量W,原始瓦斯压力P,透气性系数入,煤层坚固性系数f,瓦斯放散初速度△P,吸附常数a、b值,钻孔衰减系数,如为突出煤层还要说明区城预测突出危险性及该工作面处于区域预测结果哪个区域等情况(危险区或无危险区)。
瓦斯抽采能力评估报告评估报告:瓦斯抽采能力评估引言:瓦斯抽采是一项重要的工程措施,旨在减少煤矿等矿山中的瓦斯积聚量,降低矿山事故风险,保护矿工的安全。
本报告将通过评估瓦斯抽采的能力,分析其在降低瓦斯浓度、保障安全生产方面的效果。
瓦斯抽采能力评估方法:1. 抽采设备的评估:评估设备的工作状态、功率、效率等指标,如抽采风机的风量、扬程、电机功率等。
2. 井筒通风系统的评估:评估井口区域的通风情况、管道状况、风量等指标。
3. 实测数据分析:通过实际抽采效果的实测数据,分析和评估瓦斯抽采设备的效果。
瓦斯抽采能力评估结果分析:1. 设备评估结果:经对抽采设备进行评估发现,抽采设备的工作状态良好,各项指标符合设计要求。
设备功率适中,能够提供足够的抽采能力。
2. 井筒通风系统评估结果:经评估发现,井口通风情况较好,风量稳定,风道状况良好,能满足瓦斯抽采的需求。
3. 实测数据分析结果:通过对实际抽采效果的实测数据进行分析,发现瓦斯抽采效果良好。
瓦斯浓度得到有效降低,保障了矿工的安全生产。
瓦斯抽采能力评估结论:基于抽采设备良好的工作状态、井口通风系统良好的状况以及实测数据的分析结果,可以得出以下结论:1. 抽采设备具备足够的功率和效率,能够保证瓦斯抽采的能力。
2. 井口通风系统运行良好,能够稳定地提供足够的风量,满足瓦斯抽采的需求。
3. 瓦斯抽采的实际效果良好,瓦斯浓度得到有效降低,保障了矿工的安全生产。
改进建议:尽管瓦斯抽采能力评估结果良好,但仍有以下改进建议:1. 针对抽采设备,应定期进行维护保养,确保其工作状态的稳定和可靠性。
2. 针对井口通风系统,应加强风道的巡检和管道的维护,确保其正常运行和通风效果。
3. 针对实测数据分析,应加强数据采集和分析工作,确保对瓦斯抽采效果的及时监测和评估。
结语:瓦斯抽采是矿山等工业环境中的重要工程措施,通过评估瓦斯抽采的能力,可以分析其在降低瓦斯浓度、保障安全生产方面的效果。
采煤工作面瓦斯抽采及预抽效果评估㈠回采工作面进行瓦斯抽采前,必须进行瓦斯抽采施工设计。
施工设计包括抽采钻孔布置图、钻孔参数表(钻孔直径、间距、开孔位置、钻孔方位、倾角、深度等)、施工要求、钻孔(钻场)工程量、施工设备与进度计划、有效抽瓦斯时间、预期效果以及组织管理、安全技术措施等。
施工设计相关文件应当由矿技术负责人批准。
㈡要对预抽区域的瓦斯含量(压力)进行实测或计算,然后根据预抽区域煤层特性(孔隙率、透气性系数)、开采设计、通风设计、钻孔抽采有效半径等,进行区域抽采设计。
抽采设计要明确钻孔密度、钻孔终孔直径、主干管管径、预抽时间等。
预抽时间应根据煤层残余瓦斯压力(含量)、可解吸瓦斯量来确定。
㈢瓦斯抽采工程必须严格按设计施工,施工结束进行竣工验收,并形成验收报告。
瓦斯抽采工程竣工图纸、其他竣工资料及验收报告等由矿井相关责任人签字。
瓦斯抽采工程竣工资料(图)除与设计对应的内容外,还应包括开工时间、竣工时间以及工程施工过程中的异常现象(如喷孔、顶钻、卡钻等)等内容。
㈣计量测点布置应当满足瓦斯抽采达标评价的需要,在泵站、主管、干管、支管及需要单独评价的区域分支、钻场等布置测点。
㈤接抽后及时测流,孔口负压不得低于13Kpa,要求每旬至少测定一次抽放参数,详细记录:负压、动压、浓度、温度、大气压等参数,出井后,将现场测流原始记录交通风科,通风科对所测数据进行检查,及时将所测数据填写在《测流报表》上,测流人员下次测定时,再到通风科领取。
停止抽采后,通风科必须将测流原始记录交档案室保存。
抽采达标作为上报措施和区域效果检验的前提条件。
㈥瓦斯抽采效果评判⒈工作面基本概况⑴工作面布置及相邻位置关系。
工作面井巷工程及防突工程量,顶板管理方法等。
周边巷道布置及瓦斯抽采情况、煤层开采情况等。
⑵工作面瓦斯地质情况①地质构造:工作面区域地质情况,参照工作面地质说明书,按。
矿井瓦斯抽采达标评判细则1. 引言矿井瓦斯是在煤矿、金属矿山等矿井中产生的一种危险气体。
为了保障矿工的生命安全和提高矿井生产效率,矿井瓦斯抽采工作必不可少。
本文将制定矿井瓦斯抽采达标评判细则,旨在确保矿井瓦斯抽采工作符合相关规定标准,降低矿井瓦斯爆炸的风险。
2. 目的本文的主要目的是制定一套客观、准确的矿井瓦斯抽采达标评判细则,用于评判矿井瓦斯抽采工作是否达标。
通过评判细则,可以对矿井瓦斯抽采工作进行全面、科学的评估,及时发现问题并采取相应措施进行改进。
3. 评判细则内容矿井瓦斯抽采达标评判细则主要包括以下几个方面:3.1 瓦斯抽采设备•瓦斯抽采设备的种类、规格和数量是否符合矿山安全规定;•瓦斯抽采设备的性能是否稳定,能够满足矿井瓦斯抽采的要求;•瓦斯抽采设备的维护保养是否及时、完善。
3.2 瓦斯抽采系统•瓦斯抽采系统的设计方案是否符合矿山安全规定;•瓦斯抽采系统的管道布局是否合理,是否存在死角;•瓦斯抽采系统的运行状态是否稳定,抽采效果是否良好。
3.3 瓦斯抽采效果•矿井瓦斯浓度是否达到国家标准限值;•矿井瓦斯抽采效果是否达到矿山安全要求;•矿井瓦斯抽采过程中是否发生瓦斯事故的记录。
3.4 安全管理措施•矿井瓦斯抽采过程中是否执行了相关安全规定;•矿井瓦斯抽采工作人员是否进行了安全培训;•矿井瓦斯抽采作业现场是否进行了安全检查和防护措施。
4. 评判方法为了对矿井瓦斯抽采工作进行科学、客观的评估,可以采用以下评判方法:•检查瓦斯抽采设备和系统的安装情况,核对其与设计方案是否一致;•测量矿井瓦斯浓度,与国家标准限值进行对比;•跟踪记录矿井瓦斯抽采过程,发现问题及时进行整改;•进行安全巡检,对矿井瓦斯抽采作业现场进行检查和评估。
5. 结论矿井瓦斯抽采达标评判细则对于矿山安全生产具有重要意义。
通过制定矿井瓦斯抽采达标评判细则,可以规范矿井瓦斯抽采工作,提高矿山生产效率,降低矿井瓦斯爆炸的风险。
同时,评判细则的实施还需要配合相应的检测和监管机制,确保矿井瓦斯抽采达标评判的有效性和可行性。
文家坝一矿瓦斯抽采达标评判细则第一章总则第一条为加强矿井的瓦斯抽采管理,规范瓦斯抽采,有效预防瓦斯事故,根据《煤矿瓦斯抽采达标暂行规定》、《煤矿安全规程》、《防治煤与瓦斯突出规定》、《煤矿瓦斯抽放规范》《煤矿瓦斯等级鉴定暂行办法》等有关规定,特制定《煤矿瓦斯抽采达标评判细则》(以下简称《细则》)。
第二条本《细则》适用于文家坝一矿井下所有的瓦斯抽采地点。
第三条应当对瓦斯抽采的基础条件和抽采效果进行评判。
在基础条件满足瓦斯先抽后采要求的基础上,再对抽采效果是否达标进行评判。
工作面采掘作业前,应当编制瓦斯抽采达标评判报告,并经总工程师和矿长批准。
瓦斯抽采达标后方可进行采掘作业。
第二章瓦斯抽采基础条件评判细则第四条未按《煤矿瓦斯抽采暂行规定》要求建立瓦斯抽采系统,或者瓦斯抽采系统没有正常、连续运行的,则为抽采基础条件不达标。
(一)、凡符合下列情况之一的矿井,而未建立地面永久瓦斯抽采系统或井下临时瓦斯抽采系统进行瓦斯抽采的,判定为抽采基础条件不达标。
1、开采具有煤与瓦斯突出危险煤层的;2、一个采煤工作面绝对瓦斯涌出量大于5m3/min或一个掘进工作面绝对瓦斯出量大于3m3/min。
3、矿井绝对瓦斯涌出量大于或等于40m3/min;4、矿井年产量为1.0Mt~1.5Mt的矿井,绝对瓦斯涌出量大于30m3/min;5、矿井年产量0.6Mt~1.0Mt的矿井,绝对瓦斯涌出量大于大于25m3/min;6、矿井年产量0.4Mt~1.0Mt的矿井,绝对瓦斯涌出量大于大于25m /min;7、矿井年产量等于或小于0.4Mt的矿井,绝对瓦斯涌出量大于大于15m3/min。
8、虽不符合以上条件,但使用通风方法解决瓦斯问题不合理的。
(二)、同时具有煤层瓦斯预抽和采空区瓦斯抽采方式的矿井,还应根据需要分别建立高、低负压抽采瓦斯系统。
(三)、瓦斯抽采系统未保证正常、连续的运行,未建立相关措施、记录的,则判定为抽采基础条件不达标。
XX煤矿石门揭煤及采掘工作面瓦斯预抽效果评价技术要求XX煤矿石门揭煤及采掘工作面瓦斯预抽效果评价技术要求1、石门揭煤采用穿层钻孔预抽效果评价技术要求:瓦斯预抽率45%=瓦斯抽采量/瓦斯储量瓦斯抽采量:计算指标值时间段内的抽采瓦斯总量(m3)。
瓦斯储量:预抽钻孔控制范围内的煤体储存瓦斯量(m3)。
2、煤巷掘进工作面采用条带式穿层钻孔预抽效果评价技术要求:(1)实行分单元评价,每预抽评价单元长度不小于100m。
(2)瓦斯预抽率35%=瓦斯抽采量/瓦斯储量瓦斯抽采量:计算指标值时间段内单元煤体的抽采瓦斯总量(m3)。
瓦斯储量:单元预抽钻孔控制范围内的煤体储存瓦斯量(m3)。
3、回采工作面采用网络式穿层钻孔预抽效果评价技术要求:(1)实行分单元评价,每预抽评价单元长度不小于100m。
(2)瓦斯预抽率30%=瓦斯抽采量/瓦斯储量瓦斯抽采量:计算指标值时间段内单元煤体的抽采瓦斯总量(m3)。
瓦斯储量:单元预抽钻孔控制范围内的煤体储存瓦斯量(m3)。
4、回采工作面采用两巷顺层钻孔预抽效果评价技术要求:(1)实行分单元评价,每预抽评价单元长度不小于100m。
(2)瓦斯预抽率30%=瓦斯抽采量/瓦斯储量瓦斯抽采量:计算指标值时间段内单元煤体的抽采瓦斯总量(m3)。
瓦斯储量:单元预抽钻孔控制范围内的煤体储存瓦斯量(m3)。
5、煤巷掘进工作面顺层长钻孔预抽效果评价技术要求:(1)分茬评价。
(2)瓦斯预抽率30%=瓦斯抽采量/瓦斯储量瓦斯抽采量:计算指标值时间段内单元煤体的抽采瓦斯总量(m3)。
瓦斯储量:单元预抽钻孔控制范围内的煤体储存瓦斯量(m3)。
煤矿井下瓦斯抽采效果评价技术标准(探究)1 范围本标准基于自身公司经历及行业有关标准总结归纳,标准规定了煤矿井下瓦斯抽采工作中涉及的瓦斯抽采评价单元的定义和划分技术及抽采达标评价技术。
本标准适用于煤矿井下区域、局部防突的预测、检验和验证及采掘工作面采掘前瓦斯抽采效果达标评价。
2 规范性引用文件下列文件对于本文件的应用是必不可少的。
凡是注日期的引用文件,仅所注日期的版本适用于本文件。
凡是不注日期的引用文件,其最新版本(包括所有的修改单)适用于本文件。
MT/T1037 预抽回采工作面煤层瓦斯防治煤与瓦斯突出措施效果评价方法。
煤矿瓦斯抽采达标暂行规定防治煤与瓦斯突出规定3 术语与定义3.1抽采评价单元在同一瓦斯地质单元内将抽采钻孔有效控制范围进一步划分出的单个评价对象。
3.2抽采效果评价对抽采评价单元的抽采效果按照《煤矿瓦斯抽采达标暂行规定》进行评定的过程。
4 抽采评价单元划分要求4.1 有效控制范围内预抽钻孔均匀程度基本相同,钻孔间距不得大于设计间距。
4.2 有效控制范围内预抽钻孔预抽时间基本一致,预抽时间差异系数小于30%。
预抽时间差异系数计算方法如下:预抽时间差异系数为预抽时间最长的钻孔抽采天数减去预抽时间最短的钻孔抽采天数的差值与预抽时间最长的钻孔抽采天数之比。
预抽时间差异系数按式(1)计算:η=max minmax T TT×100%式中:η———预抽时间差异系数,%;T max————预抽时间最长的钻孔抽采天数,d;T min————预抽时间最短的钻孔抽采天数,d。
5 抽采评价单元划分5.1 按《井下瓦斯抽采区域控制范围技术标准》(Q/JM J 1.0019—2013)6.1、6.2、6.4方法实施预抽瓦斯后进行评价时,其抽采评价单元同其对应最小控制范围。
5.2 按《井下瓦斯抽采区域控制范围技术标准》(Q/JM J 1.0019—2013)6.5方法实施预抽瓦斯后进行评价时,其抽采评价单元不得小于对应最小控制范围。
掘进工作面瓦斯抽采及预抽效果评估
㈠掘进工作面进行瓦斯抽采前,必须进行瓦斯抽采施工设计。
施工设计包括抽采钻孔布置图、钻孔参数表(钻孔直径、间距、开孔位置、钻孔方位、倾角、深度等)、施工要求、钻孔(钻场)工程量、施工设备与进度计划、有效抽瓦斯时间、预期效果以及组织管理、安全技术措施等。
施工设计相关文件应当由矿技术负责人批准。
㈡要对预抽区域的瓦斯含量(压力)进行实测或计算,然后根据预抽区域煤层特性(孔隙率、透气性系数)、开采设计、通风设计、钻孔抽采有效半径等,进行区域抽采设计。
抽采设计要明确钻孔密度、钻孔终孔直径、主干管管径、预抽时间等。
预抽时间应根据煤层残余瓦斯压力(含量)、可解吸瓦斯量来确定。
㈢瓦斯抽采工程必须严格按设计施工,施工结束进行竣工验收,并形成验收报告。
瓦斯抽采工程竣工图纸、其他竣工资料及验收报告等由矿井相关责任人签字。
瓦斯抽采工程竣工资料(图)除与设计对应的内容外,还应包括开工时间、竣工时间以及工程施工过程中的异常现象(如喷孔、顶钻、卡钻等)等内容。
㈣计量测点布置应当满足瓦斯抽采达标评价的需要,在泵站、主管、干管、支管及需要单独评价的区域分支、钻场等布置测点。
㈤接抽后及时测流,孔口负压不得低于13Kpa,要求每旬至少测定一次抽放参数,详细记录:负压、动压、浓度、温度、大气压等参数,出井后,将现场测流原始记录交通风科,通风科对所测数据进行检查,及时将所测数据填写在《测流报表》上,测流人员下次测定时,。
