铁岭凡河项目策划施工组织设计课程
- 格式:doc
- 大小:257.50 KB
- 文档页数:64

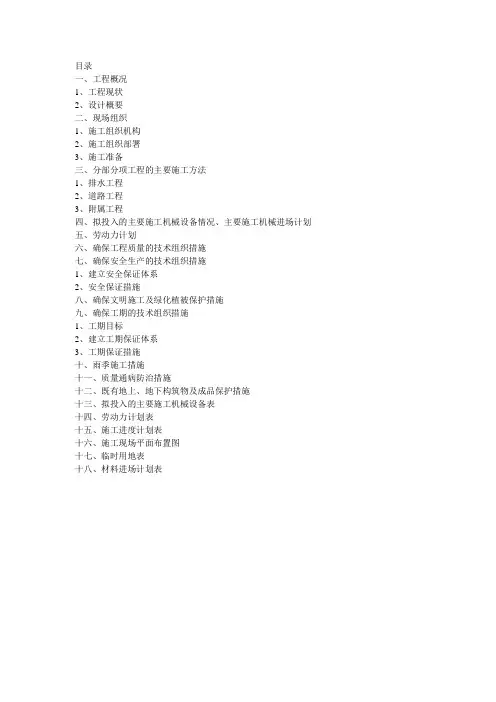

目录一、工程概况1、工程现状2、设计概要二、现场组织1、施工组织机构2、施工组织部署3、施工准备三、分部分项工程的主要施工方法1、排水工程2、道路工程3、附属工程四、拟投入的主要施工机械设备情况、主要施工机械进场计划五、劳动力计划六、确保工程质量的技术组织措施七、确保安全生产的技术组织措施1、建立安全保证体系2、安全保证措施八、确保文明施工及绿化植被保护措施九、确保工期的技术组织措施1、工期目标2、建立工期保证体系3、工期保证措施十、雨季施工措施十一、质量通病防治措施十二、既有地上、地下构筑物及成品保护措施十三、拟投入的主要施工机械设备表十四、劳动力计划表十五、施工进度计划表十六、施工现场平面布置图十七、临时用地表十八、材料进场计划表一、工程概要1、工程现状衡山路与祁连山路位于铁岭市规划新城区内,是新城区规划路网南北次干路及主干路,全部为新建道路排水工程。
施工现场周围是耕地和部分水田,地势南高北低较为开阔平坦。
地下水位较高,在进行排水施工作业和软基换填处理前需要进行场地降水作业。
祁连山路多余土方大部分已经完成,基本具备排水作业条件;衡山路多余土方已经外弃完毕,排水大部分完成且具备道路换填条件。
部分路段换填已经完成,但未碾压密实。
2、排水设计概要2、1.排水管道平面设计:本次设计污水管道位于道路中心线东侧9米,雨水管道位于道路中心线西侧9米,为防止将来街坊管道接入时破路,本工程向道路两侧预留d=0.5m污水管道,d=0.8m---d=1.2m雨水管道。
2、2排水管道纵断设计:污水管道设计最大坡度为1.3‰,最小纵坡1.3‰,每隔一座检查井设一座沉泥井。
雨水管道设计最大坡度为1.35‰,最小坡度为0.85‰,每隔两座检查井设一座沉泥井。
3.雨水口连接管:雨水连接管均为d=0.3m;坡度为i=1.0%.4.管材:本次设计排水管道均采用钢筋混凝土承插管,管级:Ⅱ级.5.检查井:d=0.5m.d=0.6m直线污水管道检查井均采用直径1000圆形砖砌污水检查井(盖板式)d=1.1m—d=1.8m直线雨水管道检查井采用矩形直线砖砌雨水检查井.雨水管道交汇检查井施工采用矩形90°三通砖砌雨水检查井、矩形90°四通砖砌雨水检查井。
铁岭市凡河新区凡河四桥监理规划审定编制山东省交通工程监理咨询公司铁岭市凡河新城区路网工程监理办二00七年十月精品文档监理规划目录编制说明和项目工程概况 (2)监理工作指导思想和监理目标 (3)监理工作范围、内容及依据 (5)监理机构组织形式及人员职责 (7)监理工作程序: (10)一、工程质量控制监理工作程序 (10)(1)质量控制监理工作总程序 (10)(2)开工准备阶段质量监理工作程序 (11)(3)开工申请核签程序 (12)(4)材料核实的监理工作程序 (12)(5)原材料、构配件及设备质量签认程序 (13)(6)隐蔽工程监理工作程序 (13)(7)隐蔽工程分项分部工程签认程序 (14)(8)工程设计变更监理工作程序 (14)(9)钢筋混凝土质量监理工作程序 (15)(10)施工阶段分项分部工程质量监理工作程序 (16)(11)单位工程质量控制监理工作程序 (17)(12)工程质量事故处理监理工作程序 (18)(13)竣工验收阶段质量监理工作程序 (19)二、施工安全保障措施监理程序 (20)三、工程进度控制监理工作程序 (22)(1)工程进度控制监理工作程序 (22)(2)工程停工、复工监理工作程序 (23)四、工程投资控制监理工作程序 (23)(1)工程计量监理工作程序 (23)(2)投资控制监理工作程序 (24)(3)工程设计变更监理工作程序 (25)五、协调会议纪要签发程序 (25)监理工作方法及措施 (26)监理工作制度 (30)缺陷责任期监理工作 (33)监理记录报告与档案 (35)精品文档编制说明及项目工程概况一、编制说明本工程《建设监理规划》根据业主提供的有关资料、国家有关工程建设监理的规定、市政工程设计及施工验收规范、质量检验与评定标准等编制。
包括编制说明、项目工程概况、工作指导思想和监理目标、监理工作依据和内容、监理机构组织形式、监理工作程序、监理任务和方法、监理工作制度等方面和内容。

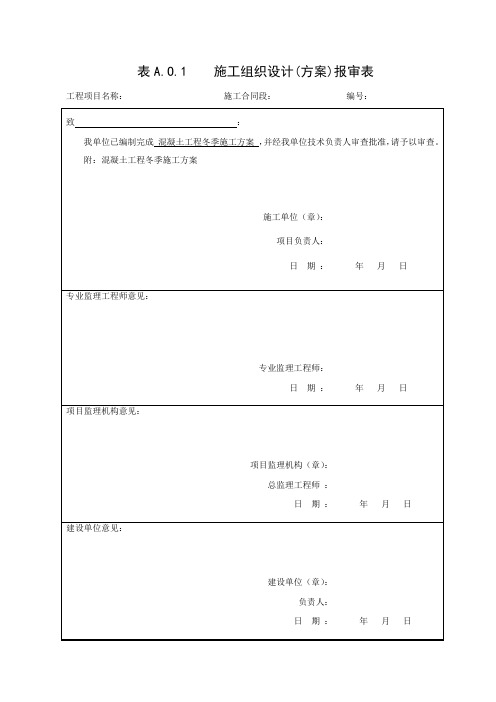

表A.O.1 施工组织设计(方案)报审表工程项目名称:施工合同段:编号:致:我单位已编制完成混凝土工程冬季施工方案,并经我单位技术负责人审查批准,请予以审查。
附:混凝土工程冬季施工方案施工单位(章):项目负责人:日期:年月日专业监理工程师意见:专业监理工程师:日期:年月日项目监理机构意见:项目监理机构(章):总监理工程师:日期:年月日建设单位意见:建设单位(章):负责人:日期:年月日辽宁华电铁岭发电有限公司铁路专用线改扩建工程混凝土工程冬季施工方案中铁十九局集团有限公司辽宁铁电电厂站改造工程项目经理部二○一一年十月二十四日混凝土工程冬季施工方案一、编制依据和原则1.编制依据1)《铁路混凝土工程施工技术指南》铁建设【2010】241号;2)《铁路混凝土工程施工质量验收标准》TB10424-2010;3)《铁路工程施工质量验收标准应用指南》;4) 辽宁华电铁岭发电有限公司二期扩建工程输煤系统电厂站右端咽喉改造工程1标段招标文件、补疑书、设计文件及图纸等;5) 我单位以往类似工程的施工经验。
2.编制原则1)严格遵循辽宁华电铁岭发电有限公司二期扩建工程输煤系统电厂站右端咽喉改造工程施工图,完全满足业主的要求。
2)严格按照技术规范各项规定进行编制。
3)组织专业队伍上场,合理配置机械设备进行专业化施工,保证在规定的工期内保质、保量完成施工任务并力争提前。
4)严格遵守施工规范和操作规程及国家、铁道部及辽宁省(铁岭市)关于质量、安全生产、环境保护规定。
二、工程概况1.工程数量除D1K1+500~+680堆场右侧挡墙外,其余均采用商品混凝土施工。
混凝土工程冬季施工工程数量见“表一冬季施工工程数量汇总表”。
表一冬季施工工程数量汇总表序项目名称单位数量备注号1 D1K1+775涵洞m3517.12 D1K1+500~+690右侧堆场场地硬化m34563 D1K1+500~+680堆场右侧挡墙m32584 D1K1+490~+685右侧道路路面m3249.62.现场条件2.1交通条件本工程位于铁岭电厂厂区内,电厂外周边公路网发达。
李树春与铁岭县凡河镇人民政府、铁岭县凡河镇小凡河村民委员会不履行法定职责二审行政判决书【案由】行政行政行为种类其他行政行为【审理法院】辽宁省铁岭市中级人民法院【审理法院】辽宁省铁岭市中级人民法院【审结日期】2020.02.26【案件字号】(2020)辽12行终12号【审理程序】二审【审理法官】吴女杰刘鑫高健【审理法官】吴女杰刘鑫高健【文书类型】判决书【当事人】李树春;铁岭县凡河镇人民政府;铁岭县凡河镇小凡河村民委员会【当事人】李树春铁岭县凡河镇人民政府铁岭县凡河镇小凡河村民委员会【当事人-个人】李树春【当事人-公司】铁岭县凡河镇人民政府铁岭县凡河镇小凡河村民委员会【代理律师/律所】韩永清辽宁务实律师事务所【代理律师/律所】韩永清辽宁务实律师事务所【代理律师】韩永清【代理律所】辽宁务实律师事务所【法院级别】中级人民法院【字号名称】行终字【原告】李树春【被告】铁岭县凡河镇人民政府;铁岭县凡河镇小凡河村民委员会【本院观点】根据《中华人民共和国行政诉讼法》第三十四条第二款、第六十七条的规定,被告应当在收到起诉状副本之日起十五日内向人民法院提交作出行政行为的证据和所依据的规范性文件,并提出答辩状;被告不提供或者无正当理由逾期提供证据,视为没有相应证据;被告不提出答辩状的,不影响人民法院审理。
【权责关键词】行政征收合法拒绝履行(不履行)当事人的陈述直接证据不予受理维持原判改判【指导案例标记】0【指导案例排序】0【本院查明】经审理查明,李树春是小凡河村村民,通过与小凡河村委会签订土地承包合同的方式取得农村土地承包经营权,并领取了《农村土地承包经营权证》,承包期限自2005年1月1日至2029年12月31日止。
后因所承包的耕地被占用,李树春与部分村民开始通过信访等途径主张权利,并到凡河镇政府要求对所承包的土地进行确权登记。
凡河镇政府曾于2018年6月29日作出过处理意见,主要内容为:小凡河村土地在铁岭市新城区整体建设规划之内并已进入征收征用程序,根据政策规定,不予确权。

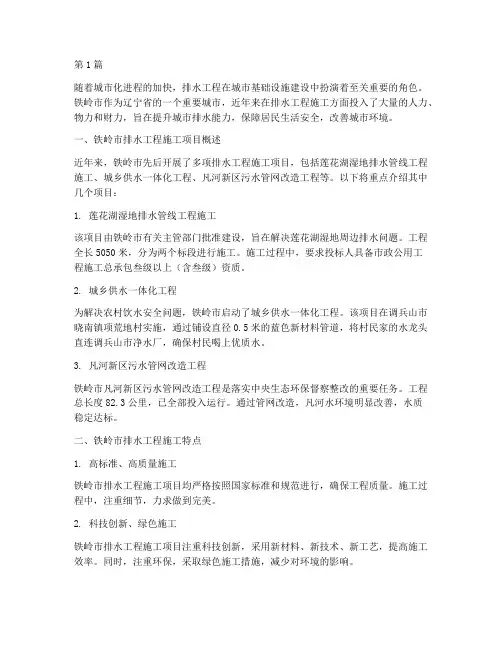

第1篇随着城市化进程的加快,排水工程在城市基础设施建设中扮演着至关重要的角色。
铁岭市作为辽宁省的一个重要城市,近年来在排水工程施工方面投入了大量的人力、物力和财力,旨在提升城市排水能力,保障居民生活安全,改善城市环境。
一、铁岭市排水工程施工项目概述近年来,铁岭市先后开展了多项排水工程施工项目,包括莲花湖湿地排水管线工程施工、城乡供水一体化工程、凡河新区污水管网改造工程等。
以下将重点介绍其中几个项目:1. 莲花湖湿地排水管线工程施工该项目由铁岭市有关主管部门批准建设,旨在解决莲花湖湿地周边排水问题。
工程全长5050米,分为两个标段进行施工。
施工过程中,要求投标人具备市政公用工程施工总承包叁级以上(含叁级)资质。
2. 城乡供水一体化工程为解决农村饮水安全问题,铁岭市启动了城乡供水一体化工程。
该项目在调兵山市晓南镇项荒地村实施,通过铺设直径0.5米的蓝色新材料管道,将村民家的水龙头直连调兵山市净水厂,确保村民喝上优质水。
3. 凡河新区污水管网改造工程铁岭市凡河新区污水管网改造工程是落实中央生态环保督察整改的重要任务。
工程总长度82.3公里,已全部投入运行。
通过管网改造,凡河水环境明显改善,水质稳定达标。
二、铁岭市排水工程施工特点1. 高标准、高质量施工铁岭市排水工程施工项目均严格按照国家标准和规范进行,确保工程质量。
施工过程中,注重细节,力求做到完美。
2. 科技创新、绿色施工铁岭市排水工程施工项目注重科技创新,采用新材料、新技术、新工艺,提高施工效率。
同时,注重环保,采取绿色施工措施,减少对环境的影响。
3. 精细化管理、人性化服务铁岭市排水工程施工项目实行精细化管理,确保工程进度、质量和安全。
同时,注重人性化服务,关心施工人员生活,提高施工人员的幸福感和归属感。
三、铁岭市排水工程施工成果通过排水工程施工,铁岭市城市排水能力得到显著提升,居民生活安全得到有力保障。
以下为部分成果:1. 减少了城市内涝现象,降低了城市排水风险。

河道治理工程施工布置及总体安排第一节施工准备一、外业准备l、组织工程施工人员了解现场和各种情况,择优选择各种材料、半成品的供应厂商,签定供货合同。
2、根据业主提供的水准点及基线,测设控制网,再引测本工程控制轴线及高程点控制。
3、按照合理的施工平面布置图,平整现场,布置水、电、道路及生产和生活临时设施。
二、内业准备1、熟悉施工图,进行图纸内部会审,及时解决设计与施工之间存在的矛盾。
2、组织力量编制分阶段、分专业的施工方案和质量保证计划及施工图预算。
3、编制月生产进度计划及周作业计划,编制材料、劳动力、设备进场计划。
4、加强参建施工人员思想教育工作,从精神面貌、生活作风、施工环境保护、社会公德方面进行职工思想教育。
5、对工程使用材料进行检测,按砼强度等级进行配合比设计和试配。
6、对施工人员进行详细的技术交底,各工种安全交底,重点部位的工艺交底。
第二节施工平面总体部署一、布置原则:根据施工现场实际情况,在施工总体布置时,充分考虑以下5个方面的因素:1、充分利用招标文件指定的承包商临时用地范围布置所需的施工营地、堆放工程所需砂石等材料的备料场场地,不破坏原有土层性状;如监理另有指示,则按监理指示调整施工场地。
2、临时设施布置尽量少占地,尽量减少临时工程的基础开挖及场地平整工程量;3、场地布置既要便于工程施工,又不影响通过施工区域的供水、供电、通讯等公共设施的正常运行;4、临时施工道路与现有施工区域道路的连接力求最短,以减少临时施工道路费用;5、总体布置必须合理、可靠、实用、方便。
二、施工总平面布置:根据投标文件指定的施工现场实际情况,拟定在桩号处设施工营地。
三、施工道路布置1、场外交通:本工程场外交通便利,水泥、油料、施工机械等设备等均可通过公路直接运至工地现场,石料和砂料等可通过公路运抵工地。
2、场内道路施工布置及维护:对本标段场内道路进行平整开通。
四、施工营地布置:l、经实地考察,现场左岸K5+910处和右岸K5+277处做为施工营地搭设简易活动房或帐房使用。

第1篇一、项目背景随着我国城市化进程的加快,园林工程在城市建设中扮演着越来越重要的角色。
铁岭市作为辽宁省的一个重要城市,近年来在城市绿化、美化方面投入了大量资金。
本项目旨在为铁岭市打造一个具有地域特色、生态宜居的园林景观,提升城市形象,改善市民生活环境。
二、设计理念1. 生态优先:充分考虑植物生长习性,合理配置植物种类,提高绿化覆盖率,实现生态效益最大化。
2. 空间布局合理:根据地形地貌,科学规划空间布局,形成多层次、立体化的园林景观。
3. 地域特色鲜明:结合铁岭市历史文化,融入地方特色元素,打造独具魅力的园林景观。
4. 功能性实用:满足市民休闲娱乐、健身锻炼、文化教育等多种需求。
三、施工方案1. 施工准备(1)组织施工队伍:选拔具备相关专业技能的施工人员,确保施工质量。
(2)材料设备准备:采购符合设计要求的植物、石材、苗木等材料,以及施工所需的机械设备。
(3)施工场地平整:对施工场地进行平整,确保排水畅通,为后续施工奠定基础。
2. 施工流程(1)植物种植:按照设计要求,选择适宜的植物种类,进行种植。
注意植物间距、朝向、层次等,确保植物生长良好。
(2)地形塑造:根据设计图纸,对地形进行塑造,形成起伏变化的地形景观。
(3)园林建筑:按照设计要求,施工园林建筑,如亭台楼阁、小桥流水等,营造丰富的景观效果。
(4)铺装工程:铺设人行道、广场等铺装材料,确保地面平整、美观。
(5)照明工程:安装园林照明设备,营造夜晚的浪漫氛围。
(6)景观小品:安装景观小品,如雕塑、喷泉等,提升园林品质。
3. 施工技术要点(1)植物种植:注意植物的生长习性,选择适宜的季节进行种植,确保植物成活率。
(2)地形塑造:根据设计要求,合理调整地形,避免过度挖掘,保护生态环境。
(3)园林建筑:确保建筑质量,注意建筑与周围环境的协调。
(4)铺装工程:严格按照施工规范进行铺装,确保地面平整、美观。
(5)照明工程:合理设计照明方案,既满足照明需求,又不影响环境。
铁岭市新城区路网工程施工组织设计(2008)泛华建设集团有限公司铁岭项目部ﻬ目录一、工程概况及编制依据 (3)二、施工组织及施工总体平面布置·······························5三、保证工期措施 (11)四、质量保证措施和雨季施工 (12)五、施工安全、文明施工、环保措施······························18六、防治质量通病及专门问题处理措施 (24)附表1、泛华建设集团有限公司铁岭项目部2008年度工作打算施工组织设计一、工程概况及编制依据(一)、工程概况(1)铁岭市新城区位于铁岭旧城区南10公里,凡河北侧,京哈铁路西侧,占地面积5平方公里,共包括9条路,三横五纵、环路一条,自北向南为长江路、澜沧江路、金沙江路,自西向东为衡山路、嵩山路、庐山路、泰山路、千山路,环路为昆仑山路。
(2)、机动车道道路结构机动车道: 3cmSBS细粒式改性沥青混凝土(AC-13I 型)4cm中粒式沥青混凝土(AC-16I型)5cm粗粒式沥青混凝土(AC-25I 型)喷洒透层沥青(0.9升/m2)18cm水泥稳定碎石(厂拌、水泥6%)20cm水泥稳定碎石(厂拌、水泥4%)30cm级配砂砾碾压路床(重型击实压实度≥95%)非机动车道: 4cm细粒式沥青混凝土(AC-13I型)5cm粗粒式沥青混凝土(AC-25I型)喷洒透层沥青(0.9升/m2)20cm水泥稳定砂砾(厂拌、水泥5%)20cm级配砂砾(最大粒径5.3cm)碾压路床(重型击实压实度≥93%)人行道: 6cm防滑彩砖3cm水泥砂浆(M7.5)20cm水泥稳定砂砾(厂拌、水泥5%)碾压路床(重型击实压实度≥93%)(3)、边石:共分四种①车行道边石:采纳18×25×100cm花岗岩边石,边石外露20cm;②设施带与人行道之间:采纳10×15×50cm花岗石条石(JQ-1510型);③人行道边石:设置在人行道外缘,采纳10×10×50cm花岗岩条石(JQ-1010G型);④树池边石:采纳10×20×145cm花岗岩条石(MG-SCI型)。
排水工程:设计采纳污、雨水分流制;重力流排放。
设计为钢筋混凝土承插管,橡胶密封圈接口。
(二)、编制依据1、依照相关道路、排水工程设计图纸进行编制。
《铁岭市新城区路网工程――道路工程》《铁岭市新城区路网工程――排水工程》2、对现场实地勘察。
3、《沥青路面施工及验收规范》GBJ50092-964、《都市道路路基工程施工及验收规范》CJJ44-915、《市政道路工程质量检验评定标准》CJJ1-906、《市政排水工程质量检验评定标准》CJJ1-917、《公路沥青路面施工技术规范》JTJ032-94及其它相关规范和标准。
二、施工组织及施工总体平面布置(一)、施工总体组织依照本工程特点,我公司对该工程的实施进行了认确实研讨,制定了相应的对策,实行项目经理负责制,成立施工队伍,选派优秀的项目经理和施工治理人员组成项目领导班子,项目经理对整个工程的实施负全责,合理安排、科学治理,以全优的质量及最快的速度打造精品工程。
项目部下设工程部、工程技术部、预算部、材料设备部、财务部及综合办公室。
工程部施工现场的施工治理,工程技术部负责施工图审查、技术质量治理、施工测量放线、试验检测操纵工作、编制施工进度打算、工程统计、施工报表、计量支付及档案资料归档等合同治理及生产协调等项工作。
预算部负责工程项目的预算编制与工程竣工决算。
材料设备部负责原材料供给、机械设备的相互协调治理工作。
ﻩ财务部负责成本分析及发放工资等工作。
综合办公室负责文件收发、文字打印及后勤服务等工作。
(二)、总体平面布置在现场设置项目经理部及监理工程师办公室、会议室,占地面积共400平米;民工生活区占地500平米,铺架临时水电,解决生活用水、用电。
(三)、平面布置图:(见后附图)施工现场布局合理与否,不仅直接关系到是否便于施工,而且对工程造价、工期、质量等都会产生专门大阻碍,因此必须做好施工现场平本施工总平面的布局设计以下列为基准原则:(1)与现场的地物地貌相结合,做到布局合理,便于施工及使用。
(2)各项临时工程设施尽可能与永久工程相结合,减少投资和节约用地。
(3)临时工程不损害邻近的永久性建(构)筑物的地基与基础等。
三、施工方案(一)、施工测量依照测量规范,每隔150米布置一个水准点,用以操纵道路结构高程,并按工程设计要求和图纸位置,结合现场实际情况,认真做好测量放线工作,平面操纵点及水准操纵点应保证不阻碍施工,而且要牢固,在设置水准点的同时要做好道路中心桩的测定,高程测量要分层进行,同时由专人复核已测好的各施工用高程点。
严格执行“一放二复”制度,按《施工测量规范》有关条款执行,保证测量放样的精度,并对原始资料妥善保管。
(二)、路床施工(1)在测量人员复核路拱、高程、边线均符合图纸要求且在含水量适合的情况进行下碾压。
(2)保证路基的稳定,碾压的回弹模量值和压实度达到设计要求,或使监理工程师中意。
(3)当路床土干燥时,须酌量洒水,在水分渗透后,不粘轮时开始(4)路床同意偏差应符合下表规定:(5)当路床土壤含水量过大时,应进行专门处理,如碾压中出现翻浆现象,能够采纳透水性良好的土壤、砂砾,掺拌石灰等措施,并征得监理同意且报请业主代表批准。
(6)碾压路床时,应自路基边缘向中央进行,采纳10-15T压路机进行碾压,一般碾压每次重叠后轴宽度1/2,碾压速度开始时宜用慢速,最大速度不宜超过4km/h,约碾压5-8遍至表面无显著轮迹,无起皮现象为止。
(7)碾压工序完成后,自检路床土壤碾压密实度及测量路床纵断、横断高程、坡度合格,报请监理抽检,检查合格监理签字后,方可摊铺级配砂砾基层。
(三)、级配砂砾层施工A、级配砂砾施工流程图:B、级配砂砾施工方法砂砾级配范围路床碾压合格后,进行级配砂砾层施工,经实验室确定级配砂砾配合比选定混合料后,预备下承层,下承层表面要求平坦、坚实。
下承层上的低洼和坑洞,认真填补和压实,验收合格后,每15-20m设一中线桩,并在两侧边缘外0.3-0.5m设指示桩。
在两侧指示桩上用明显标记标明基层或底基层边缘的设计高。
依照其宽度和厚度,确定所需集料数量和堆放距离,将级配砂砾均匀地卸在路幅中央,路幅宽时卸成两行,幸免二次倒运。
用平地机及其它合适的机具将混合料均匀摊铺,严禁粗细粒料堆集现象的发生。
设一个3人小组跟在平地机后面,及时消除粗细集料离析现象,关于粗集料窝和粗集料带,应添加细集料,并拌和均匀,关于细集料应填加粗集料并拌和均匀;整型,用平地机按规定的路拱进行整平和整型,然后用轮胎压路机在已初平的路段上快速碾压一遍,以暴露潜在的不平坦,再用平地机进行最终的整平和整型。
在整型过程中,禁止任何车辆通行;碾压采纳振动式压路机进行碾压,整型后的基层,当混合料的含水量略大于最佳含水量时,立即进行碾压。
直线段由两侧路肩开始向路中碾压,碾压时,后轮应重叠1/2轮宽,后轮必须超过两段的接缝处。
后轮压完路面全宽时,即为一遍。
碾压一直进行到符合质量要求的密实度为止。
一般需碾压6-8遍,压路机的碾压速度,头两遍采纳1.5-1.7Km/h,以后用2.0-2.5K m/h.级配砂砾经摊铺整型后碾压时,应操纵混合料的含水量,在稍大于或等于最佳含水量的范围内。
碾压用12吨以上的压路机或等功效的压路机。
应先轻后重,碾压至密实度96%以上,20cm厚度一次碾压成型。
注意事项:(1)禁止纵向接缝,横向接缝应做处理,采纳搭接拌合,搭接长度在5米以上。
(2)表面平坦,边线平齐,无坑洼、松散、软弹现象。
(3)施工中接茬平坦、稳定。
(4)级配砂砾未铺封层前禁止开放交通,以爱护表面不受破坏。
(四)、水泥稳定碎石基层施工水泥稳定碎石基层上基层为厂拌水泥剂量为5%的水泥稳定碎石,要求路面上基层压实度不小于98%,7天的无侧限抗压强度为不低于3.5MPa。
工地实际采纳的水泥剂量可比试验室内试验确定的剂量适当增加,但最多不超过0.5%~1.0%。
当基层的压实厚度超过20cm时应分两层摊铺,先摊铺的一层通过整型和压实,在监理工程师验收合格后,将先摊铺的一层表面拉毛后再接着摊铺上层。
整个摊铺作业采纳两台摊铺机进行,一前一后同步进行。
注意事项:(1)水泥稳定砂砾施工时必须采纳流水作业法使各工序紧密衔接,特不是尽量缩短从拌和到完成碾压之间的时刻。
(2)水泥稳定砂砾的下承层级配砂砾表面应平坦,坚实,具有规定的高程、宽度、横坡度,没有松散材料和软弱地点。
(3)应事先通过试验确定混合料的松铺厚度,松铺厚度应等于压实厚度乘以松铺系数。
(4)碾压过程中,当出现“弹簧”、松散、起皮等现象时,应及时采取处理措施。
(5)假如遇雨立即停止铺筑,并把已铺筑好的部分尽快碾压密实,覆盖严密、防止水浸泡。
(五)、洒透层沥青(1)对预备浇洒透层沥青的基层或下承层表面应清除洁净。
浇洒粘层沥青前,应将所有的松散材料、废屑和其他不适合的材料清除洁净。
(2)在喷洒沥青材料时,所有构筑物和建筑物加以爱护,以防溅污。
(3)采纳汽车式沥青洒布机进行洒油,透层沥青0.9升/平方米。
(4)在潮湿的路面基层上或立即下雨时,不应喷洒透层沥青,风力过大或气温连续3小时低于15℃时,不应进行喷洒。
(六)、沥青混凝土摊铺a)沥青砼施工流程图:B)沥青砼施工方法(1)沥青砼基层及面层采纳机械摊铺,摊铺机采纳A BG422型。
在摊铺中、下层时采纳双侧挂钢丝绳引导的高程操纵方式,面层的摊铺采纳前后保持相同高差的平衡梁摊铺厚度操纵方式,来操纵路面的平坦度及横坡。
人工摊铺限于机械达不到或无法摊铺的地点。
沥青混合料采纳自卸汽车运至工地,运输车辆应覆盖,运至摊铺地点,温度不低于1300C,运输中应尽量幸免刹车,以减少混合粒料离析。
(2)沥青砼及沥青混合料必须缓慢、均匀、连续不间断地摊铺,摊铺过程中不得随意变换速度或中途停顿,摊铺虚厚按设计厚度乘以压实系数1.15-1.20。
