不等高塔腿及中心位移转角塔基础分坑测量PPT课件
- 格式:ppt
- 大小:287.50 KB
- 文档页数:20
山区矩形(正方形)插入式高低腿基础找正问题由于我们的施工队员在山区进行矩形(正方形)插入式高低腿基础施工的经验比较少,为了保证插入式基础的几何尺寸符合优良标准。
我们和施工队的技术人员在项目部研究方法,确定出了主角钢顶端斜距+坡比的施工方法。
具体方法如下:1.把仪器安放在基础中心桩位置调好后,把各基坑的坑地进行操平。
2.根据主角钢顶端正侧面根开,算出该腿主角钢顶点与线路方向的夹角。
把仪器转到此方向。
3.根据主角钢顶端半对角线,计算出角钢顶端与仪器中心的距离。
(22HS= ),用钢尺调整此距离,用支撑架S角钢顶与仪中心角钢顶端半对角仪器高正侧方向上固定主角钢。

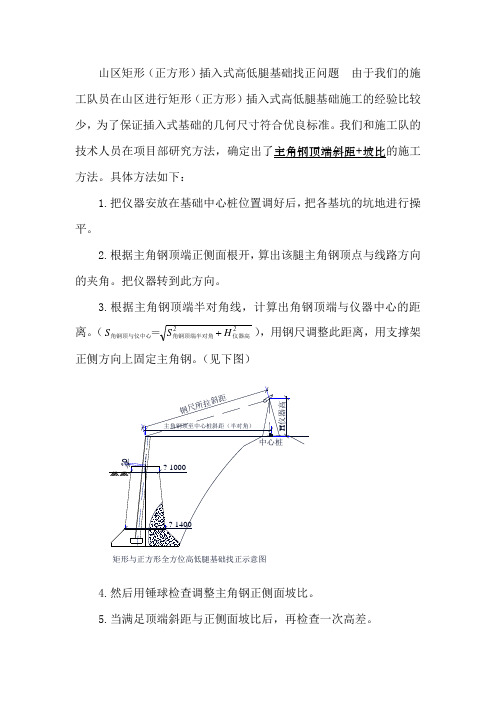

(见下图)矩形与正方形全方位高低腿基础找正示意图4.然后用锤球检查调整主角钢正侧面坡比。
5.当满足顶端斜距与正侧面坡比后,再检查一次高差。
6.重复上面的3.4.5步骤,大约三次就把主角钢找好了。
7.最后根据主角钢顶端半对角线对正侧两面的角度差来控制角钢的偏扭。
当第一基矩形(正方形)插入式高低腿基础找好后,我们向其他施工班组推广了此方法。
2.2降基面、分坑测设2.2.1在上述线路复测没有问题后方可进行降基面和分坑测设。
2.2.2对于转角塔和需降基面的塔位中心桩,应在施工测量时在可靠位置上钉立辅助桩并做好记录,画好辅助桩简图,标出桩的相对位置和精确距离,以确保中心桩准确恢复。
2.2.3施工基面的测量方法,是用经纬仪测高程方法,根据设计给定的降基面数值及附近地势,给出降基面的范围桩。
另外,横线路必须钉立辅助桩,移出塔位中心桩(或标记),记录与中心桩的相对标高,以便检查衡量降基面的情况及降基面后恢复塔位中心桩。
◆用以上方法补钉的辅助桩必须牢固可靠,能保存到工程结束。
桩顶面用小钉标出精确位置和方向,将来以桩面上的小钉为准。
基础分坑所钉的位移桩和辅助桩2.2.4本工程的基面开方并非是指降低塔位中心桩所引起的,而是指由于清理每条腿基础施工作业面而发生的方量,本工程施工时,应尽量减少基面开方,以保护山区植被,防止水土流失,每条腿基础施工作业面下左图所示,岩石基础内边坡a值一般为1.0m,清理施工作业面时不能随意加大。

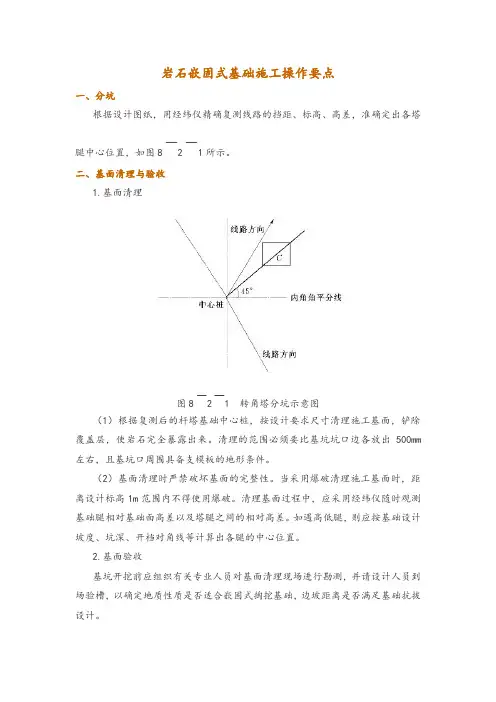

岩石嵌固式基础施工操作要点一、分坑根据设计图纸,用经纬仪精确复测线路的挡距、标高、高差,准确定出各塔腿中心位置,如图821所示。
二、基面清理与验收1.基面清理图82 1 转角塔分坑示意图(1)根据复测后的杆塔基础中心桩,按设计要求尺寸清理施工基面,铲除覆盖层,使岩石完全暴露出来。
清理的范围必须要比基坑坑口边各放出500mm 左右,且基坑口周围具备支模板的地形条件。
(2)基面清理时严禁破坏基面的完整性。
当采用爆破清理施工基面时,距离设计标高1m范围内不得使用爆破。
清理基面过程中,应采用经纬仪随时观测基础腿相对基础面高差以及塔腿之间的相对高差。
如遇高低腿,则应按基础设计坡度、坑深、开档对角线等计算出各腿的中心位置。
2.基面验收基坑开挖前应组织有关专业人员对基面清理现场进行勘测,并请设计人员到场验槽,以确定地质性质是否适合嵌固式掏挖基础,边坡距离是否满足基础抗拔设计。
三、塔腿基础定位基面清理完毕后,利用经纬仪在基面上准确定出各塔腿中心位置,并定好控制桩。
1.直线塔(以正方塔为例)将经纬仪架于中心桩上,对准相邻塔位中心桩,在距离中心桩大号及小号方向10m以外(方便施工的位置)各钉一个辅助桩,以方便基坑的校核和基础浇制。
经纬仪归零后旋转45°进行分坑,依次类推定出A、B、C、D四条腿的基坑中心位置。
2.耐张塔将经纬仪架于中心桩上(如果中心桩有位移时,应将经纬仪架于位移桩上)对准相邻塔位中心桩,在距离中心桩大号及小号方向10m以外(方便施工的位置)各钉一个辅助桩,测量出实测转角度数,作出角平分线,钉一个辅助桩,然后将经纬仪架在中心桩上,对准角平分线经纬仪归零后旋转45°进行分坑,依次类推定出A、B、C、D四条腿的基坑中心位置。
四、基坑开挖1.基本要求基坑开挖可根据现场实际地质情况,可采用人工开挖、风镐开挖、放小炮松动爆破开挖交错进行。
岩石嵌固基础对施工质量有着严格的要求,特别是在掏挖成孔的过程中,必须保证不破坏岩体结构的整体性,保持孔壁及周围岩体的地质原状,以达到充分利用岩体的力学特性,确保基础受力稳定。
附录A:复测、分坑、验槽及杆塔号对照表Q/CSG表1-A.1路径复测记录表(线记1)工程编号: Q/CSG表1-A.1Q/CSG表1-A.2被跨越物及地形凸起点测量记录表(线记2)工程编号:Q/CSG表 1-A.2Q/CSG表1-A.3普通 (掏挖) 基础和拉线基础分坑及开挖检查记录表(线记3) 工程编号:Q/CSG表1-A.3Q/CSG表1- A.4 地基基坑(槽)检查记录表(线记4)工程编号:Q/CSG表1- A.4Q/CSG表1- A.5杆塔号对照表(线记5)工程编号:Q/CSG表1- A.5附录B: 架空输电线路工程分项工程质量验收记录表【W001】Q/CSG表1- B.01路径复测分项工程质量验收记录 (线土1) 工程编号: Q/CSG表1- B.01【H001】Q/CSG表1- B.02普通基础分坑与开挖分项工程质量验收记录(线土2) 工程编号: Q/CSG表1- B.02Q/CSG表1- B.03拉线基础分坑与开挖分项工程质量验收记录(线土3 )工程编号: Q/CSG表1- B.03Q/CSG表1- B.04岩石、掏挖基础分坑与开挖分项工程质量验收记录(线土4)工程编号: Q/CSG表1- B.04Q/CSG表1- B.05施工基面及电气开方分项工程质量验收记录(线土5)工程编号: Q/CSG表1- B.05【S001】Q/CSG表1- B.1现浇、掏挖(等高)铁塔基础分项工程质量验收记录 (线基1) 工程编号: Q/CSG表1- B.1【S001】Q/CSG表1- B.2 现浇、掏挖(不等高)铁塔基础分项工程质量验收记录 (线基2) 工程编号: Q/CSG表1- B.2【S002】Q/CSG表1- B.3铁塔拉线(含锚杆)基础分项工程质量验收记录(线基3) 工程编号: Q/CSG表1- B.3【S003】Q/CSG表1- B.4 岩石铁塔基础分项工程质量验收记录 (线基4 ) 工程编号: Q/CSG表1- B.4【H004】Q/CSG表1- B.5混凝土电杆基础分项工程质量验收记录(线基5) 工程编号: Q/CSG表1- B.5【S004】Q/CSG表1- B.6 角钢插入式(等高)基础分项工程质量验收记录(线基6) 工程编号: Q/CSG表1- B.6【S004】Q/CSG表1- B.7角钢插入式(不等高)基础分项工程质量验收记录(线基7) 工程编号: Q/CSG表1- B.7监理单位验收意见:验收单位质量验收结论签名班组年月日施工队年月日项目部年月日监理年月日备注【S005】Q/CSG表1- B.8灌注桩基础分项工程质量验收记录(线基8)工程编号: Q/CSG表1- B.8 设计桩号杆塔型基础型桩孔号现场负责人成孔方式灌注日期年月日时起浇制温度技术负责人年月日时止℃钻孔直径mm 钻孔深度mm 孔底沉淀层厚度mm砼设计标号材料用量kg/m3水水泥砂石水泥品种砂规格石粒径cm坍落度mm 试块强度试验报告编号Mpa钢筋笼长度m钢筋笼直径mm 箍筋间距mm 加强筋间距mm 主筋规格 mm 数量间距mm 护筒顶标高漏斗体积m3导管截面积m2导管编组情况导管总长度m 封水方法隔水栓剪断拉线时下降深度 m 充盈系数设计混凝土量 m3实际灌注砼量 m3灌注时间拆管次序混凝土灌注量孔内混凝土面标高m拆管长度m埋管深度m图例斗数折算量m3【S005】Q/CSG表1- B.9灌注桩基础承台、连梁分项工程质量验收记录表(线基9) 工程编号: Q/CSG表1- B.9【S006】Q/CSG表1- B.10贯入桩基础分项工程质量验收记录(线基10) 工程编号: Q/CSG表1- B.10【S007】Q/CSG表1- B.11挖孔桩基础分项工程质量验收记录(线基11) 工程编号: Q/CSG表1- B.11【W002】Q/CSG表1- B.12自立式铁塔组立分项工程质量验收记录(线塔1) 工程编号: Q/CSG表1- B.12【W003】Q/CSG表1- B.13拉线铁塔组立分项工程质量验收记录(线塔2) 工程编号: Q/CSG表1- B.13Q/CSG表1- B.14铁塔拉线压接管施工分项工程质量验收记录(线塔3)工程编号: Q/CSG表1- B.14液压管测点位置图监理单位验收意见:启委会验收组验收意见:合格:项不合格:项缺陷处理情况:验收单位质量验收结论签名班组年月日施工队年月日项目部年月日监理年月日启委会验收组(只对所抽检分项工程签名确认)年月日备注1. 外观检查包括管弯曲、裂纹等项目2. 管压接后推荐值: mm。
表A.0.2 普通基础和拉线基础分坑及开挖检查记录表(线记2)
桩号塔
号
杆塔型基础型施工日期年月日
呼称高施工基面检查日期年月日
序
号
检查项目允许偏差检查结果备注
1 转角杆塔角度
设计值:
允许偏差:1′30″实测值:实测偏差:
2 整基基础中心位
移(mm)
顺线路:转角塔30
横线路:30
实测偏差:
3 基坑根开及对角
线尺寸ª(mm)
设
计
值
AB: BC:
CD: DA:
AC: BD:
AB BC
CD DA
±0.2%
AC BD
4 基础坑深(mm)设计值: A B C D
普通基础:+100, -50
拉线基础:+100, 0
5 拉线基础坑底尺
寸(mm)
设计值:
6 拉线基础坑
位置(mm)
设计值:
±1%L b
A B C D
7 拉线基础坑深
(mm)
设计值:
+100, 0
8 拉线坑马道坡度
及方向
符合设计要求
注:a不等高基础以两个半根开和两个半对角线表示。
b L为拉线基础坑中心至拉线挂点水平距离。
监理:专职质检员:施工负责人:检查人:。
