软件项目费用概算及成本估算
- 格式:pdf
- 大小:642.34 KB
- 文档页数:49
软件工程中的软件项目成本估算与预算控制在软件工程领域中,软件项目成本估算与预算控制是一项至关重要的任务。
准确地估计软件项目的成本可以帮助项目团队制定可行的预算计划,并为项目管理决策提供依据。
本文将探讨软件工程中的软件项目成本估算与预算控制的方法和技巧。
一、成本估算方法1.工作量估算法:根据软件项目的需求和规模,通过分解项目任务,估算每个任务所需的工作量,并结合人员的工作效率,计算出估算的总工作量。
然后,将总工作量与人工成本关联,得到软件项目的成本估算。
2.功能点估算法:根据软件项目的功能需求,通过对功能点的评估和计算,估算出软件项目的功能点数。
然后,将功能点数与功能点成本关联,得到软件项目的成本估算。
3.参数化估算法:根据已有的历史数据和统计模型,建立参数化模型,并根据软件项目的特征和参数值,通过计算和调整模型参数,得到软件项目的成本估算。
二、预算控制方法1.激励机制:建立激励机制,通过给予项目团队的奖励机制,如提供绩效奖金或晋升机会,来鼓励团队成员节约成本和控制预算。
2.风险管理:对软件项目的风险进行识别、评估和管理,及时采取应对措施,以防止风险事件对项目成本造成不利影响。
3.成本监控:建立有效的成本监控机制,通过对软件项目的成本进行实时跟踪和监控,及时发现超出预算的情况,并采取相应的措施进行调整和控制。
4.变更管理:对软件项目的变更进行管理,确保变更的及时审批和实施,避免因变更引起的额外成本和预算超支。
5.沟通协调:建立高效的沟通协调机制,确保项目团队成员之间的良好协作和信息的畅通,避免信息不对称和误解导致的成本增加。
三、技巧与注意事项1.充分了解软件项目需求和规模,提前做好需求分析和工作量估算,确保成本估算的准确性和可靠性。
2.合理评估软件项目的风险,做好风险管理和应对措施的规划,以减少风险对项目成本的影响。
3.与供应商和合作伙伴保持良好的合作关系,通过合理的谈判和合同管理,获得合理的价格和优惠条件,降低项目成本。
软件工程中的软件工程项目成本估算与控制软件工程项目成本估算与控制是软件工程中一个至关重要的管理环节。
在进行软件开发过程中,准确估计和有效控制项目成本是保证项目进展和质量的关键因素之一。
本文将讨论软件工程项目成本估算与控制的方法和重要性,并介绍一些常用的成本控制技术。
一、软件工程项目成本估算的方法1. 基于历史数据的估算方法通过对历史项目的成本数据进行统计分析,可以得出一些有用的估算指标。
例如,可以计算出平均每行代码的开发成本,或者每个功能点的开发成本。
在新项目中,通过统计代码行数或者功能点数量,可以根据历史数据得出一个大致的估算结果。
2. 类比估算方法类比估算方法是通过对类似的项目进行类比分析,从而得出新项目的成本估算。
通过比较项目的规模、复杂性、技术难度等因素,可以找到一个类似项目的经验数据,并根据这些数据进行估算。
3. 参数化估算方法参数化估算方法是对软件项目进行模型化,通过选择一些参数和变量,并根据这些参数和变量计算出项目的成本。
例如,可以根据项目的规模、人力资源、工期等参数,通过软件估算模型进行成本估算。
二、软件工程项目成本控制的重要性软件工程项目成本控制对于项目的成功实施和交付具有重要意义。
1. 预防成本超支通过对项目成本进行控制,能够及时发现成本超支的情况,并采取相应的措施进行调整。
这样可以避免项目进度的延误和额外成本的产生。
2. 提高项目管理效率成本控制需要对项目进行细致的分析和跟踪,这样可以提高项目管理的效率和水平。
通过对项目成本的监控和调整,可以更好地掌握项目进度和资源分配。
3. 提供项目决策依据成本控制能够为项目决策提供有效的数据支持。
通过对项目成本的分析和预测,可以为项目经理和相关决策者提供明确的信息,从而做出正确的决策。
三、常用的软件工程项目成本控制技术1. 阶段性成本分析在项目的不同阶段,对成本进行分析和比较,可以及时发现成本问题,并采取相应的措施进行调整。
例如,在需求分析阶段就能够发现需求变更带来的成本增加,并做出相应的调整。
软件开发项目概算指南引言:随着科技的进步和信息化的快速发展,软件开发项目在各行各业扮演着重要的角色。
无论是企业管理系统、移动应用开发还是网站建设,都需要进行概算工作,以确保项目的顺利进行。
本文将介绍软件开发项目概算的一般步骤和指导原则。
一、项目需求分析在进行概算工作之前,首先需要对项目的需求进行充分的分析。
需要清楚地了解项目的目标、功能需求、技术难点以及项目的规模和时间计划等。
根据这些信息,可以对项目的工作量和难度进行初步估计。
二、人力资源概算三、硬件设备与软件工具概算四、开发时间和进度概算项目的开发时间和进度是项目概算的重要组成部分。
需要根据项目规模、开发难度和人力资源等因素,对项目的开发时间进行初步估计。
同时,需要确定项目的开发里程碑和进度计划,以便监控项目的进展情况。
五、成本估算与费用预算在进行概算工作时,需要对项目的成本进行估算。
包括人力资源费用、硬件设备和软件工具费用、外包服务费用以及其他费用如培训和差旅等。
同时,还需要对项目的费用进行预算,以便进行合理的资金申请和使用。
六、风险评估与控制软件开发项目概算也需要对项目的风险进行评估和控制。
需要对可能出现的风险进行分析,如技术难题、人力资源不足、需求变更等,并制定相应的风险应对计划。
同时,需要对项目的进展情况进行监控和控制,及时发现和解决问题,以减少项目风险。
七、项目概算报告编制根据以上的概算工作,需要编制项目概算报告。
报告应包括项目需求分析、人力资源概算、硬件设备与软件工具概算、开发时间和进度概算、成本估算与费用预算、风险评估与控制等内容。
同时,还需要编制详细的概算表格和图表,以便更清晰地展示项目的概算情况。
结语:软件开发项目概算是项目管理的重要环节,它可以为项目提供合理的估算和控制,确保项目的成功进行。
在进行概算工作时,需要充分考虑项目的需求、人力资源、硬件设备和软件工具、开发时间和进度、成本和费用、风险评估与控制等因素。
只有在充分了解和考虑了这些因素的基础上,才能制定合理的项目概算,并确保项目的顺利进行。
电子政务工程软件项目费用构成及概算方法一、概述随着信息技术的发展和政府数字化转型的推进,电子政务工程软件项目越来越受到重视。
然而,电子政务工程软件项目的费用构成及概算方法对于项目的运营和成功至关重要。
本文将系统地介绍电子政务工程软件项目费用构成的主要要素,并提供常用的概算方法。
二、费用构成1.人工成本:包括项目团队成员的工资、奖金、福利待遇以及培训成本等。
人工成本是电子政务工程软件项目费用构成中的主要部分,直接影响项目的开发和维护质量。
2.设备成本:包括计算机、服务器、网络设备等硬件设备的购置和维护成本。
电子政务工程软件项目需要大量的设备支持,设备成本是不可忽视的。
3.软件成本:包括软件的购买、许可、定制和维护费用等。
电子政务软件项目通常需要使用商业软件,并进行定制开发,因此软件成本也占据重要的一部分。
4.培训与学习成本:包括培训师资费用、培训设备费用、培训材料费用等。
在项目实施过程中,对项目团队和相关人员进行培训是必要的,培训与学习成本需要提前规划和安排。
5.服务与支持成本:包括项目后期的维护费用、技术支持费用等。
电子政务工程软件项目的成功离不开持续的服务与支持,因此服务与支持成本是不可或缺的。
6.其他成本:包括差旅费、会议费、办公用品费等。
这些成本虽然较小,但不能忽视,需要在项目概算中进行合理的考虑。
三、概算方法1.类比估算法:通过参考类似项目的费用情况,对项目的费用进行估算。
该方法需要准确找到与项目相似的先前项目,并根据相似度进行调整。
2.自顶向下估算法:从项目的整体角度出发,先对项目整体的费用进行估算,然后逐步细化到各个子项。
该方法需要在项目前期对项目进行充分的规划和分析。
3.自底向上估算法:从项目的细分工作任务出发,逐步汇总计算各个任务的费用再进行总和。
该方法需要对项目的工作任务进行细致的分解和成本计算。
4.参数估算法:通过建立一些关联参数与费用的统计模型,预测和估算项目的费用。
该方法需要有足够的历史数据和统计分析能力。

软件项目成本估算的个步骤在任何软件项目开发中,最重要的步骤之一就是进行项目成本估算。
对于合理的项目成本估算,可以帮助项目管理人员设定合理的预算,根据不同阶段的成本估算来跟踪项目进度,从而使得项目在成本、时间和质量三者之间得到最大化的收益。
项目成本估算的主要目的在于识别、分析和估算项目的所有成本,以便项目管理人员可以控制和规划项目的成本支出,同时保持项目的经济性和可行性。
一般来说,软件项目成本估算的步骤可分为以下几个:首先,确定项目的可行性。
项目的可行性研究是首先要做的。
首先要确定是否有可行的目标,然后确定最佳实施方案,形成一套具体的路线图,最后判断实施方案的可行性。
其次,确定项目的范围。
项目的范围定义将指导项目的后续步骤。
需要通过分析用户需求,建立清晰的项目范围,然后根据范围来规划项目。
第三,分析资源要求。
需要确定项目所需的人员、技术和材料资源,进而制定项目资源配置方案。
第四,进行活动安排。
需要对项目各项活动进行安排,包括活动耗时、资源使用和活动排列先后等。
第五,分阶段控制项目成本。
项目经理需要根据项目开发的实际阶段,对项目的成本进行分阶段的控制,以确保项目的可行性和经济性。
第六,实施项目成本估算。
项目经理需要根据前面的步骤,对预算的精确性和范围进行审查,检查是否有空缺和缺陷,以便最终确定项目的预算。
第七,维护项目成本估算。
项目经理需要持续跟踪项目进展,根据实际发生的变化,重新调整预算,以确保项目正确实施和项目成功完成。
由此可见,软件项目成本估算是一种非常重要而又复杂的过程。
它需要项目管理人员结合经验和数据、控制变量,在熟悉的不确定的环境中制定最佳的项目成本估算方案,最终实现经济性、可行性和成功的项目实施。

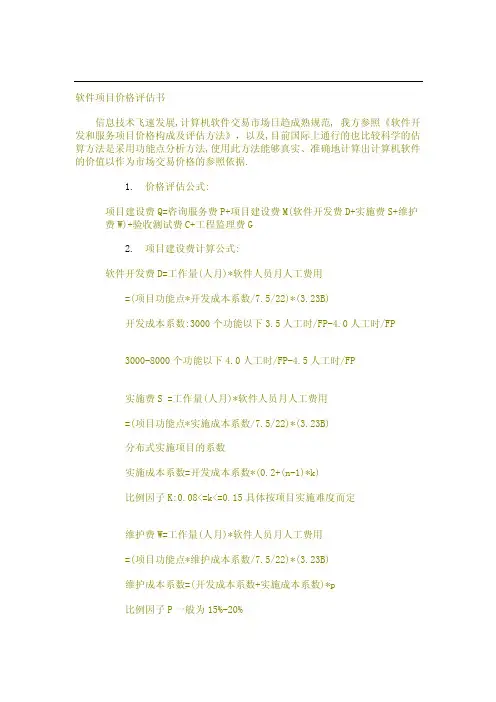

软件项目价格评估书信息技术飞速发展,计算机软件交易市场日趋成熟规范, 我方参照《软件开发和服务项目价格构成及评估方法》,以及,目前国际上通行的也比较科学的估算方法是采用功能点分析方法,使用此方法能够真实、准确地计算出计算机软件的价值以作为市场交易价格的参照依据.1.价格评估公式:项目建设费Q=咨询服务费P+项目建设费M(软件开发费D+实施费S+维护费W)+验收测试费C+工程监理费G2.项目建设费计算公式:软件开发费D=工作量(人月)*软件人员月人工费用=(项目功能点*开发成本系数/7.5/22)*(3.23B)开发成本系数:3000个功能以下3.5人工时/FP-4.0人工时/FP3000-8000个功能以下4.0人工时/FP-4.5人工时/FP实施费S =工作量(人月)*软件人员月人工费用=(项目功能点*实施成本系数/7.5/22)*(3.23B)分布式实施项目的系数实施成本系数=开发成本系数*(0.2+(n-1)*k)比例因子K:0.08<=k<=0.15具体按项目实施难度而定维护费W=工作量(人月)*软件人员月人工费用=(项目功能点*维护成本系数/7.5/22)*(3.23B)维护成本系数=(开发成本系数+实施成本系数)*p比例因子P一般为15%-20%软件人员月人工费用=(工资+奖金+福利+办公成本+资源储备+基础建设+税收利润)*(1+管理费用百分比)=3.23B软件开发费D:软件开发费用指对项目进行详细需求分析,系统设计,编码,测试等方面的工作而需支出的费用, 取费主要依据项目规模(功能点),开发成本系数和软件人员月人工费,我方根据(附录四:软件功能说明表),对软件的功能进行分析认为:软件项目难度一般, 由于各单位对报表的需求不一,所以编制报表的工作量较多,按照软件规模的大小,我们设定软件开发成本系数为4.1.软件功能点计算复杂加权因子表(Complexity weights Factor)系数范围采用系数用户输入数EI3-64用户输出数EO4-75用户查询表EQ3-65内部逻辑文件数ILF7-1512外部接口文件数EIF5-1061.软件功能表数据表接口文件外部查询逻辑表报表数功能22524023 1复杂系数465125功能点数883012001155合计UFC13932.软件开发费用计算表计算公式UFC*开发成本系数/7.5/22*3.23B 开发成本系数 4.0软件人员平均工资B(上海地区)5000元软件开发估算价格1393*4.0/7.5/22*3.23*5000=54538 0.60∙实施费S由于软件项目的实施范围因项目而异,(有些项目只实施一个单位,有些需要实施多个单位),所以实施阶段的费用也会有很大的差异,本项目涉及多家单位,属于分布式实施的项目,实施成本系数与"实施单位数"有关,考虑到单位较多,我们设定比例因子为0.13%实施费公式S UFC*实施成本系数/7.5/22*3.23B实施成本系数公式开发成本系数*(0.2+(n-1)*k)用户数n431比例因子K0.13%实施成本系数 4.0*(0.2+(431-1)*0.13%=3.036实施费估算价格1393*3.036/7.5/22*3.23*5000=41394 3.88∙维护费W软件维护费根据软件工程理论和实际情况,比例因子我们设定为18%维护费公式S UFC*维护成本系数/7.5/22*3.23B维护成本系数公式维护成本系数=(开发成本系数+实施成本系数)*p比例因子P18%维护成本系数(4.0+3.036)*18%=1.26648维护费估算价格1393*1.26648/7.5/22*3.23*5000=172678.4 01.项目建设费项目建设费公式软件开发费D+实施费S+维护费W项目总费用评估1132002.891.需求变更费评估由于软件开发工程中,用户的需求有可能不断变化,从而导致开发工作量的变化,费用的追加,故在立项阶段申请出足够的应付需求变更的经费。
软件工程中的软件项目成本估算软件项目成本估算在软件工程中扮演着至关重要的角色。
准确的成本估算可以帮助项目团队有效管理资源,优化项目进度和质量,并最大程度地满足客户需求。
本文将探讨软件工程中的软件项目成本估算方法和技巧。
1. 背景介绍软件项目成本估算是指在软件工程项目开发之初对项目所需要的资源(包括人力、物力、时间等)进行估算的过程。
准确的成本估算需要考虑多个因素,如项目规模、复杂性、技术要求等,同时也需要根据过去类似项目的经验进行参考和调整。
2. 成本估算方法2.1. 自上而下估算法自上而下估算法是常用的一种软件项目成本估算方法。
该方法通过将整个项目分解为多个子系统或模块,然后对每个子系统或模块进行估算,最后将估算结果进行合并得出整体项目成本。
这种方法适用于对整个项目进行初步估算和规划。
2.2. 自下而上估算法自下而上估算法是一种更详细、更准确的软件项目成本估算方法。
该方法从具体的功能模块或任务开始,对每个模块或任务的成本进行估算,最终得出整个项目的总成本。
自下而上估算法需要更多的细节和数据支持,适用于项目进入更详细阶段时进行成本估算。
2.3. 参数估算法参数估算法是根据历史或统计数据来进行软件项目成本估算的方法。
该方法通过建立参数模型,根据项目的规模、复杂性等参数值来计算成本。
参数估算法需要大量的历史数据和项目经验的积累,对于规模较大、复杂度较高的项目,可分阶段进行估算,并根据实际情况进行调整。
3. 成本估算技巧3.1. 制定明确的项目目标和需求在进行软件项目成本估算之前,团队必须与客户充分沟通,了解项目的目标和需求。
明确的项目目标和需求有助于团队更准确地估算所需资源和成本,并避免后期的变更和延误。
3.2. 分析类似项目的历史数据利用过去的项目经验和历史数据是软件项目成本估算的重要依据。
团队可以通过分析类似项目的成本数据,了解不同规模和复杂性项目之间的成本关系和趋势,提高成本估算的准确性。
3.3. 结合专家判断和经验在软件项目成本估算过程中,团队成员的专业知识和经验是宝贵的资源。
